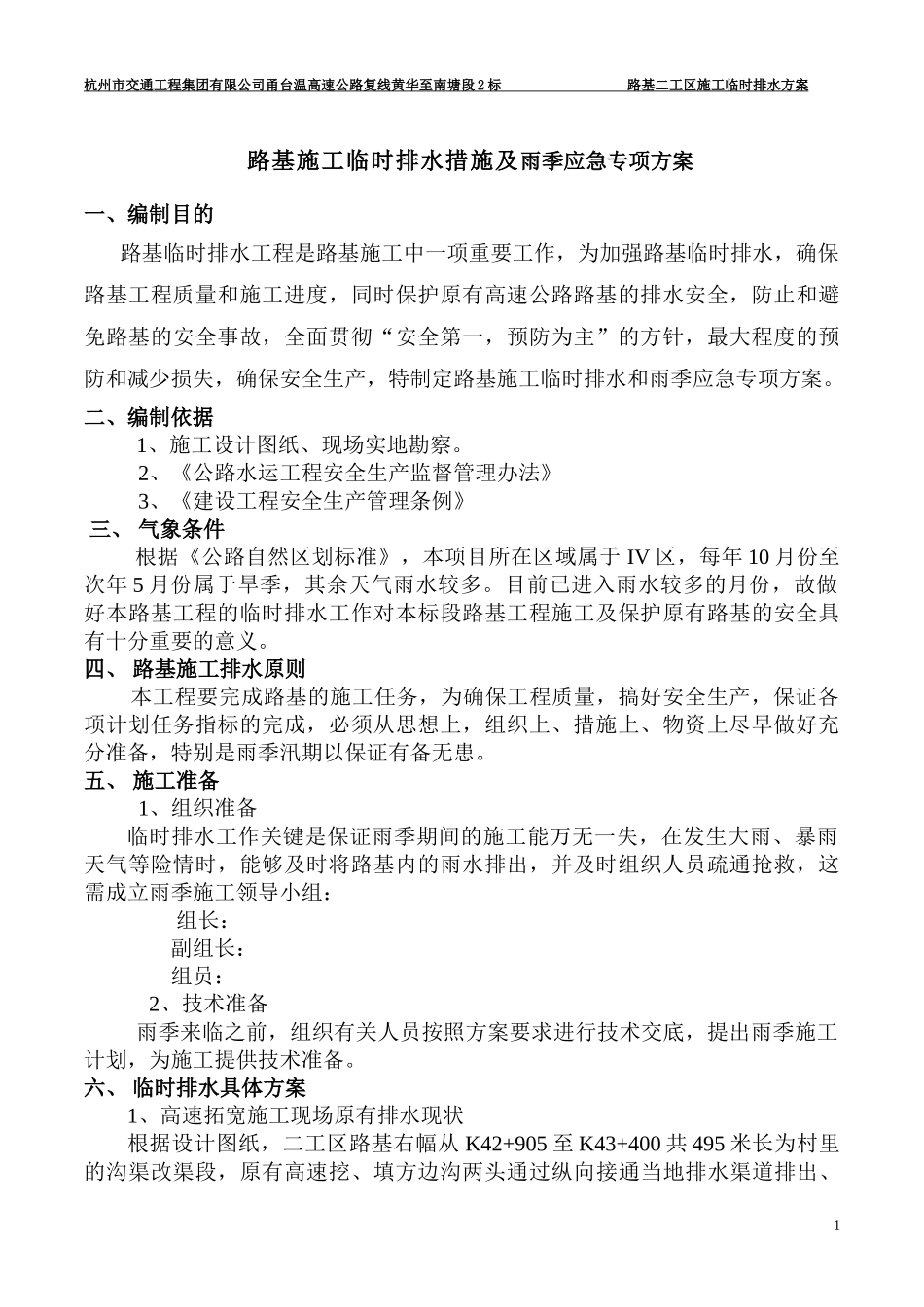

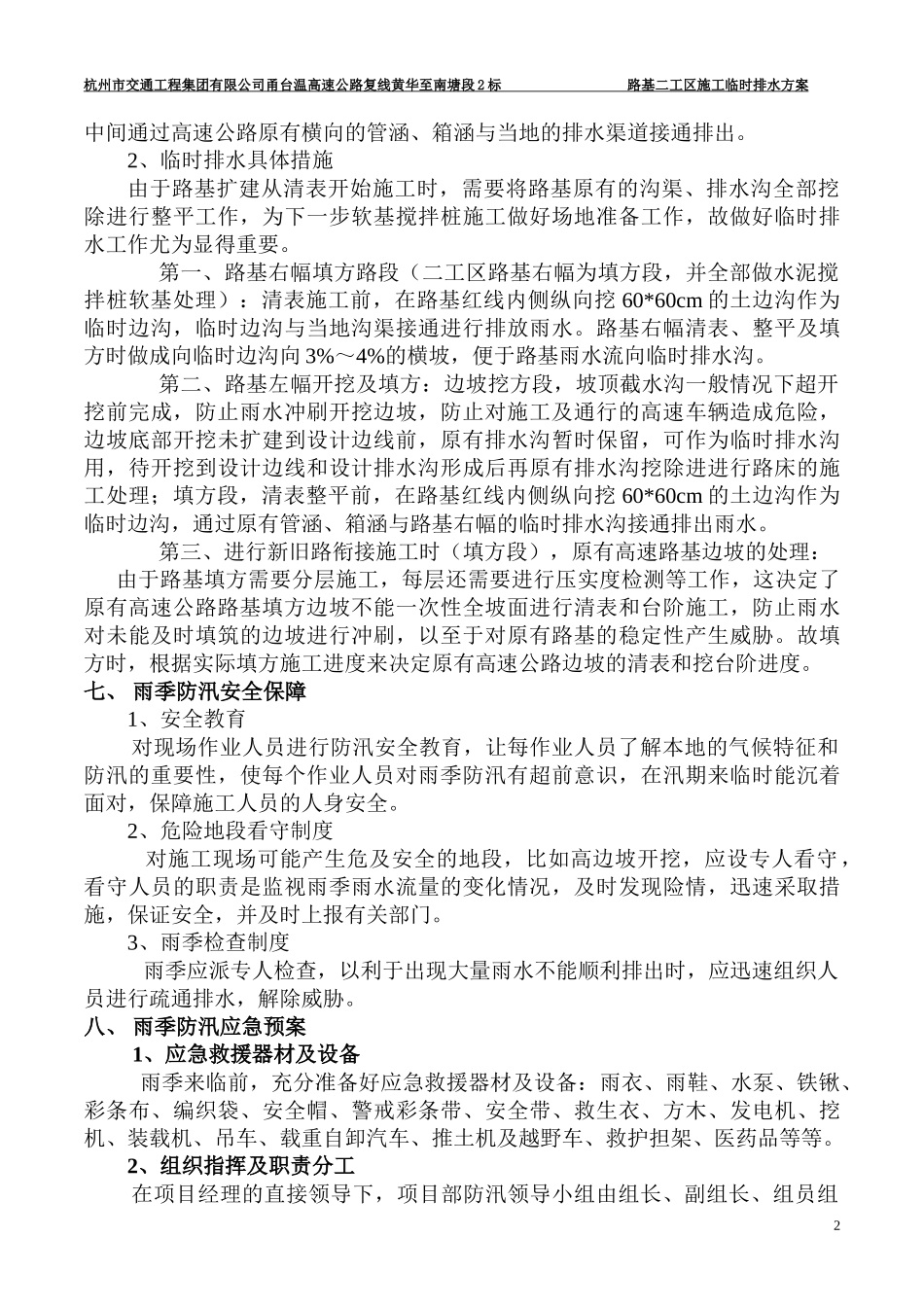

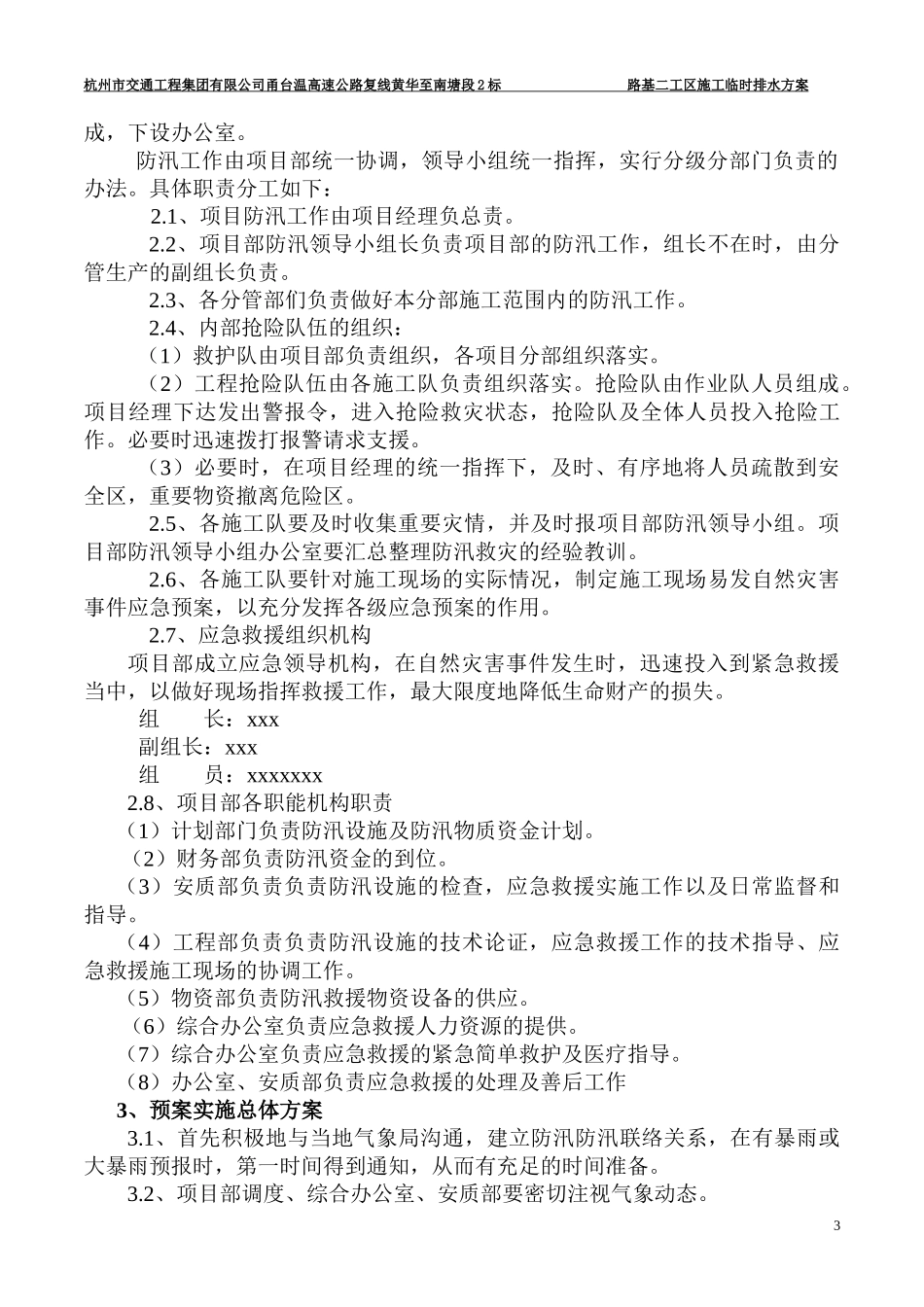

杭州市交通工程集团有限公司甬台温高速公路复线黄华至南塘段2标路基二工区施工临时排水方案路基施工临时排水措施及雨季应急专项方案一、编制目的路基临时排水工程是路基施工中一项重要工作,为加强路基临时排水,确保路基工程质量和施工进度,同时保护原有高速公路路基的排水安全,防止和避免路基的安全事故,全面贯彻“安全第一,预防为主”的方针,最大程度的预防和减少损失,确保安全生产,特制定路基施工临时排水和雨季应急专项方案。二、编制依据1、施工设计图纸、现场实地勘察。2、《公路水运工程安全生产监督管理办法》3、《建设工程安全生产管理条例》三、气象条件根据《公路自然区划标准》,本项目所在区域属于IV区,每年10月份至次年5月份属于旱季,其余天气雨水较多。目前已进入雨水较多的月份,故做好本路基工程的临时排水工作对本标段路基工程施工及保护原有路基的安全具有十分重要的意义。四、路基施工排水原则本工程要完成路基的施工任务,为确保工程质量,搞好安全生产,保证各项计划任务指标的完成,必须从思想上,组织上、措施上、物资上尽早做好充分准备,特别是雨季汛期以保证有备无患。五、施工准备1、组织准备临时排水工作关键是保证雨季期间的施工能万无一失,在发生大雨、暴雨天气等险情时,能够及时将路基内的雨水排出,并及时组织人员疏通抢救,这需成立雨季施工领导小组:组长:副组长:组员:2、技术准备雨季来临之前,组织有关人员按照方案要求进行技术交底,提出雨季施工计划,为施工提供技术准备。六、临时排水具体方案1、高速拓宽施工现场原有排水现状根据设计图纸,二工区路基右幅从K42+905至K43+400共495米长为村里的沟渠改渠段,原有高速挖、填方边沟两头通过纵向接通当地排水渠道排出、1杭州市交通工程集团有限公司甬台温高速公路复线黄华至南塘段2标路基二工区施工临时排水方案中间通过高速公路原有横向的管涵、箱涵与当地的排水渠道接通排出。2、临时排水具体措施由于路基扩建从清表开始施工时,需要将路基原有的沟渠、排水沟全部挖除进行整平工作,为下一步软基搅拌桩施工做好场地准备工作,故做好临时排水工作尤为显得重要。第一、路基右幅填方路段(二工区路基右幅为填方段,并全部做水泥搅拌桩软基处理):清表施工前,在路基红线内侧纵向挖60*60cm的土边沟作为临时边沟,临时边沟与当地沟渠接通进行排放雨水。路基右幅清表、整平及填方时做成向临时边沟向3%~4%的横坡,便于路基雨水流向临时排水沟。第二、路基左幅开挖及填方:边坡挖方段,坡顶截水沟一般情况下超开挖前完成,防止雨水冲刷开挖边坡,防止对施工及通行的高速车辆造成危险,边坡底部开挖未扩建到设计边线前,原有排水沟暂时保留,可作为临时排水沟用,待开挖到设计边线和设计排水沟形成后再原有排水沟挖除进进行路床的施工处理;填方段,清表整平前,在路基红线内侧纵向挖60*60cm的土边沟作为临时边沟,通过原有管涵、箱涵与路基右幅的临时排水沟接通排出雨水。第三、进行新旧路衔接施工时(填方段),原有高速路基边坡的处理:由于路基填方需要分层施工,每层还需要进行压实度检测等工作,这决定了原有高速公路路基填方边坡不能一次性全坡面进行清表和台阶施工,防止雨水对未能及时填筑的边坡进行冲刷,以至于对原有路基的稳定性产生威胁。故填方时,根据实际填方施工进度来决定原有高速公路边坡的清表和挖台阶进度。七、雨季防汛安全保障1、安全教育对现场作业人员进行防汛安全教育,让每作业人员了解本地的气候特征和防汛的重要性,使每个作业人员对雨季防汛有超前意识,在汛期来临时能沉着面对,保障施工人员的人身安全。2、危险地段看守制度对施工现场可能产生危及安全的地段,比如高边坡开挖,应设专人看守,看守人员的职责是监视雨季雨水流量的变化情况,及时发现险情,迅速采取措施,保证安全,并及时上报有关部门。3、雨季检查制度雨季应派专人检查,以利于出现大量雨水不能顺利排出时,应迅速组织人员进行疏通排水,解除威胁。八、雨季防汛应急预案1、应急救援器材及设备雨季来临前,充分准备好应急救援器材及设备:雨衣、雨鞋、水泵、铁锹、彩条布、编织袋、...
