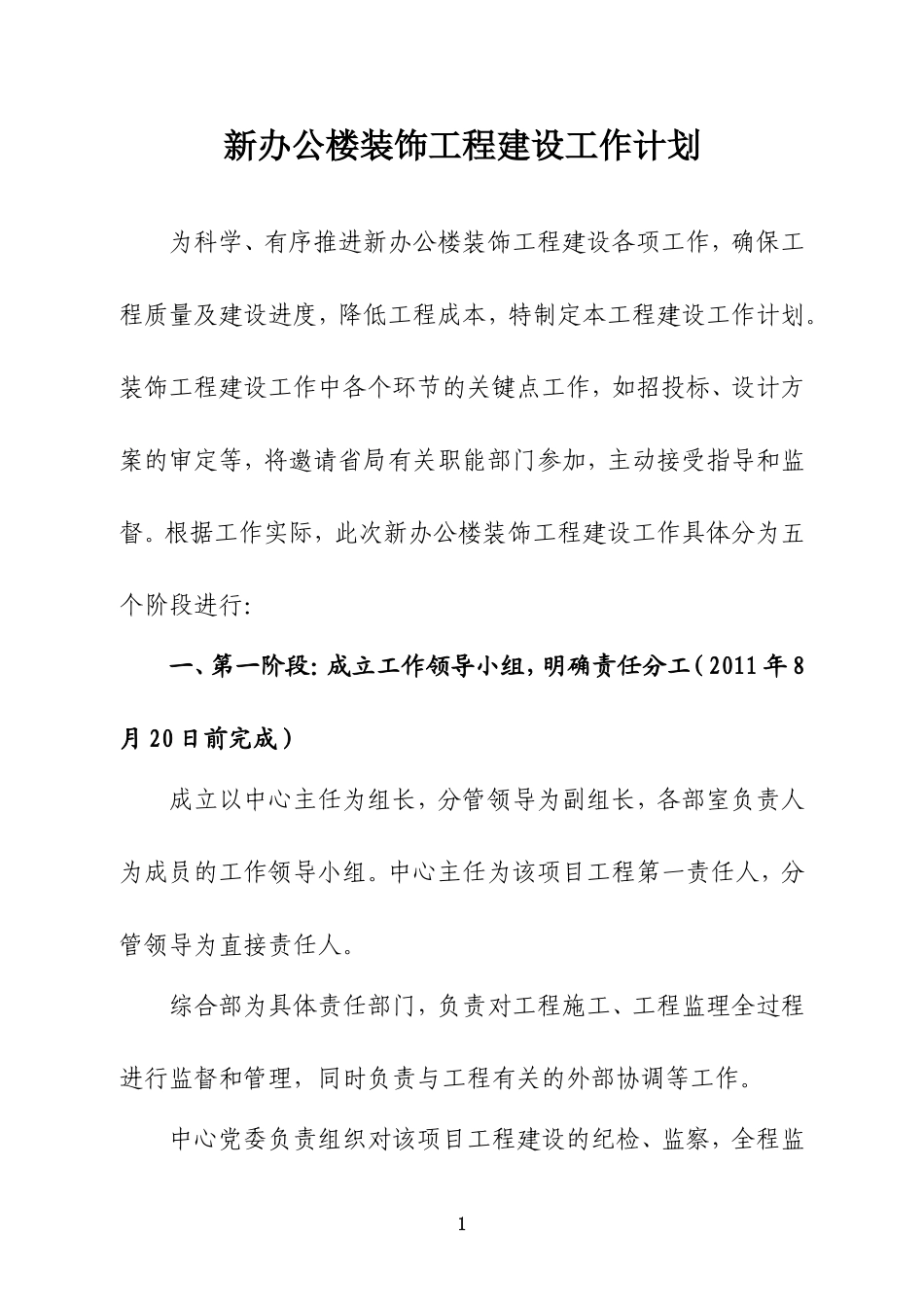

新办公楼装饰工程建设工作计划为科学、有序推进新办公楼装饰工程建设各项工作,确保工程质量及建设进度,降低工程成本,特制定本工程建设工作计划
装饰工程建设工作中各个环节的关键点工作,如招投标、设计方案的审定等,将邀请省局有关职能部门参加,主动接受指导和监督
根据工作实际,此次新办公楼装饰工程建设工作具体分为五个阶段进行:一、第一阶段:成立工作领导小组,明确责任分工(2011年8月20日前完成)成立以中心主任为组长,分管领导为副组长,各部室负责人为成员的工作领导小组
中心主任为该项目工程第一责任人,分管领导为直接责任人
综合部为具体责任部门,负责对工程施工、工程监理全过程进行监督和管理,同时负责与工程有关的外部协调等工作
中心党委负责组织对该项目工程建设的纪检、监察,全程监1督该项目工程建设工作

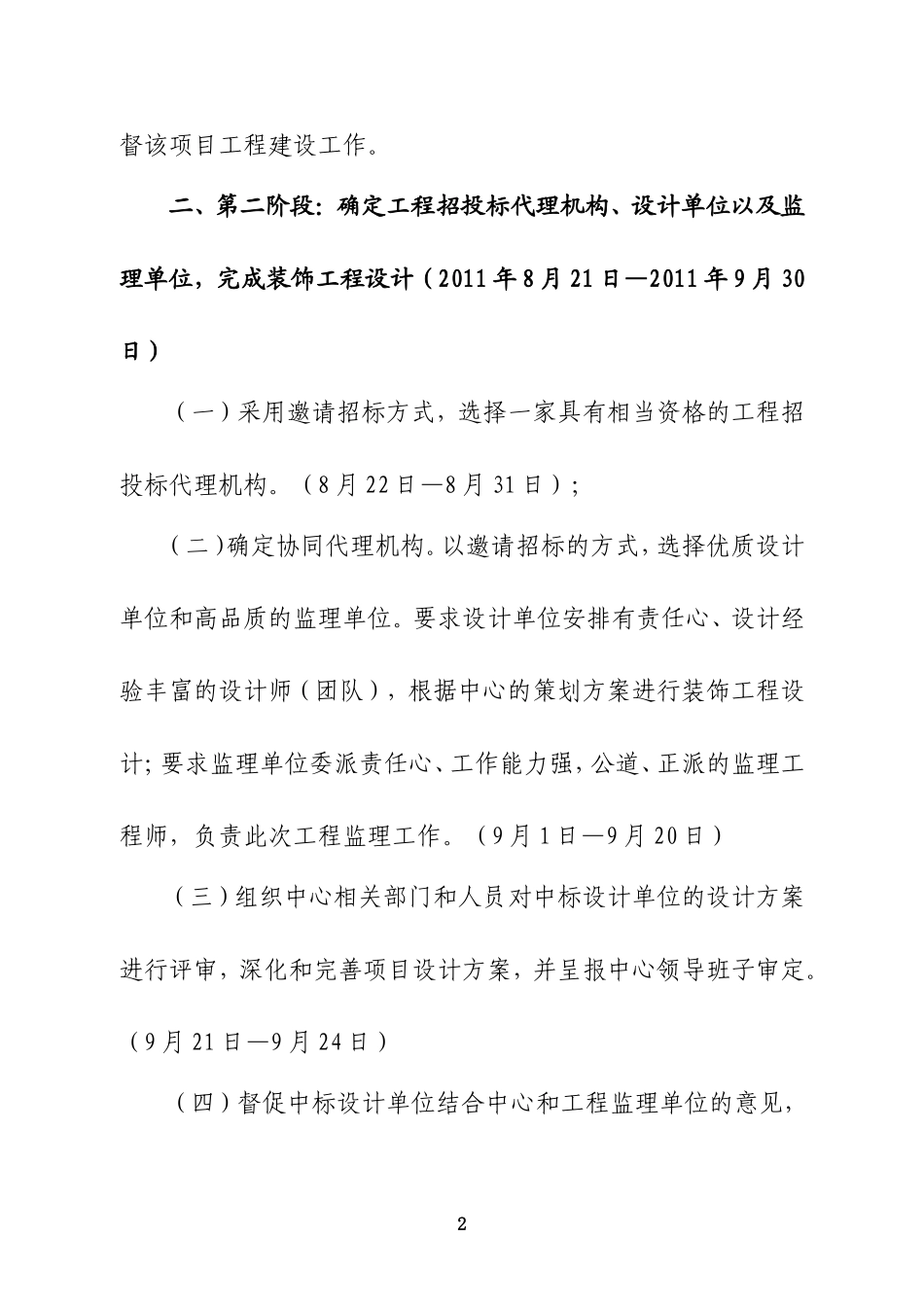

二、第二阶段:确定工程招投标代理机构、设计单位以及监理单位,完成装饰工程设计(2011年8月21日—2011年9月30日)(一)采用邀请招标方式,选择一家具有相当资格的工程招投标代理机构
(8月22日—8月31日);(二)确定协同代理机构
以邀请招标的方式,选择优质设计单位和高品质的监理单位
要求设计单位安排有责任心、设计经验丰富的设计师(团队),根据中心的策划方案进行装饰工程设计;要求监理单位委派责任心、工作能力强,公道、正派的监理工程师,负责此次工程监理工作
(9月1日—9月20日)(三)组织中心相关部门和人员对中标设计单位的设计方案进行评审,深化和完善项目设计方案,并呈报中心领导班子审定

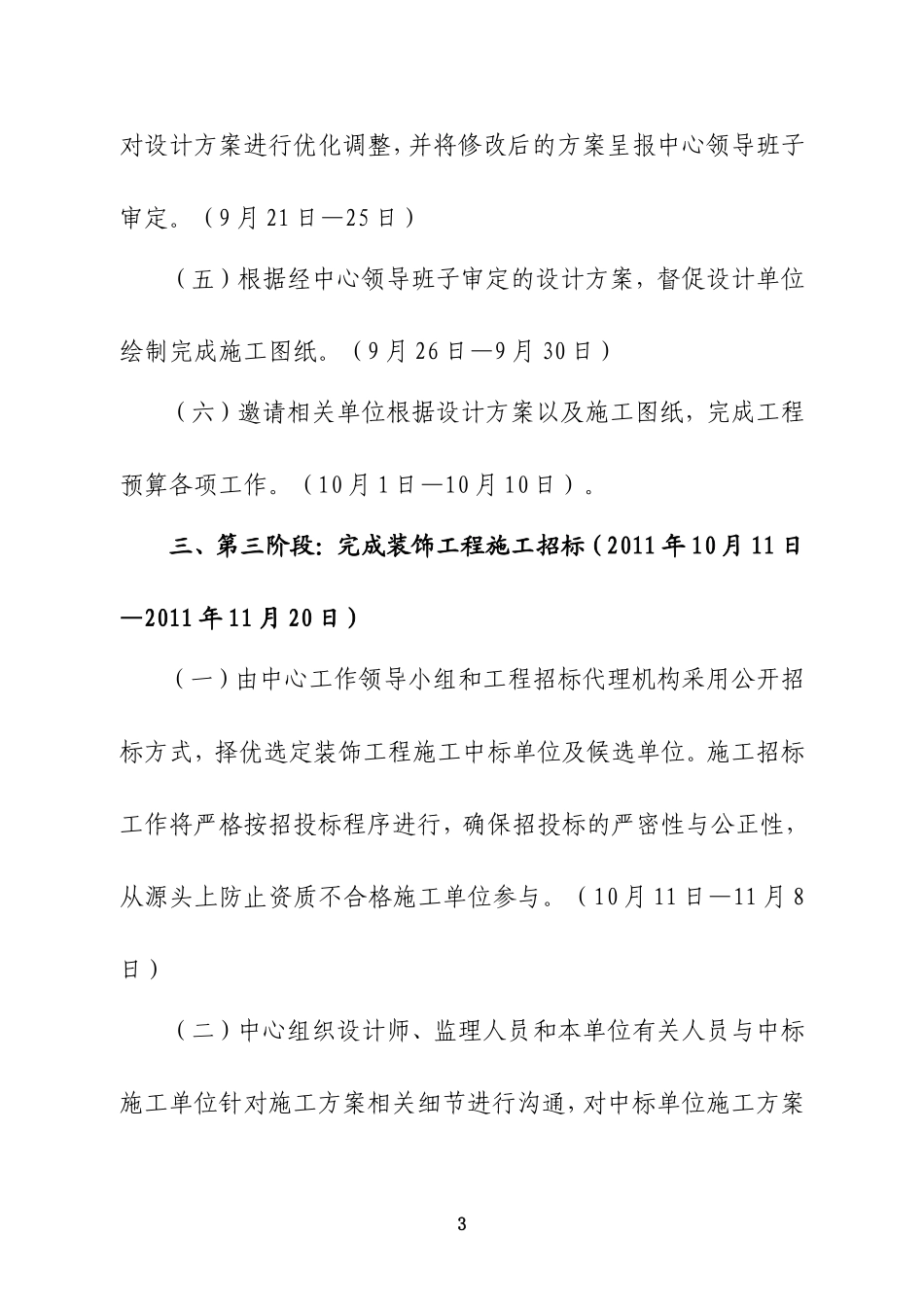

(9月21日—9月24日)(四)督促中标设计单位结合中心和工程监理单位的意见,2对设计方案进行优化调整,并将修改后的方案呈报中心领导班子审定
(9月21日—25日)(五)根据经中心领导班子审定的设计方案,督促设计单位绘制完成施工图纸
(9月26日—9月30日)(六)邀请相关单位根据设计方案以及施工
