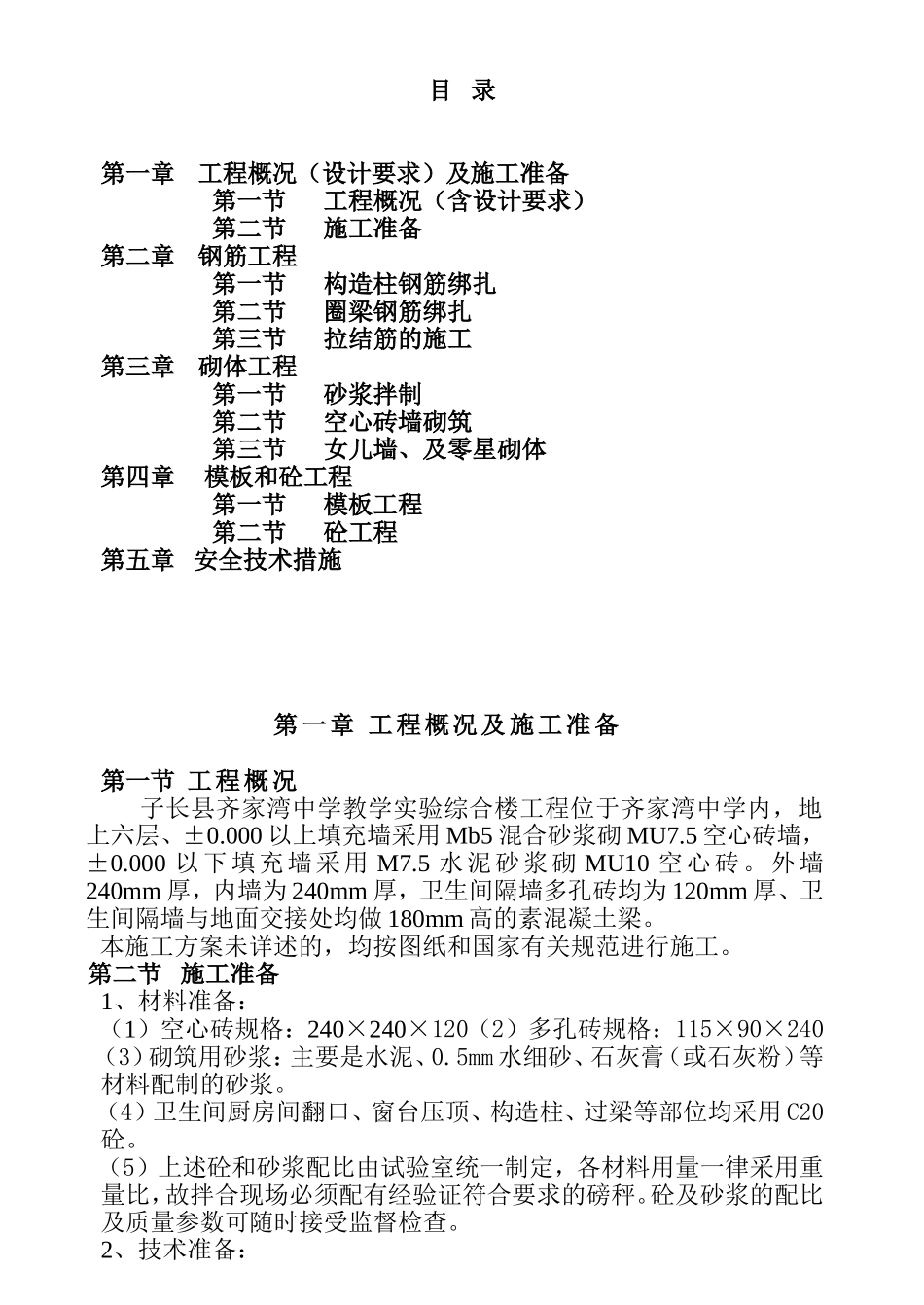

子长县齐家湾中学教学实验综合楼填充结构施工方案延安昌新建筑工程有限公司子长县齐家湾中学教学实验综合楼项目部二0一四年六月目录第一章工程概况(设计要求)及施工准备第一节工程概况(含设计要求)第二节施工准备第二章钢筋工程第一节构造柱钢筋绑扎第二节圈梁钢筋绑扎第三节拉结筋的施工第三章砌体工程第一节砂浆拌制第二节空心砖墙砌筑第三节女儿墙、及零星砌体第四章模板和砼工程第一节模板工程第二节砼工程第五章安全技术措施第一章工程概况及施工准备第一节工程概况子长县齐家湾中学教学实验综合楼工程位于齐家湾中学内,地上六层、±0
000以上填充墙采用Mb5混合砂浆砌MU7
5空心砖墙,±0
000以下填充墙采用M7
5水泥砂浆砌MU10空心砖
外墙240mm厚,内墙为240mm厚,卫生间隔墙多孔砖均为120mm厚、卫生间隔墙与地面交接处均做180mm高的素混凝土梁
本施工方案未详述的,均按图纸和国家有关规范进行施工
第二节施工准备1、材料准备:(1)空心砖规格:240×240×120(2)多孔砖规格:115×90×240(3)砌筑用砂浆:主要是水泥、0
5mm水细砂、石灰膏(或石灰粉)等材料配制的砂浆
(4)卫生间厨房间翻口、窗台压顶、构造柱、过梁等部位均采用C20砼
(5)上述砼和砂浆配比由试验室统一制定,各材料用量一律采用重量比,故拌合现场必须配有经验证符合要求的磅秤
砼及砂浆的配比及质量参数可随时接受监督检查

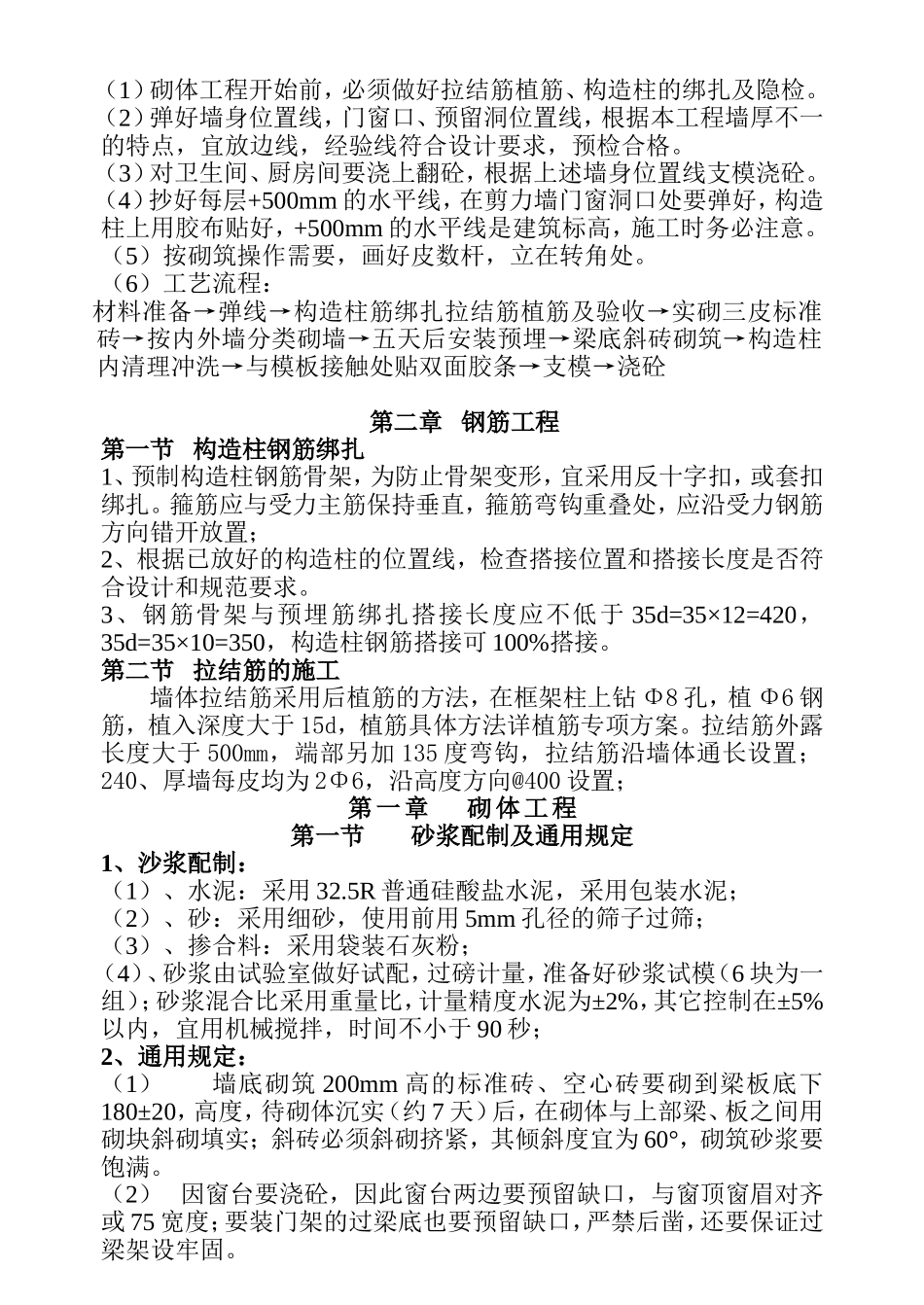

2、技术准备:(1)砌体工程开始前,必须做好拉结筋植筋、构造柱的绑扎及隐检
(2)弹好墙身位置线,门窗口、预留洞位置线,根据本工程墙厚不一的特点,宜放边线,经验线符合设计要求,预检合格
(3)对卫生间、厨房间要浇上翻砼,根据上述墙身位置线支模浇砼
(4)抄好每层+500mm的水平线,在剪力墙门窗洞口处要弹好,构造柱上用胶布贴好,+500mm的水平线是建筑标高,施工时务必注意
(5)按砌筑
