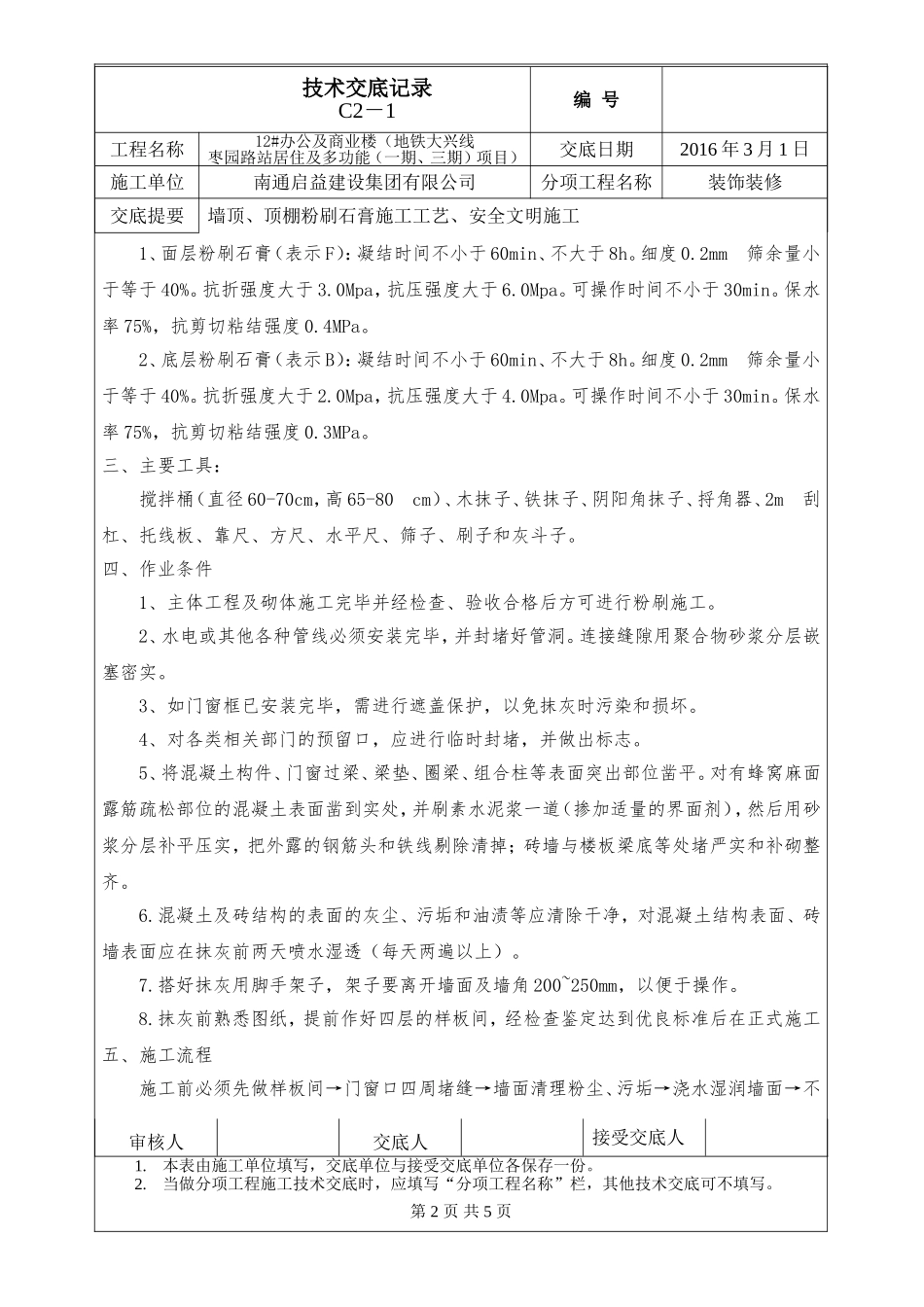

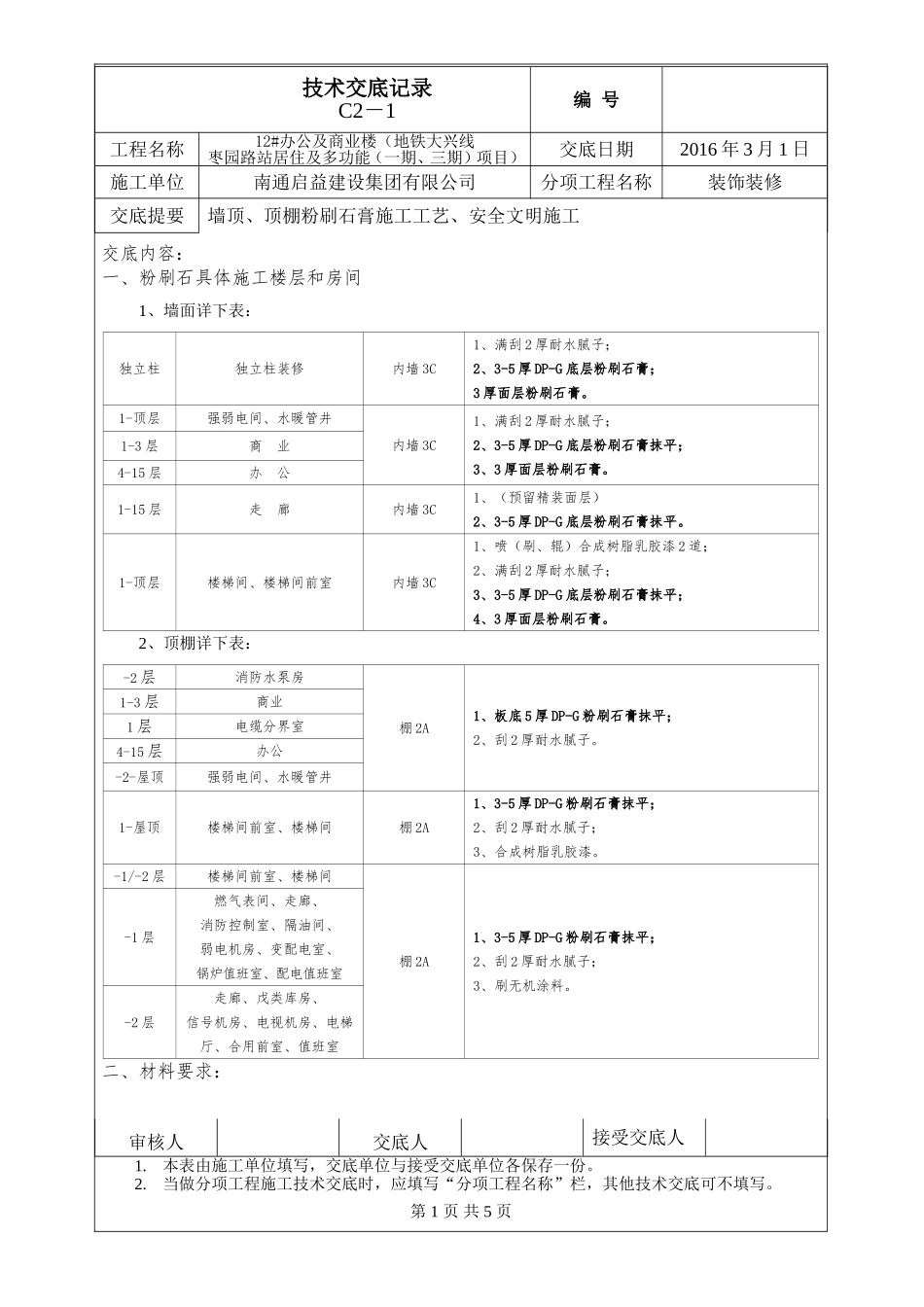

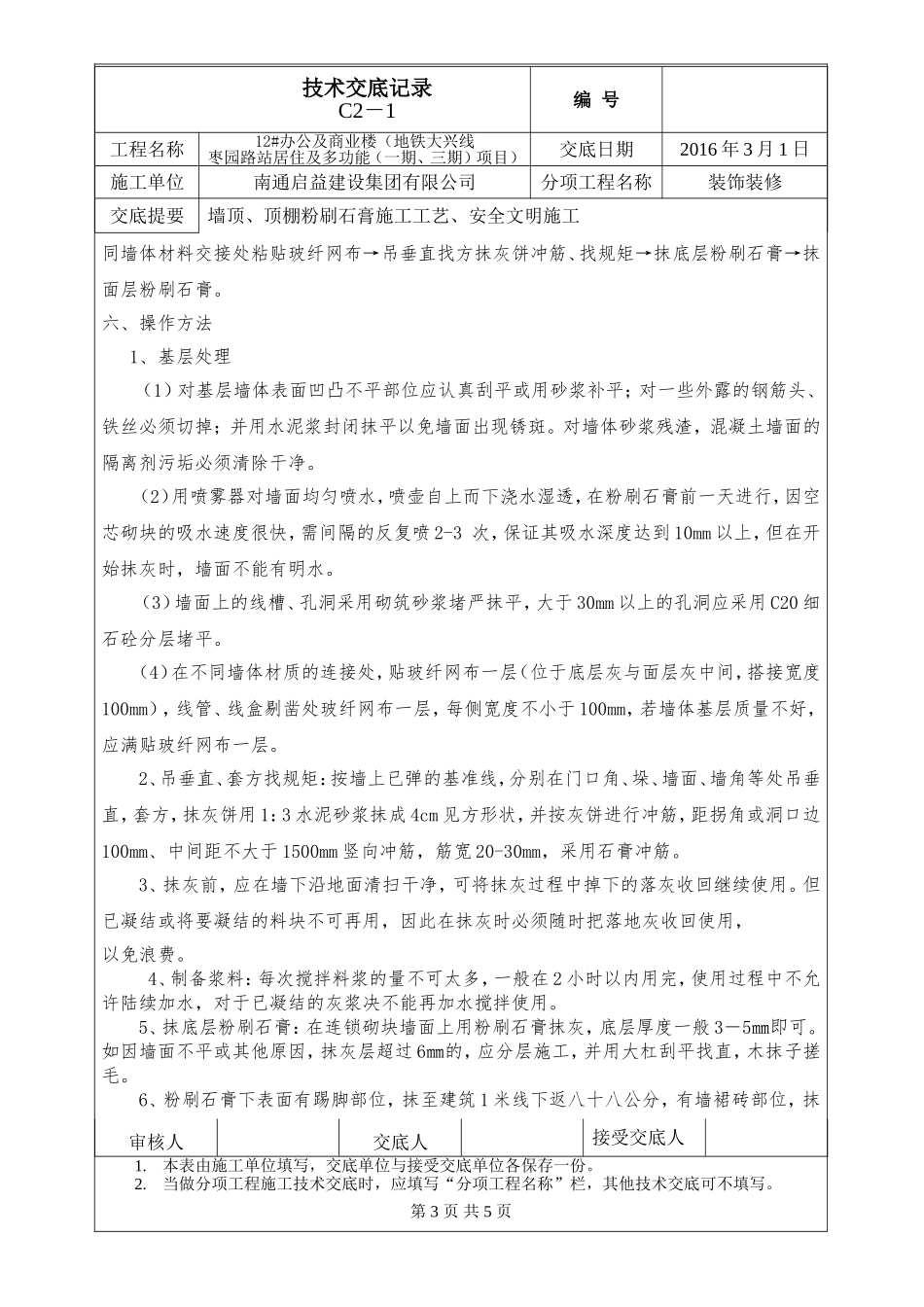

技术交底记录C2-1编号工程名称12#办公及商业楼(地铁大兴线枣园路站居住及多功能(一期、三期)项目)交底日期2016年3月1日施工单位南通启益建设集团有限公司分项工程名称装饰装修交底提要墙顶、顶棚粉刷石膏施工工艺、安全文明施工交底内容:一、粉刷石具体施工楼层和房间1、墙面详下表:独立柱独立柱装修内墙3C1、满刮2厚耐水腻子;2、3-5厚DP-G底层粉刷石膏;3厚面层粉刷石膏
1-顶层强弱电间、水暖管井内墙3C1、满刮2厚耐水腻子;2、3-5厚DP-G底层粉刷石膏抹平;3、3厚面层粉刷石膏
1-3层商业4-15层办公1-15层走廊内墙3C1、(预留精装面层)2、3-5厚DP-G底层粉刷石膏抹平
1-顶层楼梯间、楼梯间前室内墙3C1、喷(刷、辊)合成树脂乳胶漆2道;2、满刮2厚耐水腻子;3、3-5厚DP-G底层粉刷石膏抹平;4、3厚面层粉刷石膏
2、顶棚详下表:-2层消防水泵房棚2A1、板底5厚DP-G粉刷石膏抹平;2、刮2厚耐水腻子
1-3层商业1层电缆分界室4-15层办公-2-屋顶强弱电间、水暖管井1-屋顶楼梯间前室、楼梯间棚2A1、3-5厚DP-G粉刷石膏抹平;2、刮2厚耐水腻子;3、合成树脂乳胶漆
-1/-2层楼梯间前室、楼梯间棚2A1、3-5厚DP-G粉刷石膏抹平;2、刮2厚耐水腻子;3、刷无机涂料
-1层燃气表间、走廊、消防控制室、隔油间、弱电机房、变配电室、锅炉值班室、配电值班室-2层走廊、戊类库房、信号机房、电视机房、电梯厅、合用前室、值班室二、材料要求:审核人交底人接受交底人1
本表由施工单位填写,交底单位与接受交底单位各保存一份
当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写
第1页共5页技术交底记录C2-1编号工程名称12#办公及商业楼(地铁大兴线枣园路站居住及多功能(一期、三期)项目)交底日期2016年3月1日施工单位南
