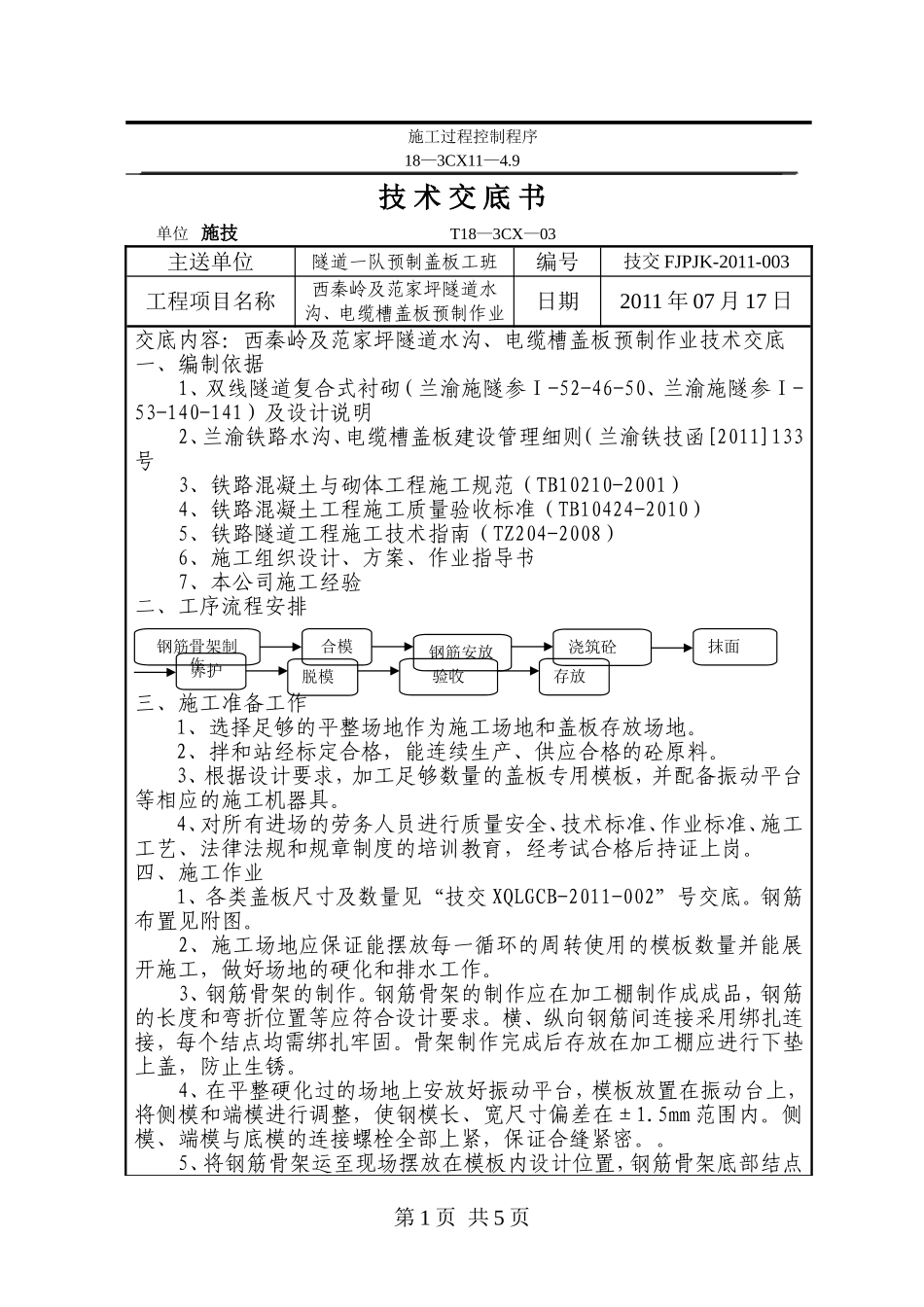

施工过程控制程序18—3CX11—4

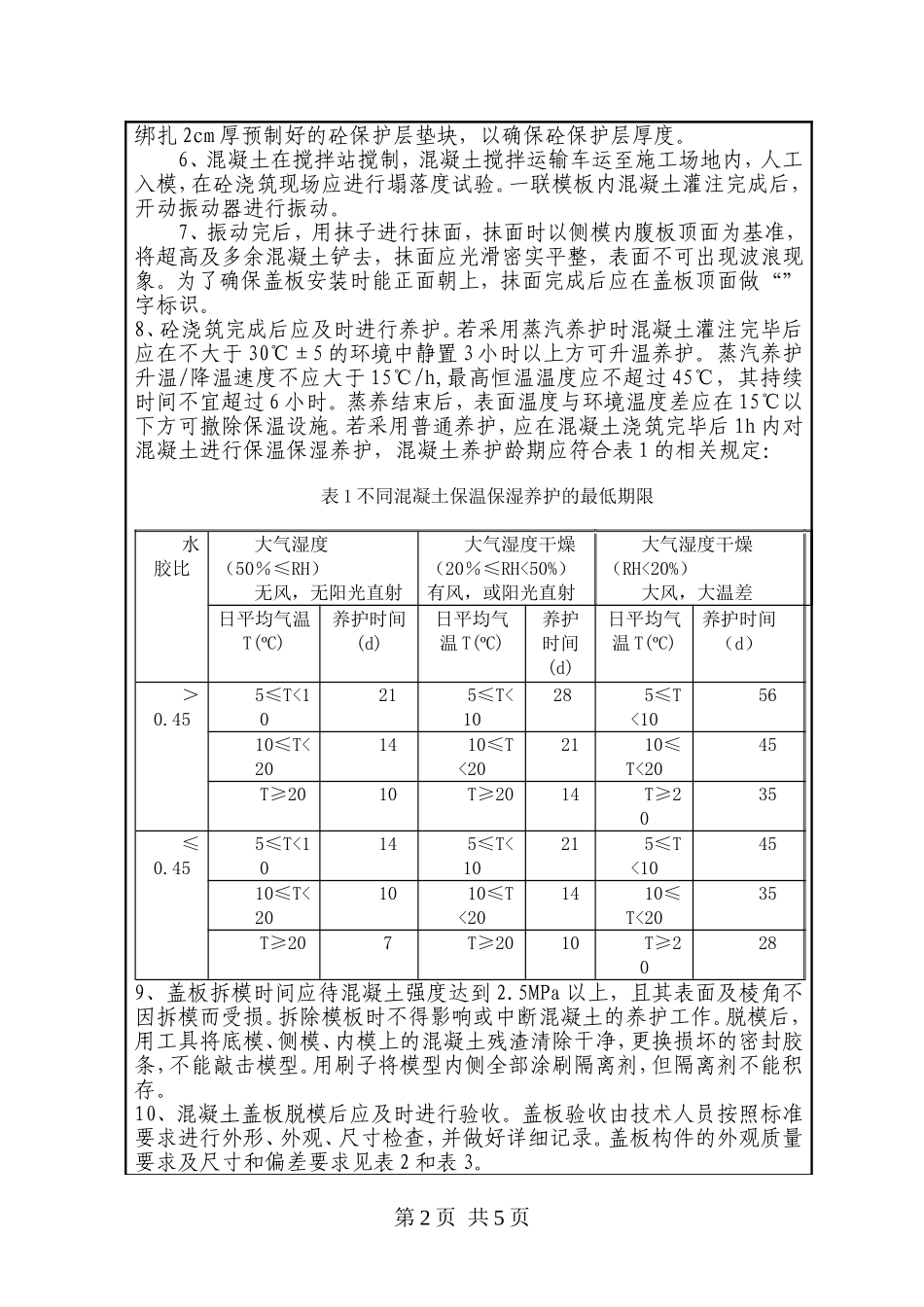

9技术交底书单位施技T18—3CX—03主送单位隧道一队预制盖板工班编号技交FJPJK-2011-003工程项目名称西秦岭及范家坪隧道水沟、电缆槽盖板预制作业日期2011年07月17日交底内容:西秦岭及范家坪隧道水沟、电缆槽盖板预制作业技术交底一、编制依据1、双线隧道复合式衬砌(兰渝施隧参Ⅰ-52-46-50、兰渝施隧参Ⅰ-53-140-141)及设计说明2、兰渝铁路水沟、电缆槽盖板建设管理细则(兰渝铁技函[2011]133号3、铁路混凝土与砌体工程施工规范(TB10210-2001)4、铁路混凝土工程施工质量验收标准(TB10424-2010)5、铁路隧道工程施工技术指南(TZ204-2008)6、施工组织设计、方案、作业指导书7、本公司施工经验二、工序流程安排三、施工准备工作1、选择足够的平整场地作为施工场地和盖板存放场地
2、拌和站经标定合格,能连续生产、供应合格的砼原料
3、根据设计要求,加工足够数量的盖板专用模板,并配备振动平台等相应的施工机器具
4、对所有进场的劳务人员进行质量安全、技术标准、作业标准、施工工艺、法律法规和规章制度的培训教育,经考试合格后持证上岗
四、施工作业1、各类盖板尺寸及数量见“技交XQLGCB-2011-002”号交底
钢筋布置见附图
2、施工场地应保证能摆放每一循环的周转使用的模板数量并能展开施工,做好场地的硬化和排水工作
3、钢筋骨架的制作
钢筋骨架的制作应在加工棚制作成成品,钢筋的长度和弯折位置等应符合设计要求

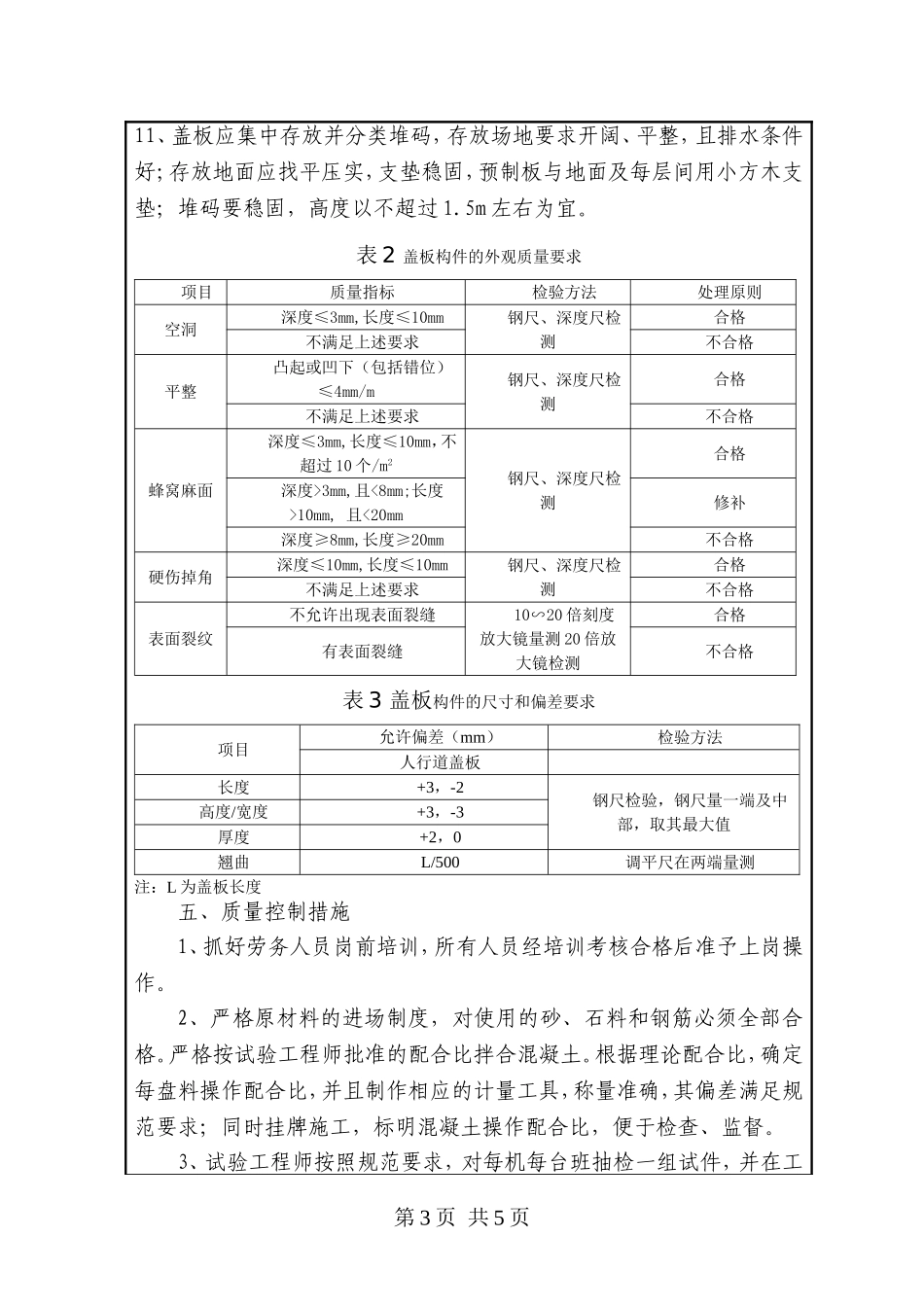

横、纵向钢筋间连接采用绑扎连接,每个结点均需绑扎牢固
骨架制作完成后存放在加工棚应进行下垫上盖,防止生锈
4、在平整硬化过的场地上安放好振动平台,模板放置在振动台上,将侧模和端模进行调整,使钢模长、宽尺寸偏差在±1
5mm范围内
侧模、端模与底模的连接螺栓全部上紧,保证合缝紧密
