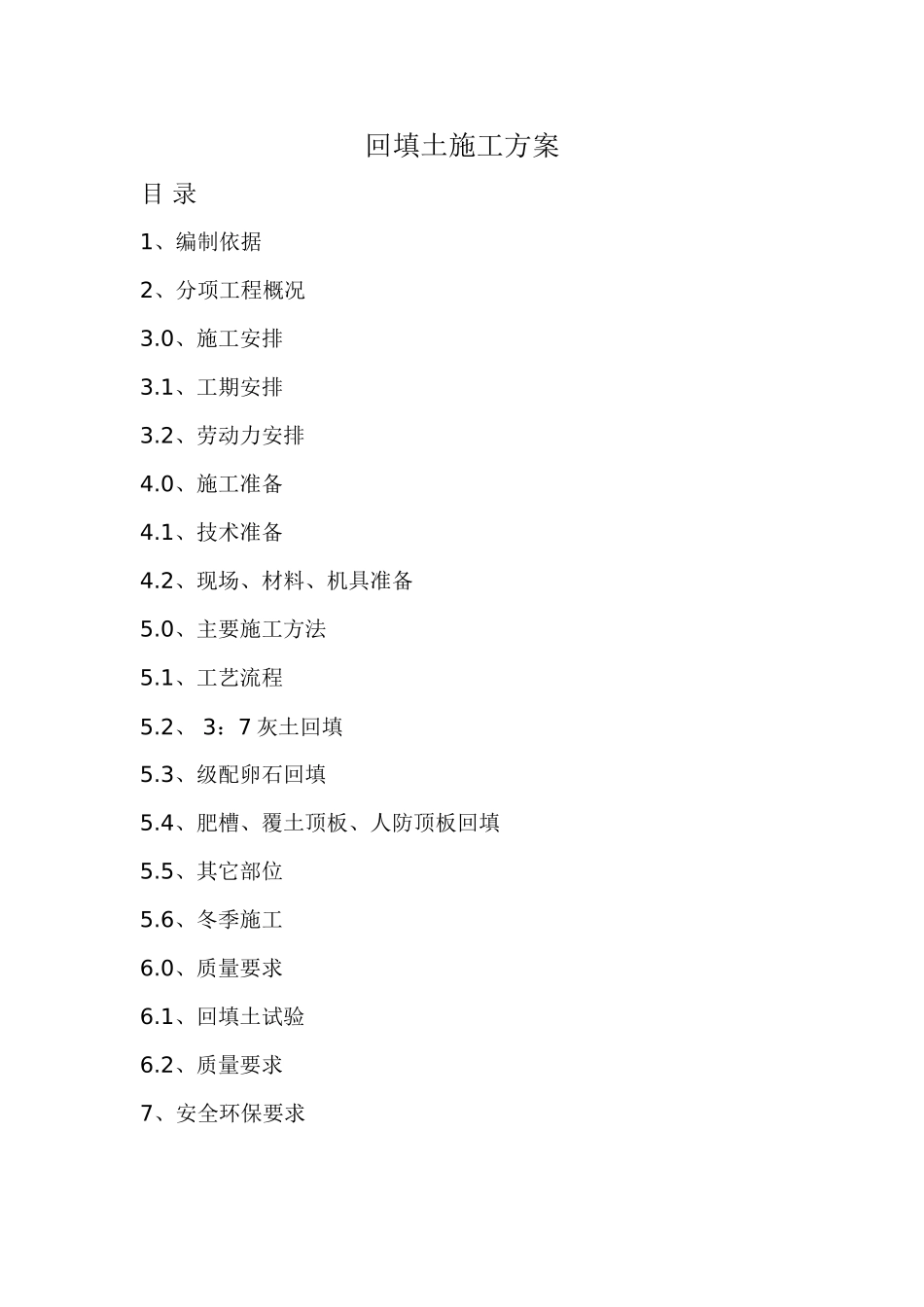

回填土施工方案目录1、编制依据2、分项工程概况3
0、施工安排3
1、工期安排3
2、劳动力安排4

0、施工准备4
1、技术准备4
2、现场、材料、机具准备5
0、主要施工方法5
1、工艺流程5
2、3:7灰土回填5
3、级配卵石回填5
4、肥槽、覆土顶板、人防顶板回填5
5、其它部位5
6、冬季施工6
0、质量要求6

1、回填土试验6
2、质量要求7、安全环保要求一、编制依据1、莲花佳园住宅小区施工图纸结施全套建施全套(14#楼、18#楼)2、建筑地基基础工程施工质量验收规范GB50202-2002国家3、建筑工程施质量验收统一标准GB50300-2001国家4、建筑机械使用安全技术规程JGJ33-2001行业5、建筑工程冬期施工规程JGJ104-97行业6、建筑安装分项工程施工工艺规程DBJ01-26-2003地方二、分项工程概况莲花佳园位于鹤壁市淇滨区九江路以北,滨海大道以东,共分为14#楼楼;建筑面积14#:5470
43m2、总占地面积1456
结构为地下一屋地上七层,基础土方施工时采用大开挖的施工方法,平均挖土深度为(±0
000以下,自然地面与±0
70m,电梯井集水坑达到6
基槽开挖预留工作面平均0
80m,边坡坡度为750,回填土的施工按基础工程的施工进度分阶段进行
1工期安排本工程砖胎模施工完毕后进行砖胎模外侧土方回填,采用现场粉质素粘土回填,计划2011年12月下旬进行,房心填土为基础底板施工完毕后进行防水板上土方回填,分别采用素填土、3:7灰土,肥槽回填土为基础施工完毕防水施工结束进行,采用粉质素粘土回填
回填时间根据工程实际情况确定,计划在地下室施工结束后通过电梯井、施工预留洞进行回填
采用素填土,为了充分利用施工场地,计划在顶板混凝土浇筑后支撑未拆除前,先进行防水层施工,后将梁板高差部位
