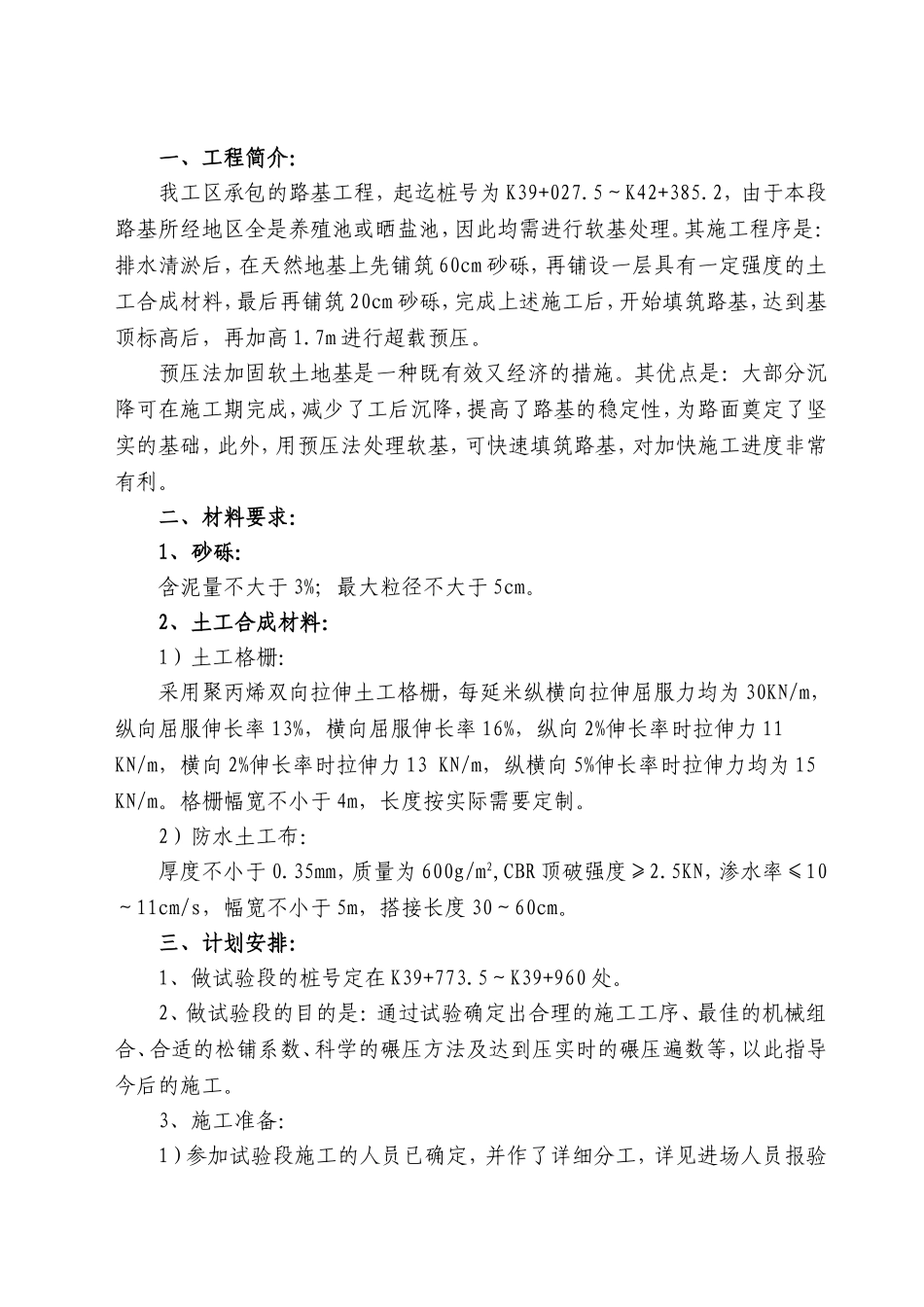

沿海高速沧州段四合同段砂砾垫层、土工格栅技术交底河北燕峰路桥建设有限公司沿海高速公路沧州段土建四合同项目经理部2009年4月28日砂砾垫层施工方案一、工程简介:我工区承包的路基工程,起迄桩号为K39+027
5~K42+385
2,由于本段路基所经地区全是养殖池或晒盐池,因此均需进行软基处理
其施工程序是:排水清淤后,在天然地基上先铺筑60cm砂砾,再铺设一层具有一定强度的土工合成材料,最后再铺筑20cm砂砾,完成上述施工后,开始填筑路基,达到基顶标高后,再加高1
7m进行超载预压
预压法加固软土地基是一种既有效又经济的措施
其优点是:大部分沉降可在施工期完成,减少了工后沉降,提高了路基的稳定性,为路面奠定了坚实的基础,此外,用预压法处理软基,可快速填筑路基,对加快施工进度非常有利
二、材料要求:1、砂砾:含泥量不大于3%;最大粒径不大于5cm
2、土工合成材料:1)土工格栅:采用聚丙烯双向拉伸土工格栅,每延米纵横向拉伸屈服力均为30KN/m,纵向屈服伸长率13%,横向屈服伸长率16%,纵向2%伸长率时拉伸力11KN/m,横向2%伸长率时拉伸力13KN/m,纵横向5%伸长率时拉伸力均为15KN/m
格栅幅宽不小于4m,长度按实际需要定制
2)防水土工布:厚度不小于0
35mm,质量为600g/m2,CBR顶破强度≥2
5KN,渗水率≤10~11cm/s,幅宽不小于5m,搭接长度30~60cm
三、计划安排:1、做试验段的桩号定在K39+773
5~K39+960处
2、做试验段的目的是:通过试验确定出合理的施工工序、最佳的机械组合、合适的松铺系数、科学的碾压方法及达到压实时的碾压遍数等,以此指导今后的施工
3、施工准备:1)参加试验段施工的人员已确定,并作了详细分工,详见进场人员报验单和主要施工人员配备表

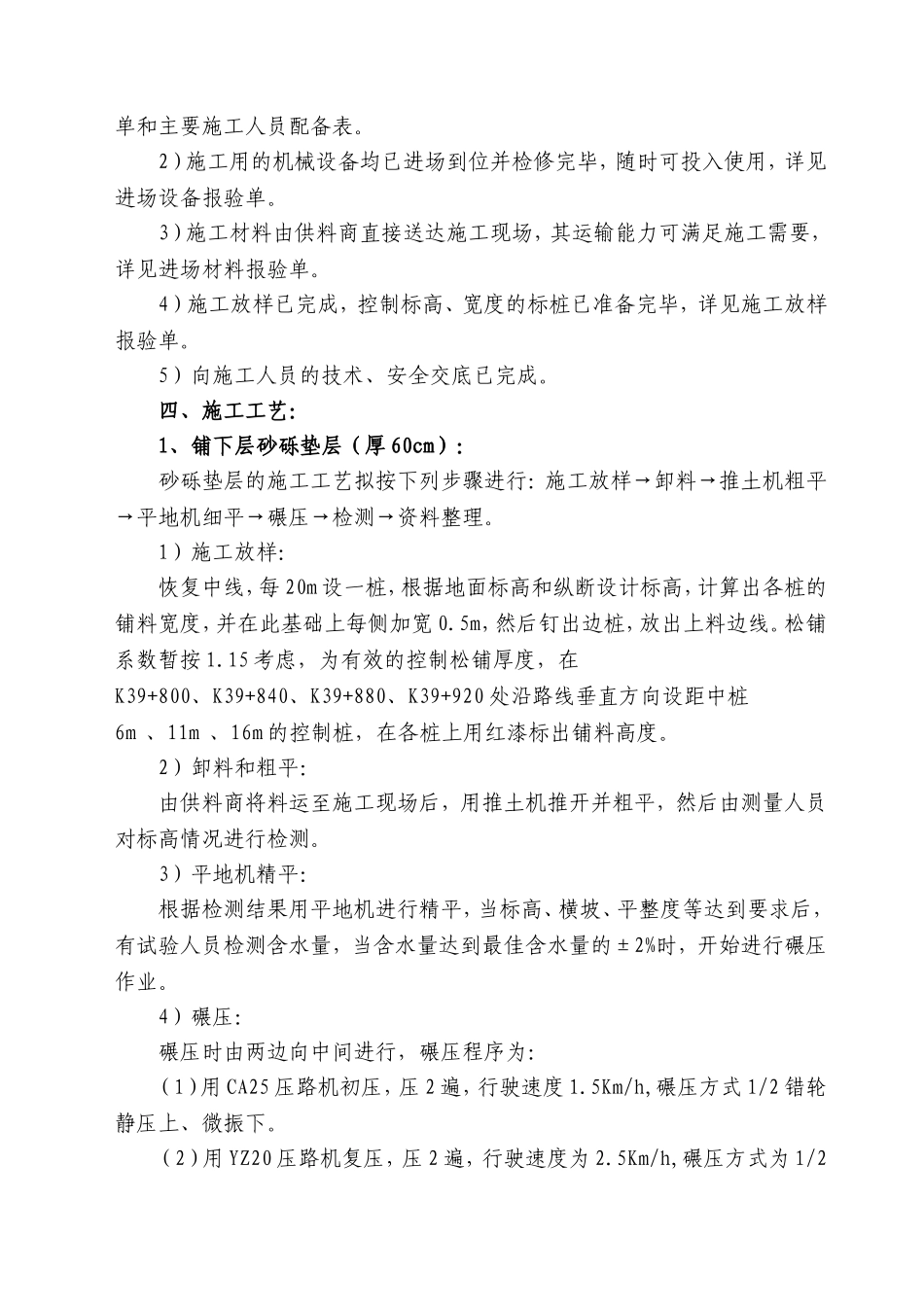

2)施工用的机械设备均已进场到位并检修完毕,随时可投入使用,详见进场
