第一章编制依据1
1《建筑地基处理技术规范》JGJ79-2002《建筑地基基础工程施工质量验收规范》GB50202-20021
2王孝雄建筑设计院设所设计的本工程施工图
3我公司ISO9001贯标文件要求和《山西省第二建筑工程公司技术质量管理办法》
4建筑施工手册(大全)第二章工程概况2
1工程特点:本工程位于太原市本工程位于太原市高新技术开发区龙城北街以北,长治路以东
地下一层,地上六层,结构形式为剪力墙结构
占地面积884
06㎡,建筑总面积为5814
基础全部为大开挖,基坑开挖尺寸:混凝土筏基外放3m,长73m,宽20m,深2
4m,开挖面积1460㎡,开挖土方工程量3504m³
基坑土方开挖依据现场情况,采用基坑放边坡处理,其放坡系数为1:0
2施工条件:2
1测量定位已完成
高程控制点±0
000的绝对标高为779
2建筑场地标准冻土深度为0
地下水埋深为5~5
7m,潜水位及季节浮动约为1m左右
3抗震设防烈度为8度,剪力墙抗震等级为3级
4现场临设施工完毕,能正常使用
5施工道路基本畅通,施工用临时用水、电已连接
6机械、劳动力已完成调配,现已进入施工现场

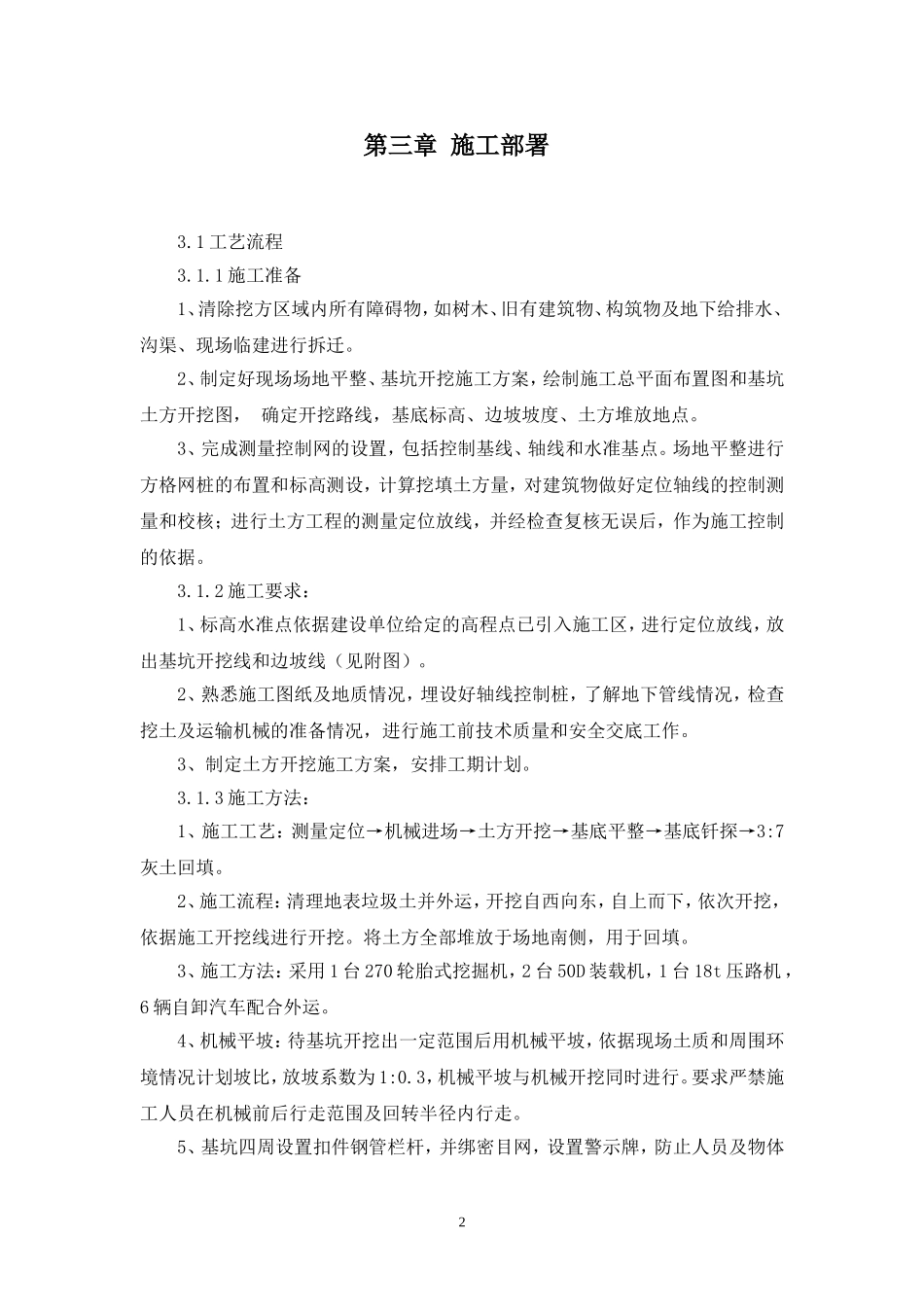

1第三章施工部署3
1工艺流程3
1施工准备1、清除挖方区域内所有障碍物,如树木、旧有建筑物、构筑物及地下给排水、沟渠、现场临建进行拆迁
2、制定好现场场地平整、基坑开挖施工方案,绘制施工总平面布置图和基坑土方开挖图,确定开挖路线,基底标高、边坡坡度、土方堆放地点
3、完成测量控制网的设置,包括控制基线、轴线和水准基点
场地平整进行方格网桩的布置和标高测设,计算挖填土方量,对建筑物做好定位轴线的控制测量和校核;进行土方工程的测量定位放线,并经检查复核无误后,作为施工控制的依据
2施工要求:1、标高水准点依据建设单
