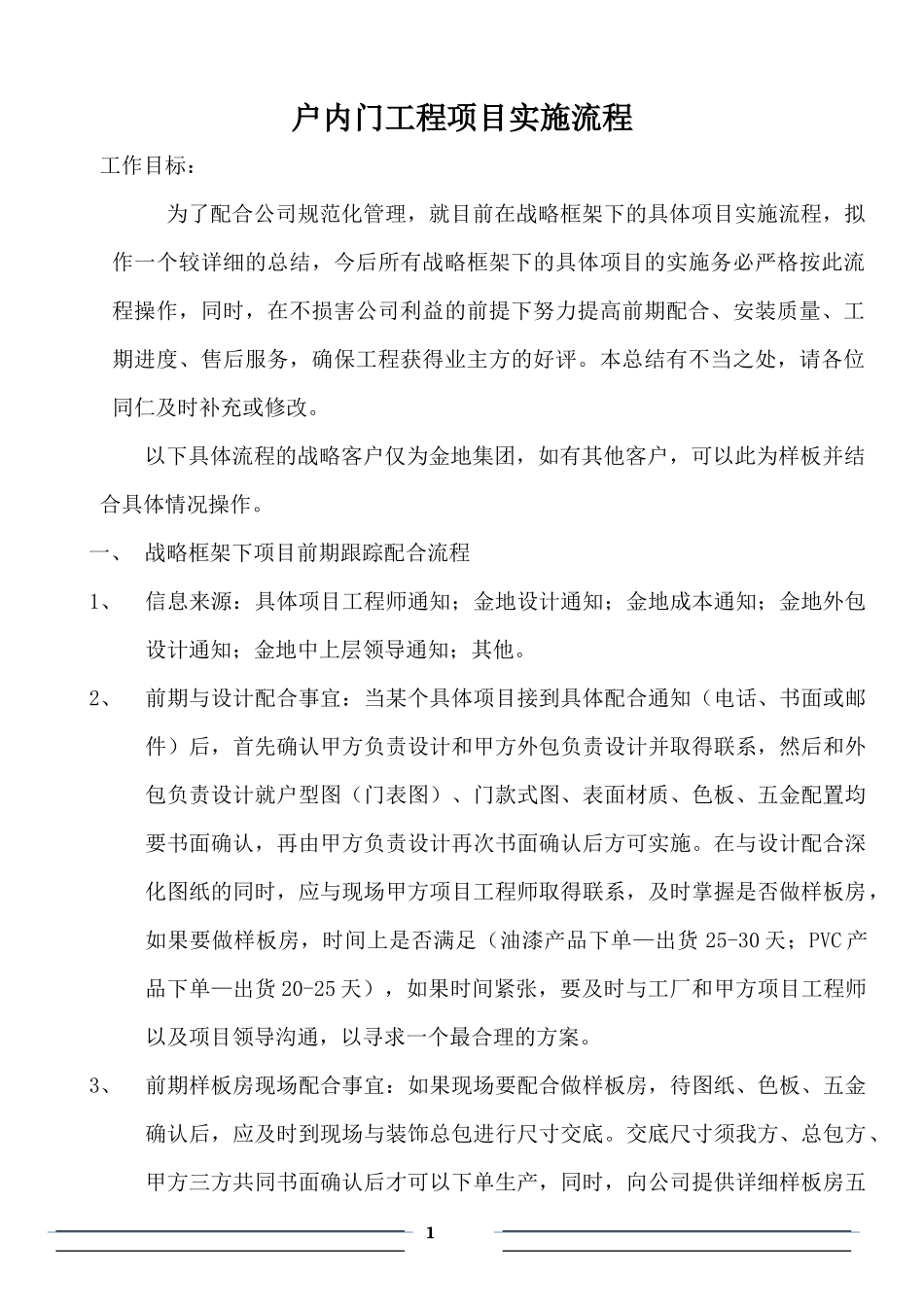

户内门工程项目实施流程工作目标:为了配合公司规范化管理,就目前在战略框架下的具体项目实施流程,拟作一个较详细的总结,今后所有战略框架下的具体项目的实施务必严格按此流程操作,同时,在不损害公司利益的前提下努力提高前期配合、安装质量、工期进度、售后服务,确保工程获得业主方的好评
本总结有不当之处,请各位同仁及时补充或修改
以下具体流程的战略客户仅为金地集团,如有其他客户,可以此为样板并结合具体情况操作
一、战略框架下项目前期跟踪配合流程1、信息来源:具体项目工程师通知;金地设计通知;金地成本通知;金地外包设计通知;金地中上层领导通知;其他
2、前期与设计配合事宜:当某个具体项目接到具体配合通知(电话、书面或邮件)后,首先确认甲方负责设计和甲方外包负责设计并取得联系,然后和外包负责设计就户型图(门表图)、门款式图、表面材质、色板、五金配置均要书面确认,再由甲方负责设计再次书面确认后方可实施
在与设计配合深化图纸的同时,应与现场甲方项目工程师取得联系,及时掌握是否做样板房,如果要做样板房,时间上是否满足(油漆产品下单—出货25-30天;PVC产品下单—出货20-25天),如果时间紧张,要及时与工厂和甲方项目工程师以及项目领导沟通,以寻求一个最合理的方案
3、前期样板房现场配合事宜:如果现场要配合做样板房,待图纸、色板、五金确认后,应及时到现场与装饰总包进行尺寸交底
交底尺寸须我方、总包方、甲方三方共同书面确认后才可以下单生产,同时,向公司提供详细样板房五1金采购单
样板房产品下单后要适时跟踪制作加工情况,确保准时出货,并且要提前落实安装队伍,确保安装正常进行
4、前期与甲方成本部配合事宜(1)、如果设计对所有款式及材料严格按战略选型,则按战略价格做好清单,报甲方对口成本管理人员做合同

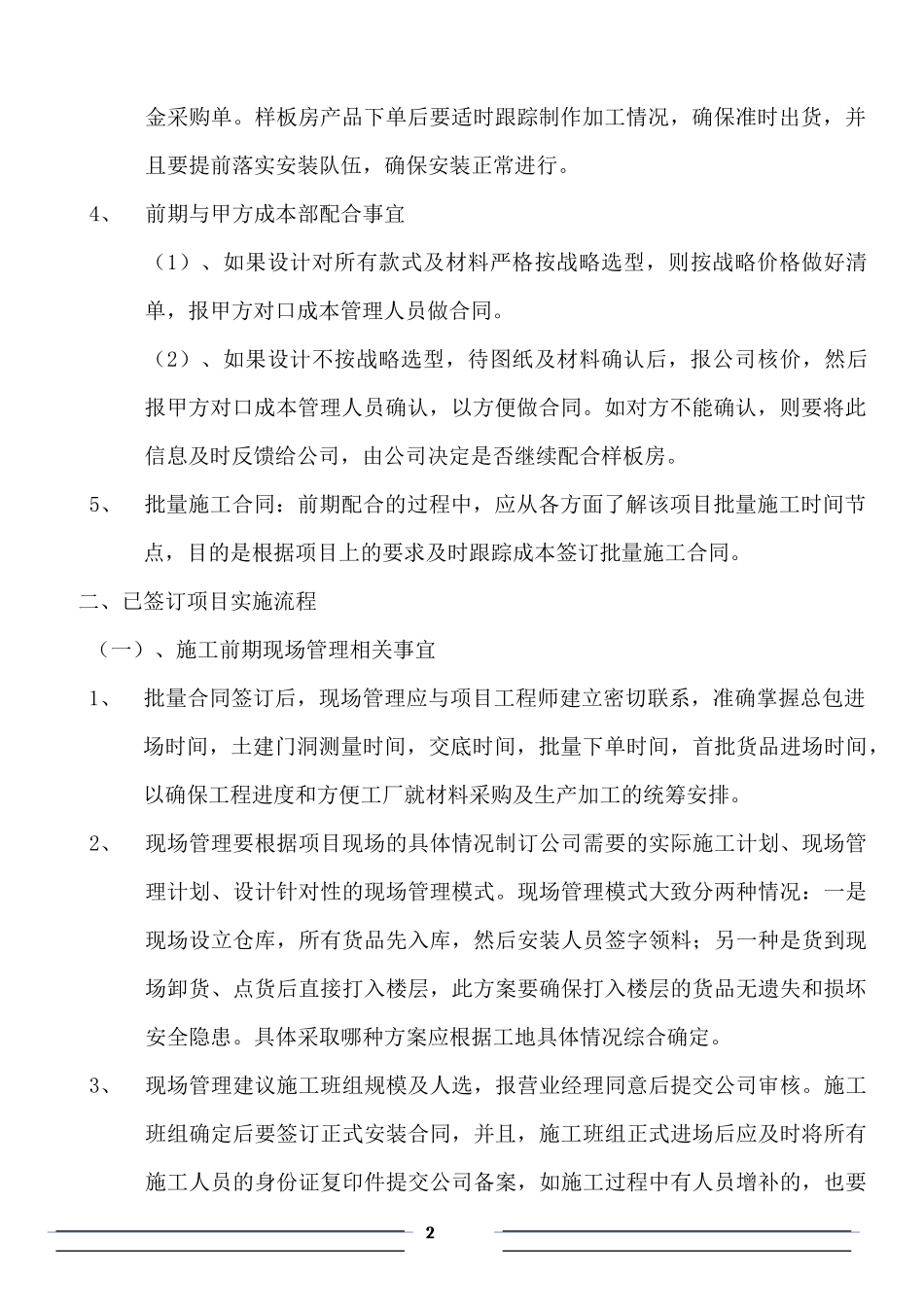

(2)、如果设计不按战略选型,待图纸及材料确认后,报公司核价,然后报甲方对口成本管理人员确认,以方
