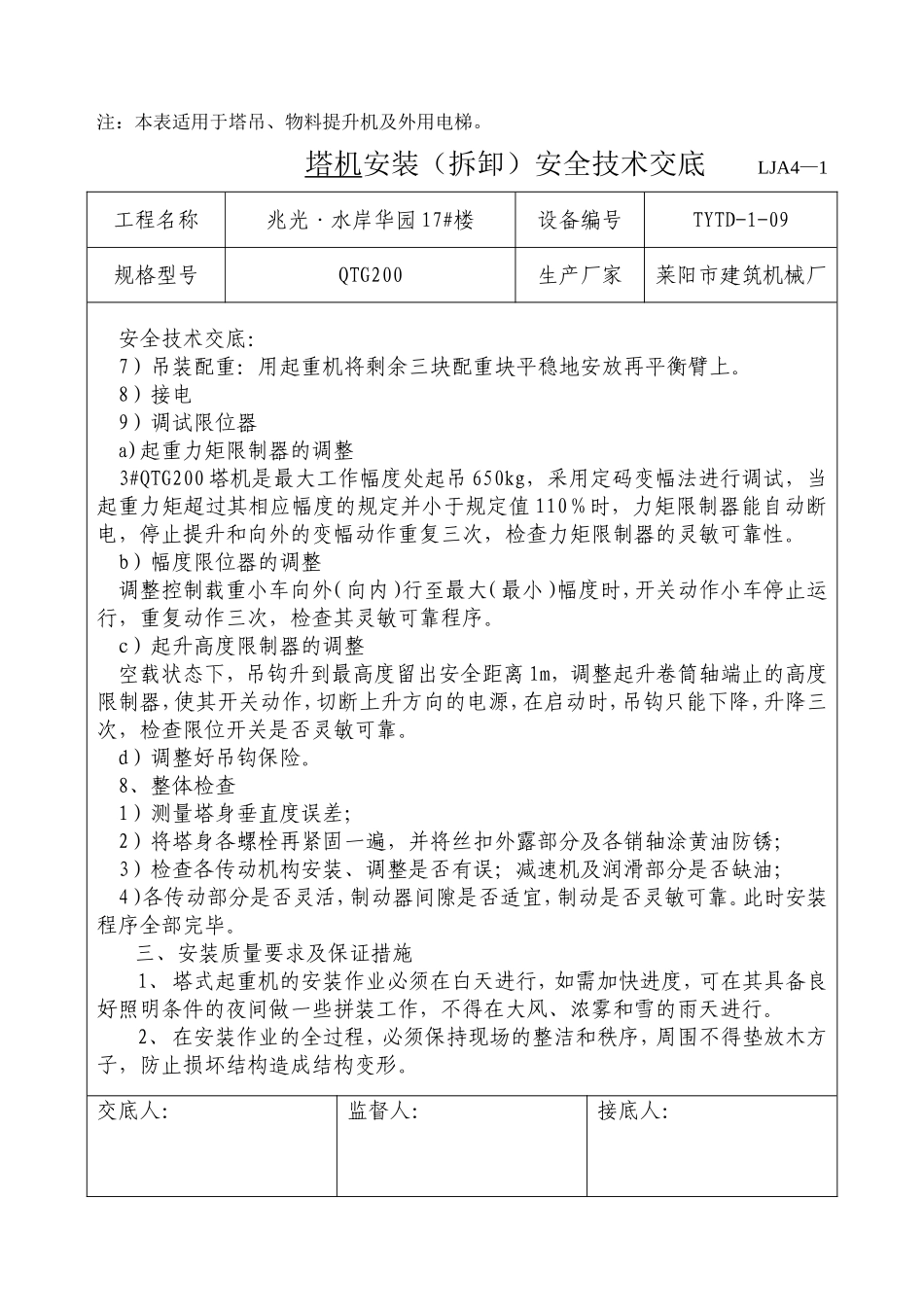

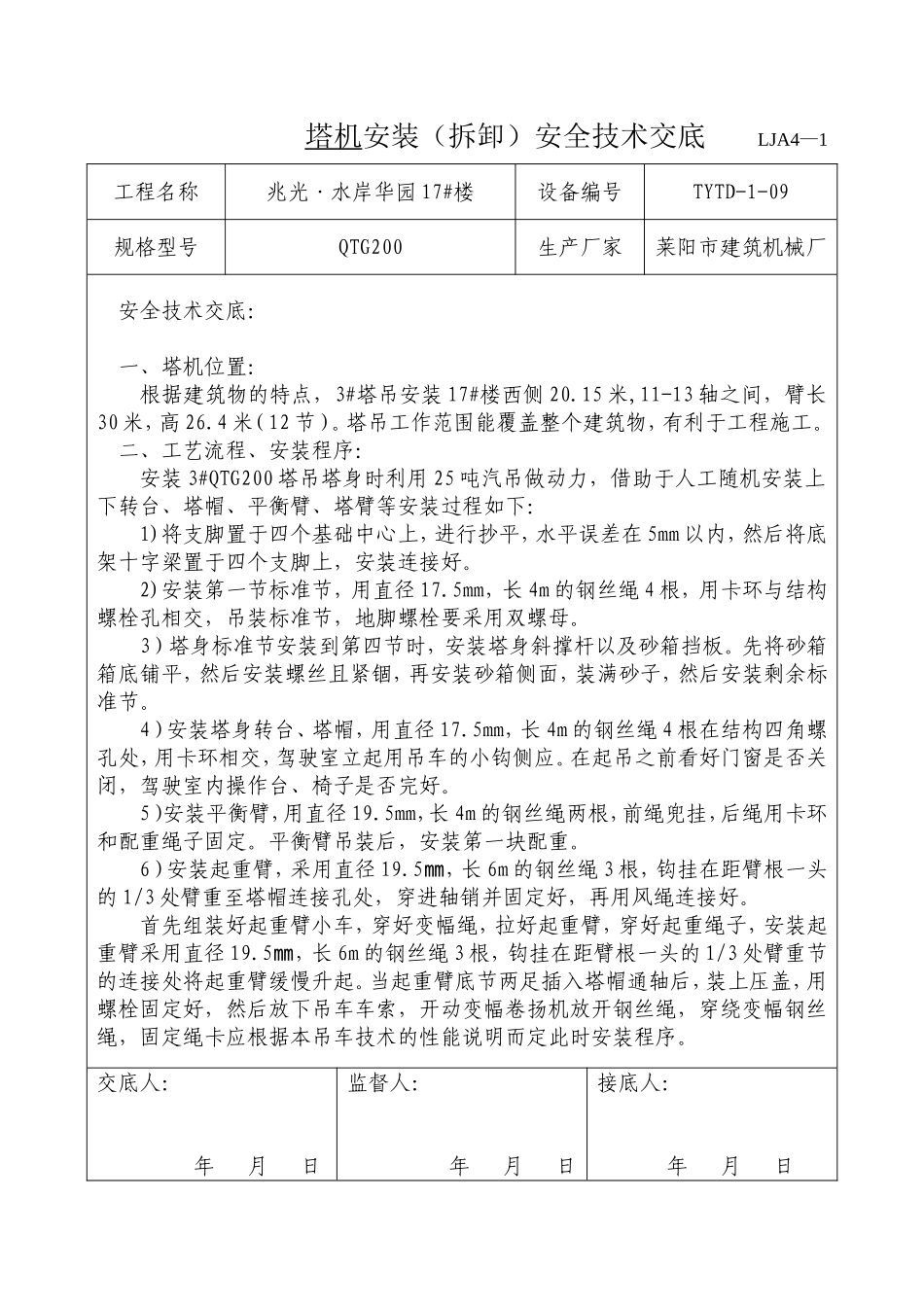

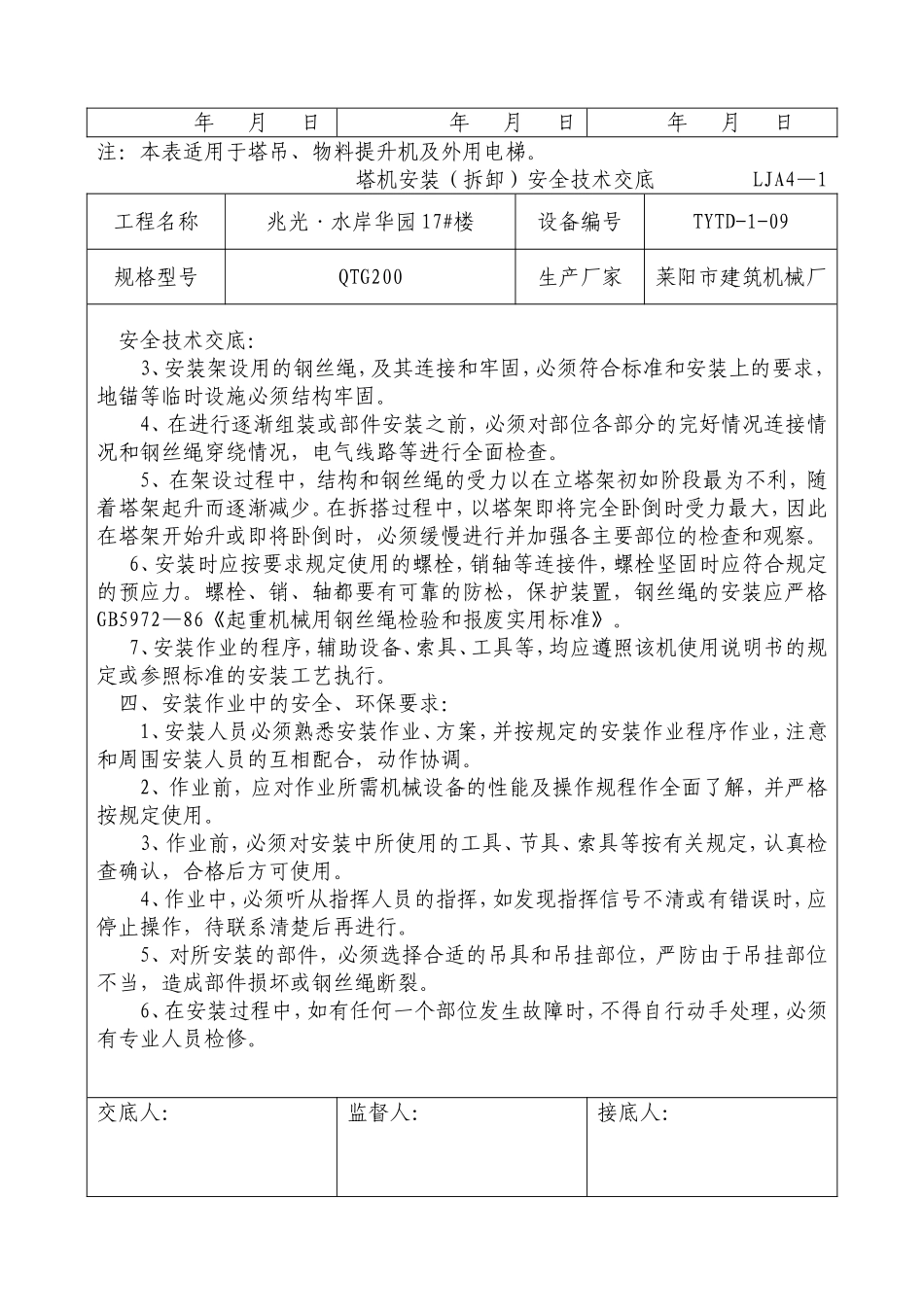

塔机安装(拆卸)安全技术交底LJA4—1工程名称兆光·水岸华园17#楼设备编号TYTD-1-09规格型号QTG200生产厂家莱阳市建筑机械厂安全技术交底:一、塔机位置:根据建筑物的特点,3#塔吊安装17#楼西侧20
15米,11-13轴之间,臂长30米,高26
4米(12节)
塔吊工作范围能覆盖整个建筑物,有利于工程施工
二、工艺流程、安装程序:安装3#QTG200塔吊塔身时利用25吨汽吊做动力,借助于人工随机安装上下转台、塔帽、平衡臂、塔臂等安装过程如下:1)将支脚置于四个基础中心上,进行抄平,水平误差在5mm以内,然后将底架十字梁置于四个支脚上,安装连接好
2)安装第一节标准节,用直径17
5mm,长4m的钢丝绳4根,用卡环与结构螺栓孔相交,吊装标准节,地脚螺栓要采用双螺母
3)塔身标准节安装到第四节时,安装塔身斜撑杆以及砂箱挡板
先将砂箱箱底铺平,然后安装螺丝且紧锢,再安装砂箱侧面,装满砂子,然后安装剩余标准节
4)安装塔身转台、塔帽,用直径17
5mm,长4m的钢丝绳4根在结构四角螺孔处,用卡环相交,驾驶室立起用吊车的小钩侧应
在起吊之前看好门窗是否关闭,驾驶室内操作台、椅子是否完好
5)安装平衡臂,用直径19
5mm,长4m的钢丝绳两根,前绳兜挂,后绳用卡环和配重绳子固定
平衡臂吊装后,安装第一块配重
6)安装起重臂,采用直径19
5,长㎜6m的钢丝绳3根,钩挂在距臂根一头的1/3处臂重至塔帽连接孔处,穿进轴销并固定好,再用风绳连接好
首先组装好起重臂小车,穿好变幅绳,拉好起重臂,穿好起重绳子,安装起重臂采用直径19
5,长㎜6m的钢丝绳3根,钩挂在距臂根一头的1/3处臂重节的连接处将起重臂缓慢升起
当起重臂底节两足插入塔帽通轴后,装上压盖,用螺栓固定好,然后放下吊车车索,开动变幅卷扬机放开钢丝绳,穿绕变幅钢丝绳,固定绳卡应根据本吊车技术的性能说明而定此时安装程序
