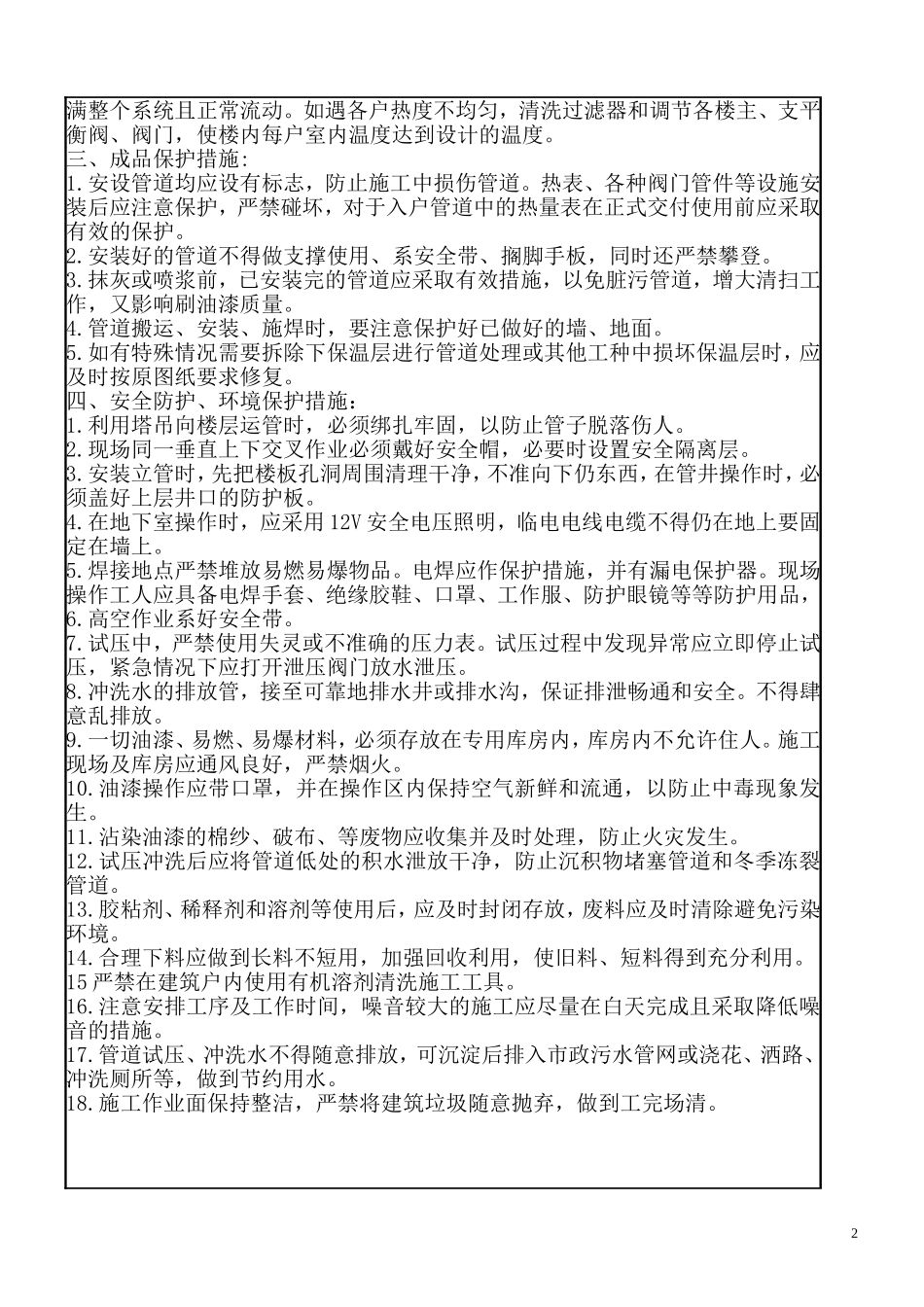

技术交底记录鲁DQ—004工程名称山东莱芜博雅新苑8#楼施工单位北京首钢建设集团有限公司山东莱芜工程项目部分项工程名称采暖管道系统安装交底日期2012年11月2日交底内容:一、施工准备:1、主体结构已验收具备施工的条件
2、所需材料提前一星期提采购计划,不得耽误施工使用
所需手持工具、电动工具、测量工具等均应准备妥当
二、工艺流程:安装准备→预制加工→卡架安装→干管安装→立管安装→支管安装→试压→冲洗→防腐→保温→调试1
安装准备:认真熟悉图纸,检查预留孔洞位置是否满足安装需要,并处理
按设计图纸画出管路的位置、管径、变径、坡向、卡架位置等施工草图
预制加工:有防腐要求的按图纸要求先进行防腐处理
然后按施工草图进行管段的加工预制,分组编号,码放整齐3
安装卡架:按设计要求安装固定支架,按规范要求的最大间距安装支架,在薄弱位置加设支架
注意支架的高度
干管安装:应从进楼开始安装(楼外甩管1
5米)安装管前要检查管腔并清理干净
管道位置及标高应按图纸所标进行施工
如遇困难,应向负责人汇报,不得私自更改管道位置
摆正或安装好管道穿结构处的套管,填堵管洞口,预留口处应加好临时管堵
立管安装:核对各层预留孔洞位置是否垂直,吊线、剔凿眼、栽卡子
将预制好的管道按编号运至安装地点进行安装
注意各层支管甩口位置标高
注意管道垂直度及离墙距离
支管安装:阀门、过滤器、锁闭阀、调节阀等位置标高要统一,除卫生间外的埋地管道应采取固定措施,防止管道隐蔽时浮起
热熔管道施工时注意热熔机的温度和管道热熔时的加热时间,热熔口不得有缩径,外观应是均匀的热熔熘
管道隐蔽前应进行水压试验
低区采暖系统工作压力:0
7Mpa,试验压力:1
高区采暖系统工作压力:0
8Mpa,试验压力:1
管道系统在试验压力下10分钟内压力降不大于0
02Mpa,然后降至工作压力检查
