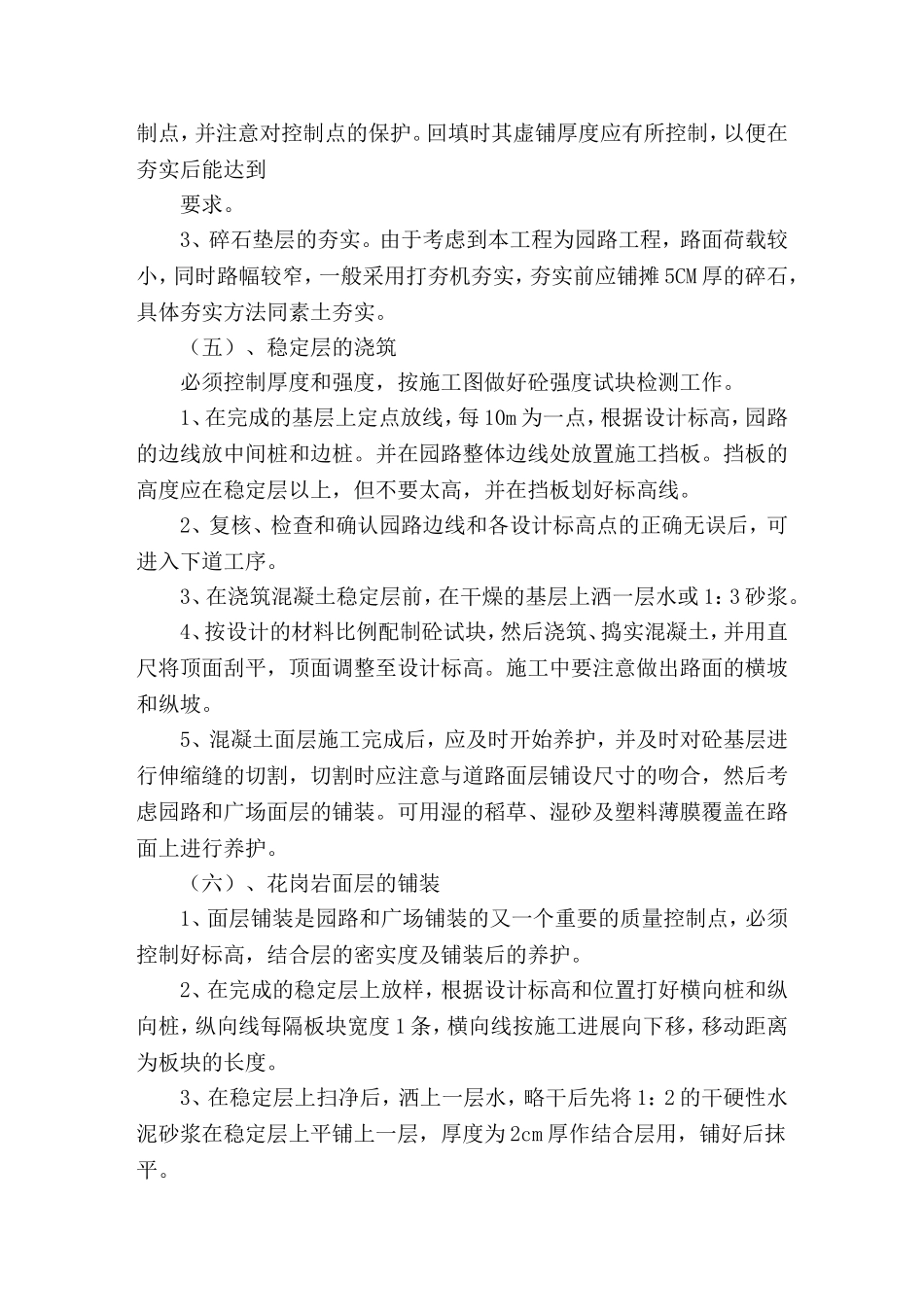

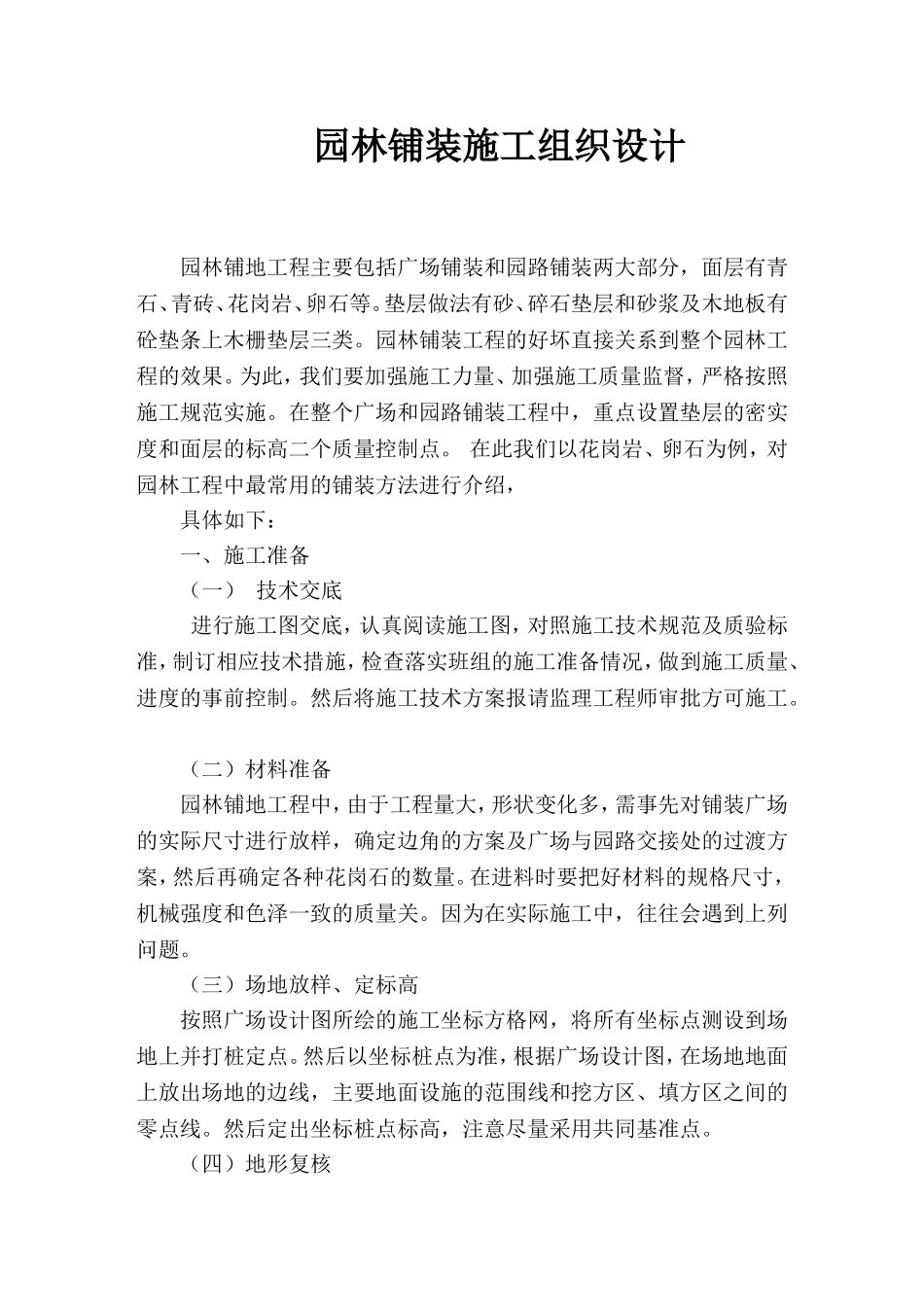

园林铺装施工组织设计园林铺地工程主要包括广场铺装和园路铺装两大部分,面层有青石、青砖、花岗岩、卵石等
垫层做法有砂、碎石垫层和砂浆及木地板有砼垫条上木栅垫层三类
园林铺装工程的好坏直接关系到整个园林工程的效果
为此,我们要加强施工力量、加强施工质量监督,严格按照施工规范实施
在整个广场和园路铺装工程中,重点设置垫层的密实度和面层的标高二个质量控制点
在此我们以花岗岩、卵石为例,对园林工程中最常用的铺装方法进行介绍,具体如下:一、施工准备(一)技术交底进行施工图交底,认真阅读施工图,对照施工技术规范及质验标准,制订相应技术措施,检查落实班组的施工准备情况,做到施工质量、进度的事前控制
然后将施工技术方案报请监理工程师审批方可施工
(二)材料准备园林铺地工程中,由于工程量大,形状变化多,需事先对铺装广场的实际尺寸进行放样,确定边角的方案及广场与园路交接处的过渡方案,然后再确定各种花岗石的数量
在进料时要把好材料的规格尺寸,机械强度和色泽一致的质量关
因为在实际施工中,往往会遇到上列问题
(三)场地放样、定标高按照广场设计图所绘的施工坐标方格网,将所有坐标点测设到场地上并打桩定点
然后以坐标桩点为准,根据广场设计图,在场地地面上放出场地的边线,主要地面设施的范围线和挖方区、填方区之间的零点线
然后定出坐标桩点标高,注意尽量采用共同基准点
(四)地形复核对照广场竖向设计图,复核场地地形
各坐标点、控制点的自然地坪标高数据,有缺漏的要在现场测量补上
二、地面施工(一)挖方与填方施工根据设计的标高进行挖填土方
填方时应当先深后浅、先分层填实深处,按施工规范每填一层就夯实一层
挖方时挖出的适宜栽植的肥沃土壤,要临时堆放在广场边,通知监理业主处理
(二)场地平整与找坡挖填方工程基本完成后,对挖填出的新地面进行整理
要铲平地面,使地面平整度限制在0
根据各坐标桩标明的该点填挖高度和
