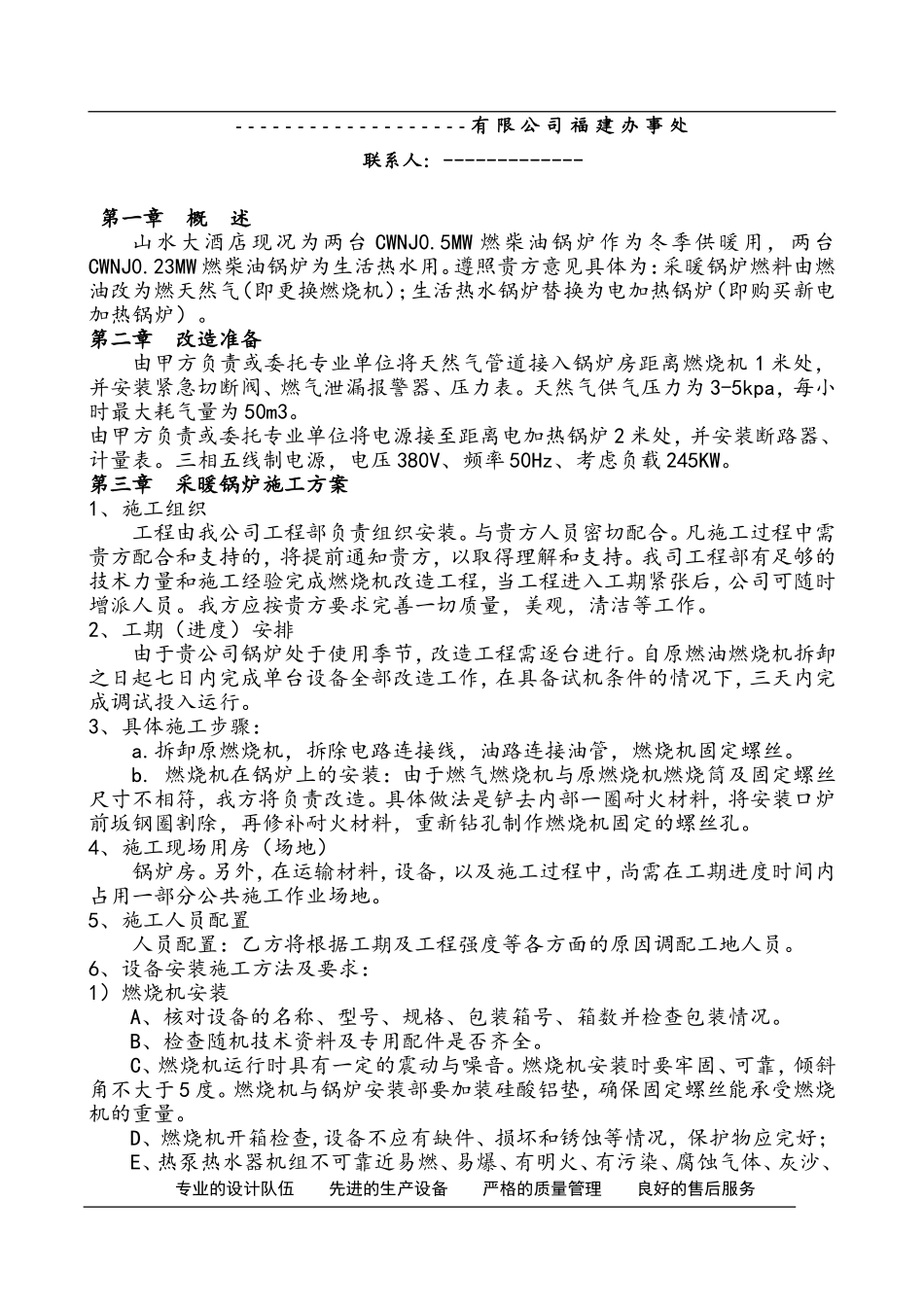

-----------大酒店锅炉改造工程施工组织方案--------------------有限公司专业的设计队伍先进的生产设备严格的质量管理良好的售后服务-------------------有限公司福建办事处联系人:-------------第一章概述山水大酒店现况为两台CWNJ0
5MW燃柴油锅炉作为冬季供暖用,两台CWNJ0
23MW燃柴油锅炉为生活热水用
遵照贵方意见具体为:采暖锅炉燃料由燃油改为燃天然气(即更换燃烧机);生活热水锅炉替换为电加热锅炉(即购买新电加热锅炉)
第二章改造准备由甲方负责或委托专业单位将天然气管道接入锅炉房距离燃烧机1米处,并安装紧急切断阀、燃气泄漏报警器、压力表
天然气供气压力为3-5kpa,每小时最大耗气量为50m3
由甲方负责或委托专业单位将电源接至距离电加热锅炉2米处,并安装断路器、计量表
三相五线制电源,电压380V、频率50Hz、考虑负载245KW
第三章采暖锅炉施工方案1、施工组织工程由我公司工程部负责组织安装
与贵方人员密切配合
凡施工过程中需贵方配合和支持的,将提前通知贵方,以取得理解和支持
我司工程部有足够的技术力量和施工经验完成燃烧机改造工程,当工程进入工期紧张后,公司可随时增派人员
我方应按贵方要求完善一切质量,美观,清洁等工作
2、工期(进度)安排由于贵公司锅炉处于使用季节,改造工程需逐台进行
自原燃油燃烧机拆卸之日起七日内完成单台设备全部改造工作,在具备试机条件的情况下,三天内完成调试投入运行
3、具体施工步骤:a
拆卸原燃烧机,拆除电路连接线,油路连接油管,燃烧机固定螺丝
燃烧机在锅炉上的安装:由于燃气燃烧机与原燃烧机燃烧筒及固定螺丝尺寸不相符,我方将负责改造
具体做法是铲去内部一圈耐火材料,将安装口炉前坂钢圈割除,再修补耐火材料,重新钻孔制作燃烧机固定的螺丝孔

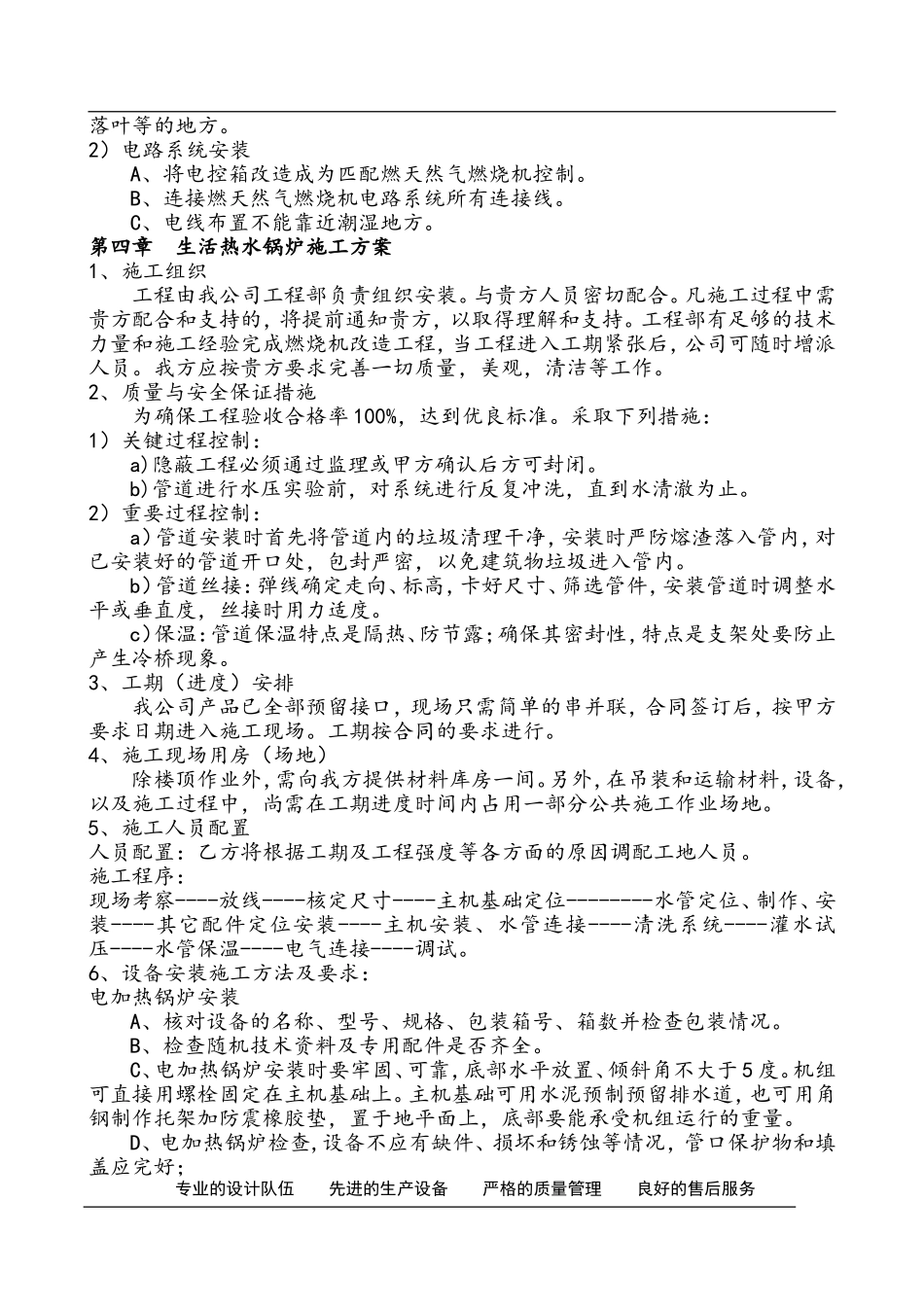

4、施工现场用房(场地)锅炉房
