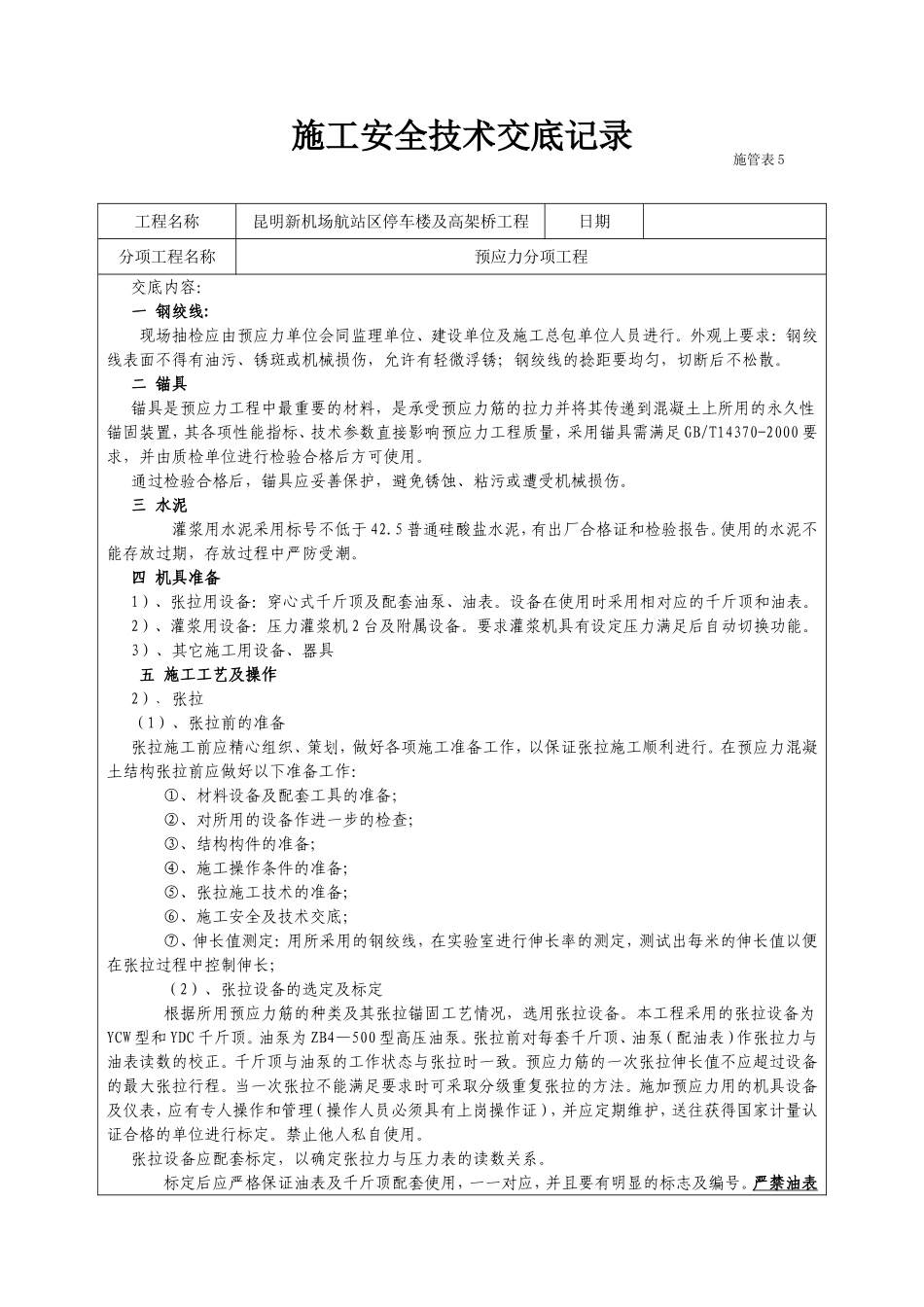

施工安全技术交底记录施管表5工程名称昆明新机场航站区停车楼及高架桥工程日期分项工程名称预应力分项工程交底内容:一钢绞线:现场抽检应由预应力单位会同监理单位、建设单位及施工总包单位人员进行
外观上要求:钢绞线表面不得有油污、锈斑或机械损伤,允许有轻微浮锈;钢绞线的捻距要均匀,切断后不松散
二锚具锚具是预应力工程中最重要的材料,是承受预应力筋的拉力并将其传递到混凝土上所用的永久性锚固装置,其各项性能指标、技术参数直接影响预应力工程质量,采用锚具需满足GB/T14370-2000要求,并由质检单位进行检验合格后方可使用
通过检验合格后,锚具应妥善保护,避免锈蚀、粘污或遭受机械损伤
三水泥灌浆用水泥采用标号不低于42
5普通硅酸盐水泥,有出厂合格证和检验报告
使用的水泥不能存放过期,存放过程中严防受潮
四机具准备1)、张拉用设备:穿心式千斤顶及配套油泵、油表
设备在使用时采用相对应的千斤顶和油表
2)、灌浆用设备:压力灌浆机2台及附属设备
要求灌浆机具有设定压力满足后自动切换功能
3)、其它施工用设备、器具五施工工艺及操作2)张拉﹑(1)、张拉前的准备张拉施工前应精心组织、策划,做好各项施工准备工作,以保证张拉施工顺利进行
在预应力混凝土结构张拉前应做好以下准备工作:①、材料设备及配套工具的准备;②、对所用的设备作进一步的检查;③、结构构件的准备;④、施工操作条件的准备;⑤、张拉施工技术的准备;⑥、施工安全及技术交底;⑦、伸长值测定:用所采用的钢绞线,在实验室进行伸长率的测定,测试出每米的伸长值以便在张拉过程中控制伸长;(2)、张拉设备的选定及标定根据所用预应力筋的种类及其张拉锚固工艺情况,选用张拉设备
本工程采用的张拉设备为YCW型和YDC千斤顶
油泵为ZB4—500型高压油泵
张拉前对每套千斤顶、油泵(配油表)作张拉力与油表读数的校正

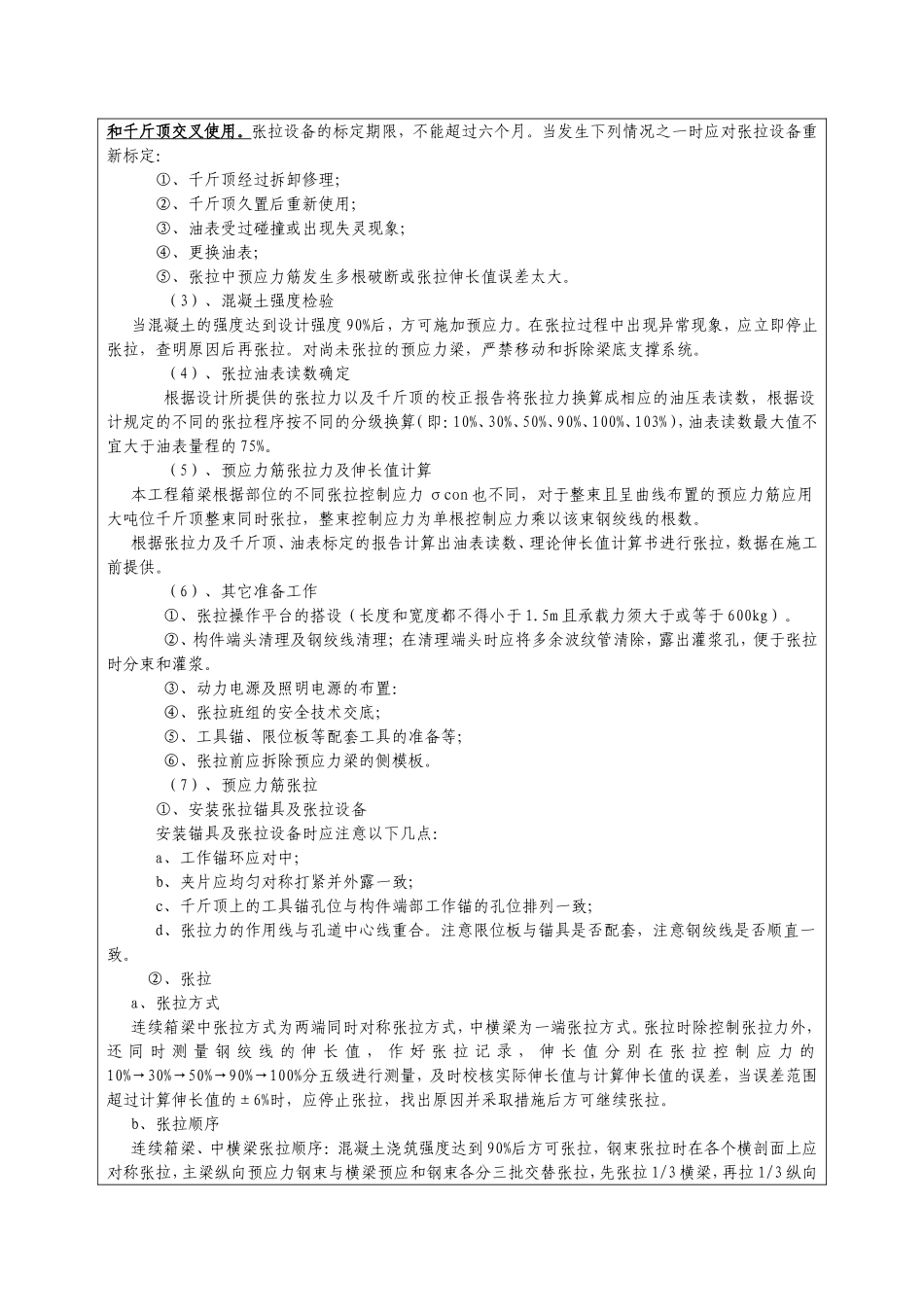

千斤顶与油泵的工作状态与张拉时一致
