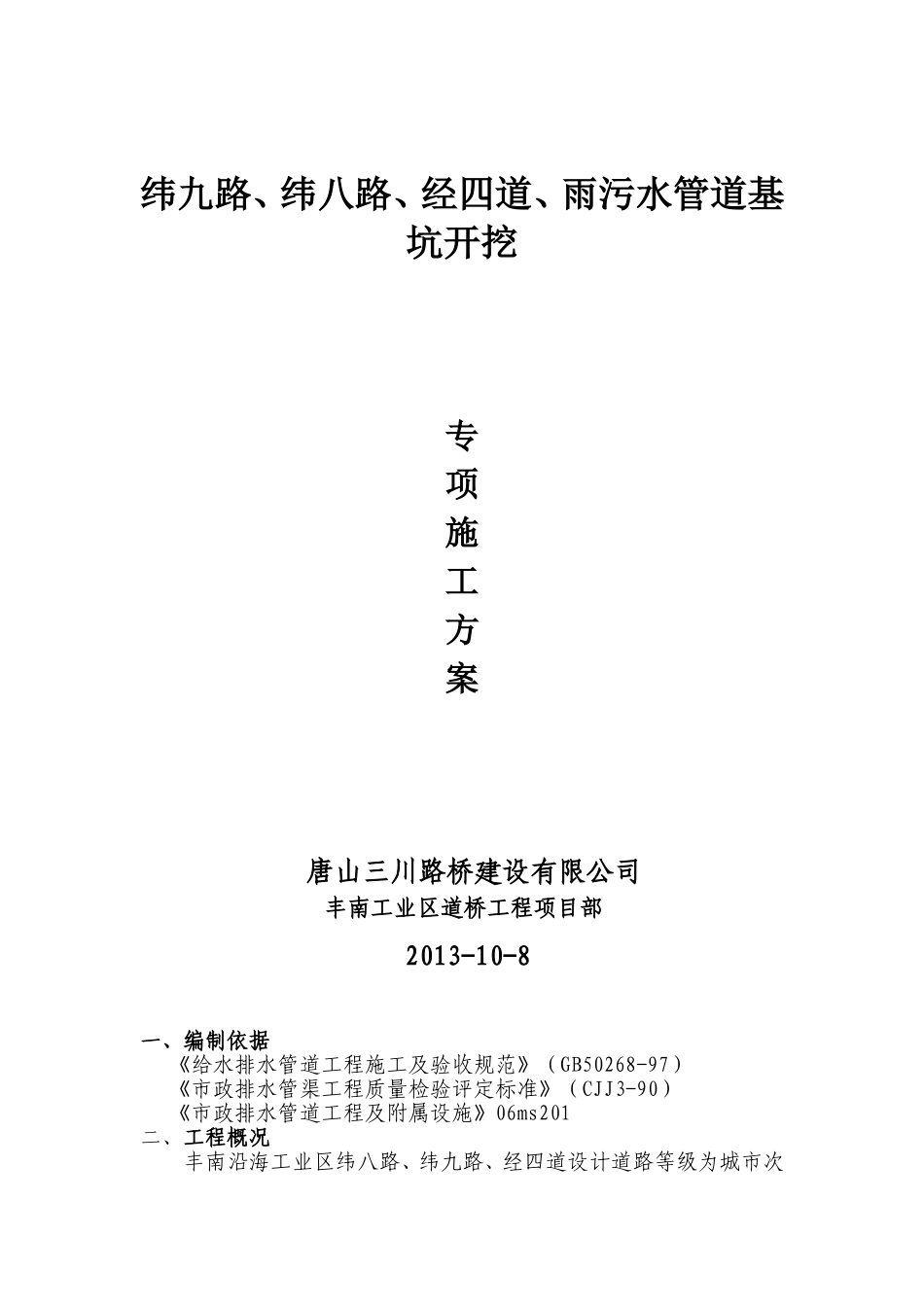

纬九路、纬八路、经四道、雨污水管道基坑开挖专项施工方案唐山三川路桥建设有限公司丰南工业区道桥工程项目部2013-10-8一、编制依据《给水排水管道工程施工及验收规范》(GB50268-97)《市政排水管渠工程质量检验评定标准》(CJJ3-90)《市政排水管道工程及附属设施》06ms201二、工程概况丰南沿海工业区纬八路、纬九路、经四道设计道路等级为城市次干路,其中纬八路路宽为37m,全长744
937米,起止里程号为2+376
64~3+121
578,其中里程号2+943
538~3+121
578为西排干桥
纬八路呈东西走向
纬九路路宽为32米,全长2391
783,起始桩号纬0+000~2+391
783,线路走向呈东西走向
经四道路宽为32米,全长1149
287米,线路走向呈南北走向
三条路工程雨水污水中水管道的工程量为17000m,各种检查井900余座
管道采用承插式钢筋混凝土Ⅱ、Ⅲ级管,橡胶圈接口

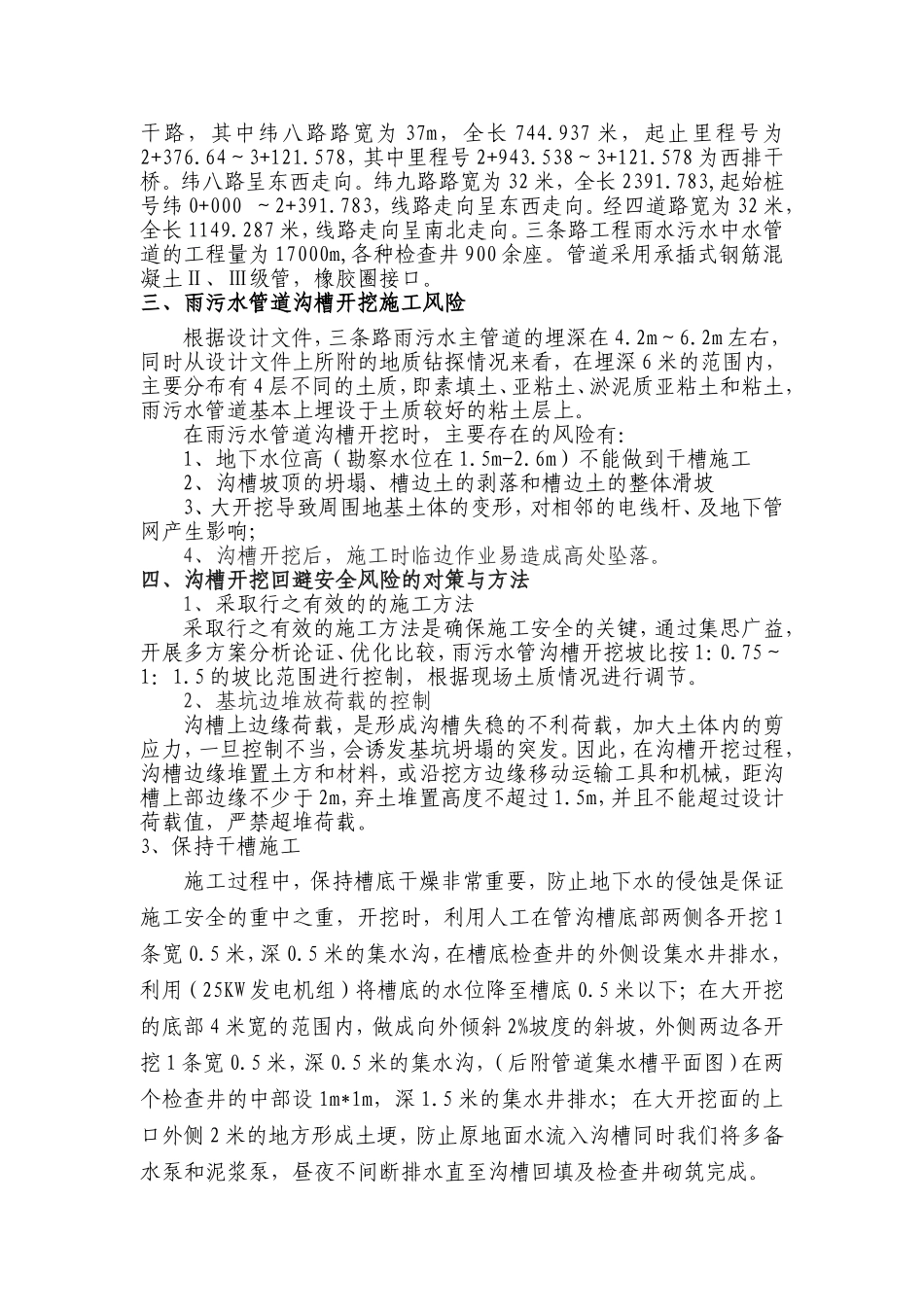

三、雨污水管道沟槽开挖施工风险根据设计文件,三条路雨污水主管道的埋深在4
2m左右,同时从设计文件上所附的地质钻探情况来看,在埋深6米的范围内,主要分布有4层不同的土质,即素填土、亚粘土、淤泥质亚粘土和粘土,雨污水管道基本上埋设于土质较好的粘土层上
在雨污水管道沟槽开挖时,主要存在的风险有:1、地下水位高(勘察水位在1
6m)不能做到干槽施工2、沟槽坡顶的坍塌、槽边土的剥落和槽边土的整体滑坡3、大开挖导致周围地基土体的变形,对相邻的电线杆、及地下管网产生影响;4、沟槽开挖后,施工时临边作业易造成高处坠落
四、沟槽开挖回避安全风险的对策与方法1、采取行之有效的的施工方法采取行之有效的施工方法是确保施工安全的关键,通过集思广益,开展多方案分析论证、优化比较,雨污水管沟槽开挖坡比按1:0
75~1:1
5的坡比范围进行控制,根据现场土质情况进行调节
