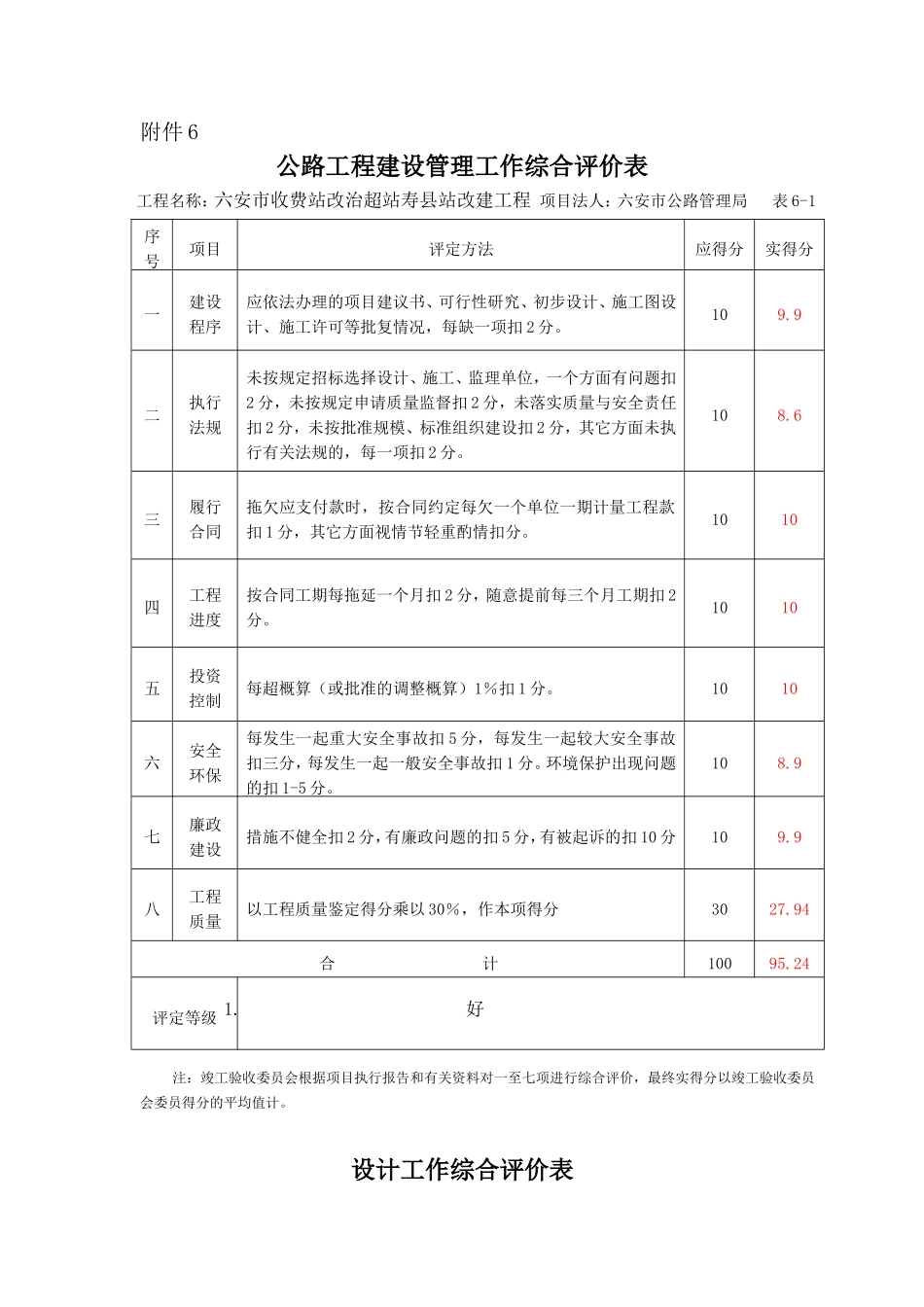

附件6公路工程建设管理工作综合评价表工程名称:六安市收费站改治超站寿县站改建工程项目法人:六安市公路管理局表6-1序号项目评定方法应得分实得分一建设程序应依法办理的项目建议书、可行性研究、初步设计、施工图设计、施工许可等批复情况,每缺一项扣2分
9二执行法规未按规定招标选择设计、施工、监理单位,一个方面有问题扣2分,未按规定申请质量监督扣2分,未落实质量与安全责任扣2分,未按批准规模、标准组织建设扣2分,其它方面未执行有关法规的,每一项扣2分
6三履行合同拖欠应支付款时,按合同约定每欠一个单位一期计量工程款扣1分,其它方面视情节轻重酌情扣分
1010四工程进度按合同工期每拖延一个月扣2分,随意提前每三个月工期扣2分
1010五投资控制每超概算(或批准的调整概算)1%扣1分
1010六安全环保每发生一起重大安全事故扣5分,每发生一起较大安全事故扣三分,每发生一起一般安全事故扣1分
环境保护出现问题的扣1-5分
9七廉政建设措施不健全扣2分,有廉政问题的扣5分,有被起诉的扣10分109
9八工程质量以工程质量鉴定得分乘以30%,作本项得分3027
94合计10095
24评定等级1
好注:竣工验收委员会根据项目执行报告和有关资料对一至七项进行综合评价,最终实得分以竣工验收委员会委员得分的平均值计

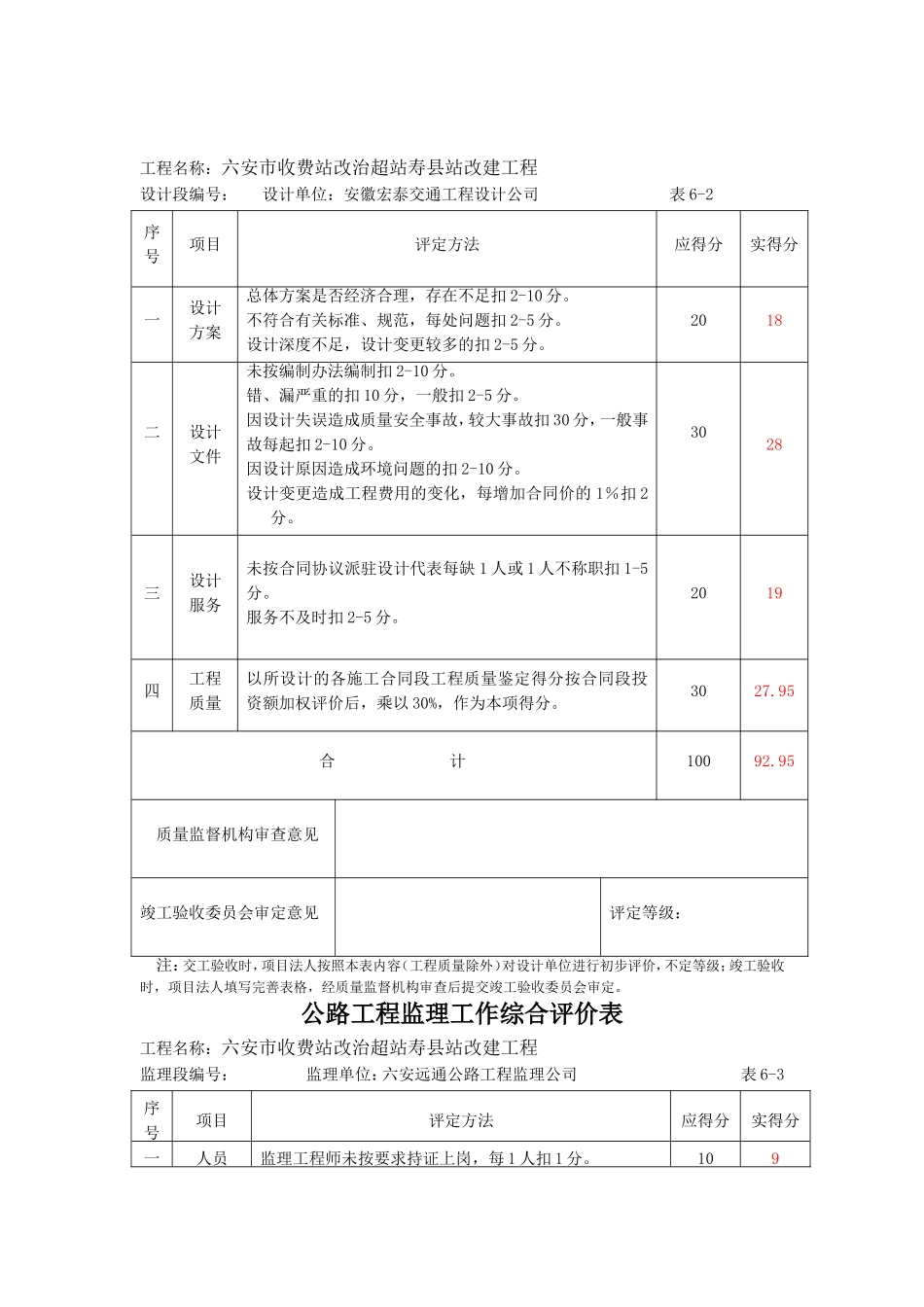

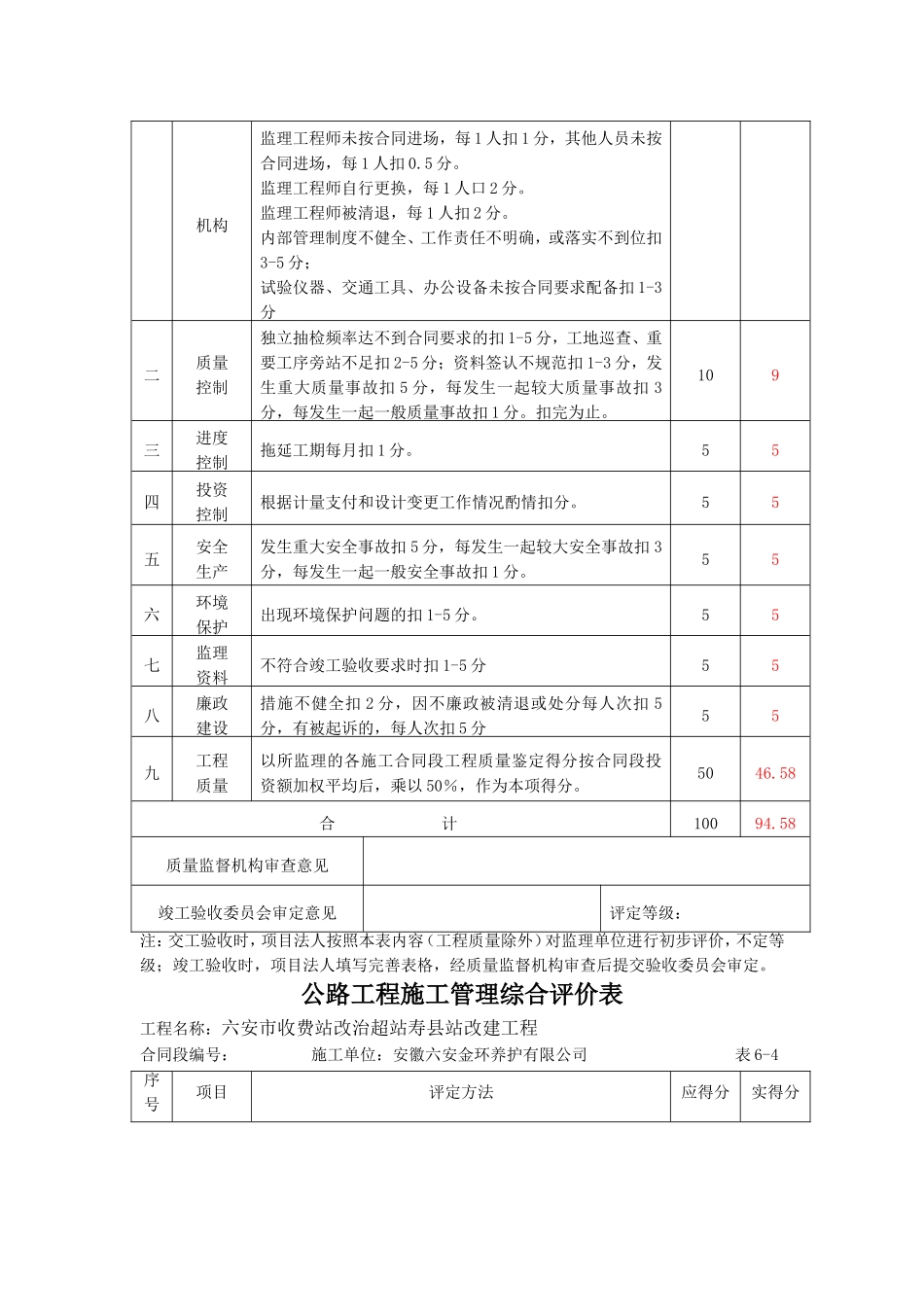

设计工作综合评价表工程名称:六安市收费站改治超站寿县站改建工程设计段编号:设计单位:安徽宏泰交通工程设计公司表6-2序号项目评定方法应得分实得分一设计方案总体方案是否经济合理,存在不足扣2-10分
不符合有关标准、规范,每处问题扣2-5分
设计深度不足,设计变更较多的扣2-5分
2018二设计文件未按编制办法编制扣2-10分
错、漏严重的扣10分,一般扣2-5分
因设计失误造成质量安全事故,较大事故扣30分,一般事故每起扣2-10分
因设计原因造成环境问题的扣2
