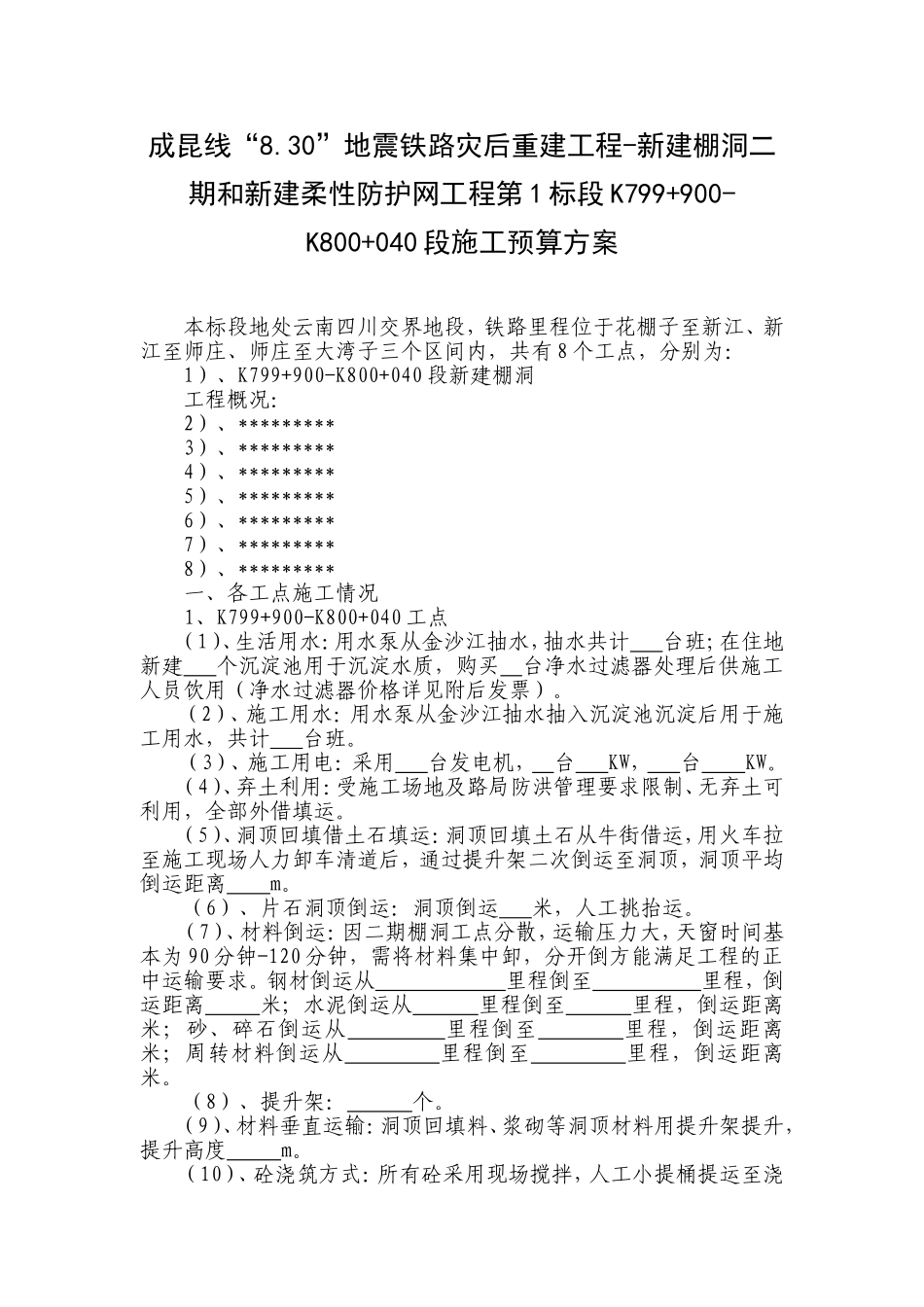

30”地震铁路灾后重建工程-新建棚洞二期和新建柔性防护网工程第1标段K799+900-K800+040段施工预算方案本标段地处云南四川交界地段,铁路里程位于花棚子至新江、新江至师庄、师庄至大湾子三个区间内,共有8个工点,分别为:1)、K799+900-K800+040段新建棚洞工程概况:2)、*********3)、*********4)、*********5)、*********6)、*********7)、*********8)、*********一、各工点施工情况1、K799+900-K800+040工点(1)、生活用水:用水泵从金沙江抽水,抽水共计台班;在住地新建个沉淀池用于沉淀水质,购买台净水过滤器处理后供施工人员饮用(净水过滤器价格详见附后发票)
(2)、施工用水:用水泵从金沙江抽水抽入沉淀池沉淀后用于施工用水,共计台班
(3)、施工用电:采用台发电机,台KW,台KW
(4)、弃土利用:受施工场地及路局防洪管理要求限制、无弃土可利用,全部外借填运
(5)、洞顶回填借土石填运:洞顶回填土石从牛街借运,用火车拉至施工现场人力卸车清道后,通过提升架二次倒运至洞顶,洞顶平均倒运距离m
(6)、片石洞顶倒运:洞顶倒运米,人工挑抬运
(7)、材料倒运:因二期棚洞工点分散,运输压力大,天窗时间基本为90分钟-120分钟,需将材料集中卸,分开倒方能满足工程的正中运输要求
钢材倒运从里程倒至里程,倒运距离米;水泥倒运从里程倒至里程,倒运距离米;砂、碎石倒运从里程倒至里程,倒运距离米;周转材料倒运从里程倒至里程,倒运距离米
(8)、提升架:个
(9)、材料垂直运输:洞顶回填料、浆砌等洞顶材料用提升架提升,提升高度m
(10)、砼浇筑方式:所有砼采用现场搅拌,人工小提桶提运至浇筑部们,提运距离米

(11)、防电板:每天封锁90-120分钟,在上部施工架梁时需接触网停电,并
