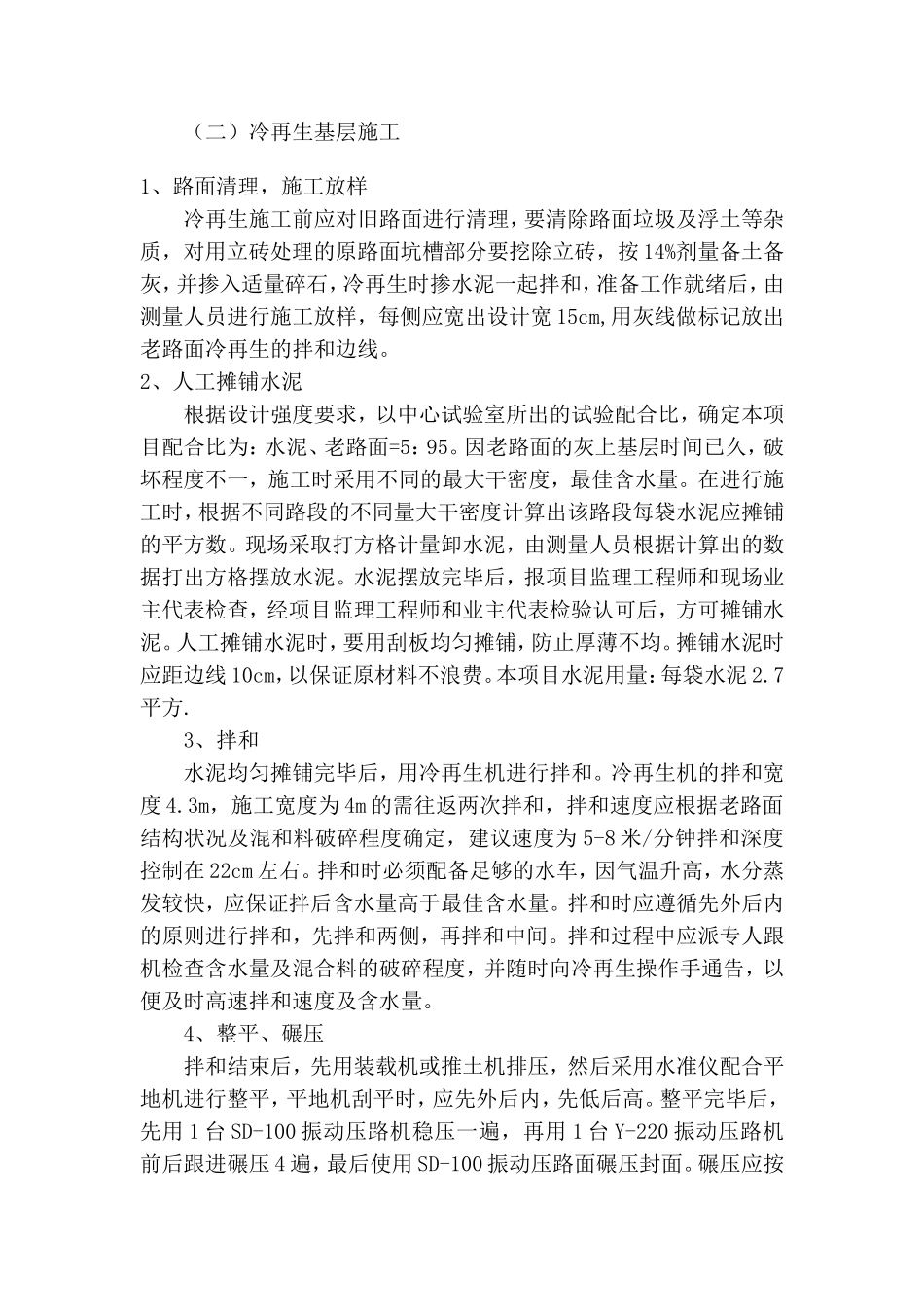

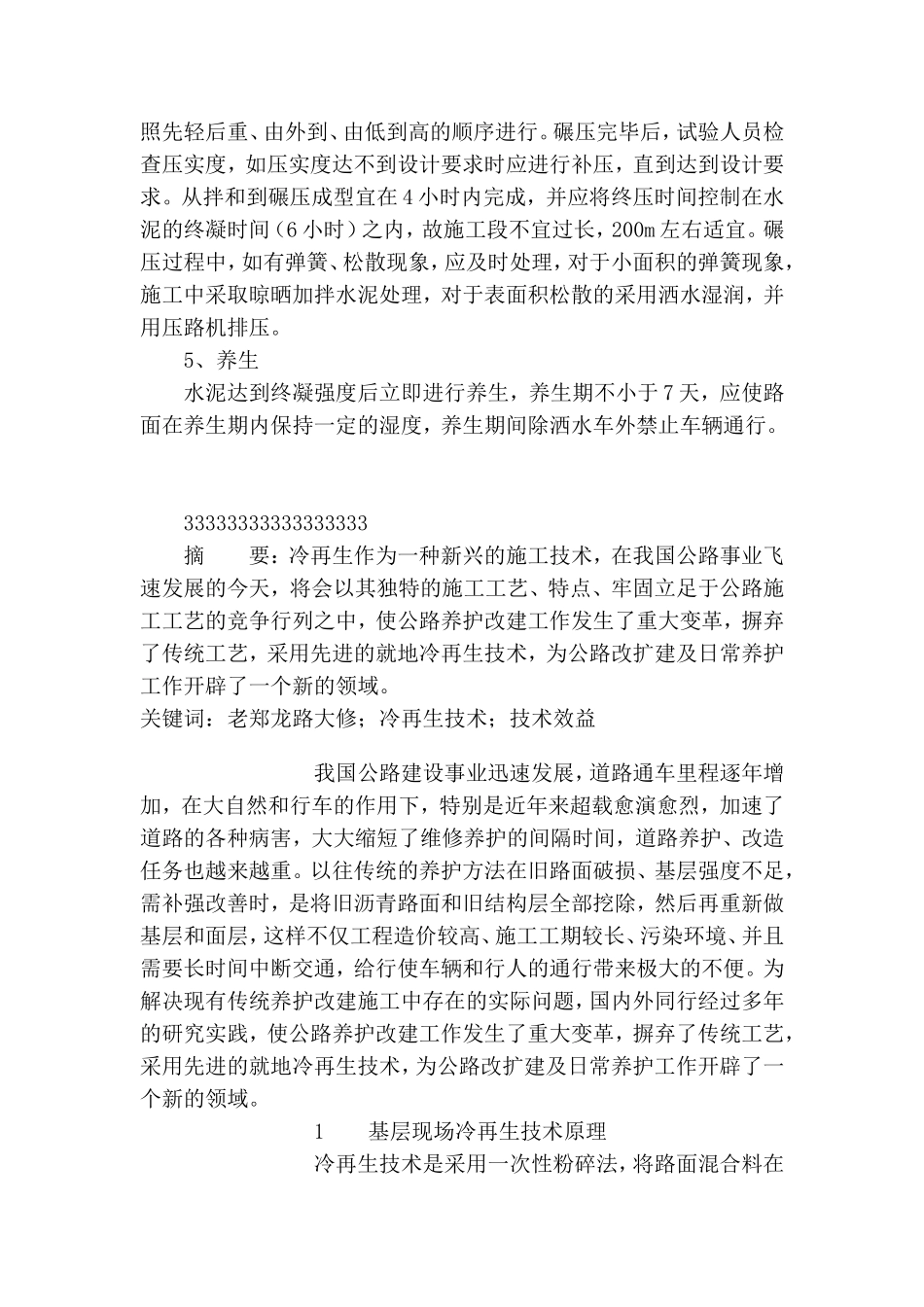

(二)冷再生基层施工1、路面清理,施工放样冷再生施工前应对旧路面进行清理,要清除路面垃圾及浮土等杂质,对用立砖处理的原路面坑槽部分要挖除立砖,按14%剂量备土备灰,并掺入适量碎石,冷再生时掺水泥一起拌和,准备工作就绪后,由测量人员进行施工放样,每侧应宽出设计宽15cm,用灰线做标记放出老路面冷再生的拌和边线
2、人工摊铺水泥根据设计强度要求,以中心试验室所出的试验配合比,确定本项目配合比为:水泥、老路面=5:95
因老路面的灰上基层时间已久,破坏程度不一,施工时采用不同的最大干密度,最佳含水量
在进行施工时,根据不同路段的不同量大干密度计算出该路段每袋水泥应摊铺的平方数
现场采取打方格计量卸水泥,由测量人员根据计算出的数据打出方格摆放水泥
水泥摆放完毕后,报项目监理工程师和现场业主代表检查,经项目监理工程师和业主代表检验认可后,方可摊铺水泥
人工摊铺水泥时,要用刮板均匀摊铺,防止厚薄不均
摊铺水泥时应距边线10cm,以保证原材料不浪费
本项目水泥用量:每袋水泥2
3、拌和水泥均匀摊铺完毕后,用冷再生机进行拌和
冷再生机的拌和宽度4
3m,施工宽度为4m的需往返两次拌和,拌和速度应根据老路面结构状况及混和料破碎程度确定,建议速度为5-8米/分钟拌和深度控制在22cm左右
拌和时必须配备足够的水车,因气温升高,水分蒸发较快,应保证拌后含水量高于最佳含水量
拌和时应遵循先外后内的原则进行拌和,先拌和两侧,再拌和中间
拌和过程中应派专人跟机检查含水量及混合料的破碎程度,并随时向冷再生操作手通告,以便及时高速拌和速度及含水量
4、整平、碾压拌和结束后,先用装载机或推土机排压,然后采用水准仪配合平地机进行整平,平地机刮平时,应先外后内,先低后高
整平完毕后,先用1台SD-100振动压路机稳压一遍,再用1台Y-220振动压路机前后跟进碾压4遍,最后使用SD-100振动压路面碾压封
