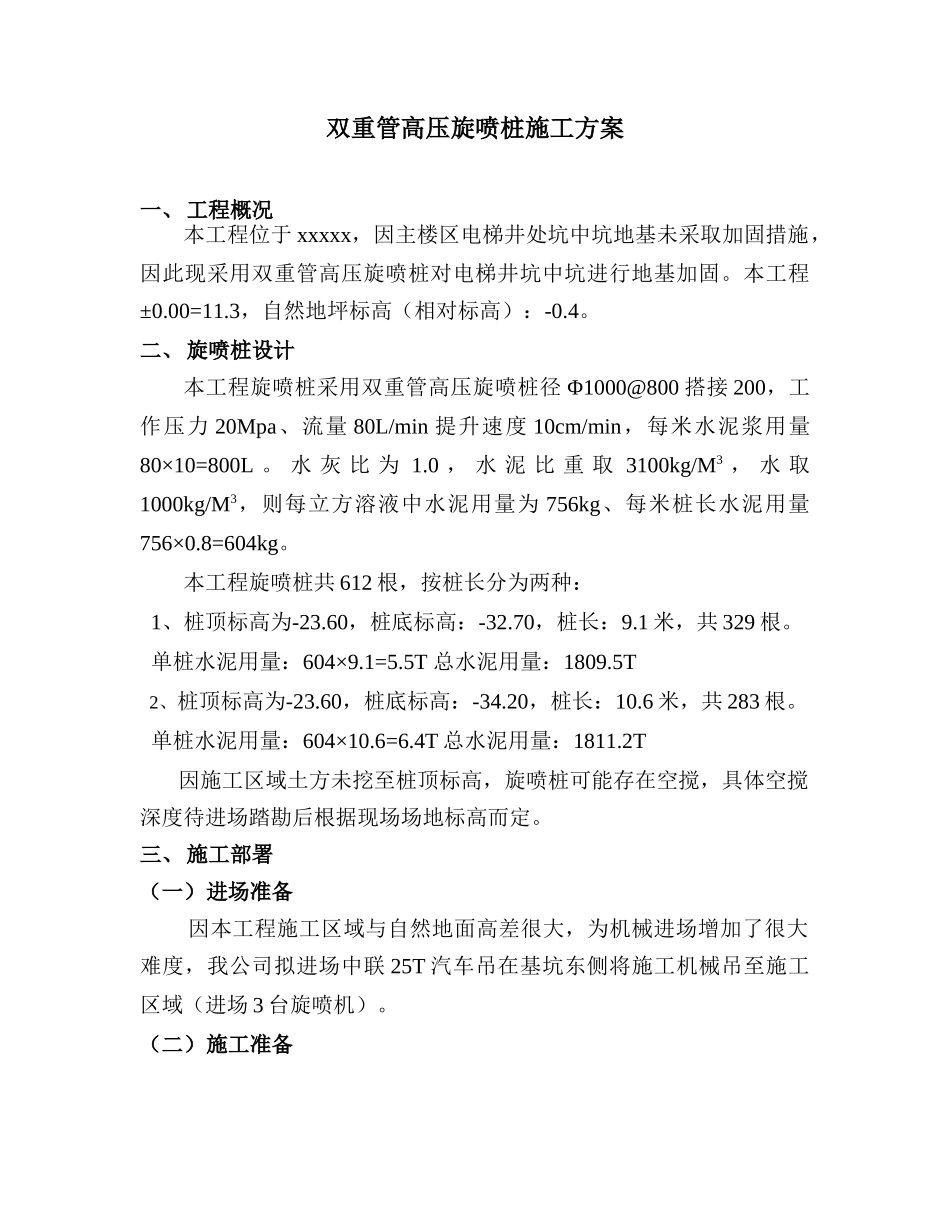

双重管高压旋喷桩施工方案一、工程概况本工程位于xxxxx,因主楼区电梯井处坑中坑地基未采取加固措施,因此现采用双重管高压旋喷桩对电梯井坑中坑进行地基加固
3,自然地坪标高(相对标高):-0
二、旋喷桩设计本工程旋喷桩采用双重管高压旋喷桩径Φ1000@800搭接200,工作压力20Mpa、流量80L/min提升速度10cm/min,每米水泥浆用量80×10=800L
0,水泥比重取3100kg/M3,水取1000kg/M3,则每立方溶液中水泥用量为756kg、每米桩长水泥用量756×0
8=604kg
本工程旋喷桩共612根,按桩长分为两种:1、桩顶标高为-23
60,桩底标高:-32
70,桩长:9
1米,共329根
单桩水泥用量:604×9
5T总水泥用量:1809
5T2、桩顶标高为-23
60,桩底标高:-34
20,桩长:10
6米,共283根
单桩水泥用量:604×10
4T总水泥用量:1811
2T因施工区域土方未挖至桩顶标高,旋喷桩可能存在空搅,具体空搅深度待进场踏勘后根据现场场地标高而定
三、施工部署(一)进场准备因本工程施工区域与自然地面高差很大,为机械进场增加了很大难度,我公司拟进场中联25T汽车吊在基坑东侧将施工机械吊至施工区域(进场3台旋喷机)

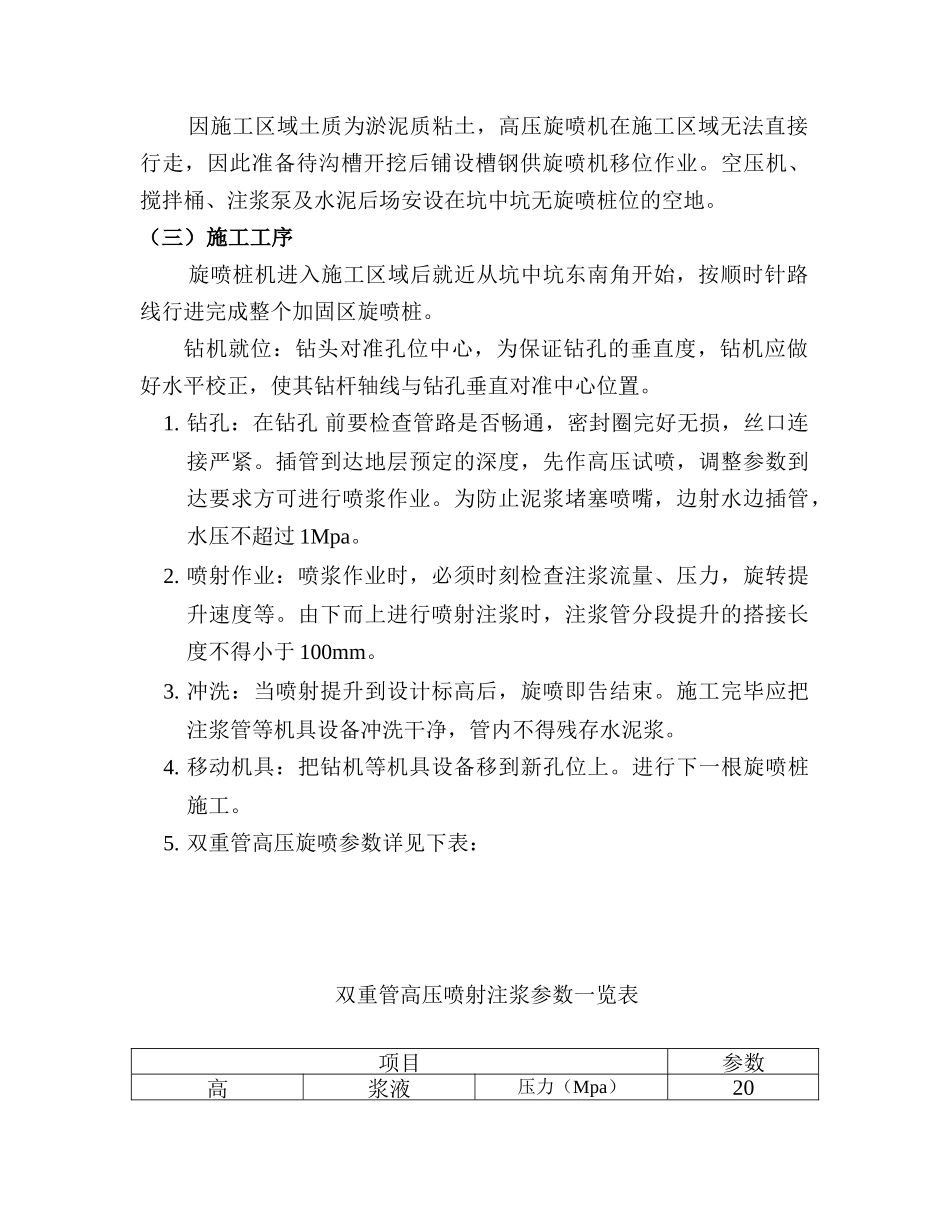

(二)施工准备因施工区域土质为淤泥质粘土,高压旋喷机在施工区域无法直接行走,因此准备待沟槽开挖后铺设槽钢供旋喷机移位作业
空压机、搅拌桶、注浆泵及水泥后场安设在坑中坑无旋喷桩位的空地
(三)施工工序旋喷桩机进入施工区域后就近从坑中坑东南角开始,按顺时针路线行进完成整个加固区旋喷桩
钻机就位:钻头对准孔位中心,为保证钻孔的垂直度,钻机应做好水平校正,使其钻杆轴线与钻孔垂直对准中心位置

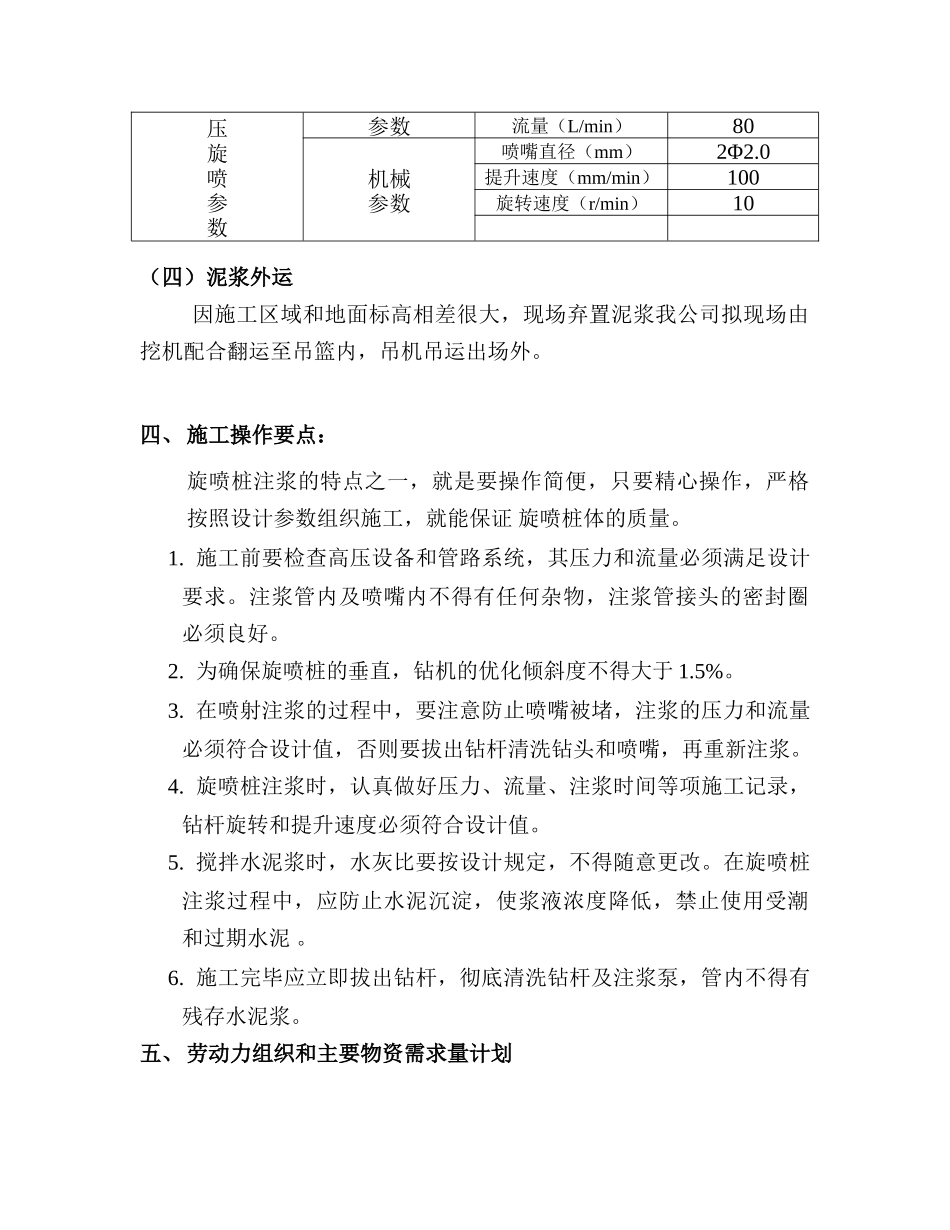

钻孔:在钻孔前要检查管路是否畅通,密封圈完好无损,丝口连接严紧
