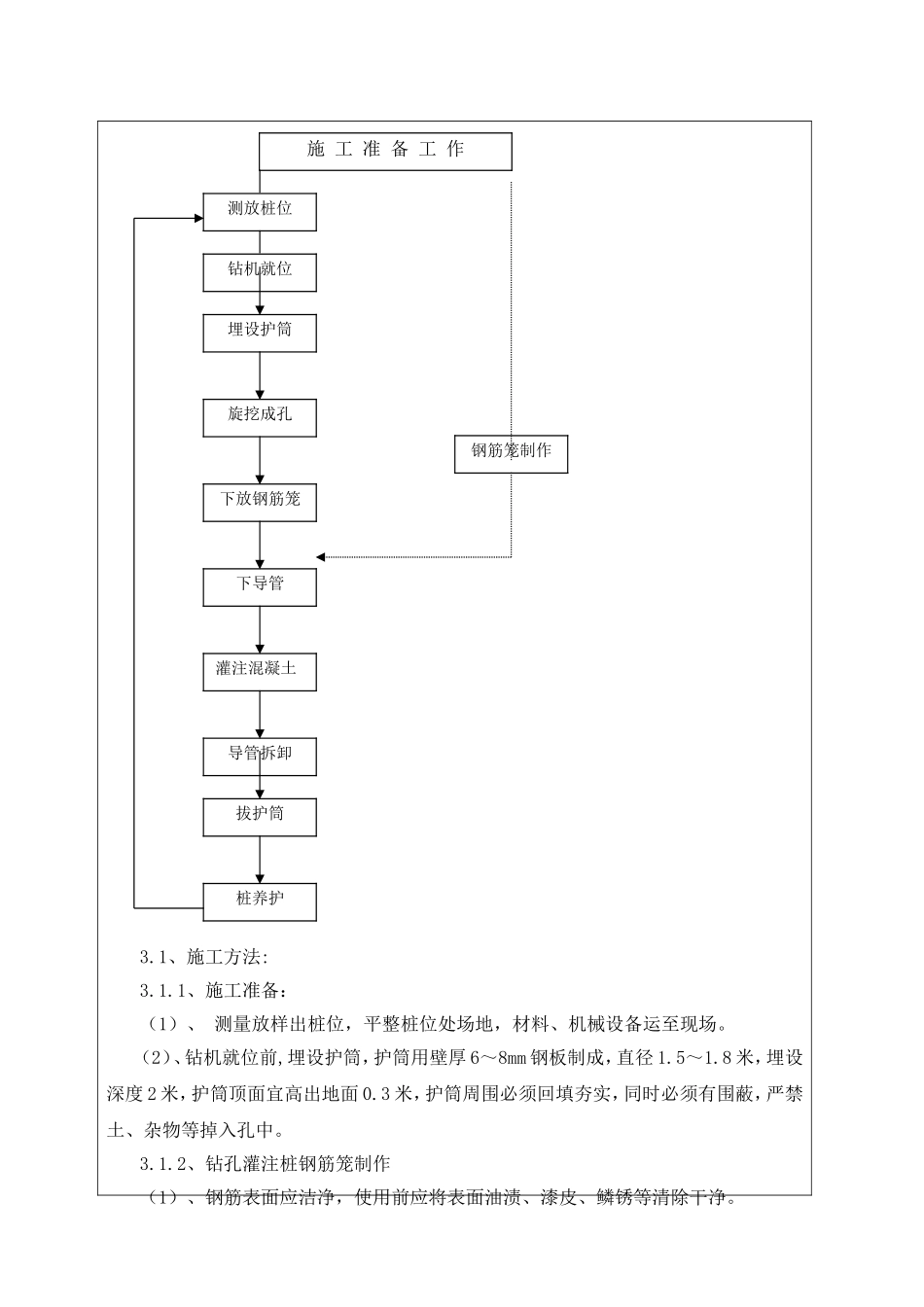

技术交底工程名称范家坪公路跨线桥交底日期2013年10月20日交底项目钻孔桩施工技术交底交底内容:1、施工前的准备工作1.1测量:根据设计图和设计院提供的资料,进行了施工复测,布设了控制网,施工测量放样已完成,并绘制了放样资料。1.2试验:建立了能满足现场进行质量控制、自检及其它试验所需的设施齐全、仪器配套的工地试验室,试验室负责人由既有理论知识又有实践经验的工程师承担,接受监理工程师的监督和指导。2、施工内容:2.1、用全站仪放出每根桩的中心位置,按桩位埋设护筒,桩位位于护筒中心。钻机规范就位后,钻孔作业轮班连续进行,每班填写施工记录,并注意土层变化,及时提取土样。2.2、终孔后,先自检合格,再报监理,经监理检查合格,各项指标达到规定要求后,撤钻机,吊放钢筋笼;安装好导管,开始灌注混凝土。3、钻孔灌注桩施工方法及工艺流程:(附流程图)工艺流程图3.1、施工方法:3.1.1、施工准备:(1)、测量放样出桩位,平整桩位处场地,材料、机械设备运至现场。(2)、钻机就位前,埋设护筒,护筒用壁厚6~8mm钢板制成,直径1.5~1.8米,埋设深度2米,护筒顶面宜高出地面0.3米,护筒周围必须回填夯实,同时必须有围蔽,严禁土、杂物等掉入孔中。3.1.2、钻孔灌注桩钢筋笼制作(1)、钢筋表面应洁净,使用前应将表面油渍、漆皮、鳞锈等清除干净。施工准备工作测放桩位钻机就位埋设护筒旋挖成孔下放钢筋笼下导管灌注混凝土导管拆卸拔护筒桩养护钢筋笼制作交底人:复核人:接底人:
