编号:创案字2001-03土方挖运施工方案中建一局集团清华科技园创新中心工程编制:审核:审批:目录
3第一章工程慨况
4第二章土方工程的指导思想
4第三章施工方案
5第四章总体施工流程
7第五章施工部署
9土方挖运施工方案1二零零一年五月中建一局集团清华科技园创新中心工程第六章质量保证措施
10第七章安全生产与环保施工

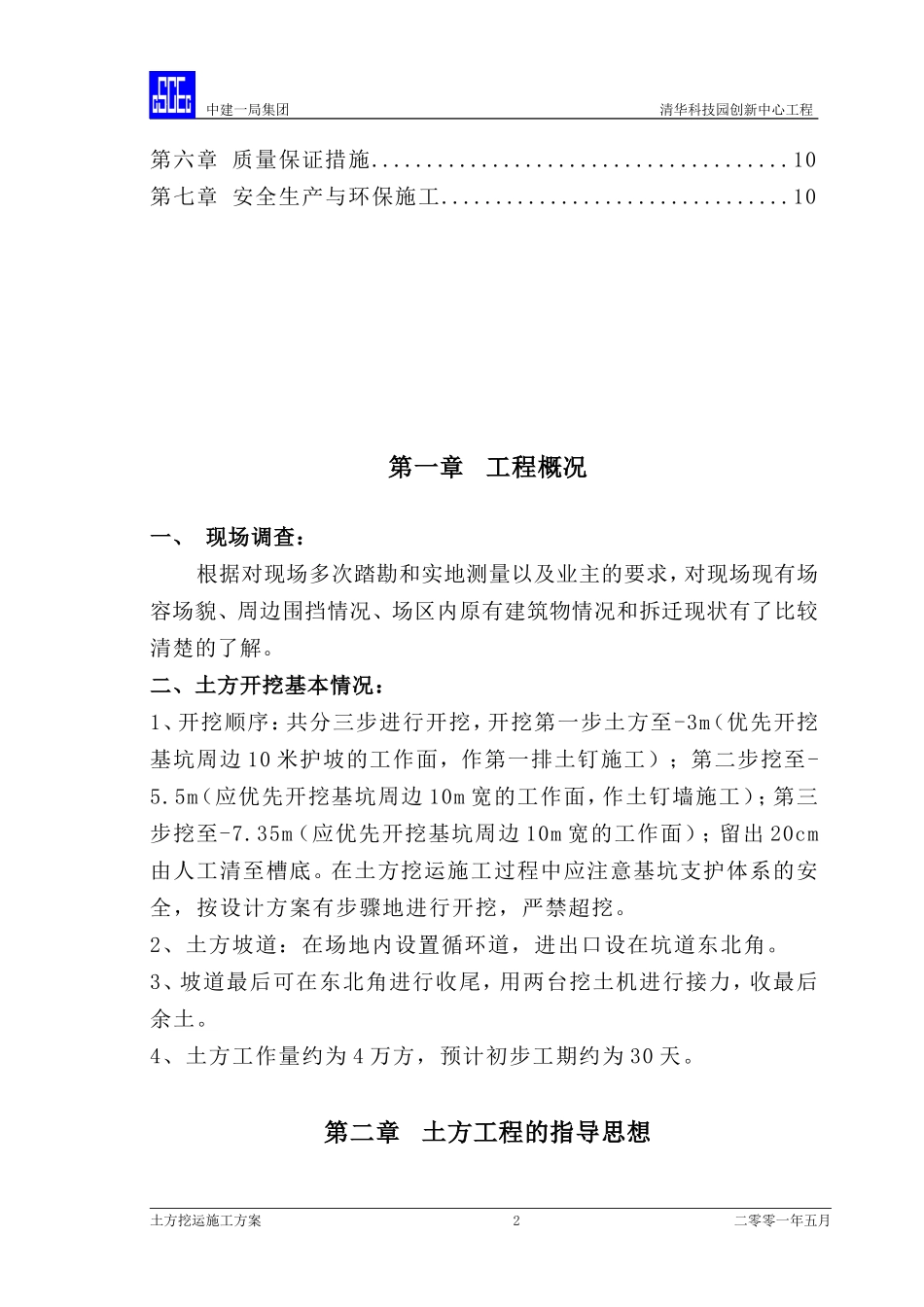

10第一章工程概况一、现场调查:根据对现场多次踏勘和实地测量以及业主的要求,对现场现有场容场貌、周边围挡情况、场区内原有建筑物情况和拆迁现状有了比较清楚的了解
二、土方开挖基本情况:1、开挖顺序:共分三步进行开挖,开挖第一步土方至-3m(优先开挖基坑周边10米护坡的工作面,作第一排土钉施工);第二步挖至-5
5m(应优先开挖基坑周边10m宽的工作面,作土钉墙施工);第三步挖至-7
35m(应优先开挖基坑周边10m宽的工作面);留出20cm由人工清至槽底
在土方挖运施工过程中应注意基坑支护体系的安全,按设计方案有步骤地进行开挖,严禁超挖
2、土方坡道:在场地内设置循环道,进出口设在坑道东北角
3、坡道最后可在东北角进行收
