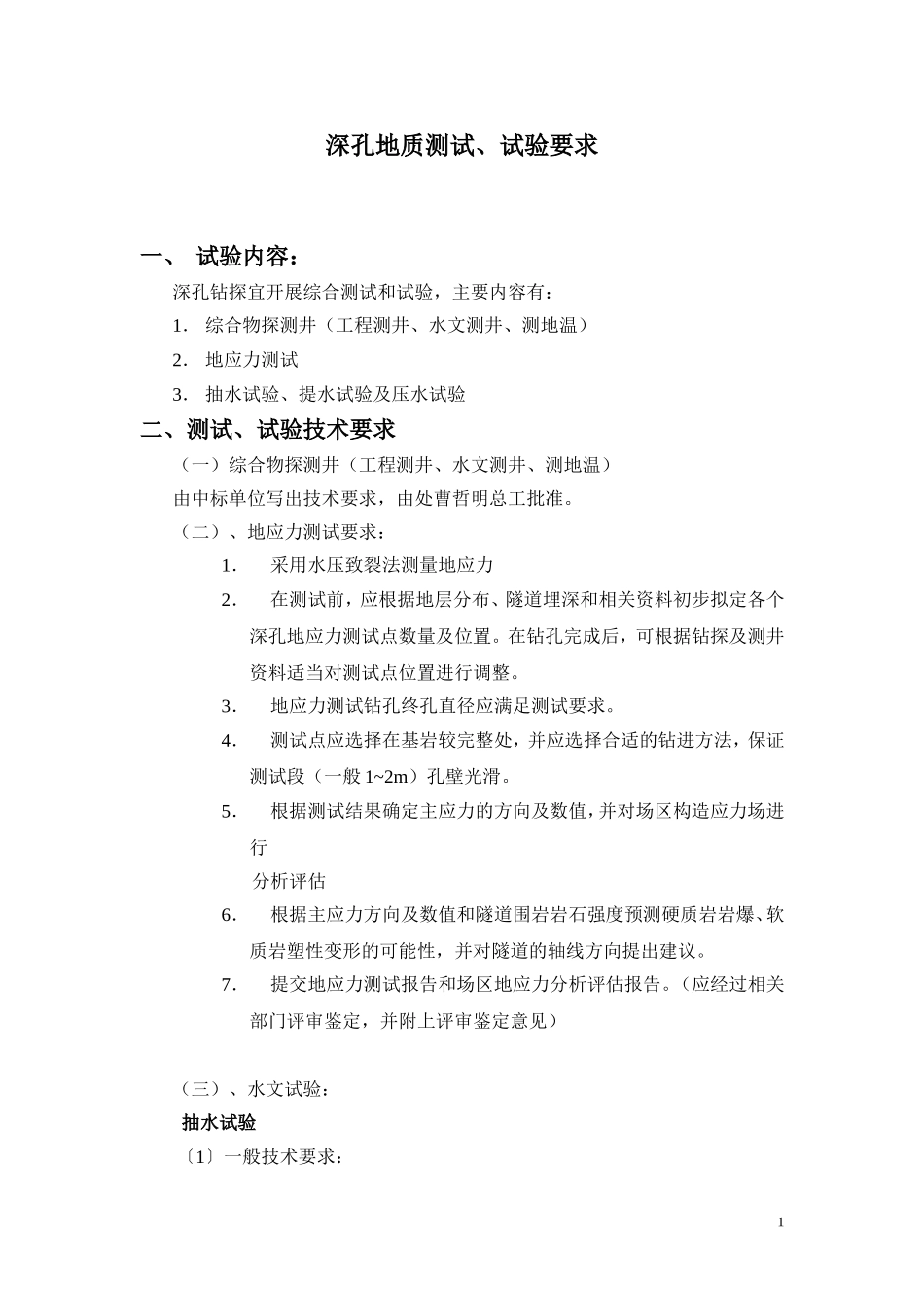

深孔地质测试、试验要求一、试验内容:深孔钻探宜开展综合测试和试验,主要内容有:1.综合物探测井(工程测井、水文测井、测地温)2.地应力测试3.抽水试验、提水试验及压水试验二、测试、试验技术要求(一)综合物探测井(工程测井、水文测井、测地温)由中标单位写出技术要求,由处曹哲明总工批准
(二)、地应力测试要求:1.采用水压致裂法测量地应力2.在测试前,应根据地层分布、隧道埋深和相关资料初步拟定各个深孔地应力测试点数量及位置
在钻孔完成后,可根据钻探及测井资料适当对测试点位置进行调整
3.地应力测试钻孔终孔直径应满足测试要求
4.测试点应选择在基岩较完整处,并应选择合适的钻进方法,保证测试段(一般1~2m)孔壁光滑
5.根据测试结果确定主应力的方向及数值,并对场区构造应力场进行分析评估6.根据主应力方向及数值和隧道围岩岩石强度预测硬质岩岩爆、软质岩塑性变形的可能性,并对隧道的轴线方向提出建议
7.提交地应力测试报告和场区地应力分析评估报告

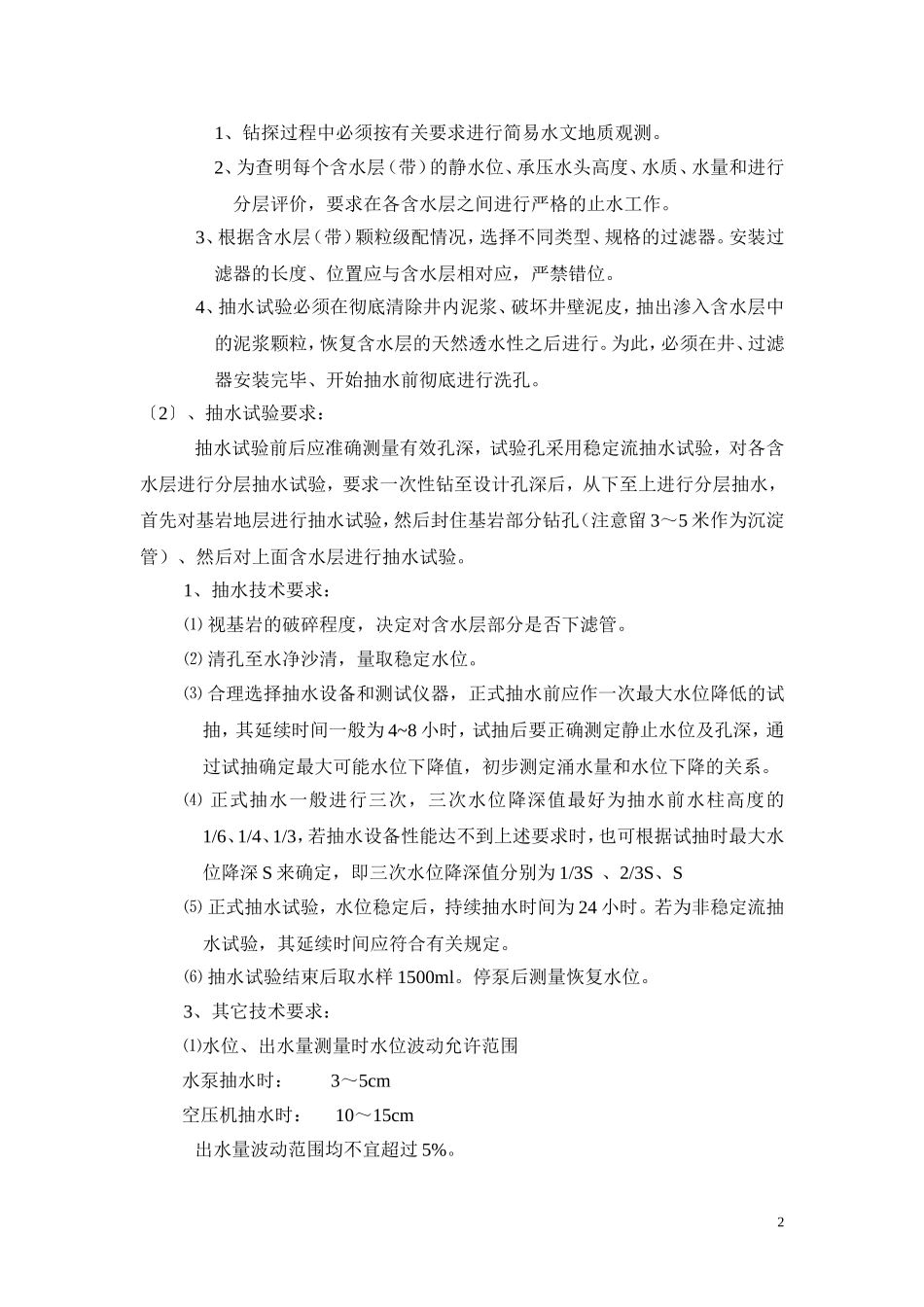

(应经过相关部门评审鉴定,并附上评审鉴定意见)(三)、水文试验:抽水试验〔1〕一般技术要求:11、钻探过程中必须按有关要求进行简易水文地质观测
2、为查明每个含水层(带)的静水位、承压水头高度、水质、水量和进行分层评价,要求在各含水层之间进行严格的止水工作
3、根据含水层(带)颗粒级配情况,选择不同类型、规格的过滤器
安装过滤器的长度、位置应与含水层相对应,严禁错位
4、抽水试验必须在彻底清除井内泥浆、破坏井壁泥皮,抽出渗入含水层中的泥浆颗粒,恢复含水层的天然透水性之后进行
为此,必须在井、过滤器安装完毕、开始抽水前彻底进行洗孔

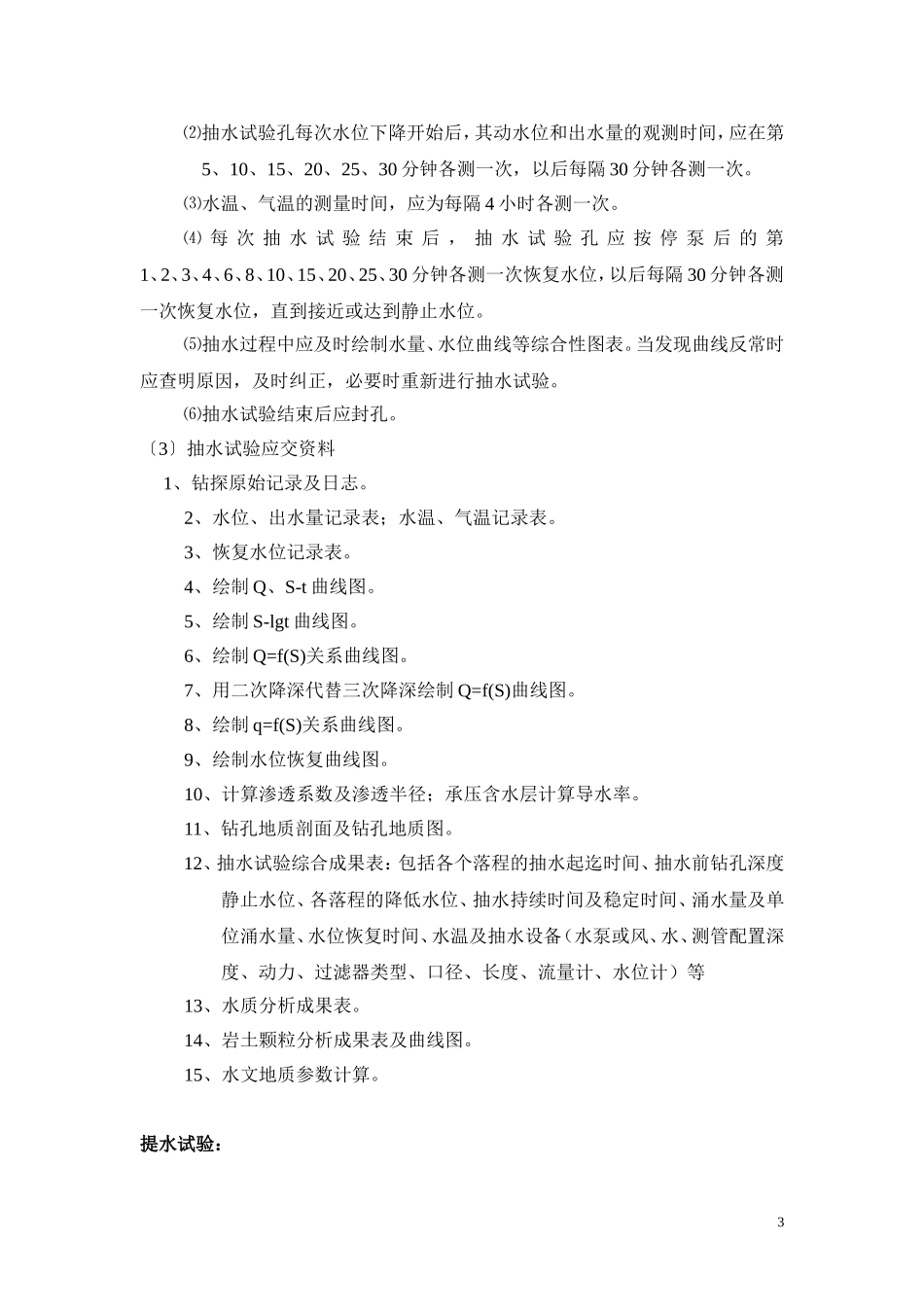

〔2〕、抽水试验要求:抽水试验前后应准确测量有效孔深,试验孔采用稳定流抽水试验,对各含水层进行分层抽水试验,要求一次性钻至设计孔深后,从下至上进行分层抽水,首先对基岩地层进行抽水试验,然后封住基岩部分钻孔(注意留3~5
