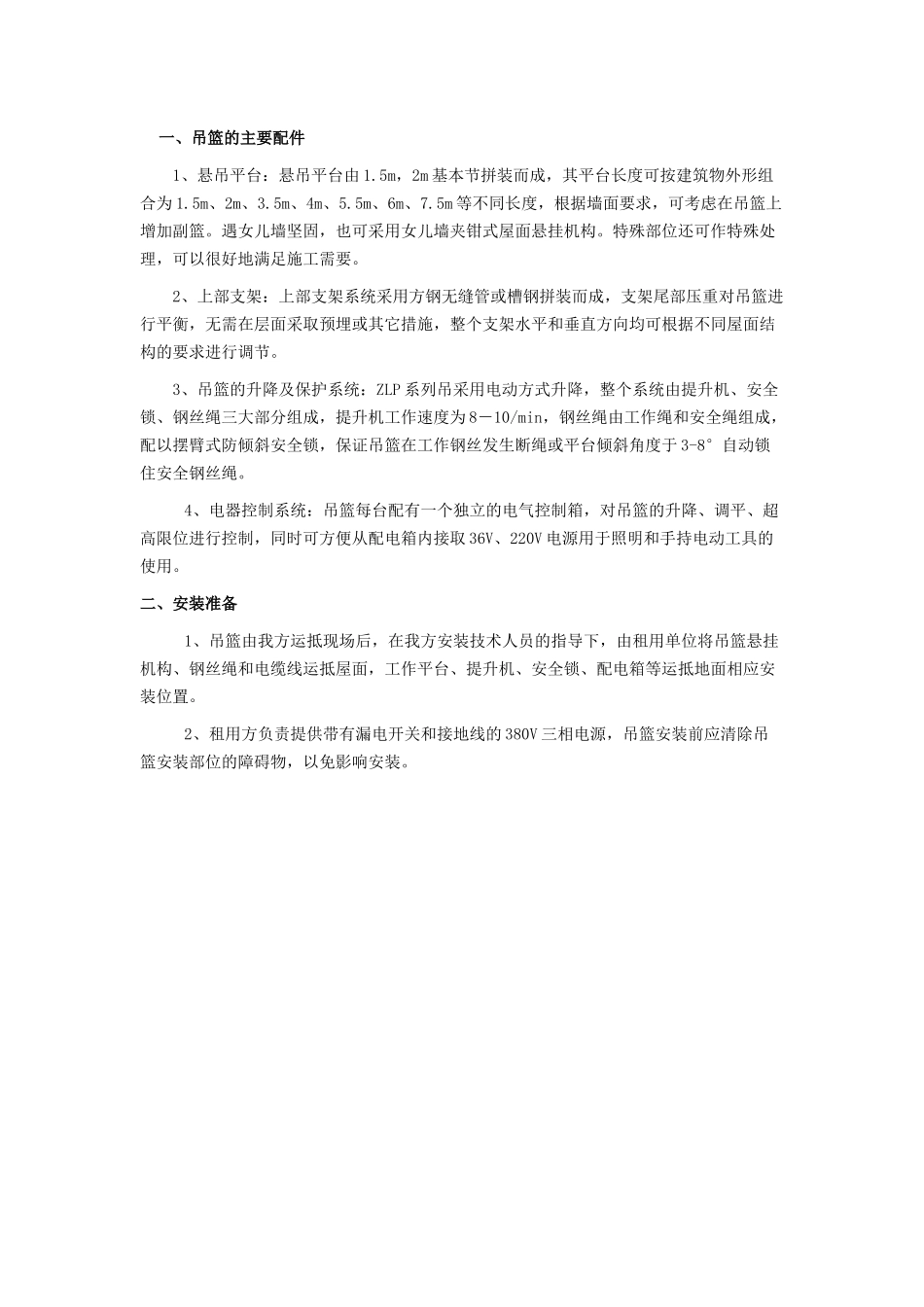

吊篮安装及拆卸施工工艺高处作业吊篮系统施工(安装、拆卸)方案工程名称建设单位设计单位监理单位施工单位方案编制方案审核审批意见一、吊篮的主要配件1、悬吊平台:悬吊平台由1
5m,2m基本节拼装而成,其平台长度可按建筑物外形组合为1
5m、2m、3
5m、4m、5
5m、6m、7
5m等不同长度,根据墙面要求,可考虑在吊篮上增加副篮
遇女儿墙坚固,也可采用女儿墙夹钳式屋面悬挂机构
特殊部位还可作特殊处理,可以很好地满足施工需要
2、上部支架:上部支架系统采用方钢无缝管或槽钢拼装而成,支架尾部压重对吊篮进行平衡,无需在层面采取预埋或其它措施,整个支架水平和垂直方向均可根据不同屋面结构的要求进行调节
3、吊篮的升降及保护系统:ZLP系列吊采用电动方式升降,整个系统由提升机、安全锁、钢丝绳三大部分组成,提升机工作速度为8-10/min,钢丝绳由工作绳和安全绳组成,配以摆臂式防倾斜安全锁,保证吊篮在工作钢丝发生断绳或平台倾斜角度于3-8°自动锁住安全钢丝绳
4、电器控制系统:吊篮每台配有一个独立的电气控制箱,对吊篮的升降、调平、超高限位进行控制,同时可方便从配电箱内接取36V、220V电源用于照明和手持电动工具的使用
二、安装准备1、吊篮由我方运抵现场后,在我方安装技术人员的指导下,由租用单位将吊篮悬挂机构、钢丝绳和电缆线运抵屋面,工作平台、提升机、安全锁、配电箱等运抵地面相应安装位置
2、租用方负责提供带有漏电开关和接地线的380V三相电源,吊篮安装前应清除吊篮安装部位的障碍物,以免影响安装

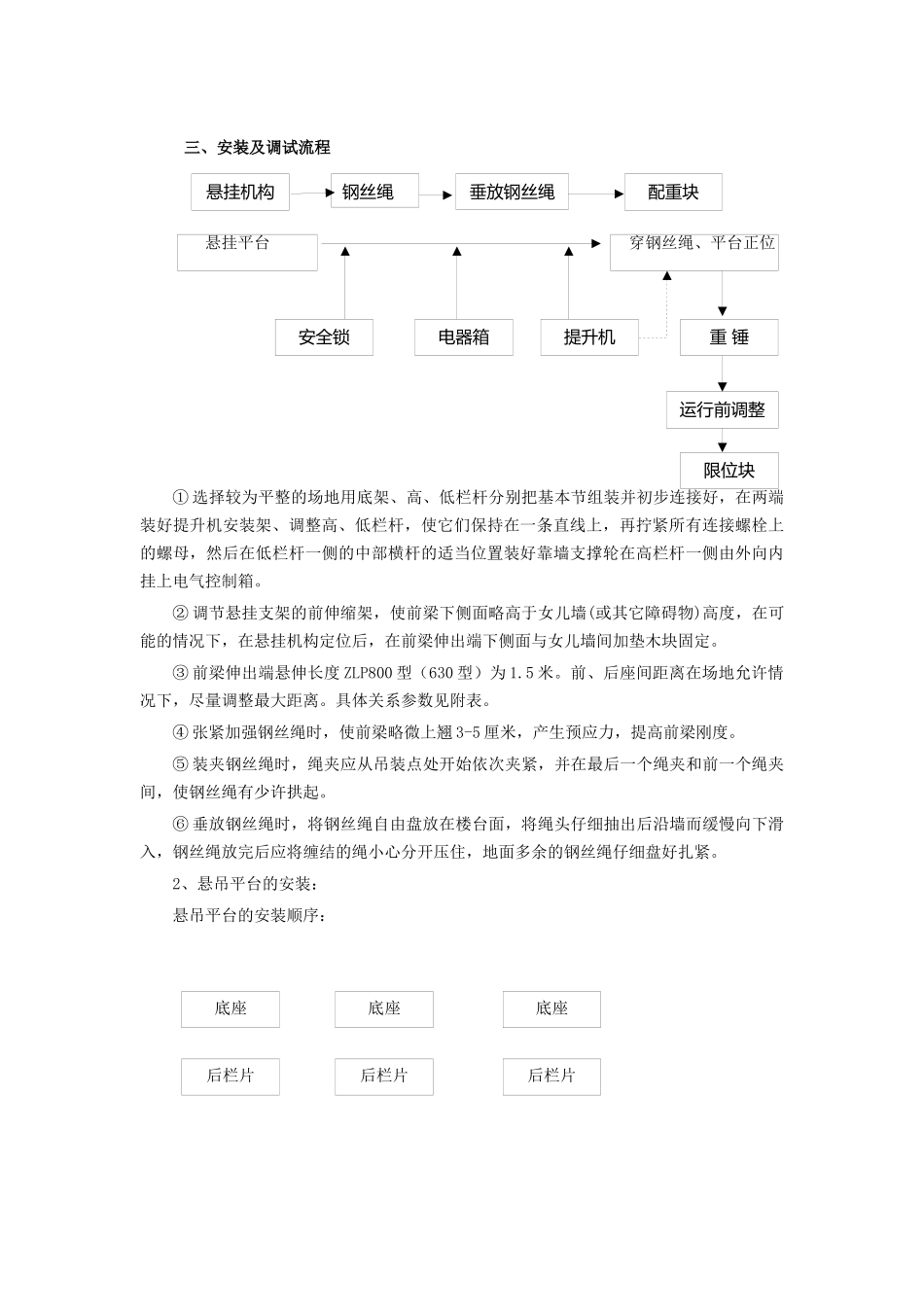

悬挂机构钢丝绳垂放钢丝绳配重块安全锁电器箱重锤提升机运行前调整限位块三、安装及调试流程悬挂平台穿钢丝绳、平台正位①选择较为平整的场地用底架、高、低栏杆分别把基本节组装并初步连接好,在两端装好提升机安装架、调整高、低栏杆,使它们保持在一条直线上,再拧紧所有连接螺栓上的螺母,然后在低栏杆一侧的中部横
