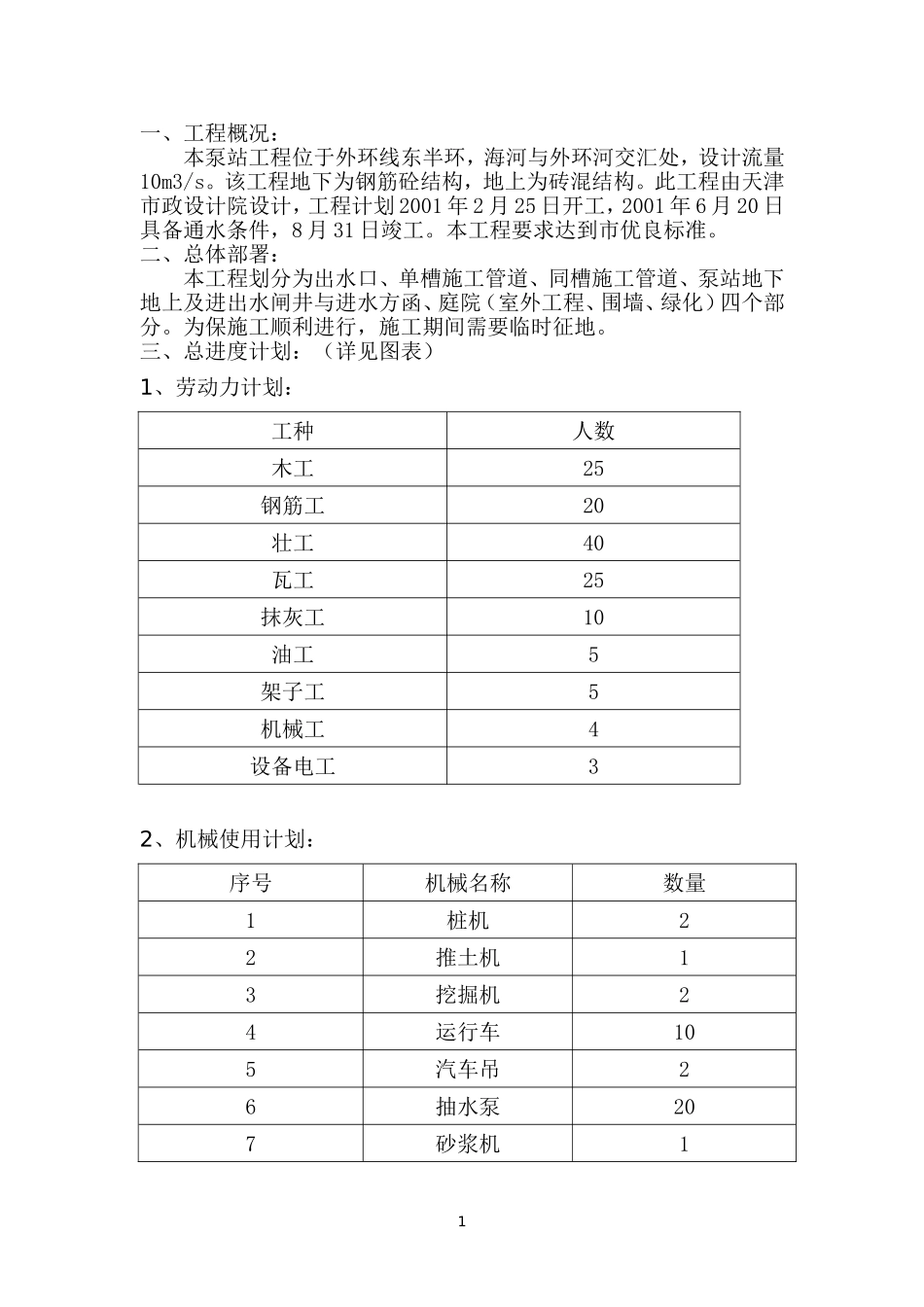

一、工程概况:本泵站工程位于外环线东半环,海河与外环河交汇处,设计流量10m3/s
该工程地下为钢筋砼结构,地上为砖混结构
此工程由天津市政设计院设计,工程计划2001年2月25日开工,2001年6月20日具备通水条件,8月31日竣工
本工程要求达到市优良标准
二、总体部署:本工程划分为出水口、单槽施工管道、同槽施工管道、泵站地下地上及进出水闸井与进水方函、庭院(室外工程、围墙、绿化)四个部分
为保施工顺利进行,施工期间需要临时征地

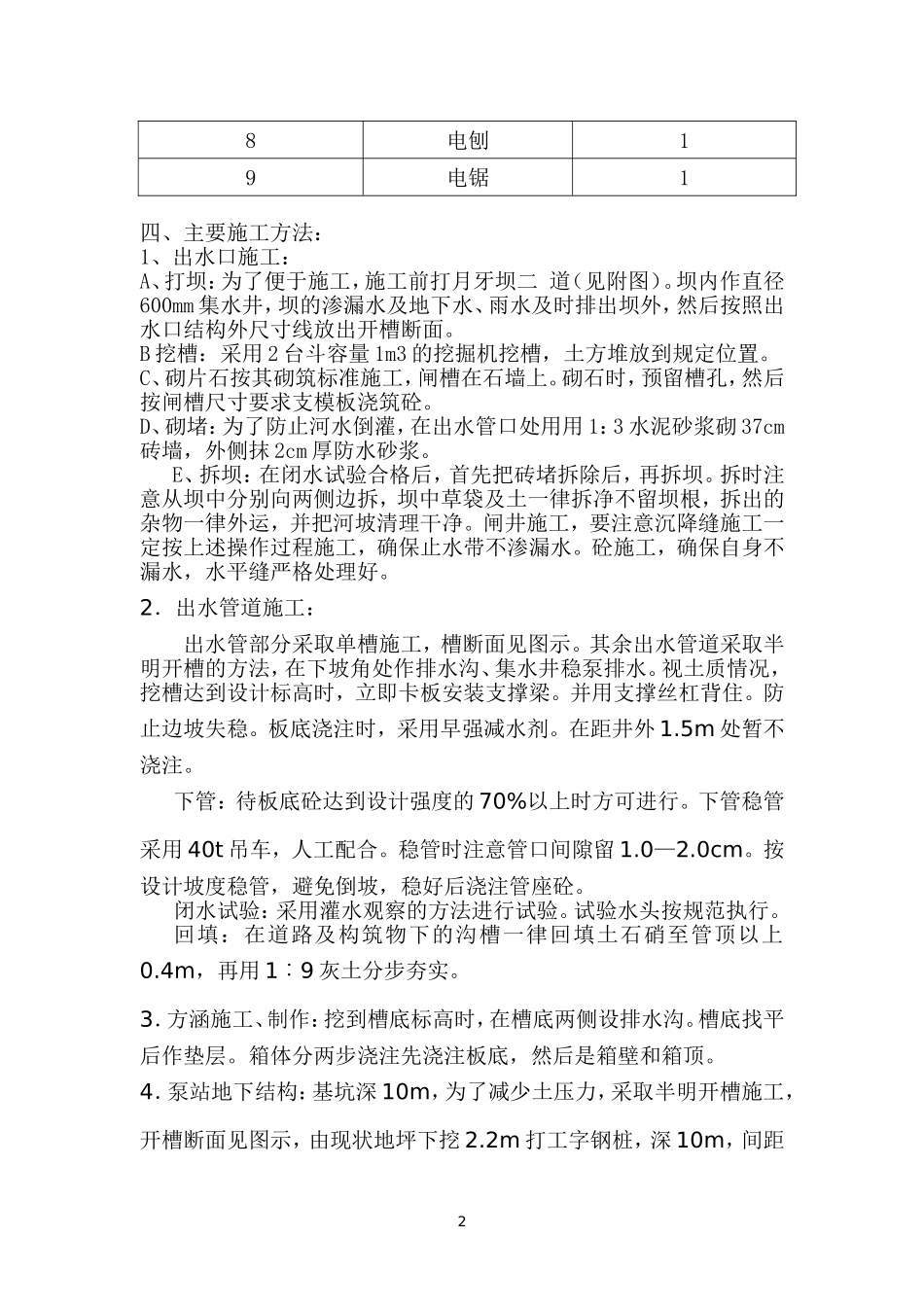

三、总进度计划:(详见图表)1、劳动力计划:工种人数木工25钢筋工20壮工40瓦工25抹灰工10油工5架子工5机械工4设备电工32、机械使用计划:序号机械名称数量1桩机22推土机13挖掘机24运行车105汽车吊26抽水泵207砂浆机118电刨19电锯1四、主要施工方法:1、出水口施工:A、打坝:为了便于施工,施工前打月牙坝二道(见附图)
坝内作直径600mm集水井,坝的渗漏水及地下水、雨水及时排出坝外,然后按照出水口结构外尺寸线放出开槽断面
B挖槽:采用2台斗容量1m3的挖掘机挖槽,土方堆放到规定位置
C、砌片石按其砌筑标准施工,闸槽在石墙上
砌石时,预留槽孔,然后按闸槽尺寸要求支模板浇筑砼
D、砌堵:为了防止河水倒灌,在出水管口处用用1:3水泥砂浆砌37cm砖墙,外侧抹2cm厚防水砂浆
E、拆坝:在闭水试验合格后,首先把砖堵拆除后,再拆坝
拆时注意从坝中分别向两侧边拆,坝中草袋及土一律拆净不留坝根,拆出的杂物一律外运,并把河坡清理干净
闸井施工,要注意沉降缝施工一定按上述操作过程施工,确保止水带不渗漏水
砼施工,确保自身不漏水,水平缝严格处理好
2.出水管道施工:出水管部分采取单槽施工,槽断面见图示
其余出水管道采取半明开槽的方法,在下坡角处作排水沟、集水井稳泵排水
视土质情况,挖槽达到设计标高时,立即卡板安装支撑梁

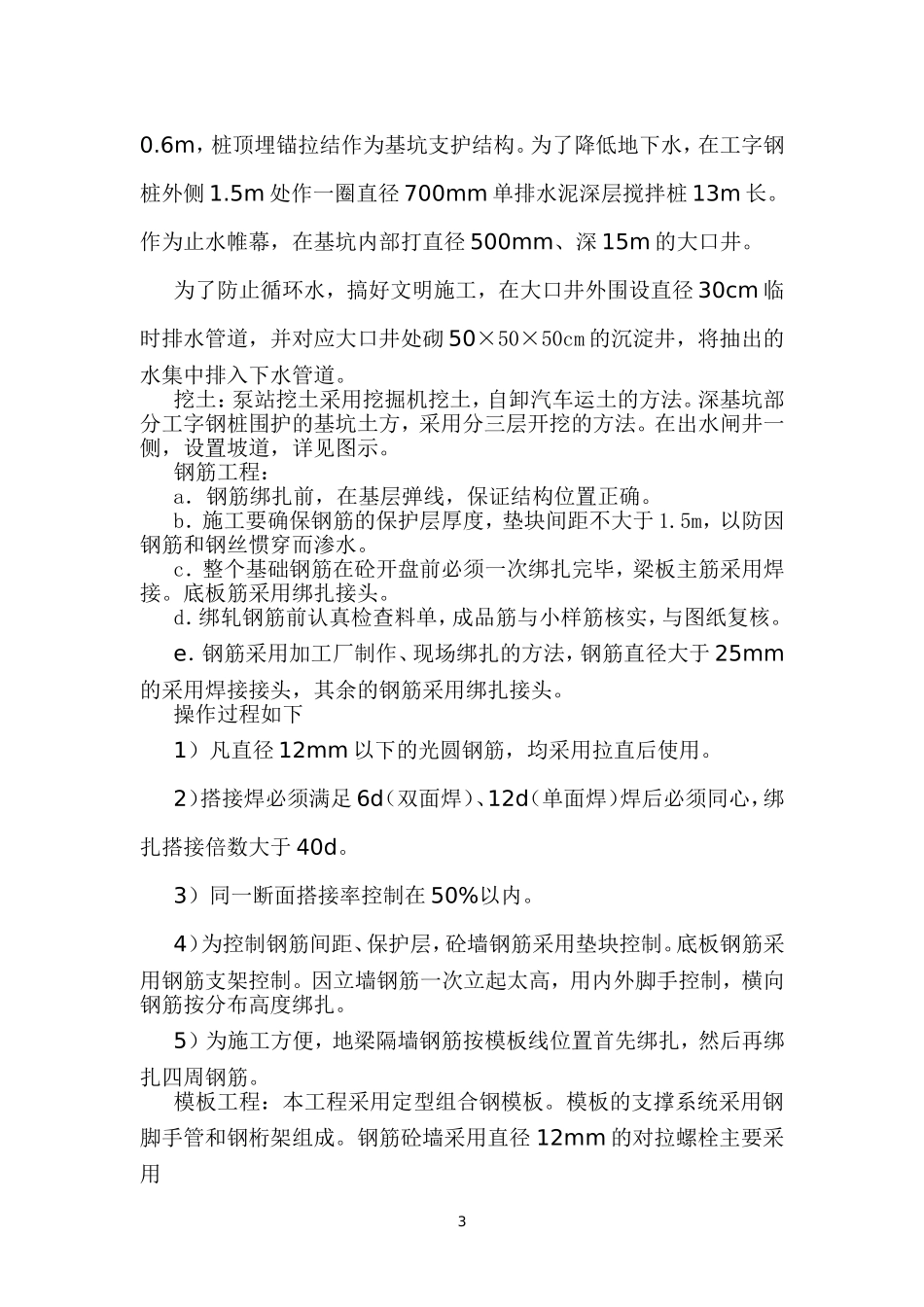

并用支撑丝杠背住
