路基试验段施工总结一、试验段简介海翔大道二期完善后浦立交工程M1主线沙包土填方试验段设在M1K2+070~M1K2+129
462段路基,路基填料采用东孚军事基地山上挖出的沙包土
于2011年10月20日开始施工到2011年11月29日施工结束
经检验并报专业监理工程师认可,各项检测数据符合设计规范要求,表明M1K2+070~M1K2+129
462段路基沙包土填方铺筑成功
二、试验段施工准备1、测量:试验段施工前,以对线路距中桩17
1m边桩进行放样,并对施工段落用灰线明示
2、实验:施工前以完成路基填筑所涉及的各项土工试验及土的原材料检测实验
3、土场:施工前已经土场清表及土方外运便道的整修
4、人员、机械:已配备满足试验段施工所需的人员及机械

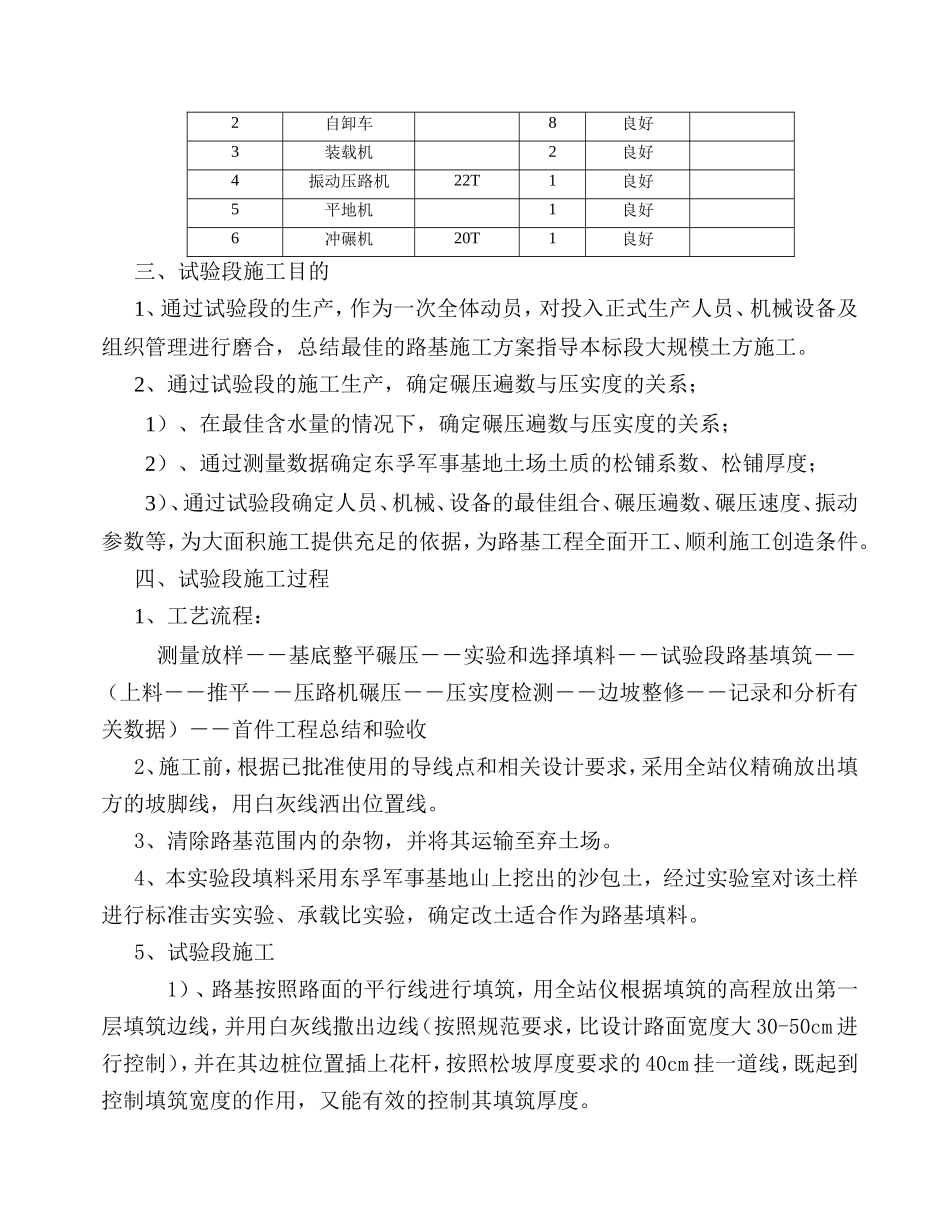

1、)实验段施工参加人员分工姓名职务职责乔梁项目总工施工技术指导及质量监控卢建民生产副经理施工负责人王亮工程部长现场技术工作安排刘善文施工队长前、后场协调工作张娟试验工程师施工质量监控王卫技术员施工现场技术工作管晓荣测量工程师施工测量工作张晶晶专职安全员施工现场的安全管理同时配备10名工人配合现场具体施工
2、)试验段施工机械一览表序号设备名称规格型号数量技术情况备注1挖机4良好2自卸车8良好3装载机2良好4振动压路机22T1良好5平地机1良好6冲碾机20T1良好三、试验段施工目的1、通过试验段的生产,作为一次全体动员,对投入正式生产人员、机械设备及组织管理进行磨合,总结最佳的路基施工方案指导本标段大规模土方施工

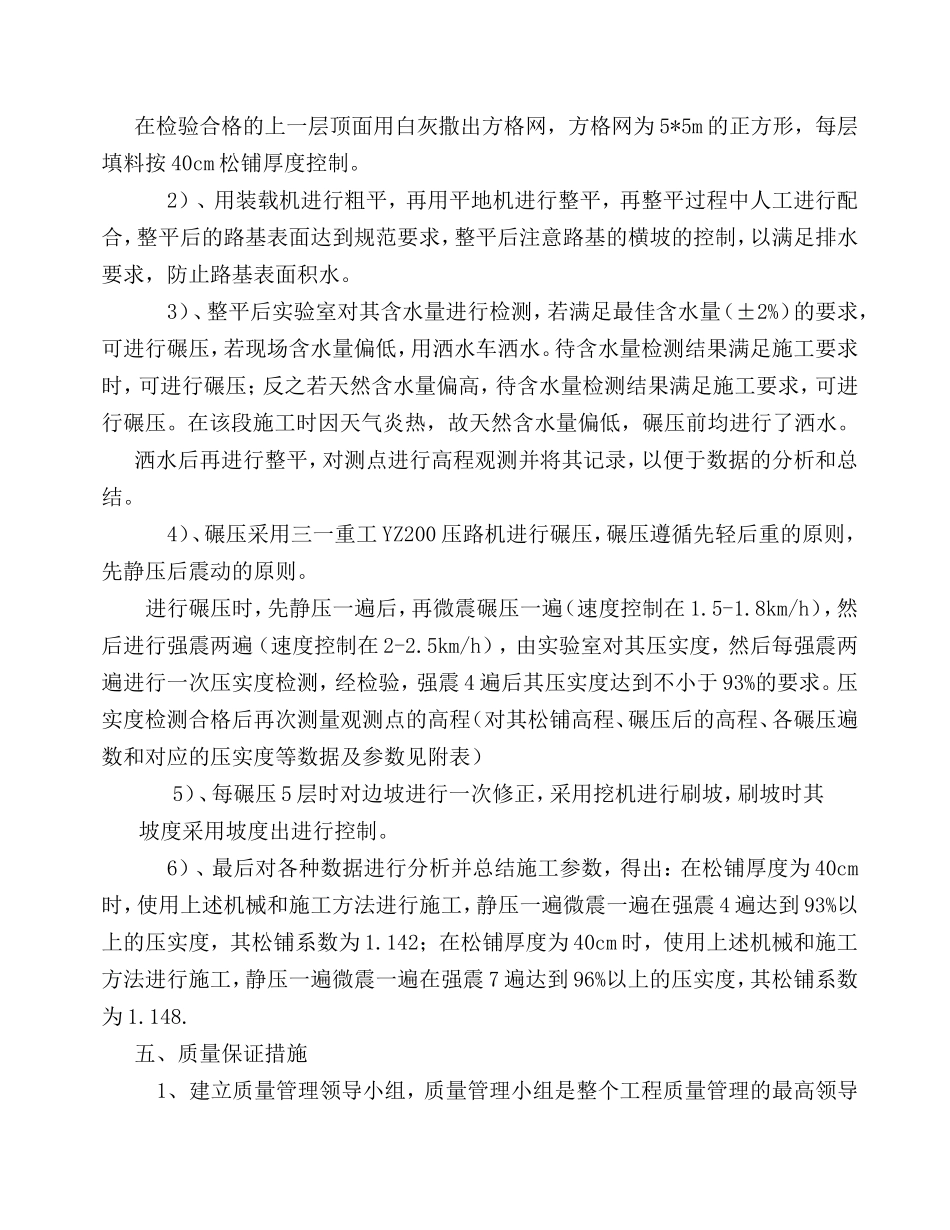

2、通过试验段的施工生产,确定碾压遍数与压实度的关系;1)、在最佳含水量的情况下,确定碾压遍数与压实度的关系;2)、通过测量数据确定东孚军事基地土场土质的松铺系数、松铺厚度;3)、通过试验段确定人员、机械、设备的最佳组合、碾压遍数、碾压速度、振动参数等,为大面积施工提供充足的依据,为路基工程全面开工、顺利施工创造条件
