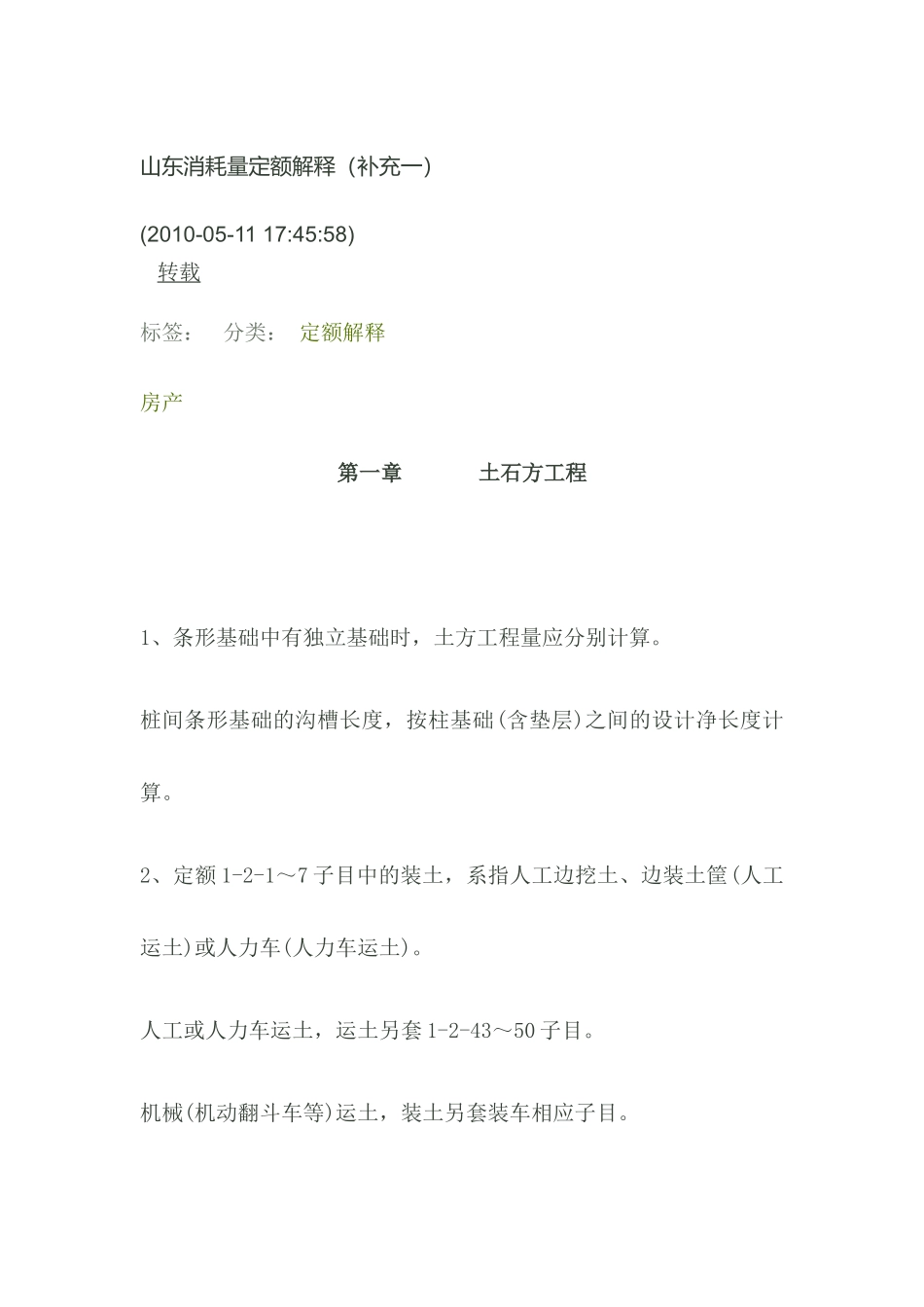

山东消耗量定额解释(补充一)(2010-05-1117:45:58)转载标签:房产分类:定额解释第一章土石方工程1、条形基础中有独立基础时,土方工程量应分别计算
桩间条形基础的沟槽长度,按柱基础(含垫层)之间的设计净长度计算
2、定额1-2-1~7子目中的装土,系指人工边挖土、边装土筐(人工运土)或人力车(人力车运土)
人工或人力车运土,运土另套1-2-43~50子目
机械(机动翻斗车等)运土,装土另套装车相应子目

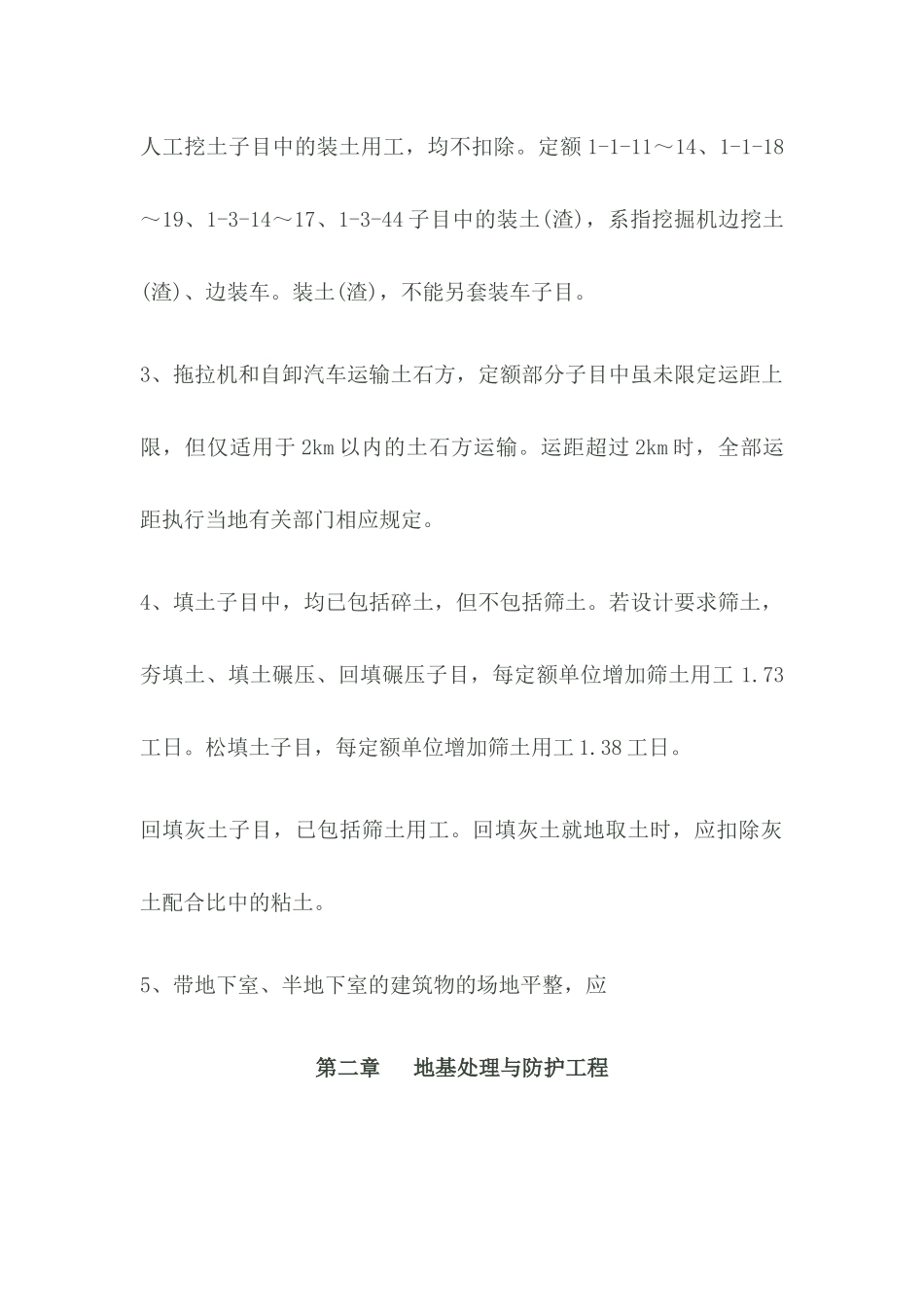

人工挖土子目中的装土用工,均不扣除
定额1-1-11~14、1-1-18~19、1-3-14~17、1-3-44子目中的装土(渣),系指挖掘机边挖土(渣)、边装车
装土(渣),不能另套装车子目
3、拖拉机和自卸汽车运输土石方,定额部分子目中虽未限定运距上限,但仅适用于2km以内的土石方运输
运距超过2km时,全部运距执行当地有关部门相应规定
4、填土子目中,均已包括碎土,但不包括筛土
若设计要求筛土,夯填土、填土碾压、回填碾压子目,每定额单位增加筛土用工1
松填土子目,每定额单位增加筛土用工1
回填灰土子目,已包括筛土用工
回填灰土就地取土时,应扣除灰土配合比中的粘土
5、带地下室、半地下室的建筑物的场地平整,应第二章地基处理与防护工程1、爆破岩石增加垫层的工程量,按现场实测结果计算

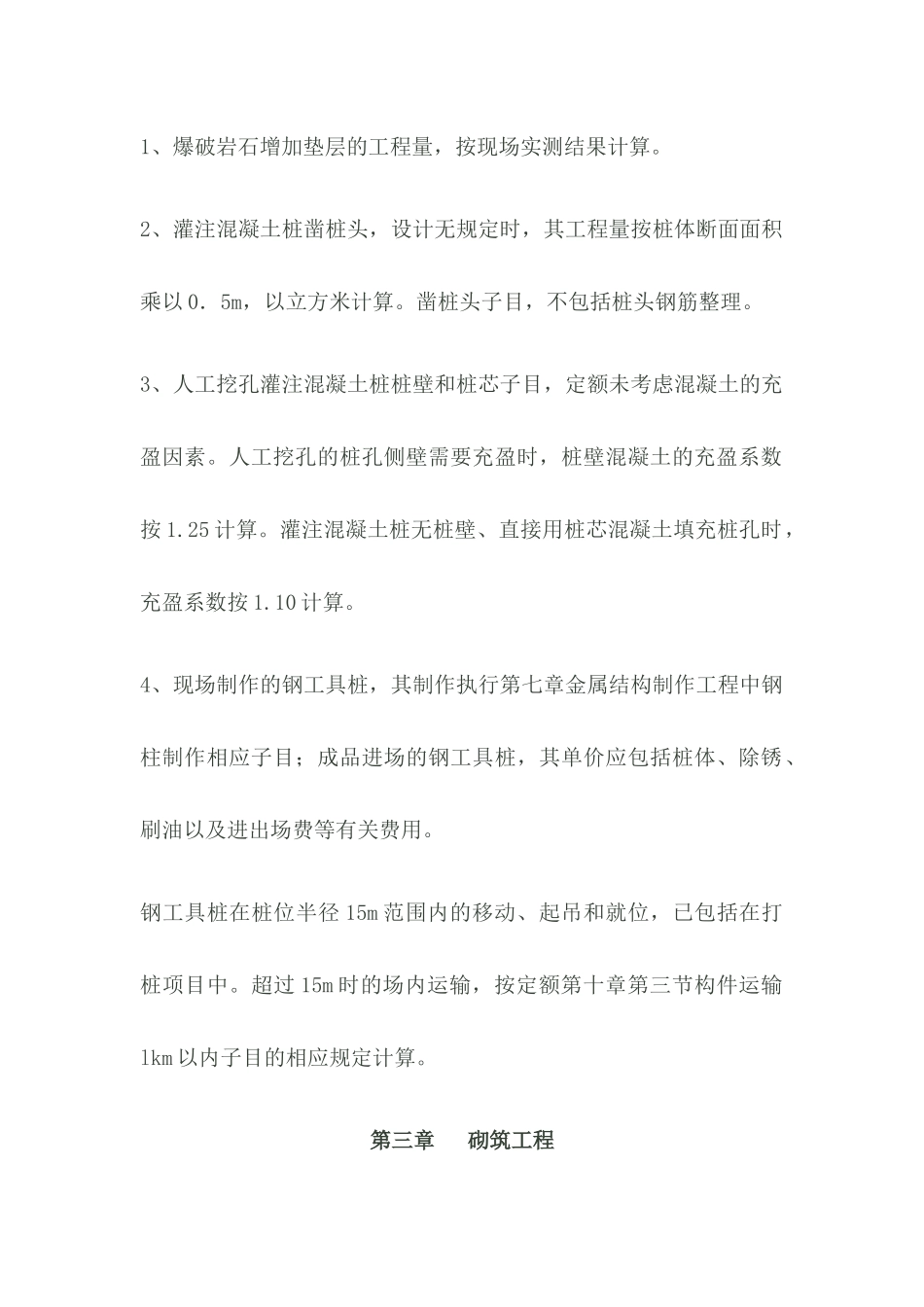

2、灌注混凝土桩凿桩头,设计无规定时,其工程量按桩体断面面积乘以0.5m,以立方米计算
凿桩头子目,不包括桩头钢筋整理
3、人工挖孔灌注混凝土桩桩壁和桩芯子目,定额未考虑混凝土的充盈因素
人工挖孔的桩孔侧壁需要充盈时,桩壁混凝土的充盈系数按1
灌注混凝土桩无桩壁、直接用桩芯混凝土填充桩孔时,充盈系数按1
4、现场制作的钢工具桩,其制作执行第七章金属结构制作工程中钢柱制作相应子目;成品进场的钢工具桩,其单价应包括桩体、除锈、刷油以及进出场费等有
