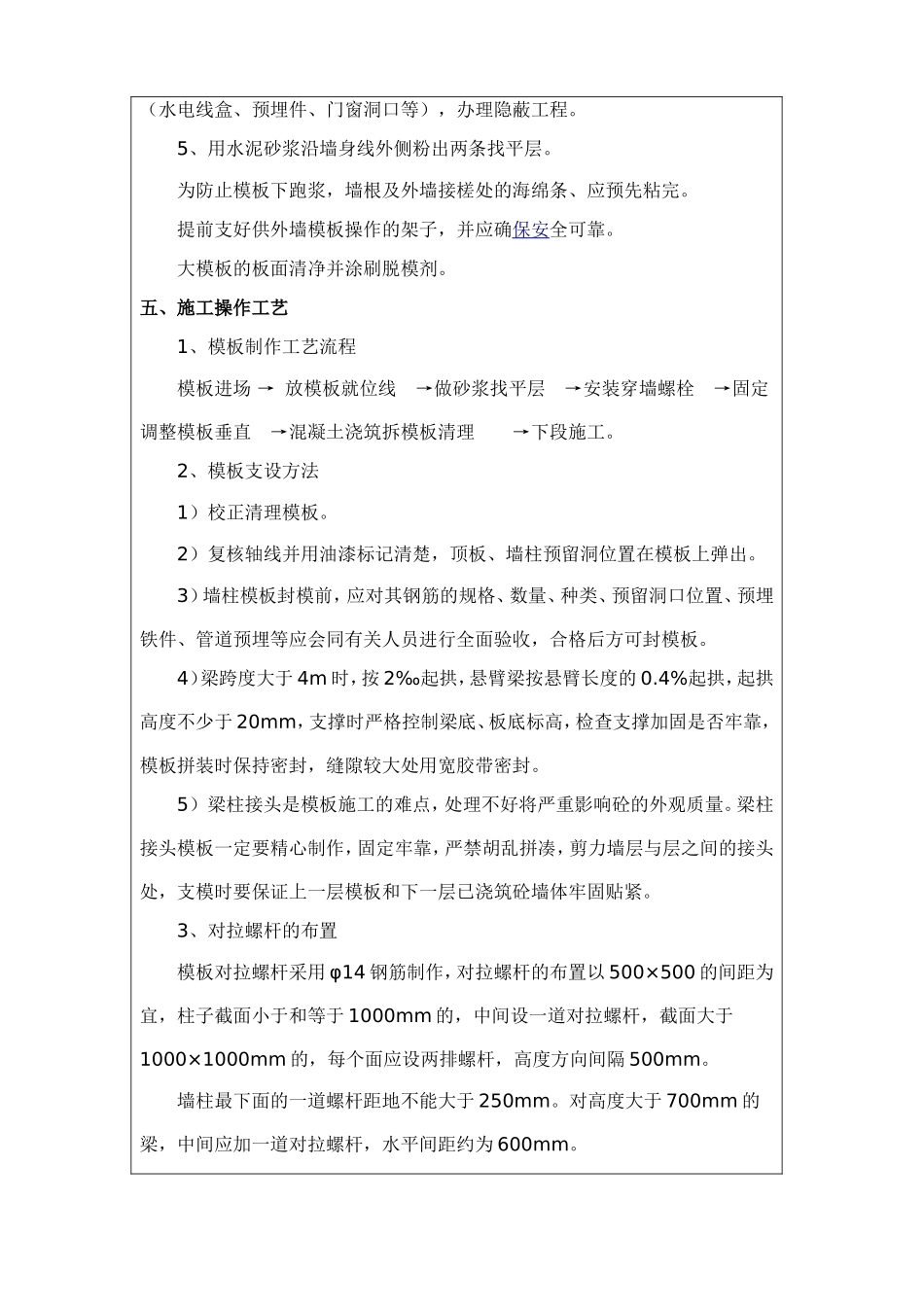

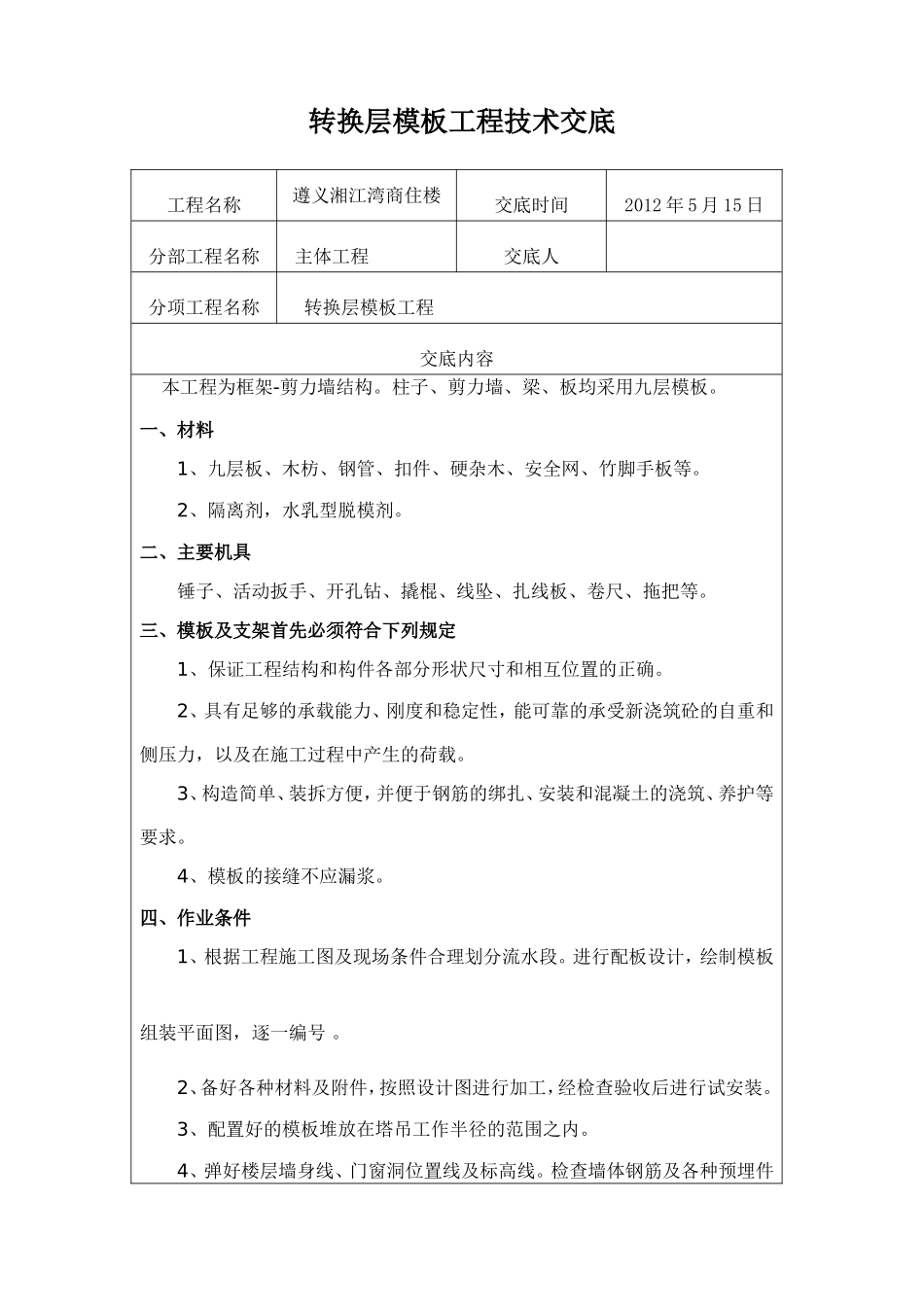

转换层模板工程技术交底工程名称遵义湘江湾商住楼交底时间2012年5月15日分部工程名称主体工程交底人分项工程名称转换层模板工程交底内容本工程为框架-剪力墙结构
柱子、剪力墙、梁、板均采用九层模板
一、材料1、九层板、木枋、钢管、扣件、硬杂木、安全网、竹脚手板等
2、隔离剂,水乳型脱模剂
二、主要机具锤子、活动扳手、开孔钻、撬棍、线坠、扎线板、卷尺、拖把等
三、模板及支架首先必须符合下列规定1、保证工程结构和构件各部分形状尺寸和相互位置的正确
2、具有足够的承载能力、刚度和稳定性,能可靠的承受新浇筑砼的自重和侧压力,以及在施工过程中产生的荷载
3、构造简单、装拆方便,并便于钢筋的绑扎、安装和混凝土的浇筑、养护等要求
4、模板的接缝不应漏浆
四、作业条件1、根据工程施工图及现场条件合理划分流水段
进行配板设计,绘制模板组装平面图,逐一编号
2、备好各种材料及附件,按照设计图进行加工,经检查验收后进行试安装
3、配置好的模板堆放在塔吊工作半径的范围之内
4、弹好楼层墙身线、门窗洞位置线及标高线
检查墙体钢筋及各种预埋件(水电线盒、预埋件、门窗洞口等),办理隐蔽工程
5、用水泥砂浆沿墙身线外侧粉出两条找平层
为防止模板下跑浆,墙根及外墙接槎处的海绵条、应预先粘完
提前支好供外墙模板操作的架子,并应确保安全可靠
大模板的板面清净并涂刷脱模剂
五、施工操作工艺1、模板制作工艺流程模板进场→放模板就位线→做砂浆找平层→安装穿墙螺栓→固定调整模板垂直→混凝土浇筑拆模板清理→下段施工
2、模板支设方法1)校正清理模板
2)复核轴线并用油漆标记清楚,顶板、墙柱预留洞位置在模板上弹出
3)墙柱模板封模前,应对其钢筋的规格、数量、种类、预留洞口位置、预埋铁件、管道预埋等应会同有关人员进行全面验收,合格后方可封模板
4)梁跨度大于4m时,按2‰起拱,悬臂梁按悬臂长度的0

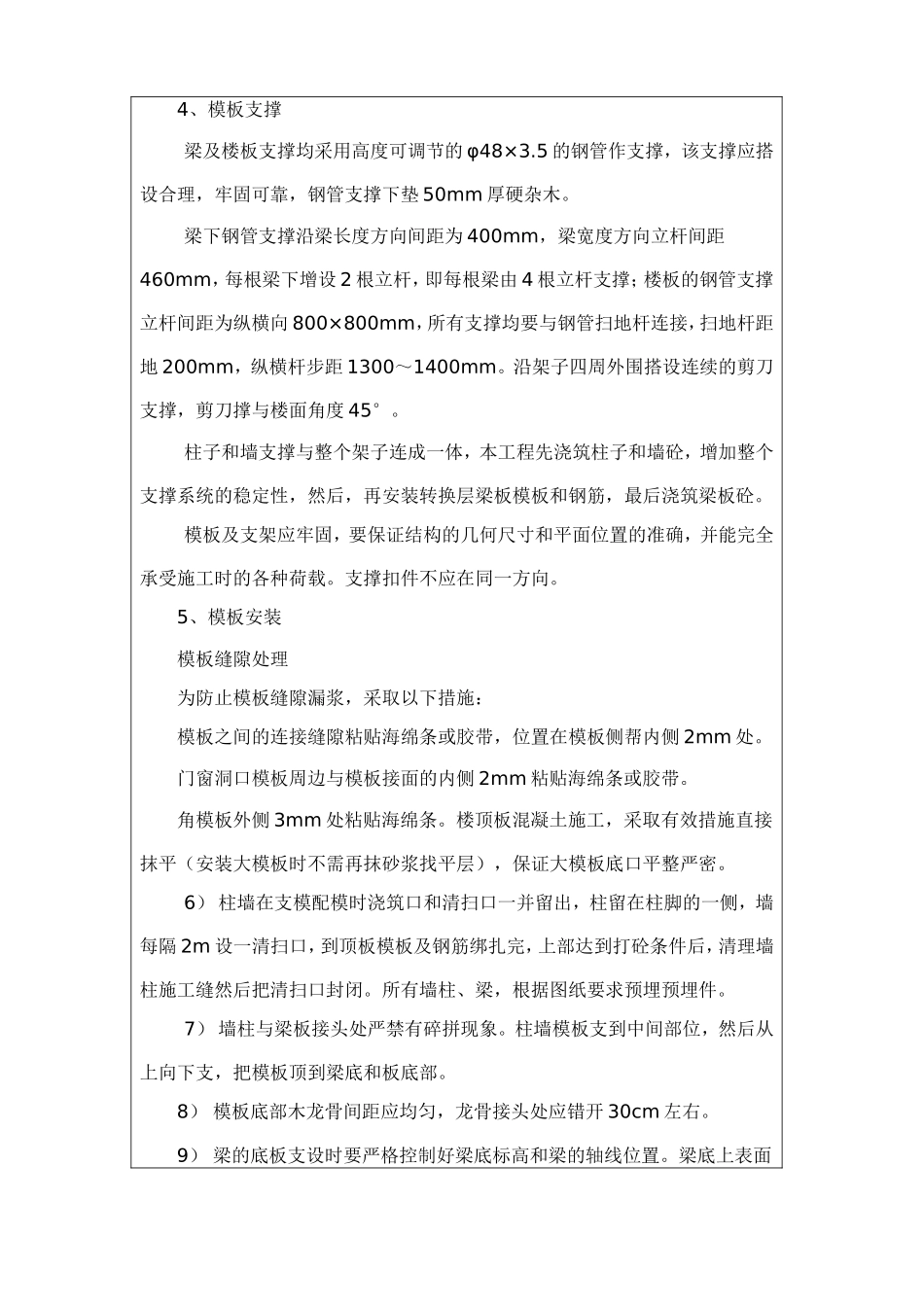

4%起拱,起拱高度不少于20
