技术交底书(二级)交底单位名称:中国建筑第六工程局有限公司编号:LJ-工程名称路基防护工程设计文件图号S3-31施工部位排水沟、边沟、截水沟砌体工程交底日期技术交底目录:1、技术交底范围;2、设计情况;3、开始施工的条件及施工准备工作;4、施工工艺;5、质量标准;6、安全、环保、文明施工等技术措施;7、成品保护措施;8、其他应注意的问题
附件及附图:1、技术交底书;2、交底签到表;3、路基排水设计图

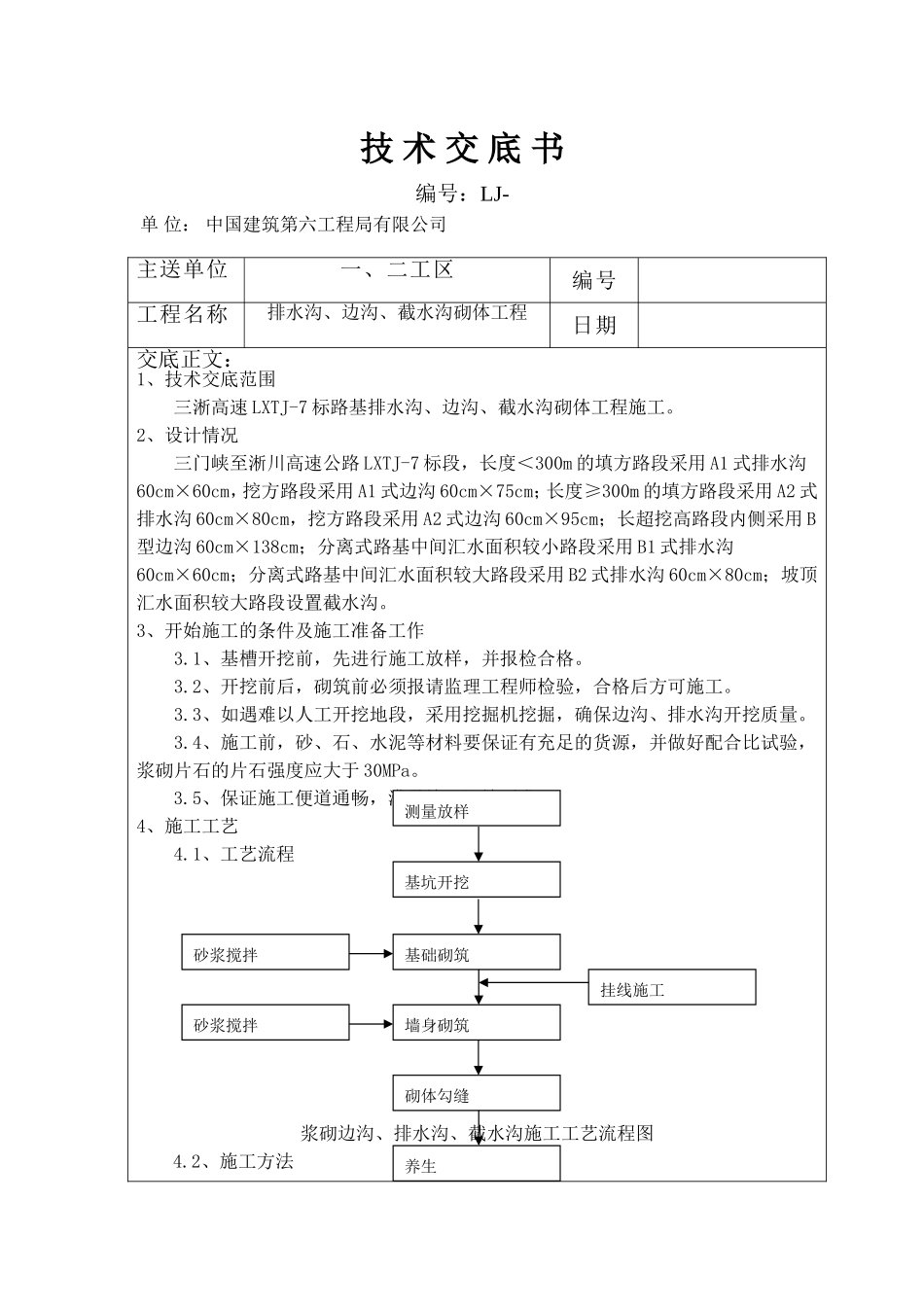

技术交底书编号:LJ-单位:中国建筑第六工程局有限公司主送单位一、二工区编号工程名称排水沟、边沟、截水沟砌体工程日期交底正文:1、技术交底范围三淅高速LXTJ-7标路基排水沟、边沟、截水沟砌体工程施工
2、设计情况三门峡至淅川高速公路LXTJ-7标段,长度<300m的填方路段采用A1式排水沟60cm×60cm,挖方路段采用A1式边沟60cm×75cm;长度≥300m的填方路段采用A2式排水沟60cm×80cm,挖方路段采用A2式边沟60cm×95cm;长超挖高路段内侧采用B型边沟60cm×138cm;分离式路基中间汇水面积较小路段采用B1式排水沟60cm×60cm;分离式路基中间汇水面积较大路段采用B2式排水沟60cm×80cm;坡顶汇水面积较大路段设置截水沟
3、开始施工的条件及施工准备工作3
1、基槽开挖前,先进行施工放样,并报检合格
2、开挖前后,砌筑前必须报请监理工程师检验,合格后方可施工
3、如遇难以人工开挖地段,采用挖掘机挖掘,确保边沟、排水沟开挖质量
4、施工前,砂、石、水泥等材料要保证有充足的货源,并做好配合比试验,浆砌片石的片石强度应大于30MPa
5、保证施工便道通畅,满足施工运输要求
4、施工工艺4
1、工艺流程浆砌边沟、排水沟、截水沟施工工艺流程图4
2、施工方法挂线施工砌体勾缝养生墙身砌筑测量放样基坑开挖基础砌筑砂浆搅拌砂浆搅拌4
