一、土方工程施工质量监理实施细则(一)土方开挖1
临时性挖方的边坡值应符合下表的规定
临时性挖方边坡值(GB50202-2002规范表6
3)土的类别边坡值(高:宽)砂土(不包括细砂、粉砂)1:1
25~1:1
50一般性粘土坚硬1:0
75~1:1
00硬塑1:1
00~1:1
25软1:1
50或更缓碎石类土充填坚硬、硬塑粘性土1:0
50~1:1
00充填砂土1:1
00~1:1
50注:1设计有要求时,应符合设计标准
2如采用降水或其他加固措施,可不受本表限制,但应计算复核
3开挖深度,对软土不应超过4m,对硬土不应超过8m
土方开挖工程质量检验标准应符合下表的规定
土方开挖工程质量检验标准(mm)(GB50202-2002规范表6
4)项序项目允许偏差或允许值检验方法柱基基坑基槽挖方场地平整管沟地(路)面基层人工机械主控项目1标高-50±30±50-50-50水准仪2长度、宽度(由设计中心线向两边量)+200-50+300-100+500-150+100—经纬仪,用钢尺量3边坡设计要求观察或用坡度尺检查一般项目1表面平整度2020502020用2米靠尺和楔形塞尺检查2基底土性设计要求观察或土样分析注:地(路)面基层的偏差只适用于直接在挖、填方上做地(路)面的基层

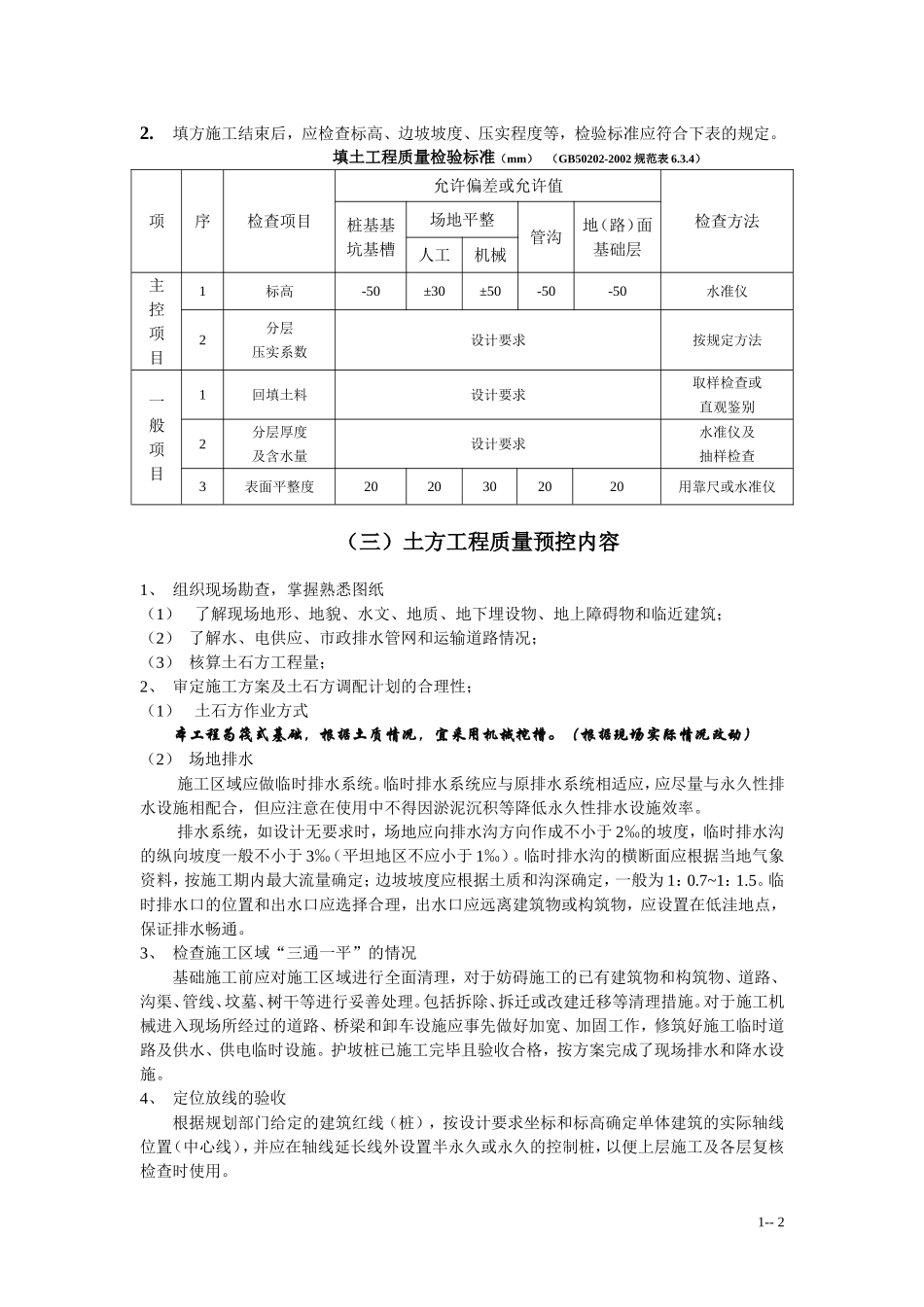

(二)土方回填1
填方施工过程中应检查排水措施,每层填筑厚度、含水量控制、压实程度
填筑厚度及压实遍数应根据土质,压实系数及所用机具确定
如无试验依据,应符合下表的规定
填土施工时的分层厚度及压实遍数(GB50202-2002规范表6
3)压实机具分层厚度(mm)每层压实遍数平碾250~3006~8振动压实机250~3503~4柴油打夯机200~2503~4人工打夯
