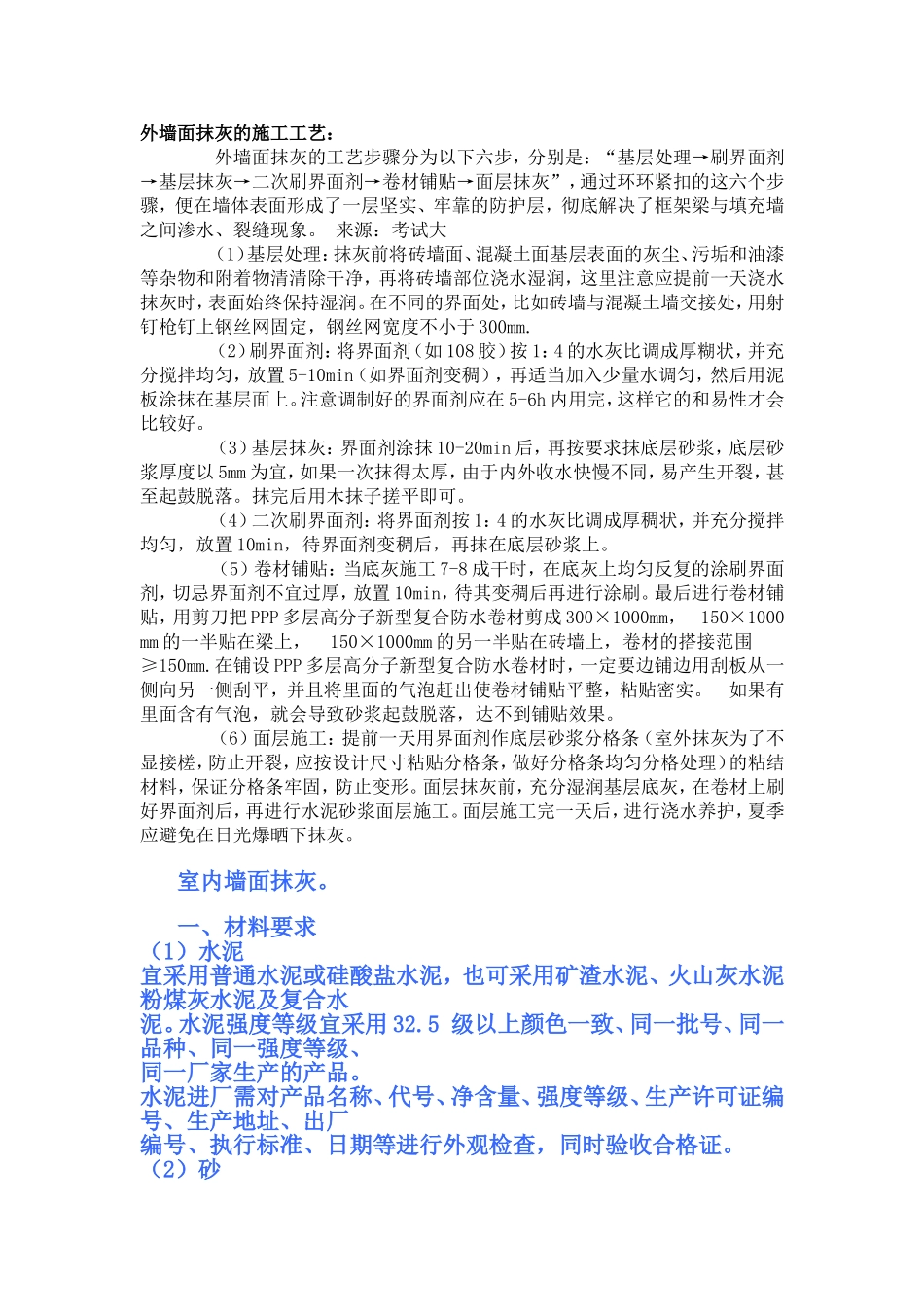

外墙面抹灰的施工工艺:外墙面抹灰的工艺步骤分为以下六步,分别是:“基层处理→刷界面剂→基层抹灰→二次刷界面剂→卷材铺贴→面层抹灰”,通过环环紧扣的这六个步骤,便在墙体表面形成了一层坚实、牢靠的防护层,彻底解决了框架梁与填充墙之间渗水、裂缝现象
来源:考试大(1)基层处理:抹灰前将砖墙面、混凝土面基层表面的灰尘、污垢和油漆等杂物和附着物清清除干净,再将砖墙部位浇水湿润,这里注意应提前一天浇水抹灰时,表面始终保持湿润
在不同的界面处,比如砖墙与混凝土墙交接处,用射钉枪钉上钢丝网固定,钢丝网宽度不小于300mm
(2)刷界面剂:将界面剂(如108胶)按1:4的水灰比调成厚糊状,并充分搅拌均匀,放置5-10min(如界面剂变稠),再适当加入少量水调匀,然后用泥板涂抹在基层面上
注意调制好的界面剂应在5-6h内用完,这样它的和易性才会比较好
(3)基层抹灰:界面剂涂抹10-20min后,再按要求抹底层砂浆,底层砂浆厚度以5mm为宜,如果一次抹得太厚,由于内外收水快慢不同,易产生开裂,甚至起鼓脱落
抹完后用木抹子搓平即可
(4)二次刷界面剂:将界面剂按1:4的水灰比调成厚稠状,并充分搅拌均匀,放置10min,待界面剂变稠后,再抹在底层砂浆上
(5)卷材铺贴:当底灰施工7-8成干时,在底灰上均匀反复的涂刷界面剂,切忌界面剂不宜过厚,放置10min,待其变稠后再进行涂刷
最后进行卷材铺贴,用剪刀把PPP多层高分子新型复合防水卷材剪成300×1000mm,150×1000mm的一半贴在梁上,150×1000mm的另一半贴在砖墙上,卷材的搭接范围≥150mm
在铺设PPP多层高分子新型复合防水卷材时,一定要边铺边用刮板从一侧向另一侧刮平,并且将里面的气泡赶出使卷材铺贴平整,粘贴密实
如果有里面含有气泡,就会导致砂浆起鼓脱落,达不到铺贴效果

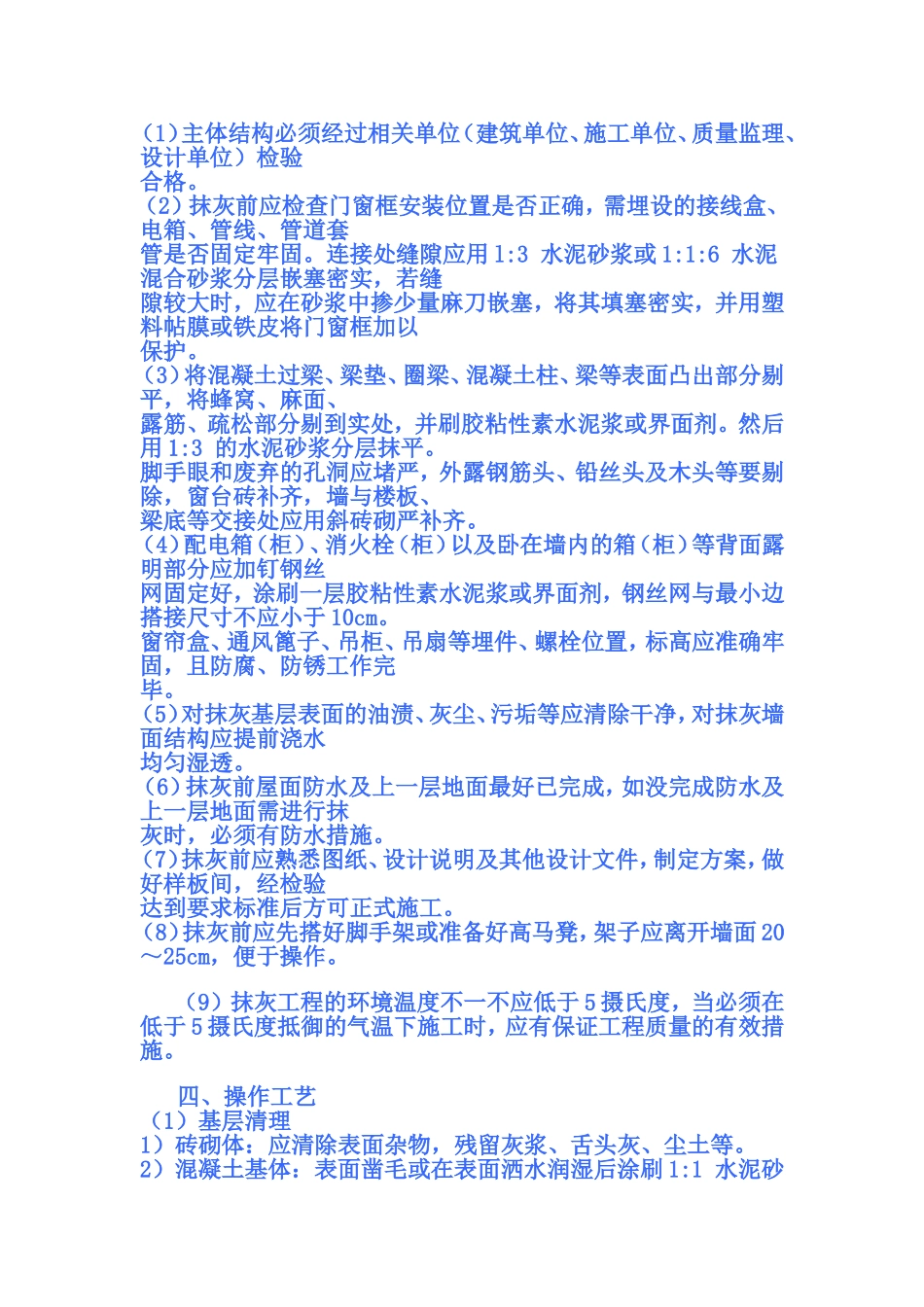

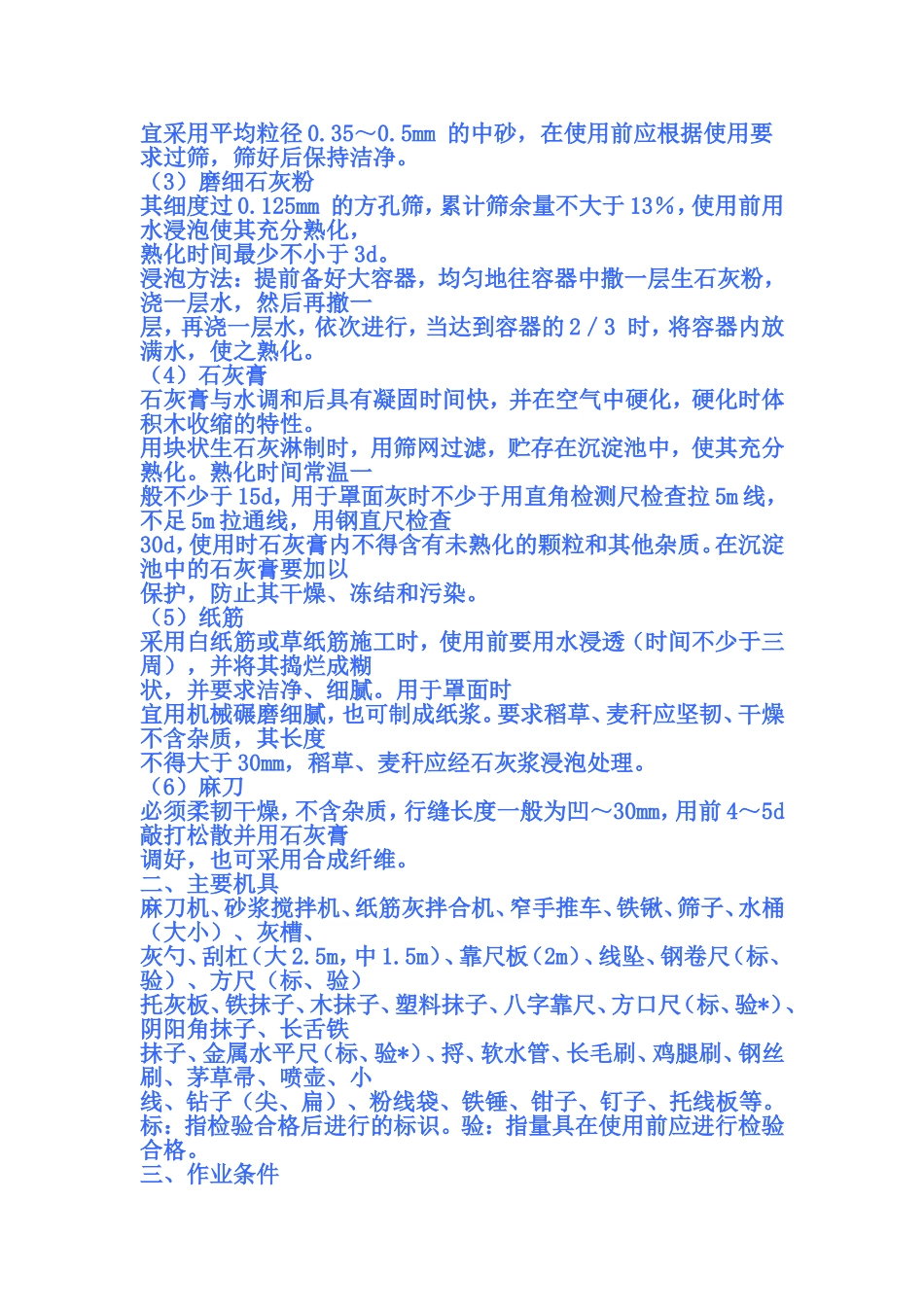

(6)面层施工:提前一天用界面剂作底层砂浆分格条(室外
