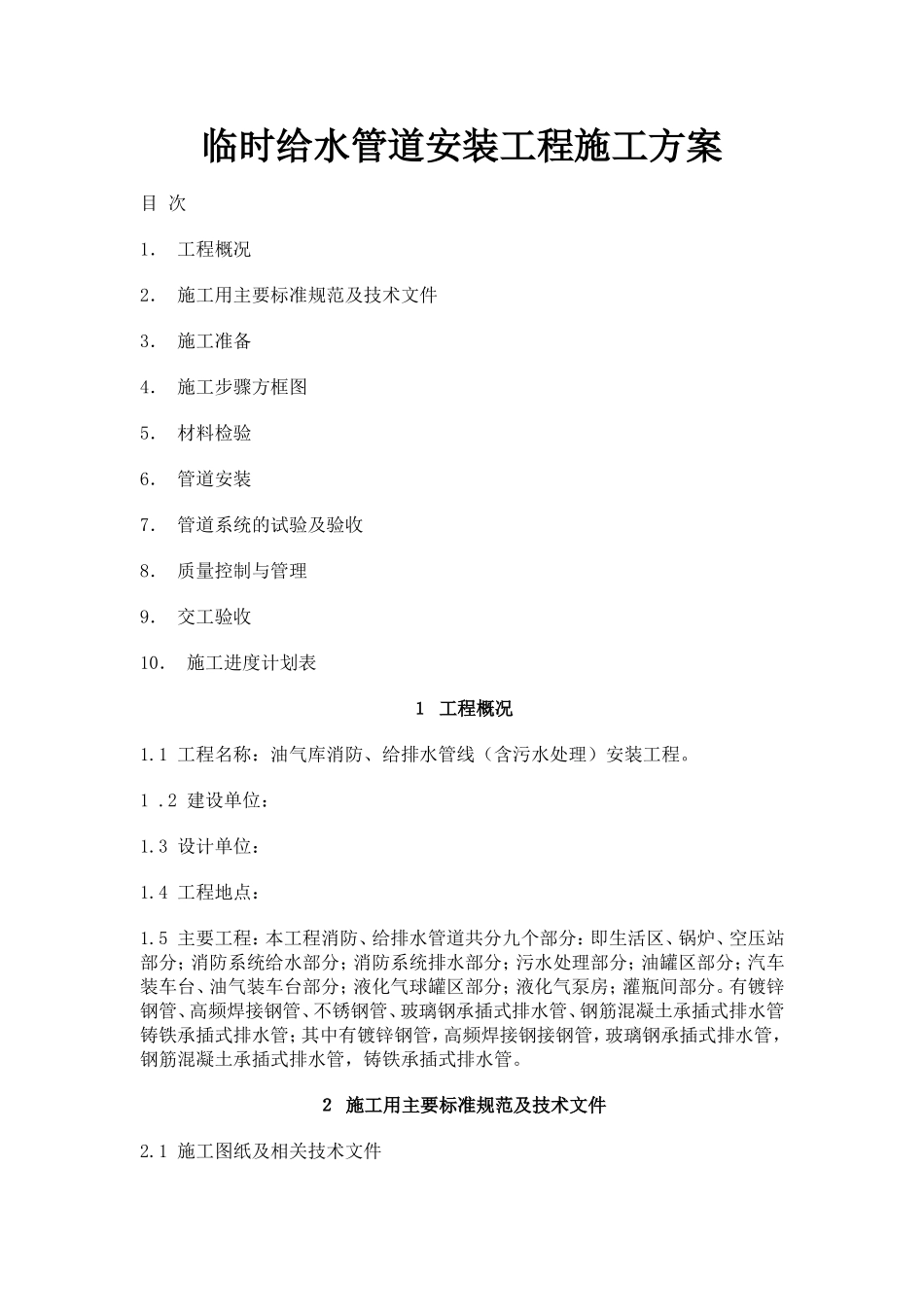

临时给水管道安装工程施工方案目次1.工程概况2.施工用主要标准规范及技术文件3.施工准备4.施工步骤方框图5.材料检验6.管道安装7.管道系统的试验及验收8.质量控制与管理9.交工验收10.施工进度计划表1工程概况1
1工程名称:油气库消防、给排水管线(含污水处理)安装工程
2建设单位:1
3设计单位:1
4工程地点:1
5主要工程:本工程消防、给排水管道共分九个部分:即生活区、锅炉、空压站部分;消防系统给水部分;消防系统排水部分;污水处理部分;油罐区部分;汽车装车台、油气装车台部分;液化气球罐区部分;液化气泵房;灌瓶间部分
有镀锌钢管、高频焊接钢管、不锈钢管、玻璃钢承插式排水管、钢筋混凝土承插式排水管铸铁承插式排水管;其中有镀锌钢管,高频焊接钢接钢管,玻璃钢承插式排水管,钢筋混凝土承插式排水管,铸铁承插式排水管

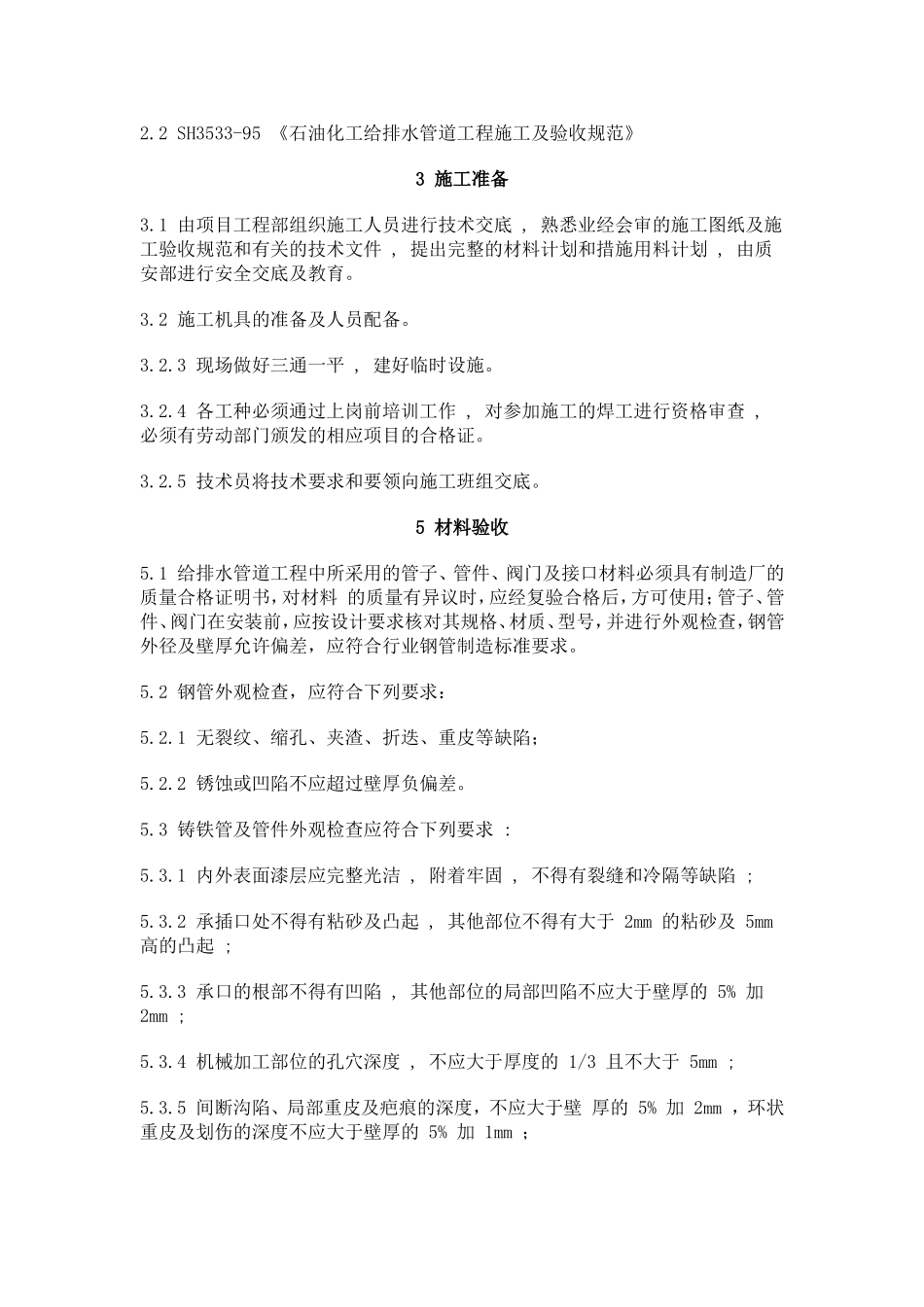

2施工用主要标准规范及技术文件2
1施工图纸及相关技术文件2
2SH3533-95《石油化工给排水管道工程施工及验收规范》3施工准备3
1由项目工程部组织施工人员进行技术交底,熟悉业经会审的施工图纸及施工验收规范和有关的技术文件,提出完整的材料计划和措施用料计划,由质安部进行安全交底及教育
2施工机具的准备及人员配备
3现场做好三通一平,建好临时设施
4各工种必须通过上岗前培训工作,对参加施工的焊工进行资格审查,必须有劳动部门颁发的相应项目的合格证
5技术员将技术要求和要领向施工班组交底
5材料验收5

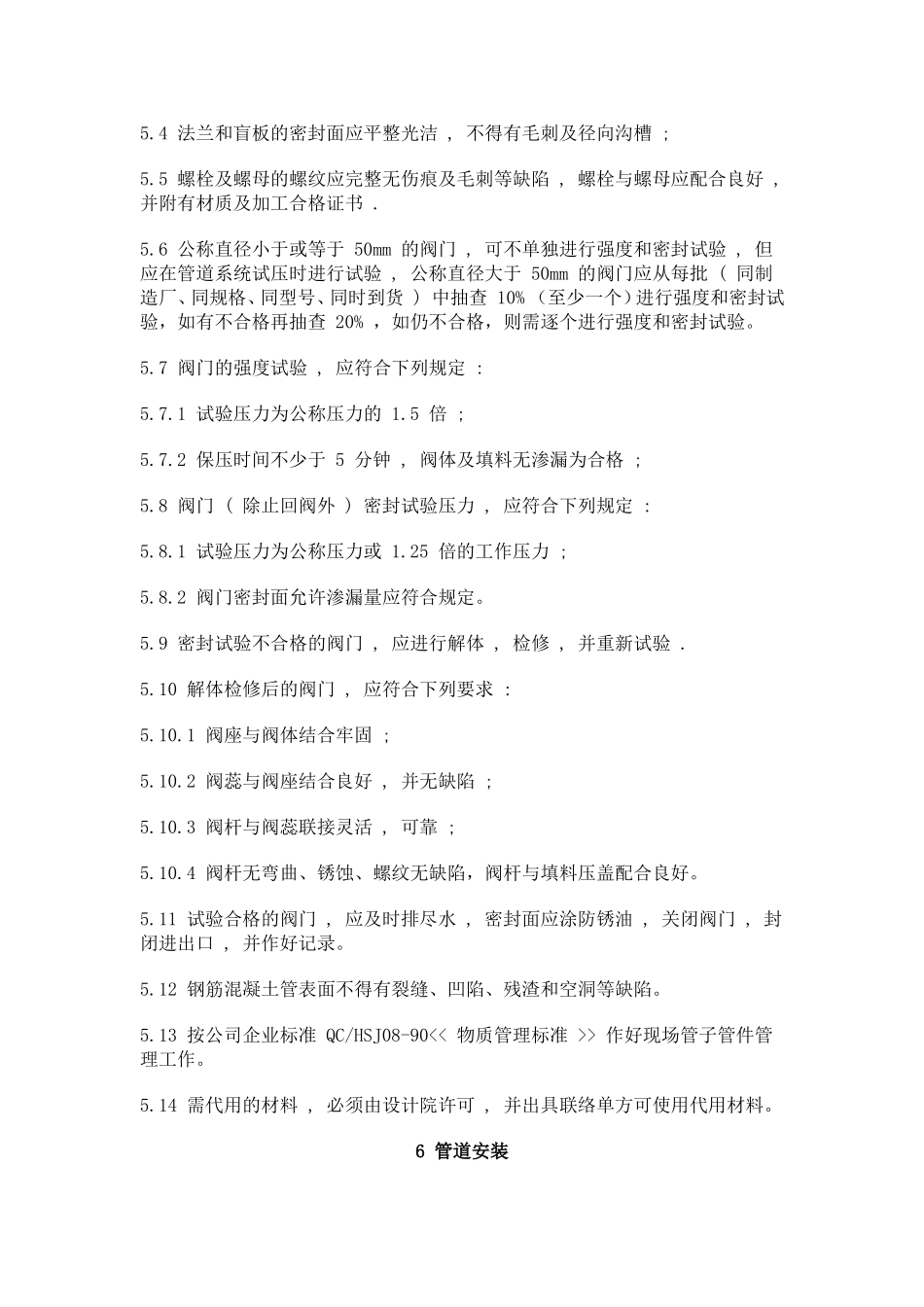

1给排水管道工程中所采用的管子、管件、阀门及接口材料必须具有制造厂的质量合格证明书,对材料的质量有异议时,应经复验合格后,方可使用;管子、管件、阀门在安装前,应按设计要求核对其规格、材质、型号,并进行外观检查,钢管外径及壁厚允许偏差,应符合行业钢管制造标准要求
2钢管外观检查,应符合下列要求:5
1无裂纹、缩孔、夹渣、折迭、重
