路基填筑根据场地条件和石料来源,沿线筑路材料丰富,路基挖方可直接用于填筑;辖区境内有多处采石场,可直接够买作为路用材料,当地所产河沙可作为路基的圬工砌体材料,沿线所产的砂岩可用于桥涵、挡墙、水沟等安砌工程和填筑路面基层,(1)施工方法路基填筑,视地形情况采用“水平分层填筑法”、“纵坡分层填筑法,横向填筑法”
填方挖运采用挖掘机配自卸车挖运;采用人工填筑法填筑
施工顺序按照三阶段、四区段、八流程组织施工:三阶段:准备阶段→施工阶段→竣工验收阶段;四区段:填筑区段→平整区段→碾压区段→检验区段;八流程:施工准备→基底处理→分层填筑→摊铺平整→洒水或晾晒→机械碾压→检验签证→基面整修;(2)施工工艺流程路基填筑施工工艺框图(小流程)N施工控制标志设置填筑技术交底基层处理摊平重压刮平人工找平静(轻)压刮平人工找平静(轻)压自检报请监理检验填料含水量测定含水量(W)测定含水量(W)测定路基辅修施工中水平测量控制晾晒晾晒Y下一循环NNY(3)路基土石方填筑施工1)路基填料选用泥质岩及级配良好的粗粒土
块石土仅用于填筑下路堤;有外挡土墙的路基填料,优先选用内磨擦角较大的天然沙砾、砂岩碎屑、粉砂质泥岩填筑,便于压实
2)用于填方的土不应含有腐殖土、树根、草根或其它有害物质,填方作业应分层摊铺,平地机整平、每层松铺厚度应不大于30cm
每种填料层总厚度不得小于50cm,土方路堤填筑至路面顶面最后一层的压实厚度不应小于10cm
3)路堤基底及路堤每层施工时,按照监理工程师根据试验路段确定的松铺厚度施工,并且施工时在路基两侧用花杆挂线施工
一般填方路堤边坡设计坡比1:1
5,高8小于米,当填筑路段地面横坡陡于1:5时,应先清除地表划皮及植物根茎,再开挖宽度不小于2米,并向内倾斜2%-4%的台阶以使填筑土和原状紧密牢固结合,确保斜坡路堤的稳定

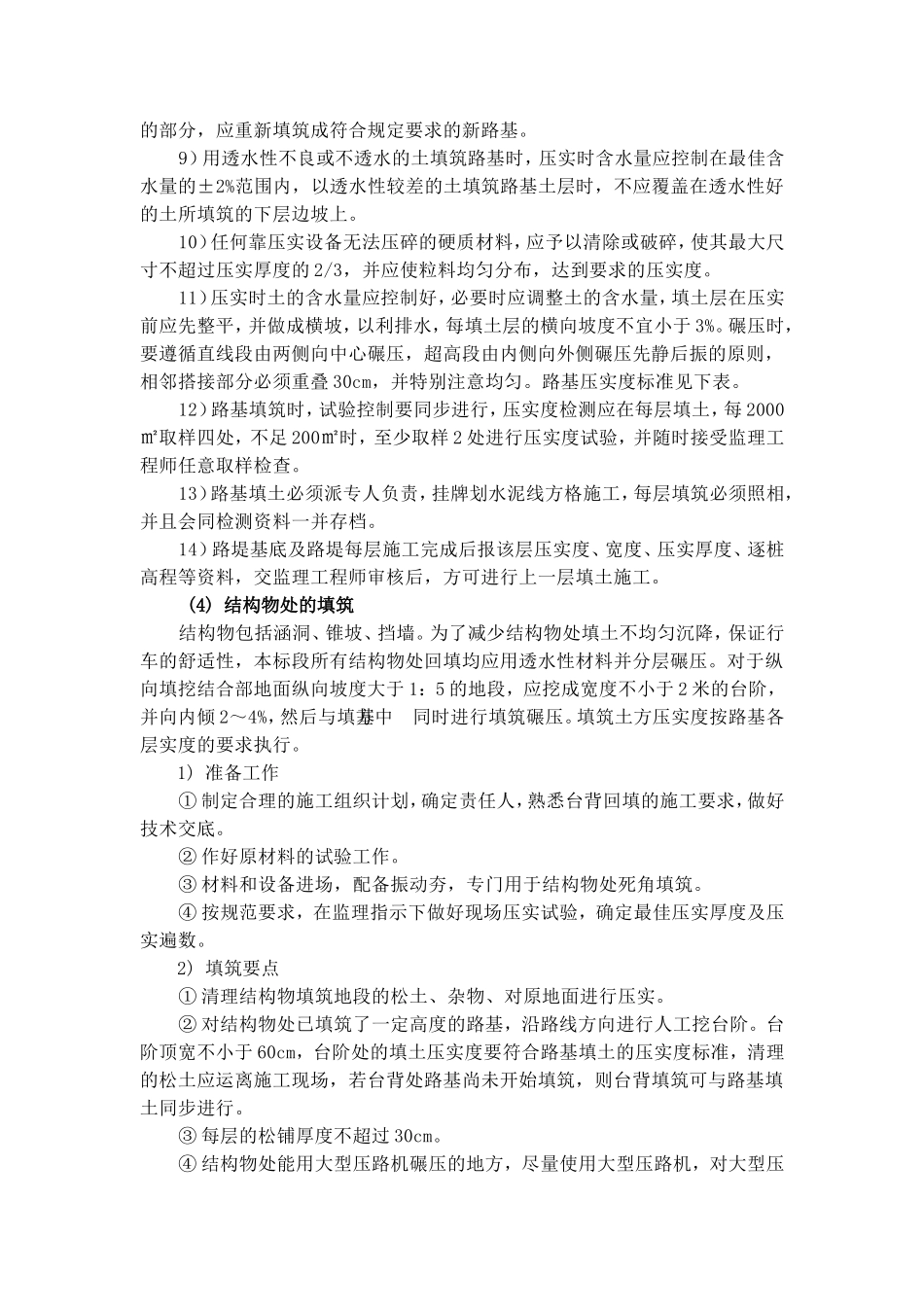

4)填方路基应采用层铺法分层填筑,路基填料最大粒径不大
