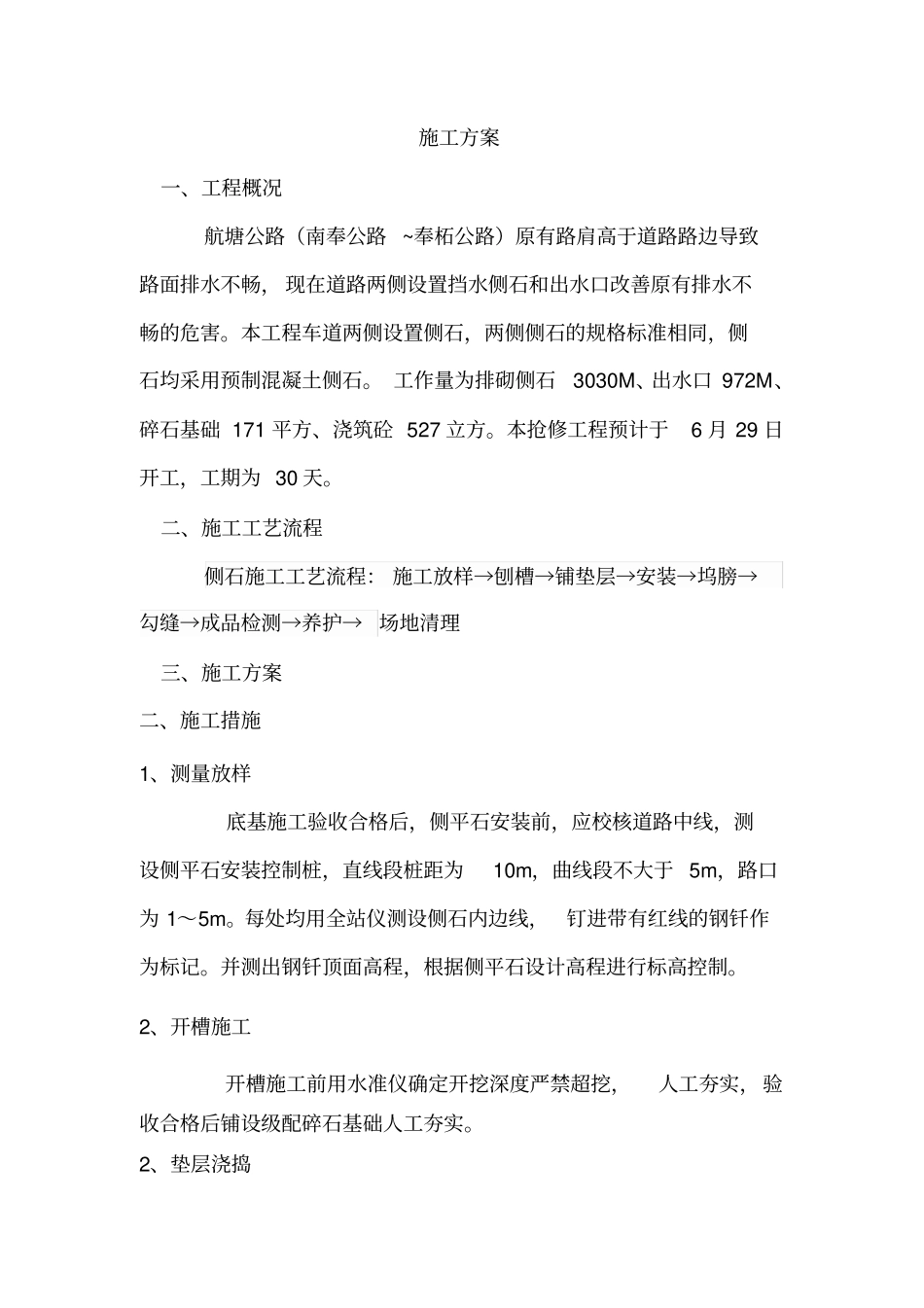

施工方案一、工程概况航塘公路(南奉公路~奉柘公路)原有路肩高于道路路边导致路面排水不畅,现在道路两侧设置挡水侧石和出水口改善原有排水不畅的危害
本工程车道两侧设置侧石,两侧侧石的规格标准相同,侧石均采用预制混凝土侧石
工作量为排砌侧石3030M、出水口972M、碎石基础171平方、浇筑砼527立方
本抢修工程预计于6月29日开工,工期为30天

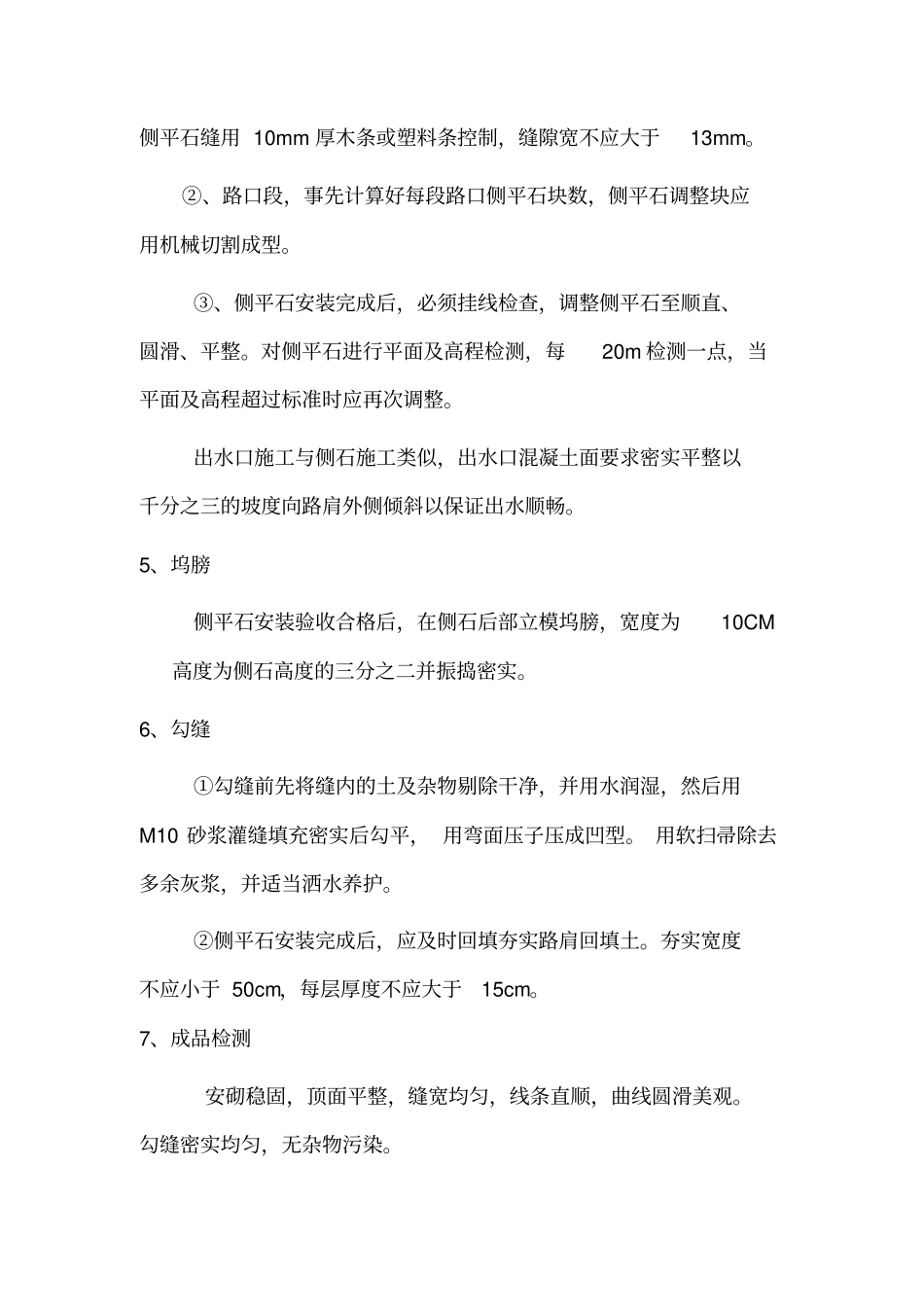

二、施工工艺流程侧石施工工艺流程:施工放样→刨槽→铺垫层→安装→坞膀→勾缝→成品检测→养护→场地清理三、施工方案二、施工措施1、测量放样底基施工验收合格后,侧平石安装前,应校核道路中线,测设侧平石安装控制桩,直线段桩距为10m,曲线段不大于5m,路口为1~5m
每处均用全站仪测设侧石内边线,钉进带有红线的钢钎作为标记
并测出钢钎顶面高程,根据侧平石设计高程进行标高控制
2、开槽施工开槽施工前用水准仪确定开挖深度严禁超挖,人工夯实,验收合格后铺设级配碎石基础人工夯实

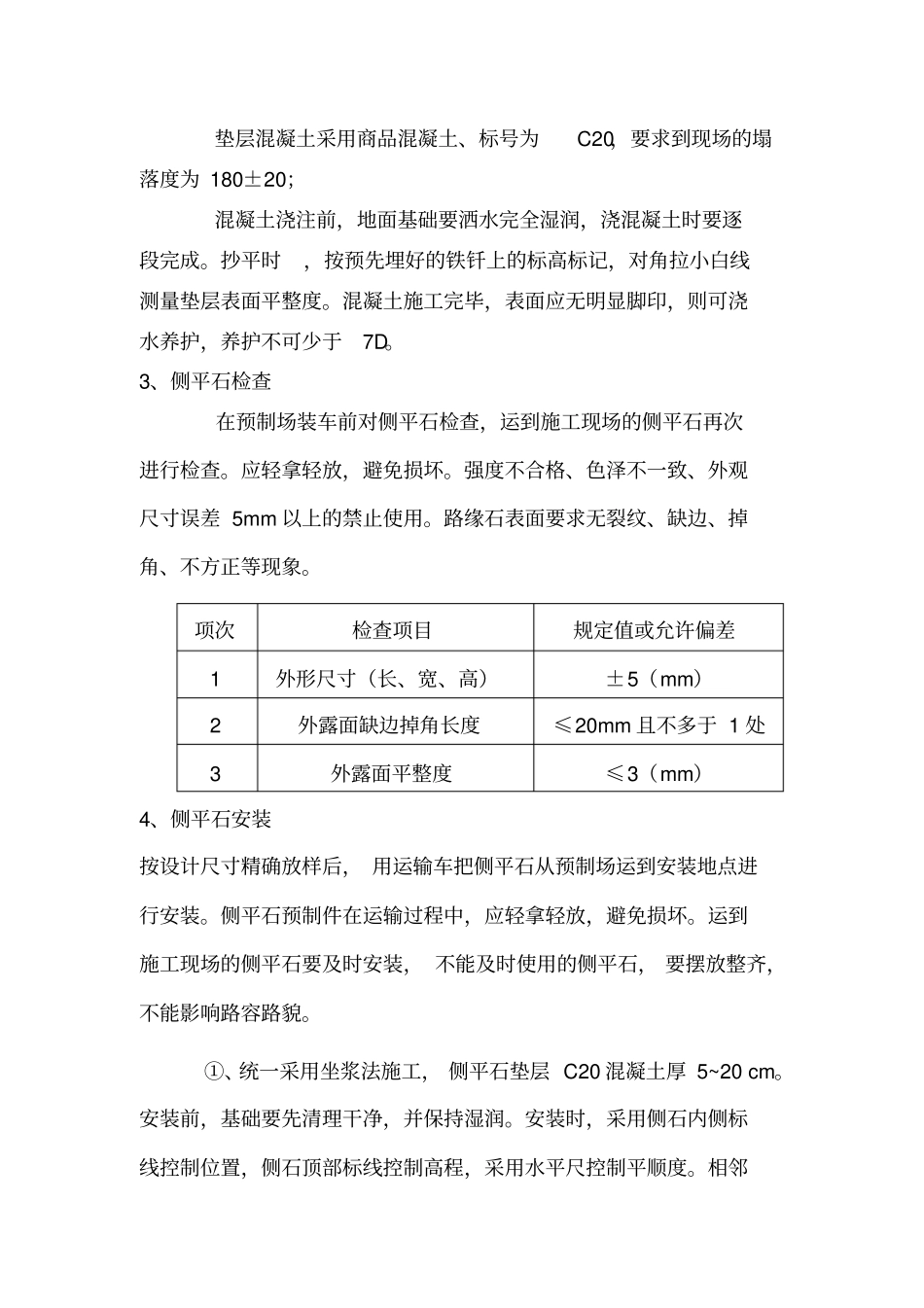

2、垫层浇捣垫层混凝土采用商品混凝土、标号为C20,要求到现场的塌落度为180±20;混凝土浇注前,地面基础要洒水完全湿润,浇混凝土时要逐段完成
抄平时,按预先埋好的铁钎上的标高标记,对角拉小白线测量垫层表面平整度
混凝土施工完毕,表面应无明显脚印,则可浇水养护,养护不可少于7D
3、侧平石检查在预制场装车前对侧平石检查,运到施工现场的侧平石再次进行检查
应轻拿轻放,避免损坏
强度不合格、色泽不一致、外观尺寸误差5mm以上的禁止使用
路缘石表面要求无裂纹、缺边、掉角、不方正等现象
项次检查项目规定值或允许偏差1外形尺寸(长、宽、高)±5(mm)2外露面缺边掉角长度≤20mm且不多于1处3外露面平整度≤3(mm)4、侧平石安装按设计尺寸精确放样后,用运输车把侧平石从预制场运到安装地点进行安装
侧平石预制件在运输过程中,应轻拿轻放,避免损坏
运到施工现场的侧平石要及时安装,不能
