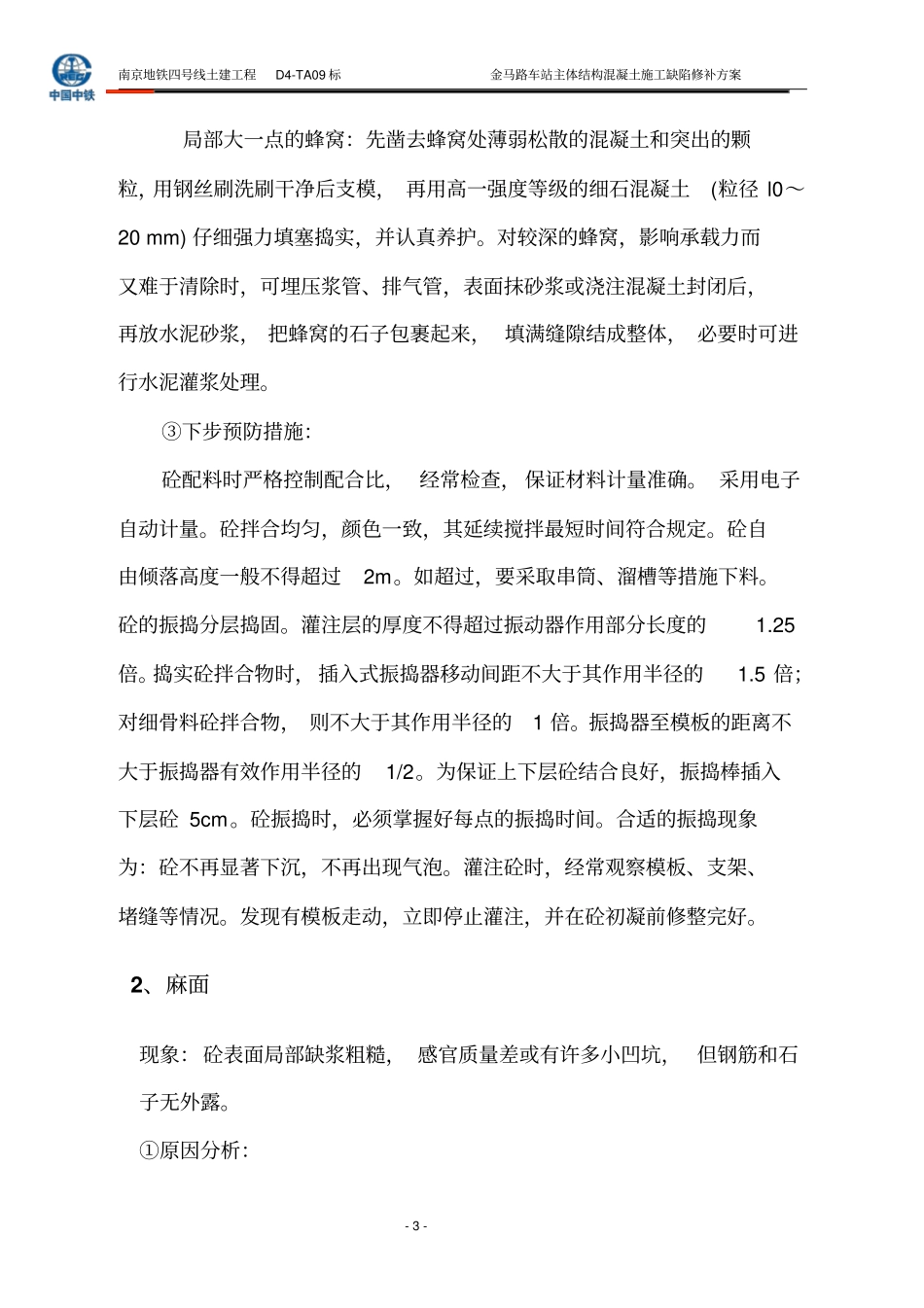

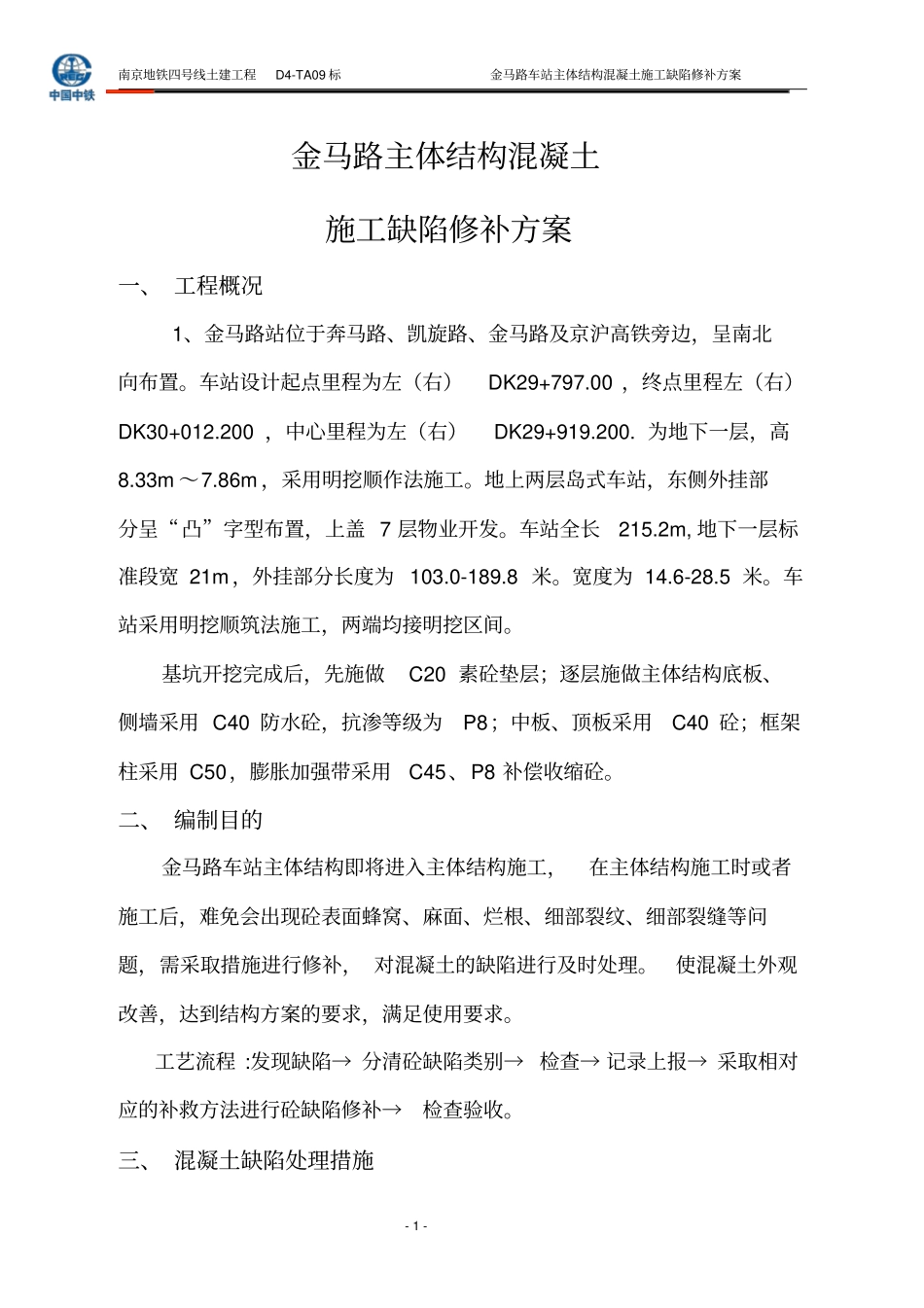

南京地铁四号线土建工程D4-TA09标金马路车站主体结构混凝土施工缺陷修补方案-1-金马路主体结构混凝土施工缺陷修补方案一、工程概况1、金马路站位于奔马路、凯旋路、金马路及京沪高铁旁边,呈南北向布置
车站设计起点里程为左(右)DK29+797
00,终点里程左(右)DK30+012
200,中心里程为左(右)DK29+919
为地下一层,高8
86m,采用明挖顺作法施工
地上两层岛式车站,东侧外挂部分呈“凸”字型布置,上盖7层物业开发
车站全长215
2m,地下一层标准段宽21m,外挂部分长度为103
车站采用明挖顺筑法施工,两端均接明挖区间
基坑开挖完成后,先施做C20素砼垫层;逐层施做主体结构底板、侧墙采用C40防水砼,抗渗等级为P8;中板、顶板采用C40砼;框架柱采用C50,膨胀加强带采用C45、P8补偿收缩砼
二、编制目的金马路车站主体结构即将进入主体结构施工,在主体结构施工时或者施工后,难免会出现砼表面蜂窝、麻面、烂根、细部裂纹、细部裂缝等问题,需采取措施进行修补,对混凝土的缺陷进行及时处理
使混凝土外观改善,达到结构方案的要求,满足使用要求
工艺流程:发现缺陷→分清砼缺陷类别→检查→记录上报→采取相对应的补救方法进行砼缺陷修补→检查验收

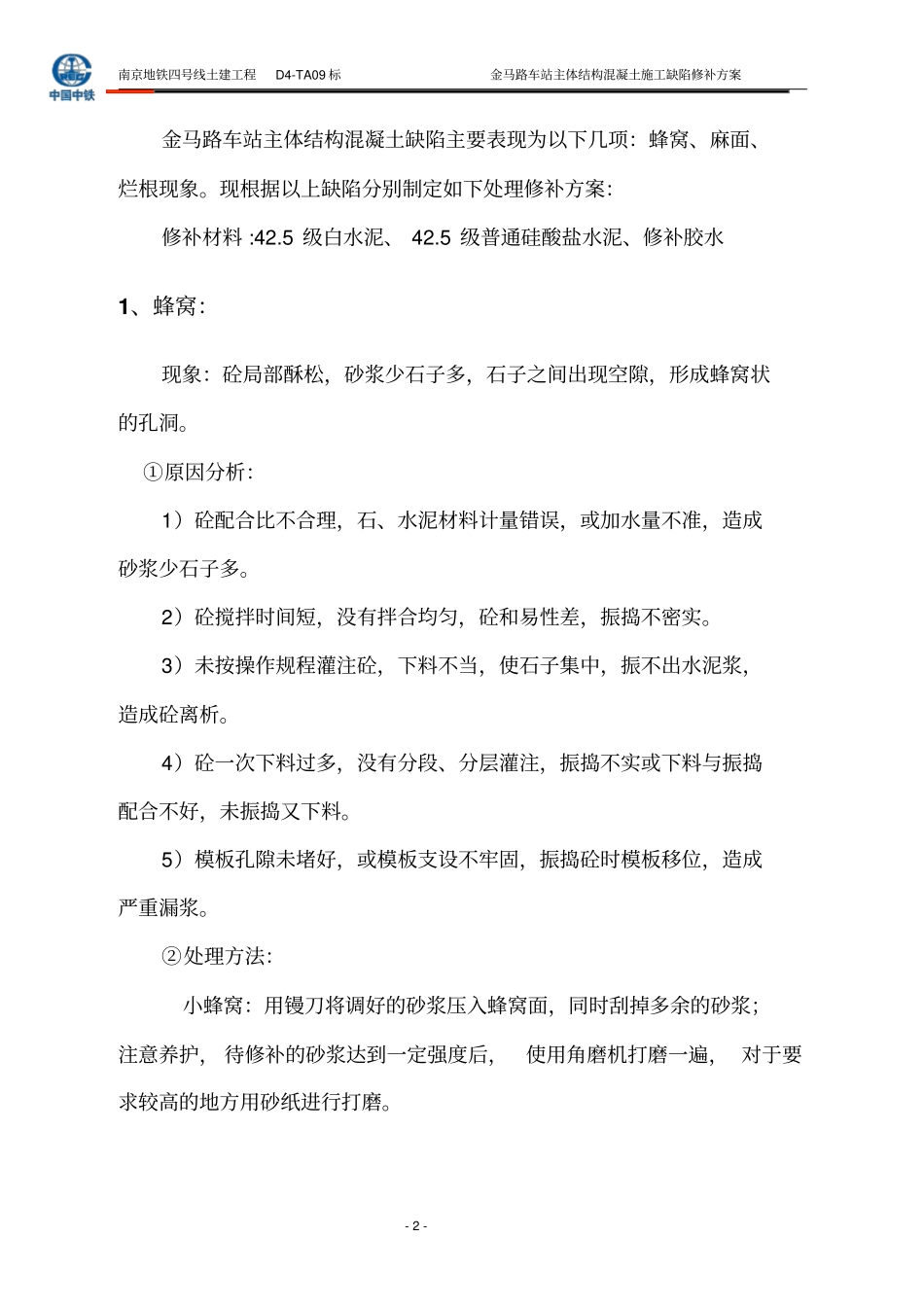

三、混凝土缺陷处理措施南京地铁四号线土建工程D4-TA09标金马路车站主体结构混凝土施工缺陷修补方案-2-金马路车站主体结构混凝土缺陷主要表现为以下几项:蜂窝、麻面、烂根现象
现根据以上缺陷分别制定如下处理修补方案:修补材料:42
5级白水泥、42
5级普通硅酸盐水泥、修补胶水1、蜂窝:现象:砼局部酥松,砂浆少石子多,石子之间出现空隙,形成蜂窝状的孔洞
①原因分析:1)砼配合比不合理,石、水泥材料计量错误,或加水量不准,造成砂浆少石子多
2)砼搅拌时间短,没有拌合
