1/141春风油田排601-20区1×130t/h燃煤注汽站工程2×1000m3储罐脚手架搭设施工方案编制:审核:批准:胜利油建公司新疆分公司2014年4月6日2/1421编制说明及编制依据1

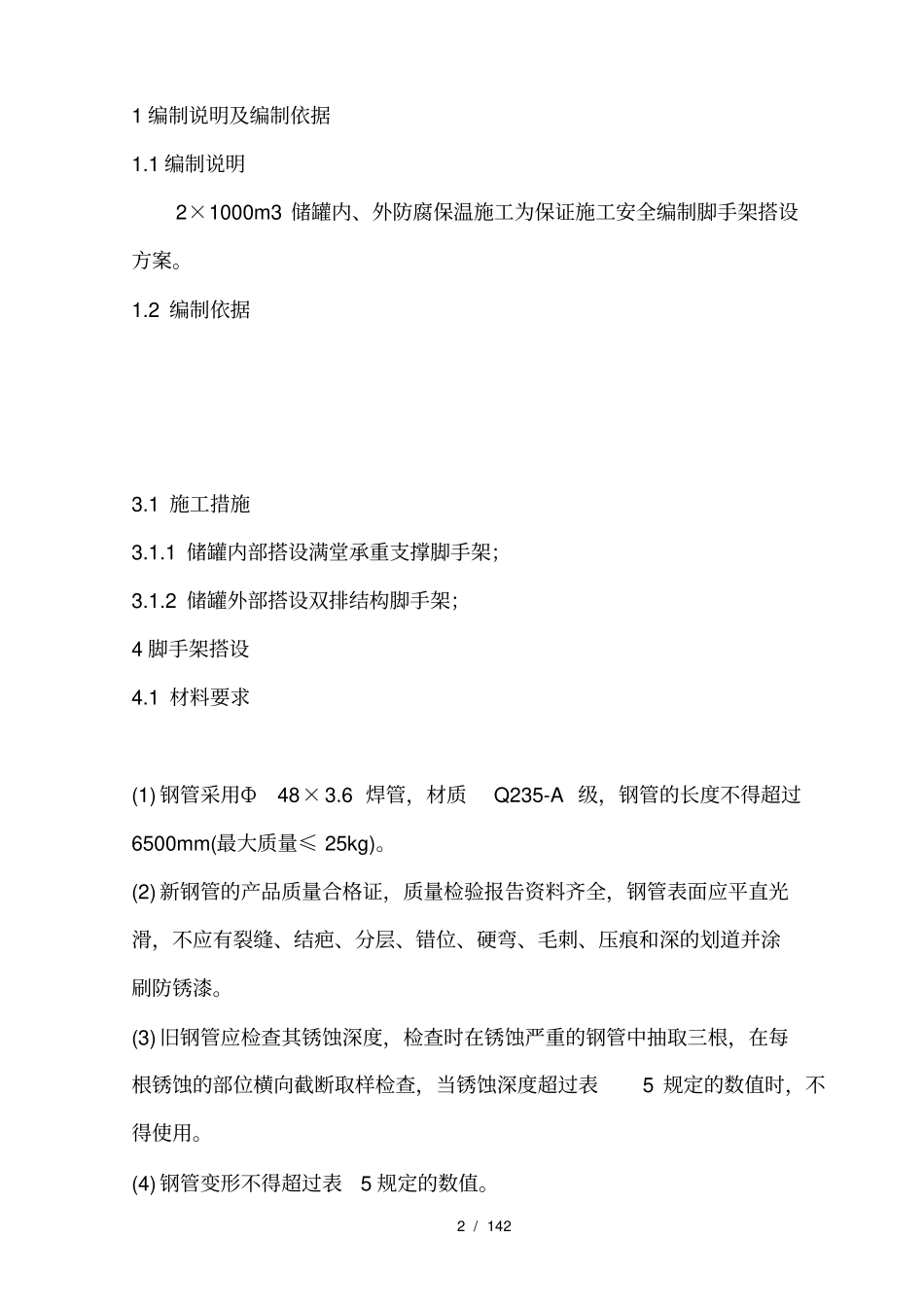

1编制说明2×1000m3储罐内、外防腐保温施工为保证施工安全编制脚手架搭设方案
2编制依据3
1施工措施3
1储罐内部搭设满堂承重支撑脚手架;3
2储罐外部搭设双排结构脚手架;4脚手架搭设4
1材料要求(1)钢管采用Ф48×3
6焊管,材质Q235-A级,钢管的长度不得超过6500mm(最大质量≤25kg)
(2)新钢管的产品质量合格证,质量检验报告资料齐全,钢管表面应平直光滑,不应有裂缝、结疤、分层、错位、硬弯、毛刺、压痕和深的划道并涂刷防锈漆
(3)旧钢管应检查其锈蚀深度,检查时在锈蚀严重的钢管中抽取三根,在每根锈蚀的部位横向截断取样检查,当锈蚀深度超过表5规定的数值时,不得使用
(4)钢管变形不得超过表5规定的数值
3/1434

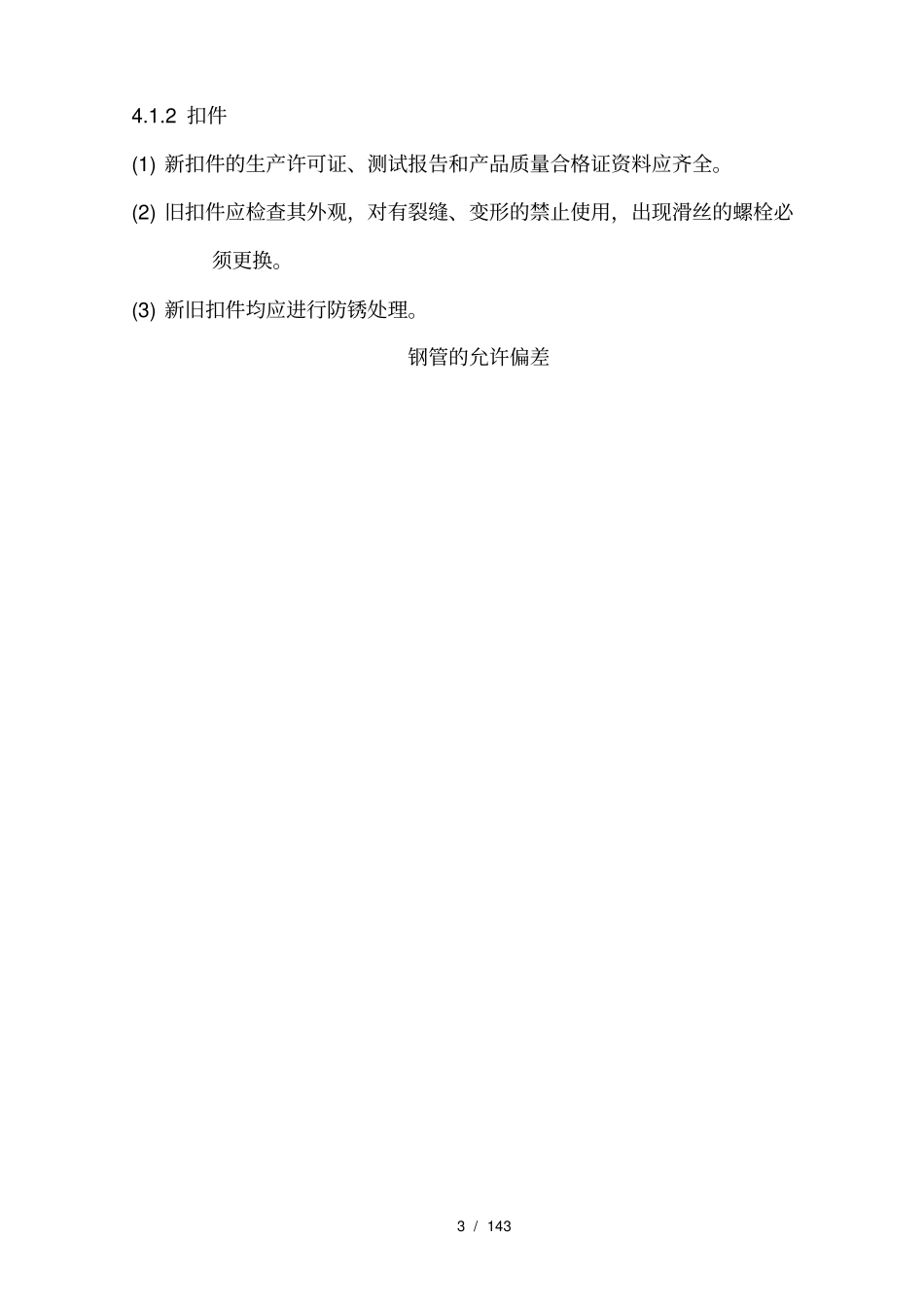

2扣件(1)新扣件的生产许可证、测试报告和产品质量合格证资料应齐全
(2)旧扣件应检查其外观,对有裂缝、变形的禁止使用,出现滑丝的螺栓必须更换
(3)新旧扣件均应进行防锈处理
钢管的允许偏差4/1444
2储罐室外地基处理脚手架地基大多落在新回填土上
回填土按设计及规范要求进行分层序号项目允许偏差⊿(mm)示意图检查工具1钢管尺寸(mm)外径48-0
5---游标卡尺2壁厚3
5---3切斜偏差1
7⊿塞尺拐角尺4锈蚀深度≤0
5⊿游标卡尺5端部弯曲l≤1
5m≤5⊿L钢板尺6立杆弯曲3m
