填充墙拆除施工方案编制人:审核人:审批人:

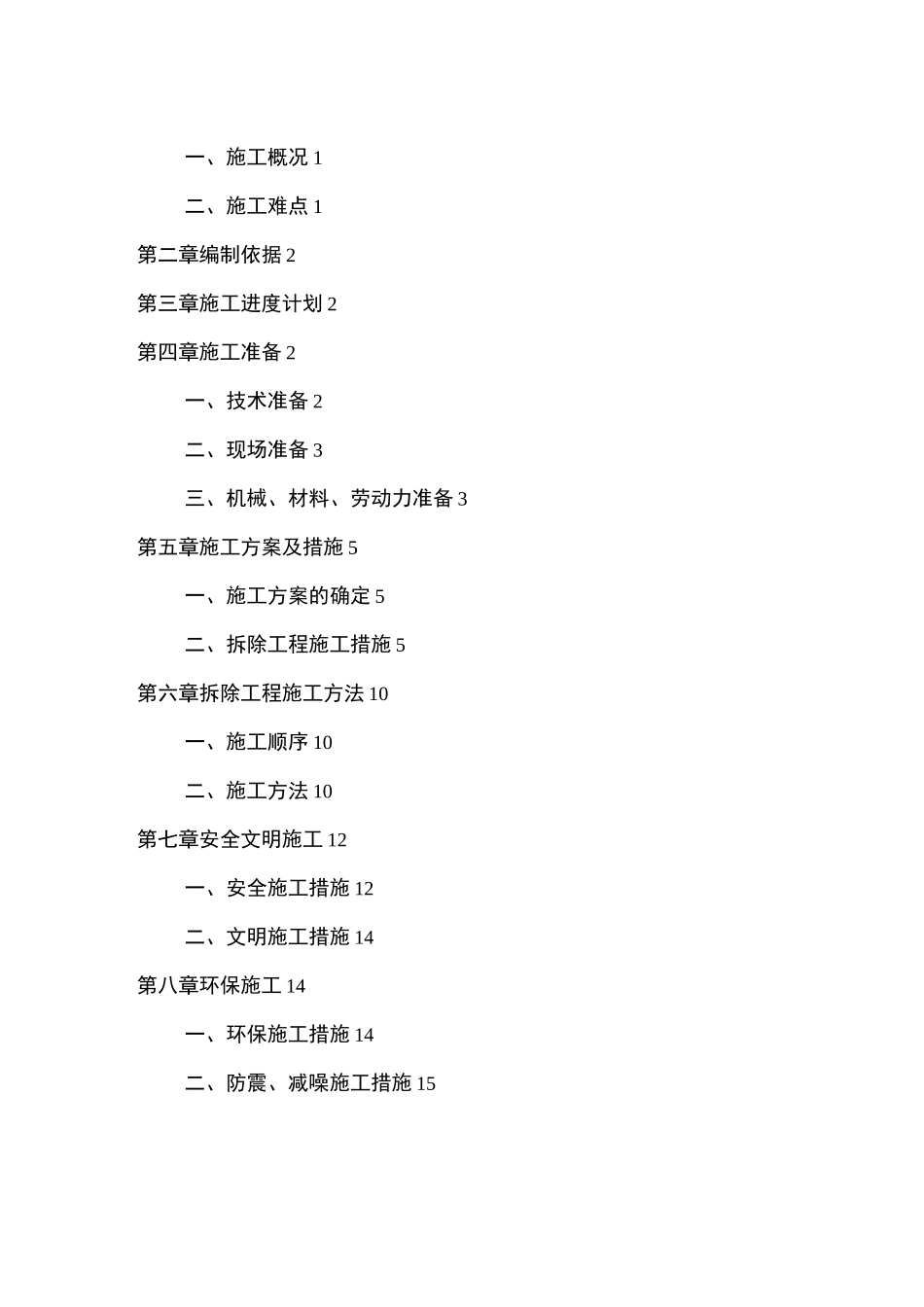

项目部2017年5月31日第一章工程概况1ooooooooo
工程一、施工概况1二、施工难点1第二章编制依据2第三章施工进度计划2第四章施工准备2一、技术准备2二、现场准备3三、机械、材料、劳动力准备3第五章施工方案及措施5一、施工方案的确定5二、拆除工程施工措施5第六章拆除工程施工方法10一、施工顺序10二、施工方法10第七章安全文明施工12一、安全施工措施12二、文明施工措施14第八章环保施工14一、环保施工措施14二、防震、减噪施工措施15第一章工程概况一、施工概况项目名称:

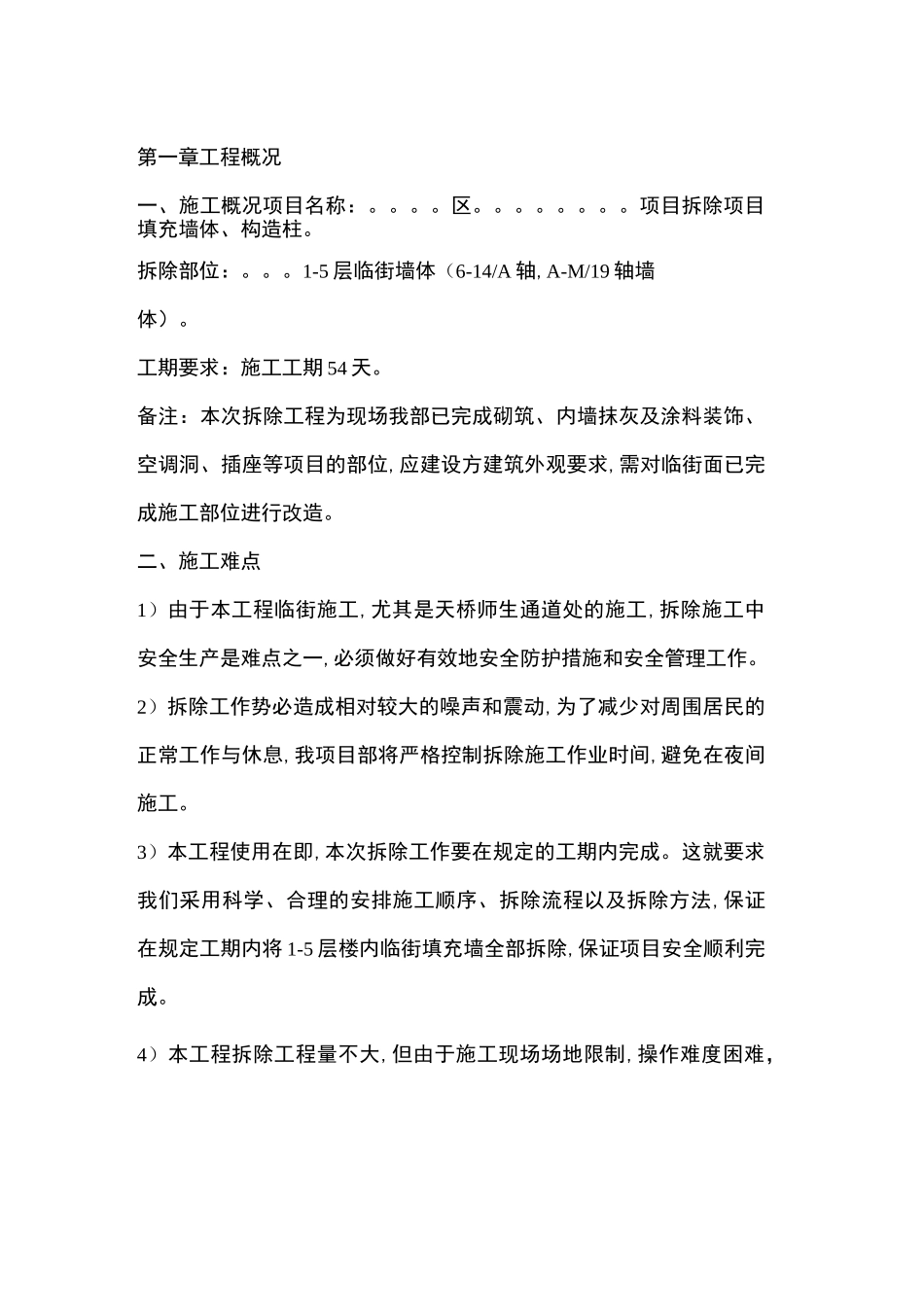

项目拆除项目填充墙体、构造柱
1-5层临街墙体(6-14/A轴,A-M/19轴墙体)
工期要求:施工工期54天
备注:本次拆除工程为现场我部已完成砌筑、内墙抹灰及涂料装饰、空调洞、插座等项目的部位,应建设方建筑外观要求,需对临街面已完成施工部位进行改造
二、施工难点1)由于本工程临街施工,尤其是天桥师生通道处的施工,拆除施工中安全生产是难点之一,必须做好有效地安全防护措施和安全管理工作
2)拆除工作势必造成相对较大的噪声和震动,为了减少对周围居民的正常工作与休息,我项目部将严格控制拆除施工作业时间,避免在夜间施工
3)本工程使用在即,本次拆除工作要在规定的工期内完成
这就要求我们采用科学、合理的安排施工顺序、拆除流程以及拆除方法,保证在规定工期内将1-5层楼内临街填充墙全部拆除,保证项目安全顺利完成
4)本工程拆除工程量不大,但由于施工现场场地限制,操作难度困难,安全隐患众多,施工必会受到制约,拆除的建筑垃圾运输是一大难点,势必会对现场施工带来影响,除按规定拆除时间施工外,所有块装材料及散装物品均及时清理至现场指定地点集中堆放,及时组织安排进行外运
