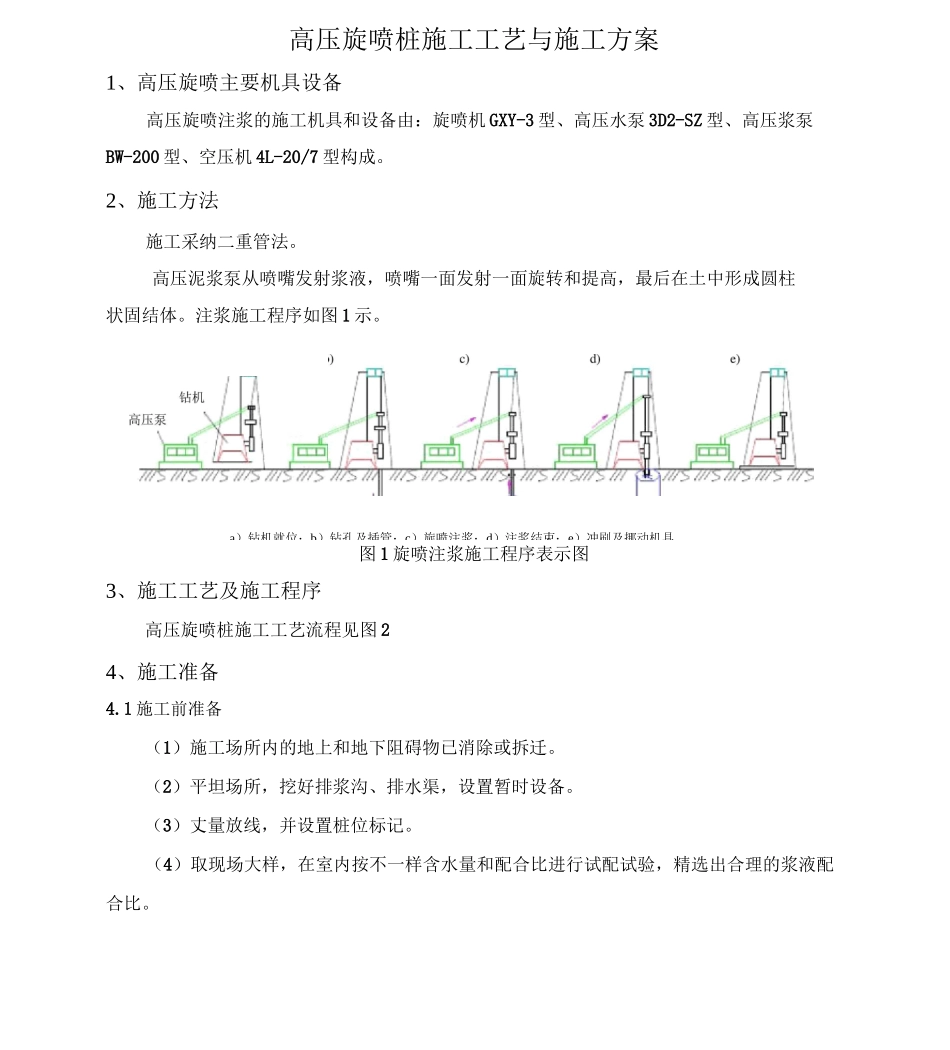

高压旋喷桩施工工艺与施工方案1、高压旋喷主要机具设备高压旋喷注浆的施工机具和设备由:旋喷机GXY-3型、高压水泵3D2-SZ型、高压浆泵BW-200型、空压机4L-20/7型构成
2、施工方法施工采纳二重管法
高压泥浆泵从喷嘴发射浆液,喷嘴一面发射一面旋转和提高,最后在土中形成圆柱状固结体

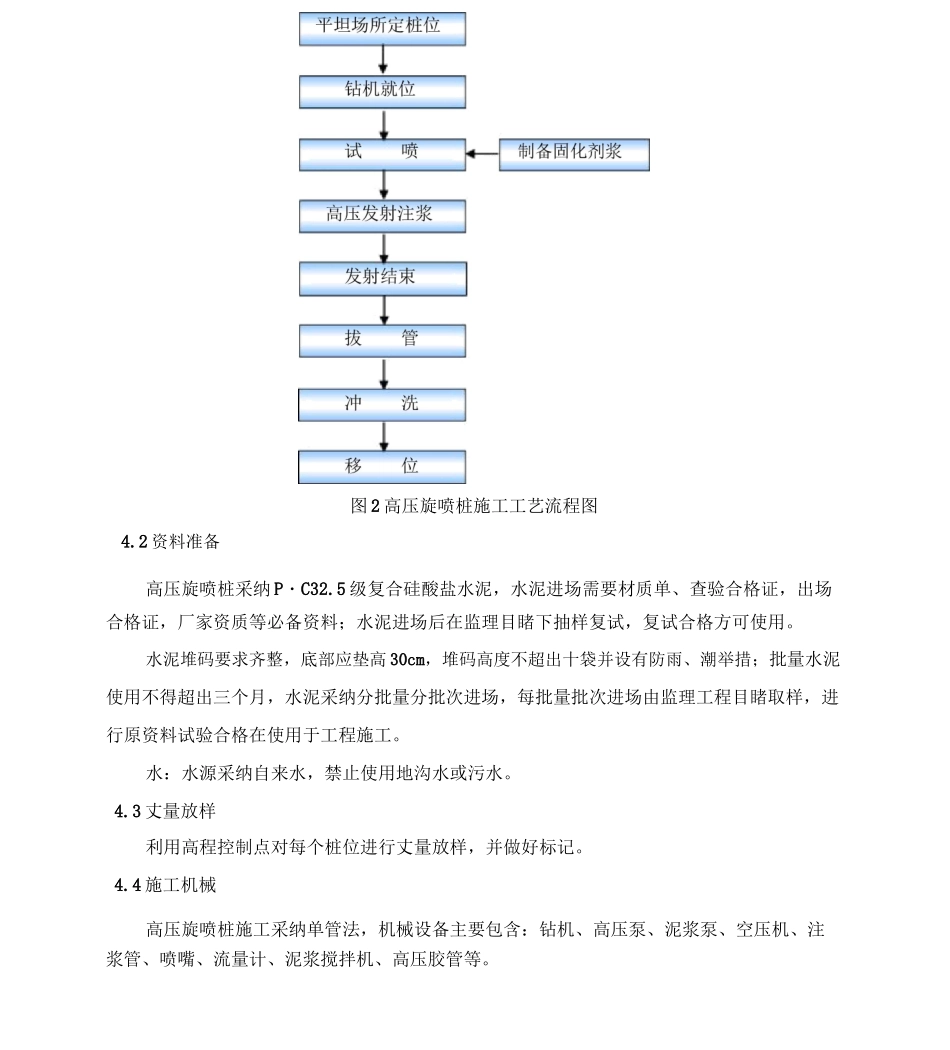

注浆施工程序如图1示
图1旋喷注浆施工程序表示图3、施工工艺及施工程序高压旋喷桩施工工艺流程见图24、施工准备4
1施工前准备(1)施工场所内的地上和地下阻碍物已消除或拆迁
(2)平坦场所,挖好排浆沟、排水渠,设置暂时设备
(3)丈量放线,并设置桩位标记
(4)取现场大样,在室内按不一样含水量和配合比进行试配试验,精选出合理的浆液配合比
a)钻机就位;b)钻孔及插管;c)旋喷注浆;d)注浆结束;e)冲刷及挪动机具图2高压旋喷桩施工工艺流程图4
2资料准备高压旋喷桩采纳P・C32
5级复合硅酸盐水泥,水泥进场需要材质单、查验合格证,出场合格证,厂家资质等必备资料;水泥进场后在监理目睹下抽样复试,复试合格方可使用
水泥堆码要求齐整,底部应垫高30cm,堆码高度不超出十袋并设有防雨、潮举措;批量水泥使用不得超出三个月,水泥采纳分批量分批次进场,每批量批次进场由监理工程目睹取样,进行原资料试验合格在使用于工程施工
水:水源采纳自来水,禁止使用地沟水或污水
3丈量放样利用高程控制点对每个桩位进行丈量放样,并做好标记
4施工机械高压旋喷桩施工采纳单管法,机械设备主要包含:钻机、高压泵、泥浆泵、空压机、注浆管、喷嘴、流量计、泥浆搅拌机、高压胶管等

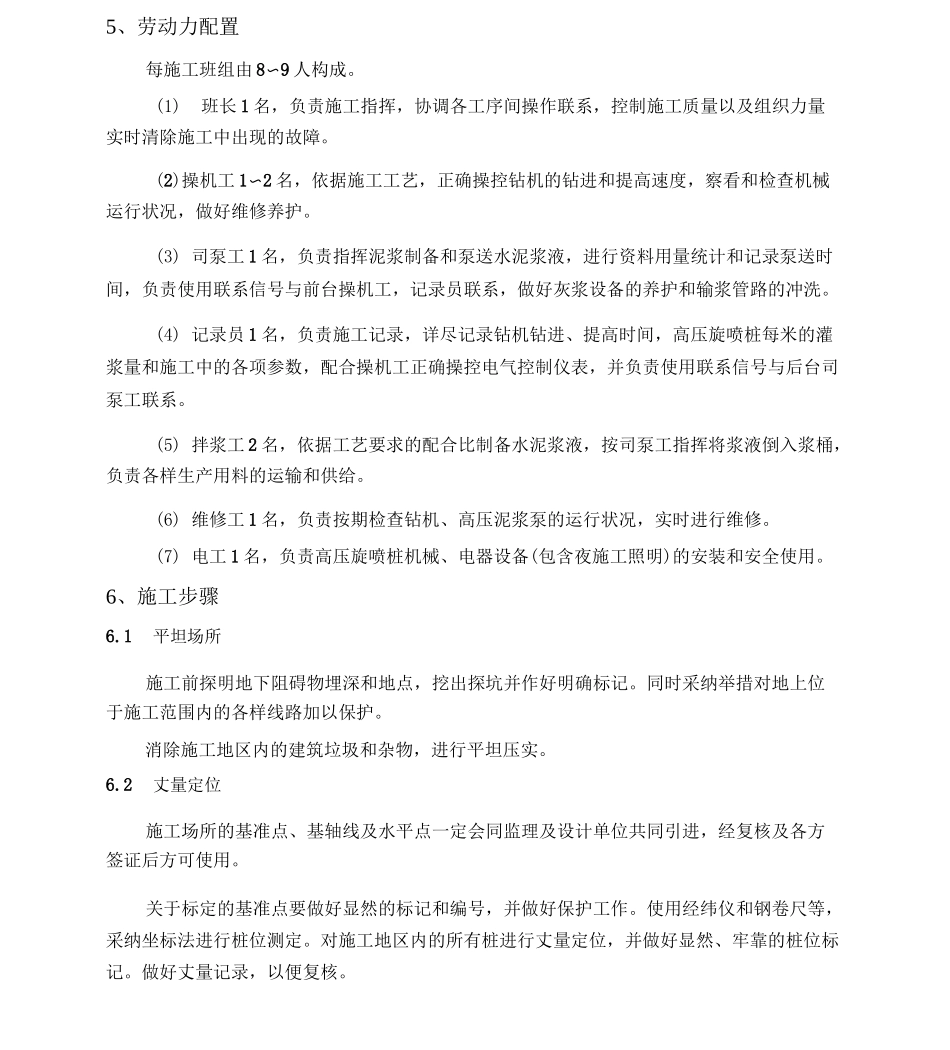

5、劳动力配置每施工班组由8〜9人构成
(1)班长1名,负责施工指挥,协调各工序间操作联系,控制施工质量以及组织力量实时清除施工中出现的故障
(2)操机工1〜2名,依据施工工艺,正确操控钻机的钻进和提高速度,察看和检查机械运行状况,做好维修养护
