道路燃气管道工程施工方案(1)沟槽开挖开挖前按设计图纸注明的位置及座标核对桩位,按设计所给定的平面位置和标高开挖
采用人工配合机械开挖,槽底预留,人工清槽见底,避免超挖
根据管线埋深及土质情况,沟槽深度小于时,边坡坡率采用,大于时,采用
槽底管道两侧每侧工作宽度为
沟槽开挖后,沿沟槽两侧搭设安全护栏,遇有出行量较大的路口、单位时,搭设施工临时便桥,并对开槽后暴露的管线进行悬吊保护
雨期施工时,沿沟槽两侧设挡水梗,槽底设排水沟和集水坑,及时清除工作面内的积水,避免泡槽
⑵基础处理沟槽开挖完成后,邀请业主、设计、勘测、监理单位联合验槽,对地质不良地段下管前,采取填砂的方法进行处理
基础处理采用回填级配砂石的方法,处理厚度不小于
回填的级配砂石用平板振捣器夯实,保证基础承载力
⑶下管、排管管材进场后,对管径、管壁厚度、管口圆度、管身防腐等进行外观检验,并查验出厂合格证,严禁使用不合格品;同时用电火花检测仪对管材进行逐根检查,遇有针孔及时修补至合格
管道下槽及沟内铺设过程中,避免碰伤防腐层
下管采用吊车,用专用吊装带吊入沟槽,吊装带吊点最大间距

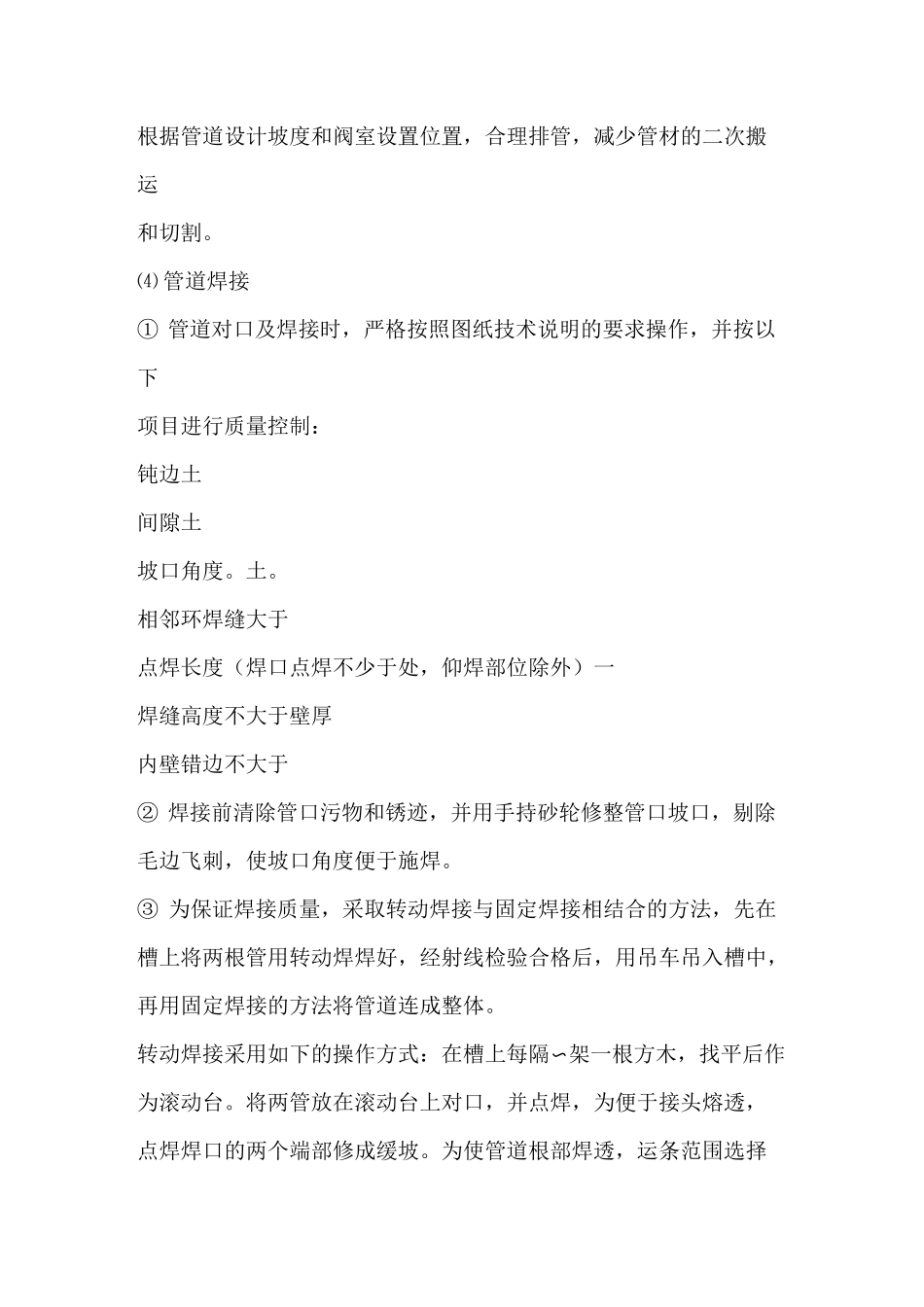

根据管道设计坡度和阀室设置位置,合理排管,减少管材的二次搬运和切割
⑷管道焊接①管道对口及焊接时,严格按照图纸技术说明的要求操作,并按以下项目进行质量控制:钝边土间隙土坡口角度
相邻环焊缝大于点焊长度(焊口点焊不少于处,仰焊部位除外)一焊缝高度不大于壁厚内壁错边不大于②焊接前清除管口污物和锈迹,并用手持砂轮修整管口坡口,剔除毛边飞刺,使坡口角度便于施焊
③为保证焊接质量,采取转动焊接与固定焊接相结合的方法,先在槽上将两根管用转动焊焊好,经射线检验合格后,用吊车吊入槽中,再用固定焊接的方法将管道连成整体
转动焊接采用如下的操作方式:在槽上每隔〜架一根方木,找平后作为滚动台
将两管放在滚动台上对口,并点焊,为便于接头熔透,点焊焊口的两个端部
