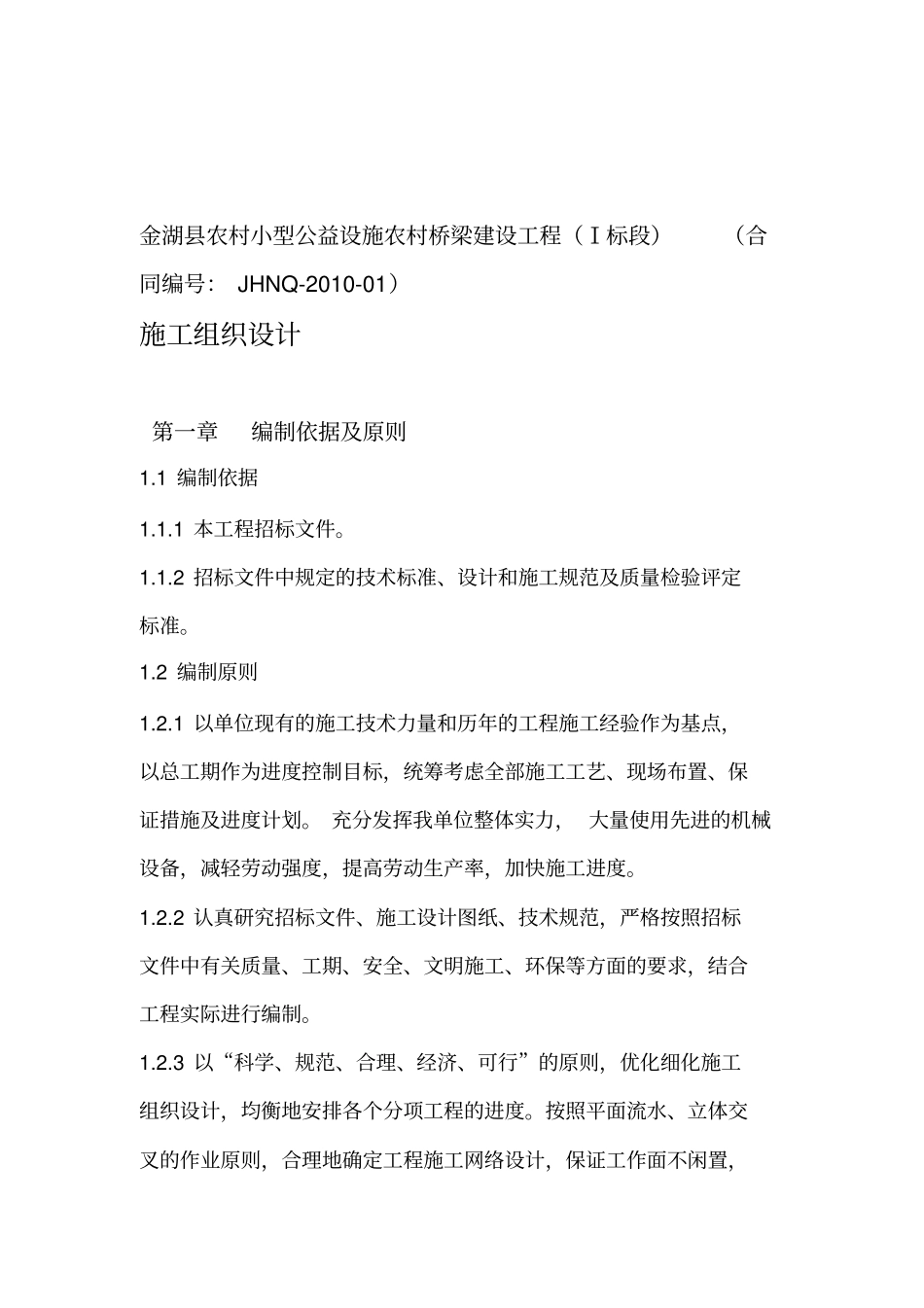

金湖县农村小型公益设施农村桥梁建设工程(Ⅰ标段)(合同编号:JHNQ-2010-01)施工组织设计第一章编制依据及原则1
1编制依据1
1本工程招标文件
2招标文件中规定的技术标准、设计和施工规范及质量检验评定标准
2编制原则1
1以单位现有的施工技术力量和历年的工程施工经验作为基点,以总工期作为进度控制目标,统筹考虑全部施工工艺、现场布置、保证措施及进度计划
充分发挥我单位整体实力,大量使用先进的机械设备,减轻劳动强度,提高劳动生产率,加快施工进度
2认真研究招标文件、施工设计图纸、技术规范,严格按照招标文件中有关质量、工期、安全、文明施工、环保等方面的要求,结合工程实际进行编制
3以“科学、规范、合理、经济、可行”的原则,优化细化施工组织设计,均衡地安排各个分项工程的进度
按照平面流水、立体交叉的作业原则,合理地确定工程施工网络设计,保证工作面不闲置,工序作业不间断,各施工班组协调有序地作业
安排中既要考虑机械设备和周转材料的合理使用,又要考虑原材料的需用量和库存量,杜绝积压、闲置、浪费

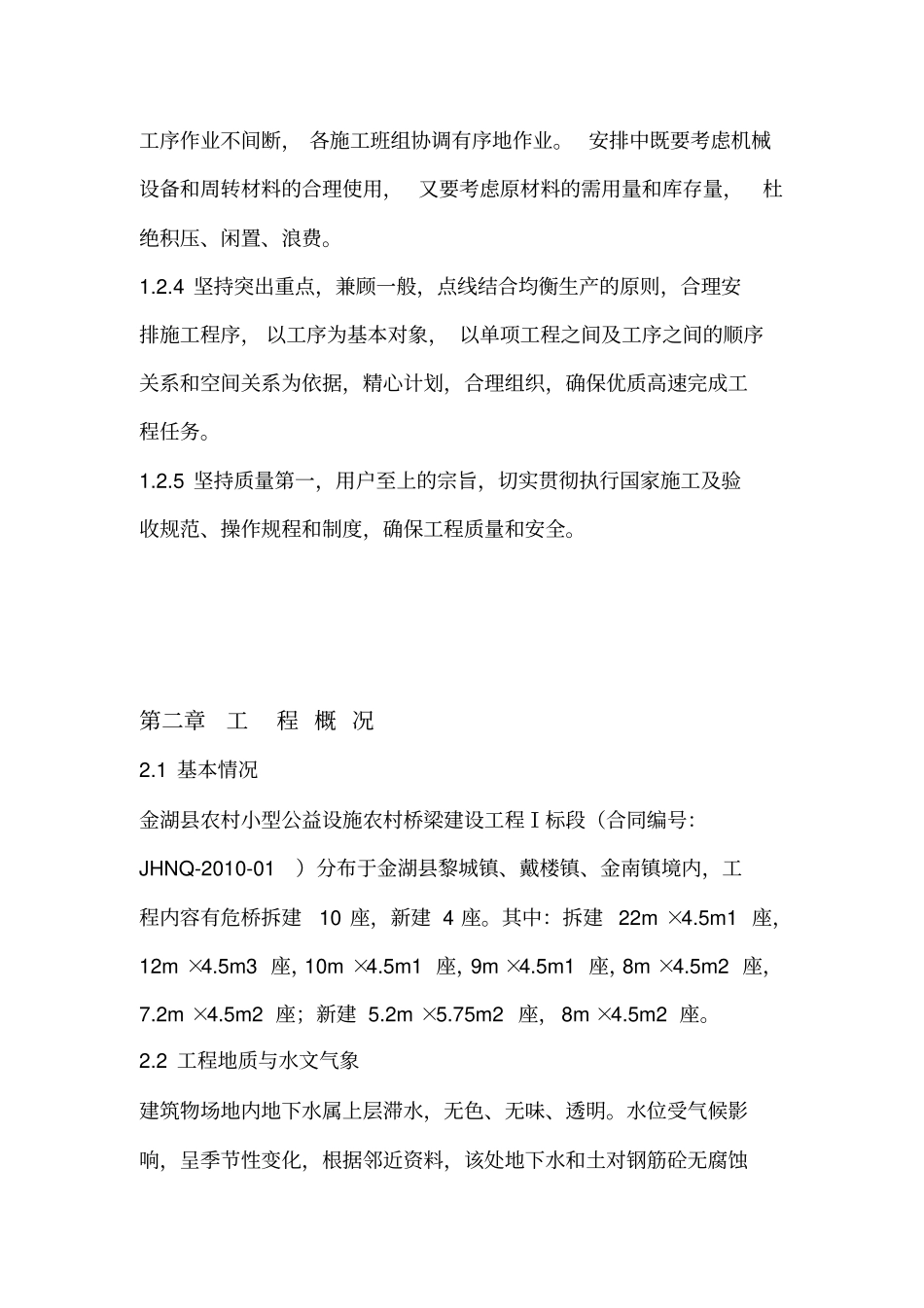

4坚持突出重点,兼顾一般,点线结合均衡生产的原则,合理安排施工程序,以工序为基本对象,以单项工程之间及工序之间的顺序关系和空间关系为依据,精心计划,合理组织,确保优质高速完成工程任务
5坚持质量第一,用户至上的宗旨,切实贯彻执行国家施工及验收规范、操作规程和制度,确保工程质量和安全

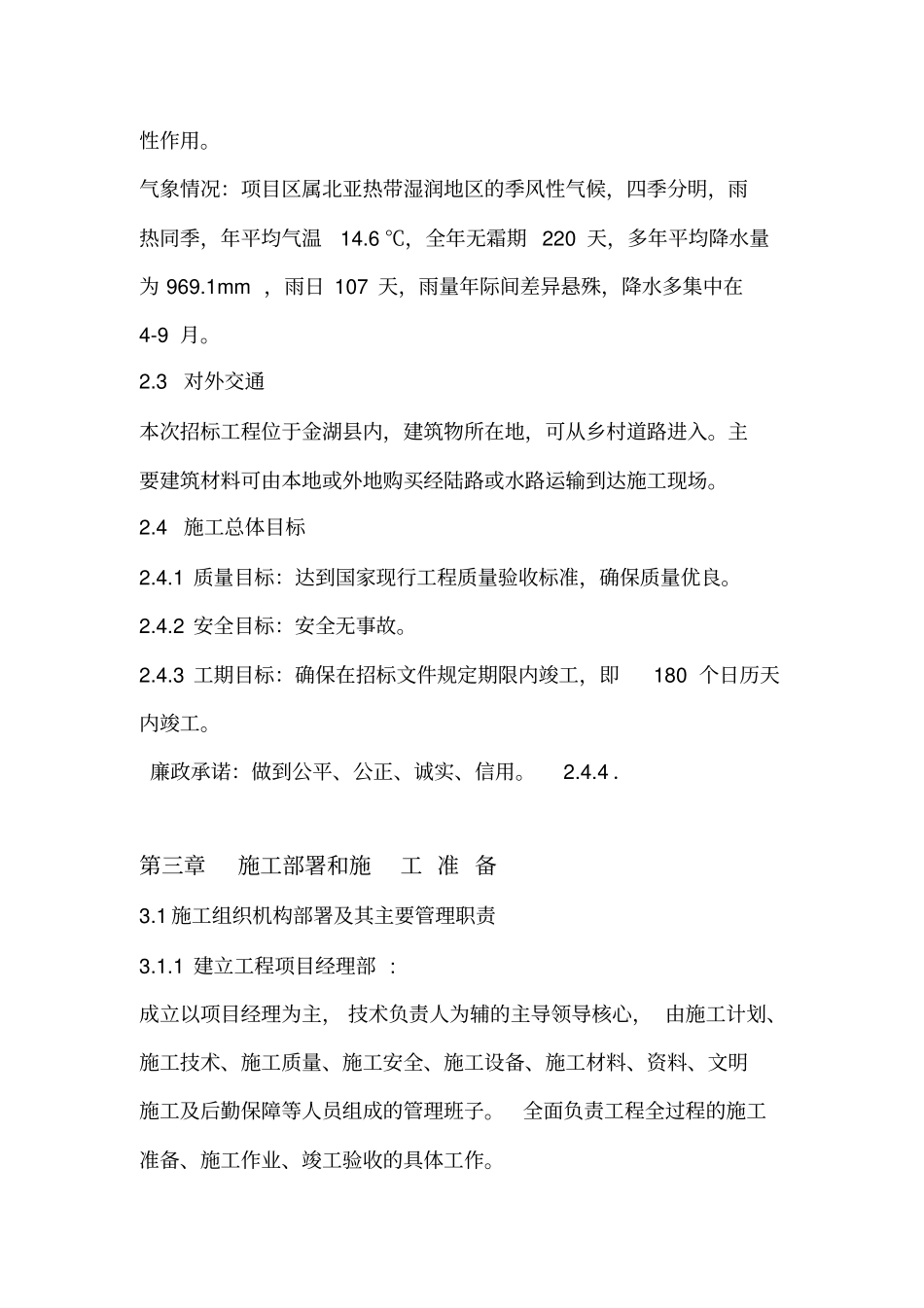

第二章工程概况2
1基本情况金湖县农村小型公益设施农村桥梁建设工程Ⅰ标段(合同编号:JHNQ-2010-01)分布于金湖县黎城镇、戴楼镇、金南镇境内,工程内容有危桥拆建10座,新建4座
其中:拆建22m×4
5m1座,12m×4
5m3座,10m×4
5m1座,9m×4
5m1座,8m×4
5m2座,7
5m2座;新建5
75m2座,8
