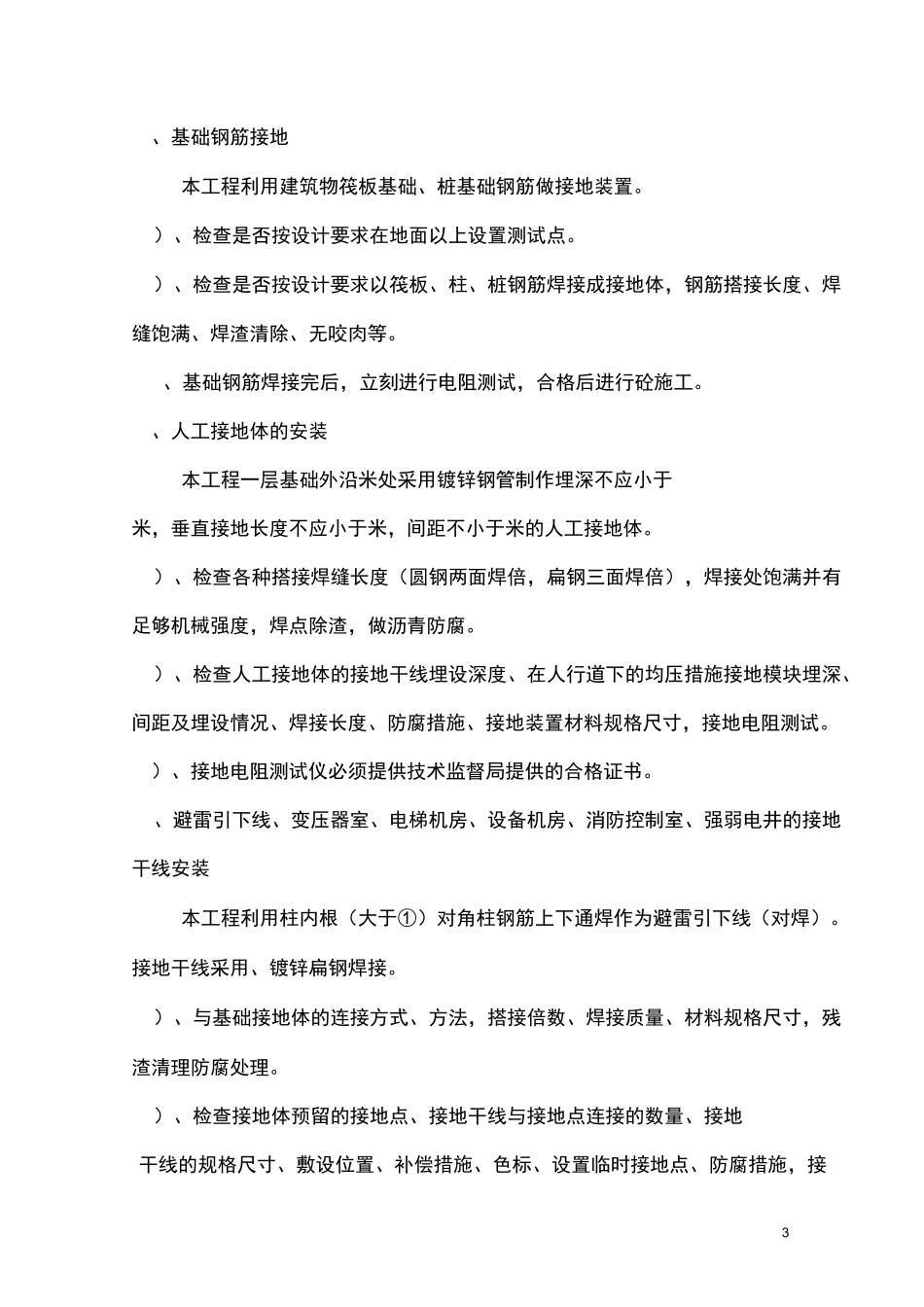

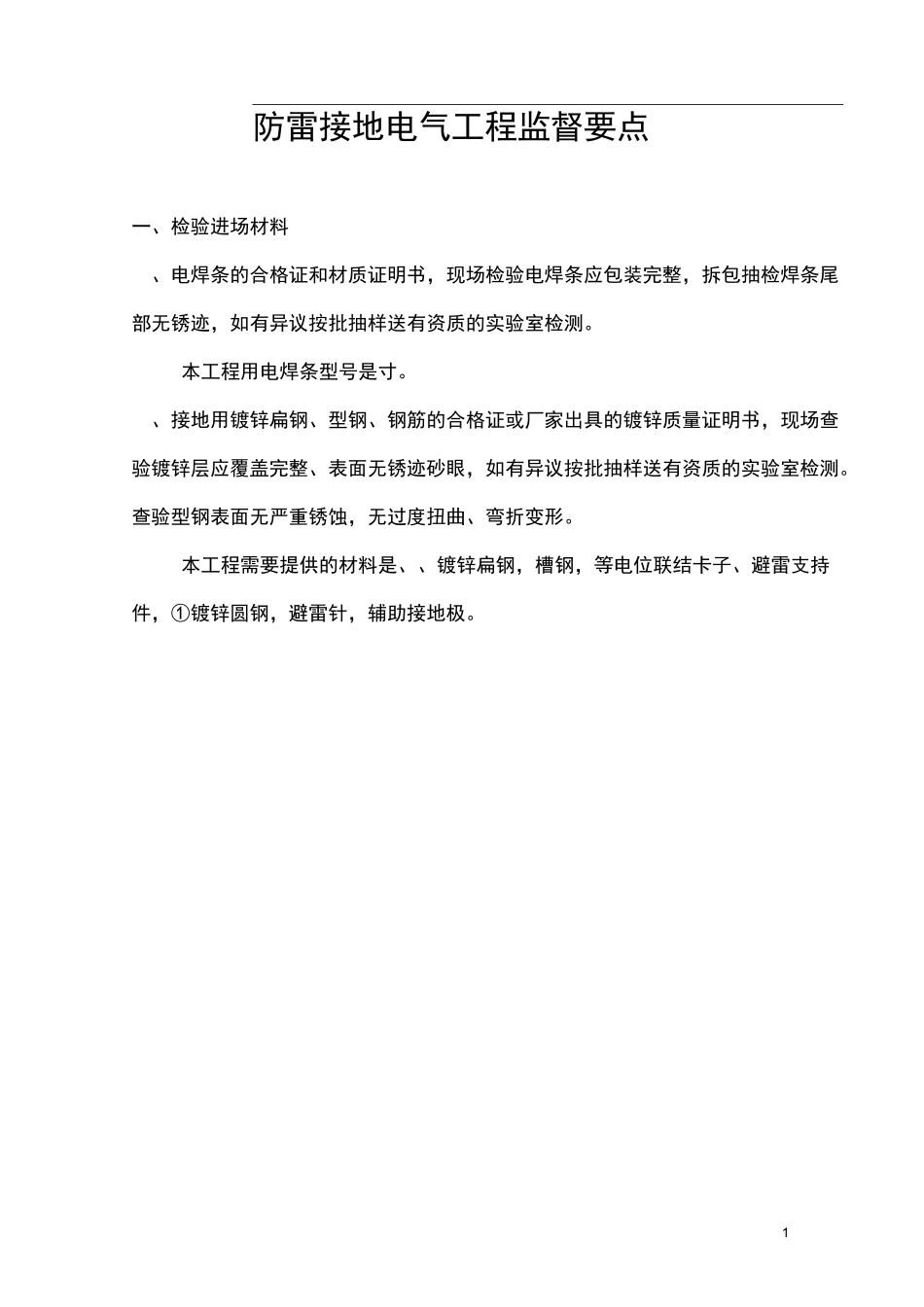

1防雷接地电气工程监督要点一、检验进场材料、电焊条的合格证和材质证明书,现场检验电焊条应包装完整,拆包抽检焊条尾部无锈迹,如有异议按批抽样送有资质的实验室检测。本工程用电焊条型号是寸。、接地用镀锌扁钢、型钢、钢筋的合格证或厂家出具的镀锌质量证明书,现场查验镀锌层应覆盖完整、表面无锈迹砂眼,如有异议按批抽样送有资质的实验室检测。查验型钢表面无严重锈蚀,无过度扭曲、弯折变形。本工程需要提供的材料是、、镀锌扁钢,槽钢,等电位联结卡子、避雷支持件,①镀锌圆钢,避雷针,辅助接地极。2名称合格证或镀锌质量证明书检测报告应用部位①镀锌圆钢/X强、弱电井镀锌扁钢/X总等电位镀锌扁钢/X配电室接地镀锌扁钢/X游泳池等电位母线/X强、弱电井接地镀锌钢管/X辅助接地极槽钢/X配电柜基础等电位联结卡子/X埋地管道①镀锌圆钢/X屋顶避雷避雷针/X屋顶避雷避雷支持件/X屋顶避雷①镀锌铁丝网/X游泳池等电位电阻测试板/X测试接地电阻接线盒/X测试板接线盒铜芯线/X弱电机房铜芯线/X设备房电梯房裸铜线/X桥架接地钢板/X变电室二、防雷接地安装监督要点3、基础钢筋接地本工程利用建筑物筏板基础、桩基础钢筋做接地装置。)、检查是否按设计要求在地面以上设置测试点。)、检查是否按设计要求以筏板、柱、桩钢筋焊接成接地体,钢筋搭接长度、焊缝饱满、焊渣清除、无咬肉等。、基础钢筋焊接完后,立刻进行电阻测试,合格后进行砼施工。、人工接地体的安装本工程一层基础外沿米处采用镀锌钢管制作埋深不应小于米,垂直接地长度不应小于米,间距不小于米的人工接地体。)、检查各种搭接焊缝长度(圆钢两面焊倍,扁钢三面焊倍),焊接处饱满并有足够机械强度,焊点除渣,做沥青防腐。)、检查人工接地体的接地干线埋设深度、在人行道下的均压措施接地模块埋深、间距及埋设情况、焊接长度、防腐措施、接地装置材料规格尺寸,接地电阻测试。)、接地电阻测试仪必须提供技术监督局提供的合格证书。、避雷引下线、变压器室、电梯机房、设备机房、消防控制室、强弱电井的接地干线安装本工程利用柱内根(大于①)对角柱钢筋上下通焊作为避雷引下线(对焊)。接地干线采用、镀锌扁钢焊接。)、与基础接地体的连接方式、方法,搭接倍数、焊接质量、材料规格尺寸,残渣清理防腐处理。)、检查接地体预留的接地点、接地干线与接地点连接的数量、接地干线的规格尺寸、敷设位置、补偿措施、色标、设置临时接地点、防腐措施,接4地电阻测试。、建筑物等电位连接本工程在带淋浴的卫生间、配电小间、管道井,游泳池、水疗池、专门的淋浴间、配电室等设置等电位连接。、与基础接地体的连接方式、材料截面接地装置的焊接方式、焊接质量、搭接长度、防腐措施,材料规格尺寸。)、检查总等电位联结管道、设备、部位是否遗漏,是否顺通及各设备之间连接是否串联、连接线路截面。采用熔焊连接的检查搭接倍数、焊接质量、防腐措施。采用机械连接的检查紧固措施、防松部件。)、参照图集进行监督。)、扁铜与镀锌件连接,中间须焊锡。)、除设计要求外,承力建筑钢结构构件上,不得采用熔焊连接固定电气线路、设备和器具的支架、螺栓等部件;且严禁热加工开孔。、建筑均压环的安装本工程均压环安装米以上。、、检查是否按设计要求层数设置,均压环与引下线的焊接情况,预留金属门窗、幕墙接地线。、接闪器的安装本工程采用①镀锌圆钢、是否与顶部外露的其他金属物体连成一整体的电气通路,且与引下线连接可靠。)、检查接闪器与引下线的连接、敷设位置、搭接倍数、焊接质量、防腐措施、5支架规格及间距、固定措施。试验。三、电气监督的一般规定、一切电气的金属底座、外壳、构架,电气设备的传动装置及埋地的焊接钢管等均按规程可靠接地。、作为二级防雷的建筑物,采用系统。电力设备、各弱电系统和防雷装置的接地采用共用接地形式,采用基础内钢筋用做综合接地体,屋顶设置避雷带,阻值小于欧姆,不足,做接地极。、屋顶采用①镀锌圆钢做不大于或网格,做接闪器,所有突出屋面的金属物体与其连接。、防侧击雷,将以上的外墙栏杆、门窗等较大金属物与防雷装置焊接,外饰面的预埋件及龙骨上下端应与防...
