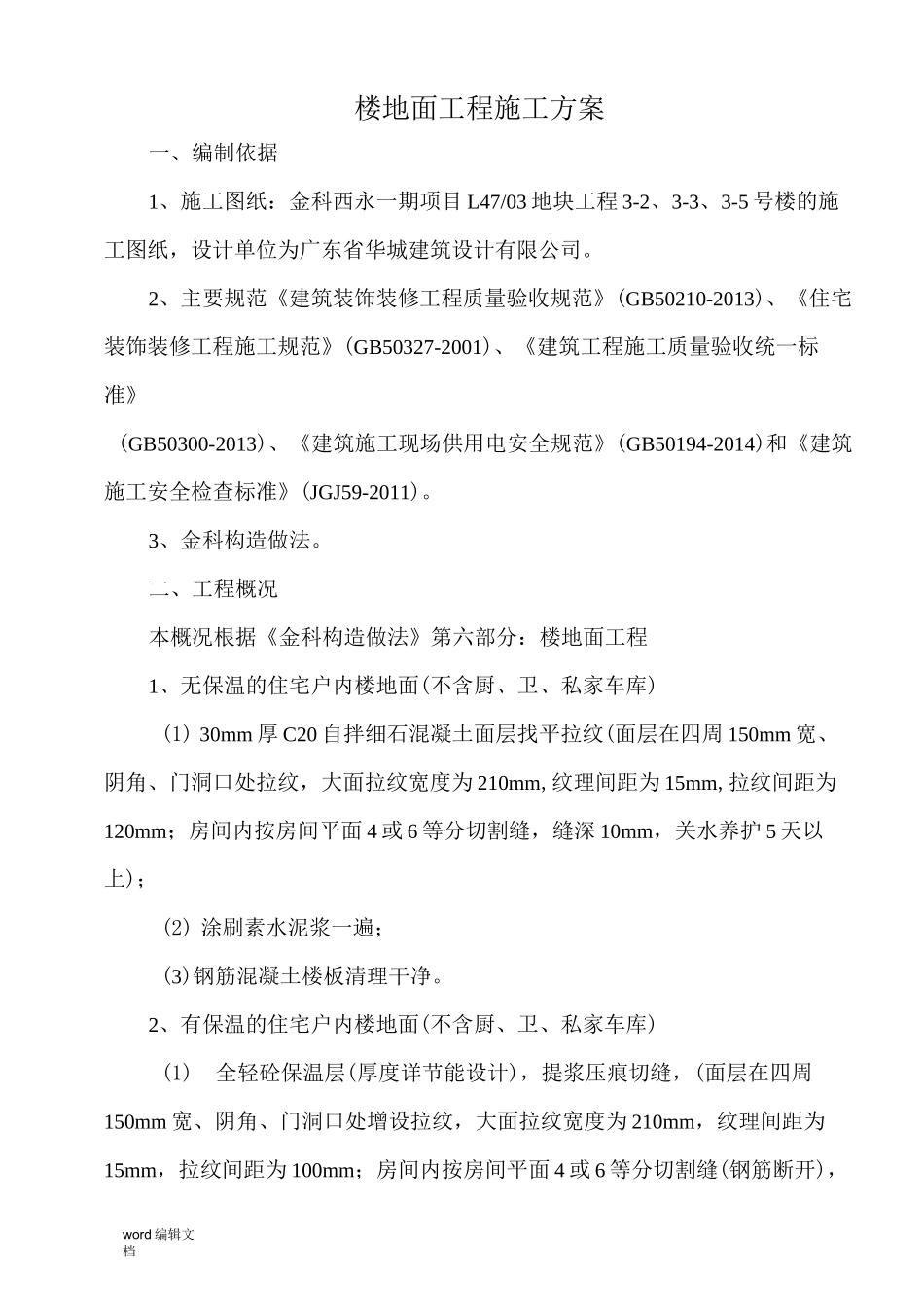

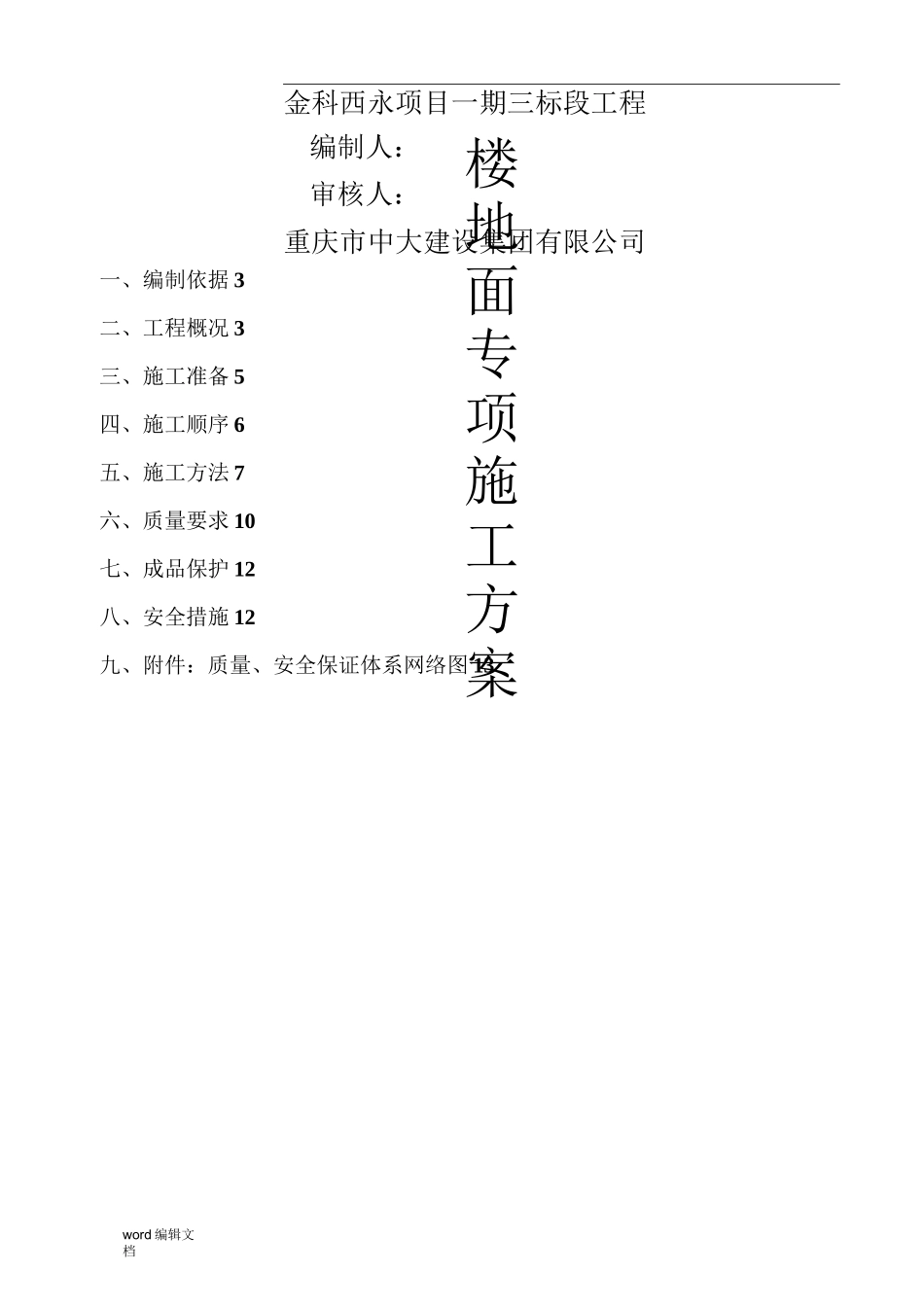

word编辑文档楼地面专项施工方案金科西永项目一期三标段工程编制人:审核人:重庆市中大建设集团有限公司一、编制依据3二、工程概况3三、施工准备5四、施工顺序6五、施工方法7六、质量要求10七、成品保护12八、安全措施12九、附件:质量、安全保证体系网络图13word编辑文档楼地面工程施工方案一、编制依据1、施工图纸:金科西永一期项目L47/03地块工程3-2、3-3、3-5号楼的施工图纸,设计单位为广东省华城建筑设计有限公司
2、主要规范《建筑装饰装修工程质量验收规范》(GB50210-2013)、《住宅装饰装修工程施工规范》(GB50327-2001)、《建筑工程施工质量验收统一标准》(GB50300-2013)、《建筑施工现场供用电安全规范》(GB50194-2014)和《建筑施工安全检查标准》(JGJ59-2011)
3、金科构造做法
二、工程概况本概况根据《金科构造做法》第六部分:楼地面工程1、无保温的住宅户内楼地面(不含厨、卫、私家车库)(1)30mm厚C20自拌细石混凝土面层找平拉纹(面层在四周150mm宽、阴角、门洞口处拉纹,大面拉纹宽度为210mm,纹理间距为15mm,拉纹间距为120mm;房间内按房间平面4或6等分切割缝,缝深10mm,关水养护5天以上);(2)涂刷素水泥浆一遍;(3)钢筋混凝土楼板清理干净
2、有保温的住宅户内楼地面(不含厨、卫、私家车库)(1)全轻砼保温层(厚度详节能设计),提浆压痕切缝,(面层在四周150mm宽、阴角、门洞口处增设拉纹,大面拉纹宽度为210mm,纹理间距为15mm,拉纹间距为100mm;房间内按房间平面4或6等分切割缝(钢筋断开),word编辑文档缝深10mm,关水养护5天以上);(2)刷一道与界面层配套的界面砂浆;(3)混凝土结构板,表面凿毛并清理干净,局部找补并洒水养护2天以上

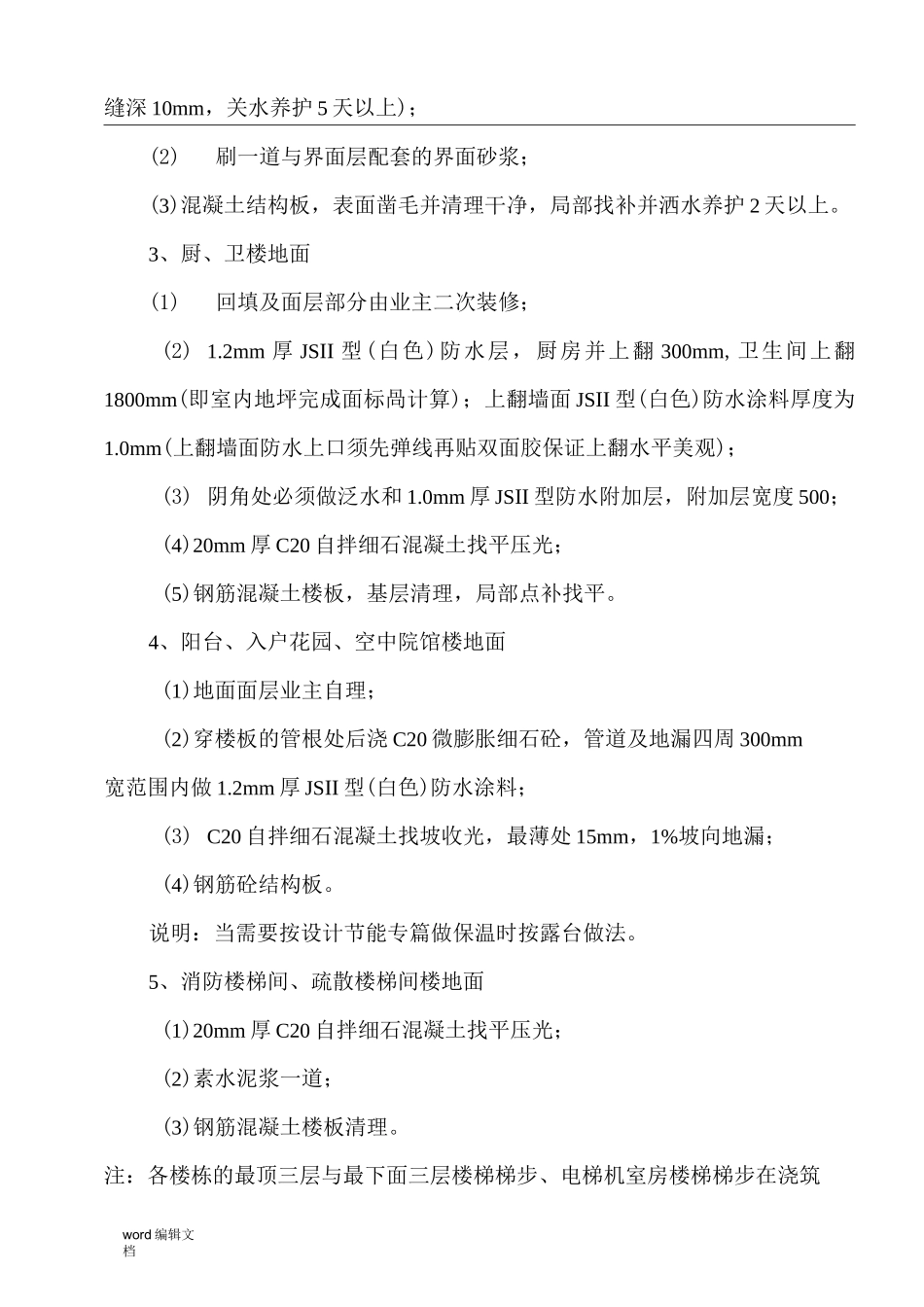

3、厨、卫楼地面(1)回填及面层部分
