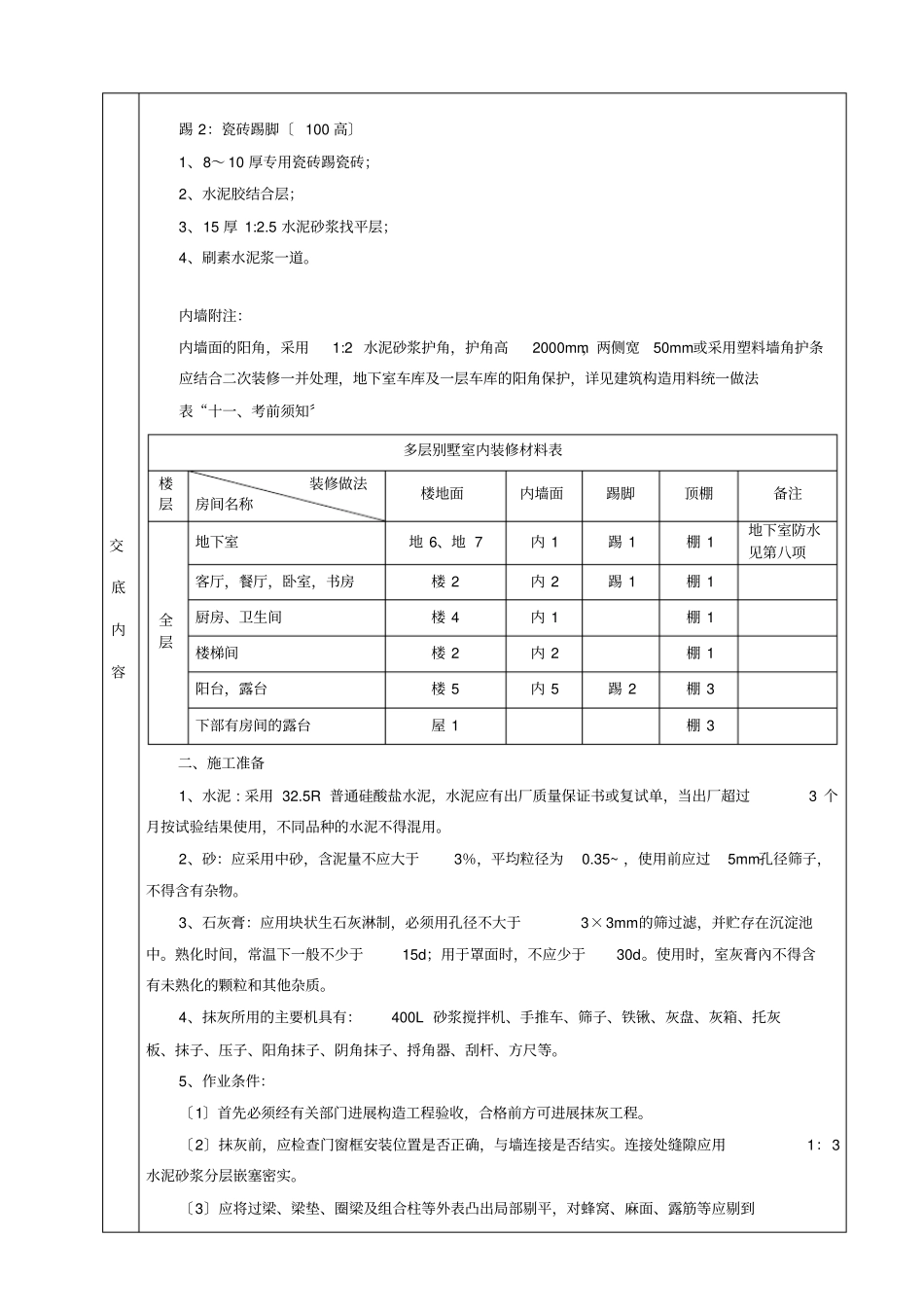

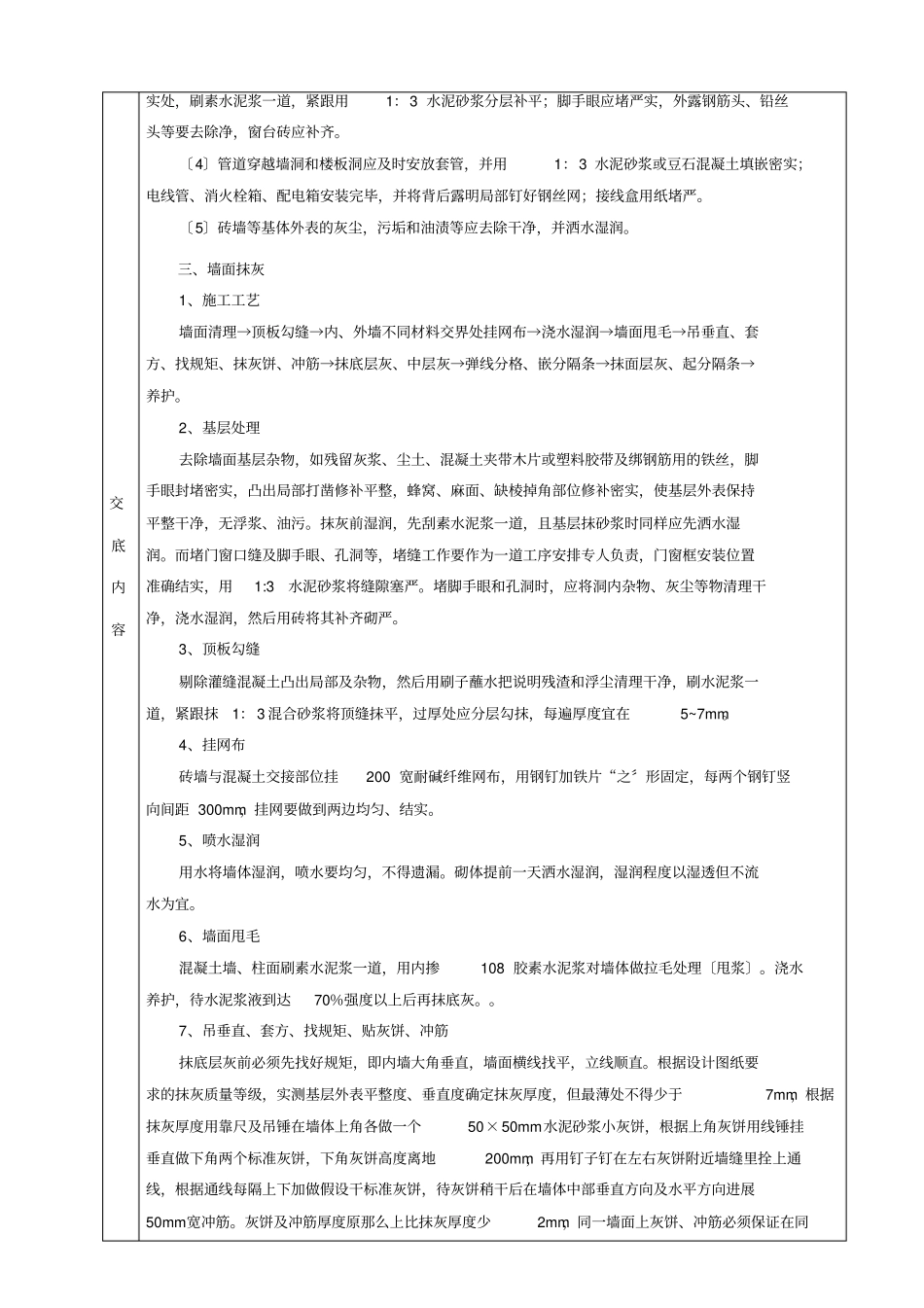

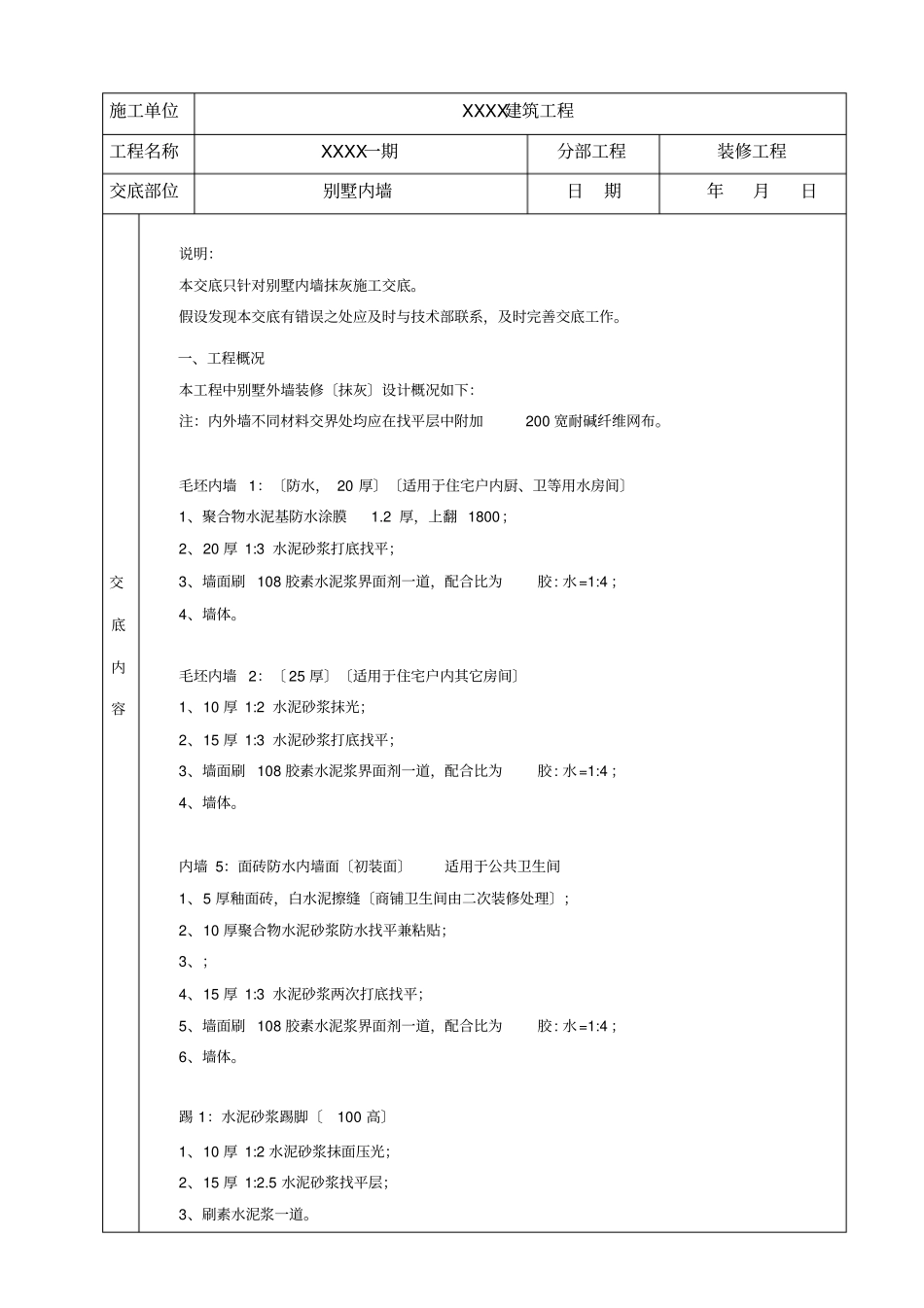

施工单位XXXX建筑工程工程名称XXXX一期分部工程装修工程交底部位别墅内墙日期年月日交底内容说明:本交底只针对别墅内墙抹灰施工交底。假设发现本交底有错误之处应及时与技术部联系,及时完善交底工作。一、工程概况本工程中别墅外墙装修〔抹灰〕设计概况如下:注:内外墙不同材料交界处均应在找平层中附加200宽耐碱纤维网布。毛坯内墙1:〔防水,20厚〕〔适用于住宅户内厨、卫等用水房间〕1、聚合物水泥基防水涂膜1.2厚,上翻1800;2、20厚1:3水泥砂浆打底找平;3、墙面刷108胶素水泥浆界面剂一道,配合比为胶:水=1:4;4、墙体。毛坯内墙2:〔25厚〕〔适用于住宅户内其它房间〕1、10厚1:2水泥砂浆抹光;2、15厚1:3水泥砂浆打底找平;3、墙面刷108胶素水泥浆界面剂一道,配合比为胶:水=1:4;4、墙体。内墙5:面砖防水内墙面〔初装面〕适用于公共卫生间1、5厚釉面砖,白水泥擦缝〔商铺卫生间由二次装修处理〕;2、10厚聚合物水泥砂浆防水找平兼粘贴;3、;4、15厚1:3水泥砂浆两次打底找平;5、墙面刷108胶素水泥浆界面剂一道,配合比为胶:水=1:4;6、墙体。踢1:水泥砂浆踢脚〔100高〕1、10厚1:2水泥砂浆抹面压光;2、15厚1:2.5水泥砂浆找平层;3、刷素水泥浆一道。交底内容踢2:瓷砖踢脚〔100高〕1、8~10厚专用瓷砖踢瓷砖;2、水泥胶结合层;3、15厚1:2.5水泥砂浆找平层;4、刷素水泥浆一道。内墙附注:内墙面的阳角,采用1:2水泥砂浆护角,护角高2000mm,两侧宽50mm或采用塑料墙角护条应结合二次装修一并处理,地下室车库及一层车库的阳角保护,详见建筑构造用料统一做法表“十一、考前须知〞多层别墅室内装修材料表楼层装修做法房间名称楼地面内墙面踢脚顶棚备注全层地下室地6、地7内1踢1棚1地下室防水见第八项客厅,餐厅,卧室,书房楼2内2踢1棚1厨房、卫生间楼4内1棚1楼梯间楼2内2棚1阳台,露台楼5内5踢2棚3下部有房间的露台屋1棚3二、施工准备1、水泥:采用32.5R普通硅酸盐水泥,水泥应有出厂质量保证书或复试单,当出厂超过3个月按试验结果使用,不同品种的水泥不得混用。2、砂:应采用中砂,含泥量不应大于3%,平均粒径为0.35~,使用前应过5mm孔径筛子,不得含有杂物。3、石灰膏:应用块状生石灰淋制,必须用孔径不大于3×3mm的筛过滤,并贮存在沉淀池中。熟化时间,常温下一般不少于15d;用于罩面时,不应少于30d。使用时,室灰膏內不得含有未熟化的颗粒和其他杂质。4、抹灰所用的主要机具有:400L砂浆搅拌机、手推车、筛子、铁锹、灰盘、灰箱、托灰板、抹子、压子、阳角抹子、阴角抹子、捋角器、刮杆、方尺等。5、作业条件:〔1〕首先必须经有关部门进展构造工程验收,合格前方可进展抹灰工程。〔2〕抹灰前,应检查门窗框安装位置是否正确,与墙连接是否结实。连接处缝隙应用1:3水泥砂浆分层嵌塞密实。〔3〕应将过梁、梁垫、圈梁及组合柱等外表凸出局部剔平,对蜂窝、麻面、露筋等应剔到交底内容实处,刷素水泥浆一道,紧跟用1:3水泥砂浆分层补平;脚手眼应堵严实,外露钢筋头、铅丝头等要去除净,窗台砖应补齐。〔4〕管道穿越墙洞和楼板洞应及时安放套管,并用1:3水泥砂浆或豆石混凝土填嵌密实;电线管、消火栓箱、配电箱安装完毕,并将背后露明局部钉好钢丝网;接线盒用纸堵严。〔5〕砖墙等基体外表的灰尘,污垢和油渍等应去除干净,并洒水湿润。三、墙面抹灰1、施工工艺墙面清理→顶板勾缝→内、外墙不同材料交界处挂网布→浇水湿润→墙面甩毛→吊垂直、套方、找规矩、抹灰饼、冲筋→抹底层灰、中层灰→弹线分格、嵌分隔条→抹面层灰、起分隔条→养护。2、基层处理去除墙面基层杂物,如残留灰浆、尘土、混凝土夹带木片或塑料胶带及绑钢筋用的铁丝,脚手眼封堵密实,凸出局部打凿修补平整,蜂窝、麻面、缺棱掉角部位修补密实,使基层外表保持平整干净,无浮浆、油污。抹灰前湿润,先刮素水泥浆一道,且基层抹砂浆时同样应先洒水湿润。而堵门窗口缝及脚手眼、孔洞等,堵缝工作要作为一道工序安排专人负责,门窗框安装位置准确结实,用1:3水泥砂浆将缝隙塞严。堵脚手眼和孔洞时,应将洞内杂物、灰尘等物清理干净,浇水湿润,然后用砖将其补齐砌严。3、顶板勾缝剔除灌...
