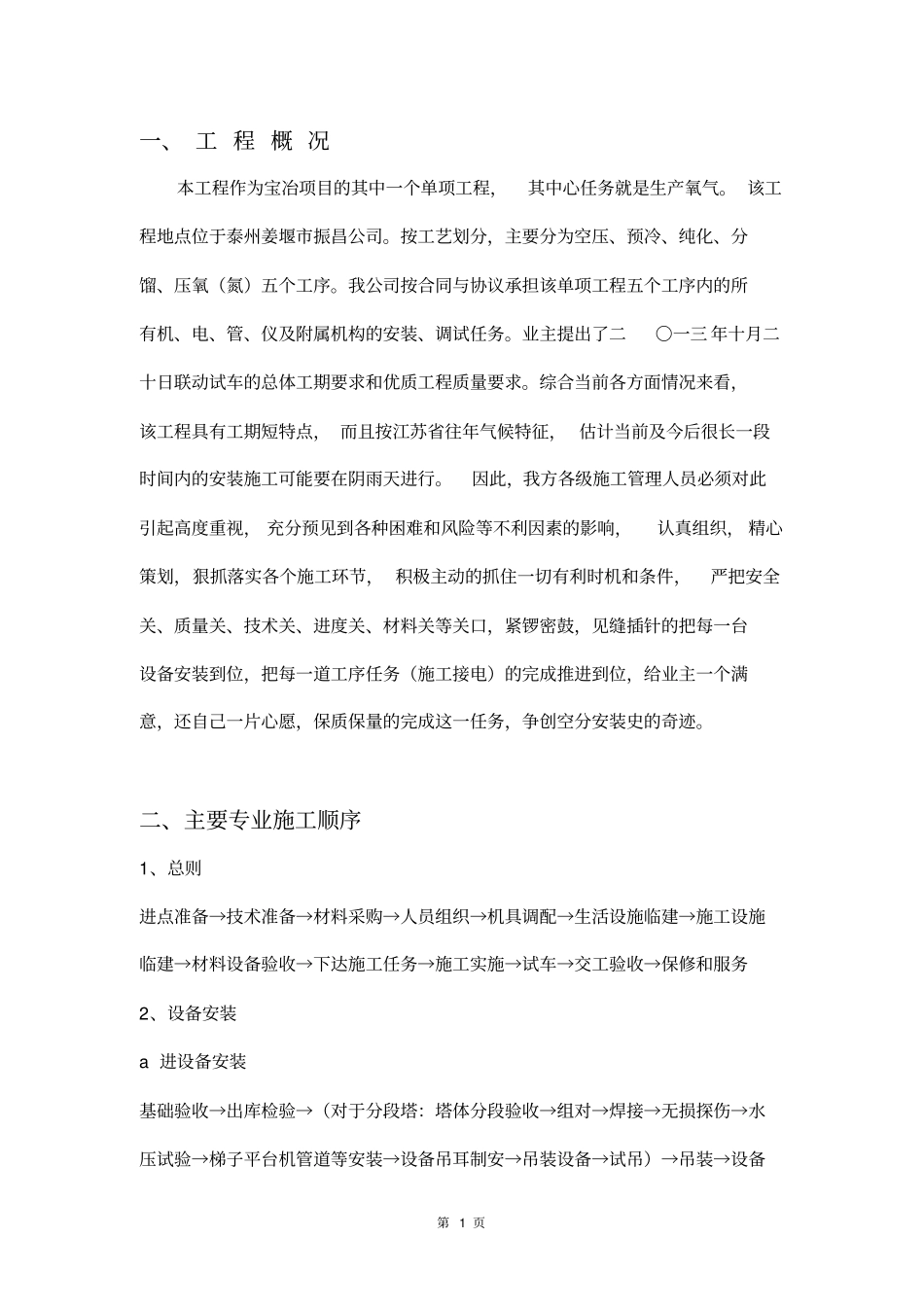

第1页一、工程概况本工程作为宝冶项目的其中一个单项工程,其中心任务就是生产氧气
该工程地点位于泰州姜堰市振昌公司
按工艺划分,主要分为空压、预冷、纯化、分馏、压氧(氮)五个工序
我公司按合同与协议承担该单项工程五个工序内的所有机、电、管、仪及附属机构的安装、调试任务
业主提出了二〇一三年十月二十日联动试车的总体工期要求和优质工程质量要求

综合当前各方面情况来看,该工程具有工期短特点,而且按江苏省往年气候特征,估计当前及今后很长一段时间内的安装施工可能要在阴雨天进行
因此,我方各级施工管理人员必须对此引起高度重视,充分预见到各种困难和风险等不利因素的影响,认真组织,精心策划,狠抓落实各个施工环节,积极主动的抓住一切有利时机和条件,严把安全关、质量关、技术关、进度关、材料关等关口,紧锣密鼓,见缝插针的把每一台设备安装到位,把每一道工序任务(施工接电)的完成推进到位,给业主一个满意,还自己一片心愿,保质保量的完成这一任务,争创空分安装史的奇迹
二、主要专业施工顺序1、总则进点准备→技术准备→材料采购→人员组织→机具调配→生活设施临建→施工设施临建→材料设备验收→下达施工任务→施工实施→试车→交工验收→保修和服务2、设备安装a进设备安装基础验收→出库检验→(对于分段塔:塔体分段验收→组对→焊接→无损探伤→水压试验→梯子平台机管道等安装→设备吊耳制安→吊装设备→试吊)→吊装→设备第2页找平找正→设备底座灌浆→设备内件安装→清扫封闭b动设备安装基础验收→开箱检验→设备安装→初步找正找平→一次灌浆→精确找正找平→二次灌浆→拆卸检查(若需要)、组装→联轴节(或皮带)对中→试车前检查→单体试车3、管道施工材料检验和验收→阀门试验→管道加工和预制→管道及管架安装→焊接→无损探伤→强度及严密性试验→管线吹扫→系统气密试验→防腐→保温4、电气施工设备材料检验→电气设备安装就位→钢管敷设→金属槽盒安
