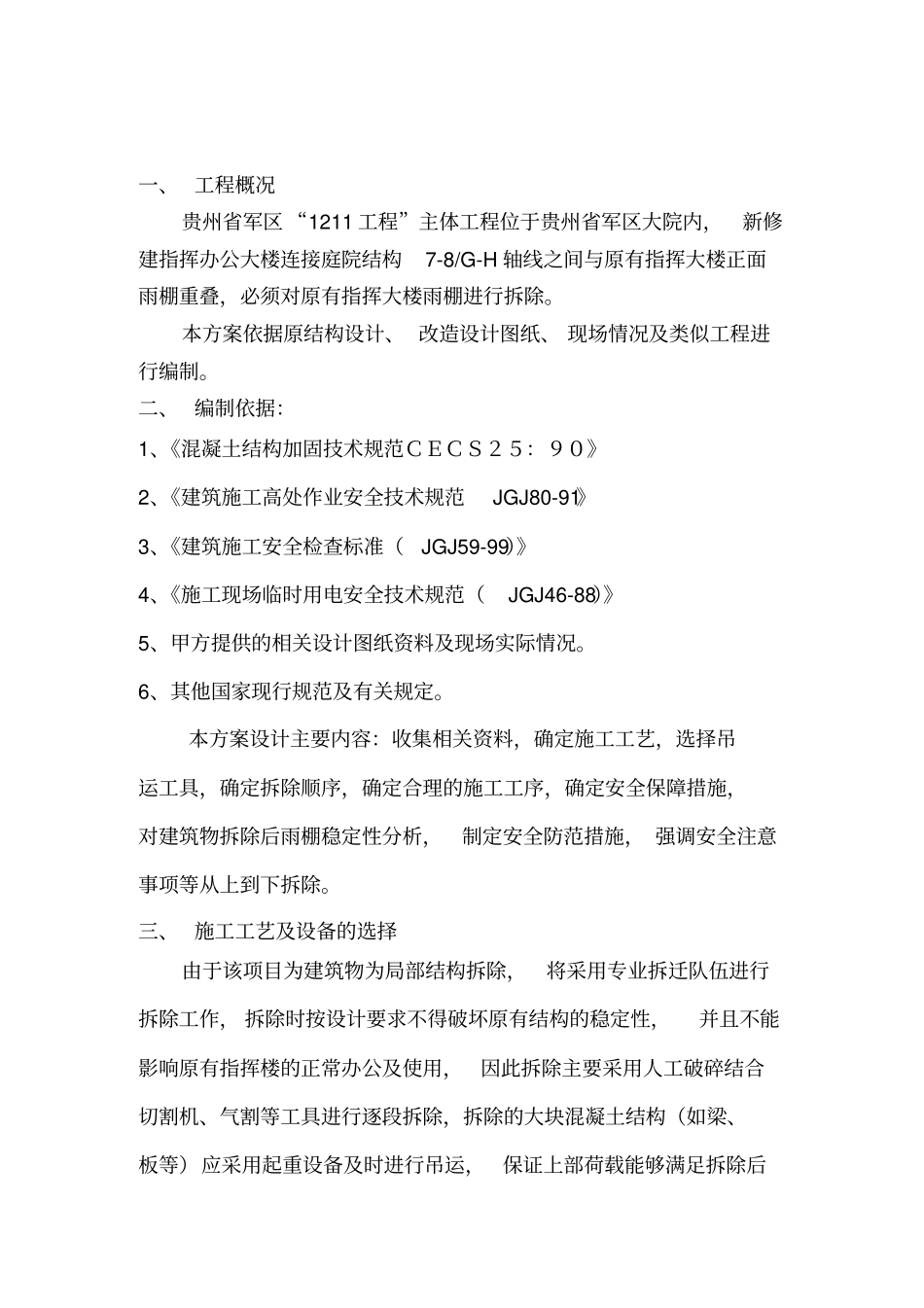

贵州省军区“1211工程”主体工程项目原有指挥楼雨棚拆除方案贵州省军区“1211工程”主体工程项目部一、工程概况贵州省军区“1211工程”主体工程位于贵州省军区大院内,新修建指挥办公大楼连接庭院结构7-8/G-H轴线之间与原有指挥大楼正面雨棚重叠,必须对原有指挥大楼雨棚进行拆除
本方案依据原结构设计、改造设计图纸、现场情况及类似工程进行编制
二、编制依据:1、《混凝土结构加固技术规范CECS25:90》2、《建筑施工高处作业安全技术规范JGJ80-91》3、《建筑施工安全检查标准(JGJ59-99)》4、《施工现场临时用电安全技术规范(JGJ46-88)》5、甲方提供的相关设计图纸资料及现场实际情况
6、其他国家现行规范及有关规定
本方案设计主要内容:收集相关资料,确定施工工艺,选择吊运工具,确定拆除顺序,确定合理的施工工序,确定安全保障措施,对建筑物拆除后雨棚稳定性分析,制定安全防范措施,强调安全注意事项等从上到下拆除
三、施工工艺及设备的选择由于该项目为建筑物为局部结构拆除,将采用专业拆迁队伍进行拆除工作,拆除时按设计要求不得破坏原有结构的稳定性,并且不能影响原有指挥楼的正常办公及使用,因此拆除主要采用人工破碎结合切割机、气割等工具进行逐段拆除,拆除的大块混凝土结构(如梁、板等)应采用起重设备及时进行吊运,保证上部荷载能够满足拆除后的结构,拆除下来的混凝土统一运出建筑物,并装车外运破碎
四、施工主要内容及工序拆除前应先在雨棚采用Φ48Х3
0钢管间距0
6m搭设支撑脚手架,确保与原结构分离后的结构稳定性
周边搭设防护脚手架,将建筑外墙干挂大理石及龙骨拆除
根据甲方提供的建筑施工图和结构施工图及现场情况分析:雨棚结构为两个支撑柱以及与指挥大楼相连上部混凝土结构梁支撑,雨棚结构相对独立,对雨棚与原结构相连的5条梁进行根部切割

再对140mm厚雨棚板人工破除,梁采用分段破除每
