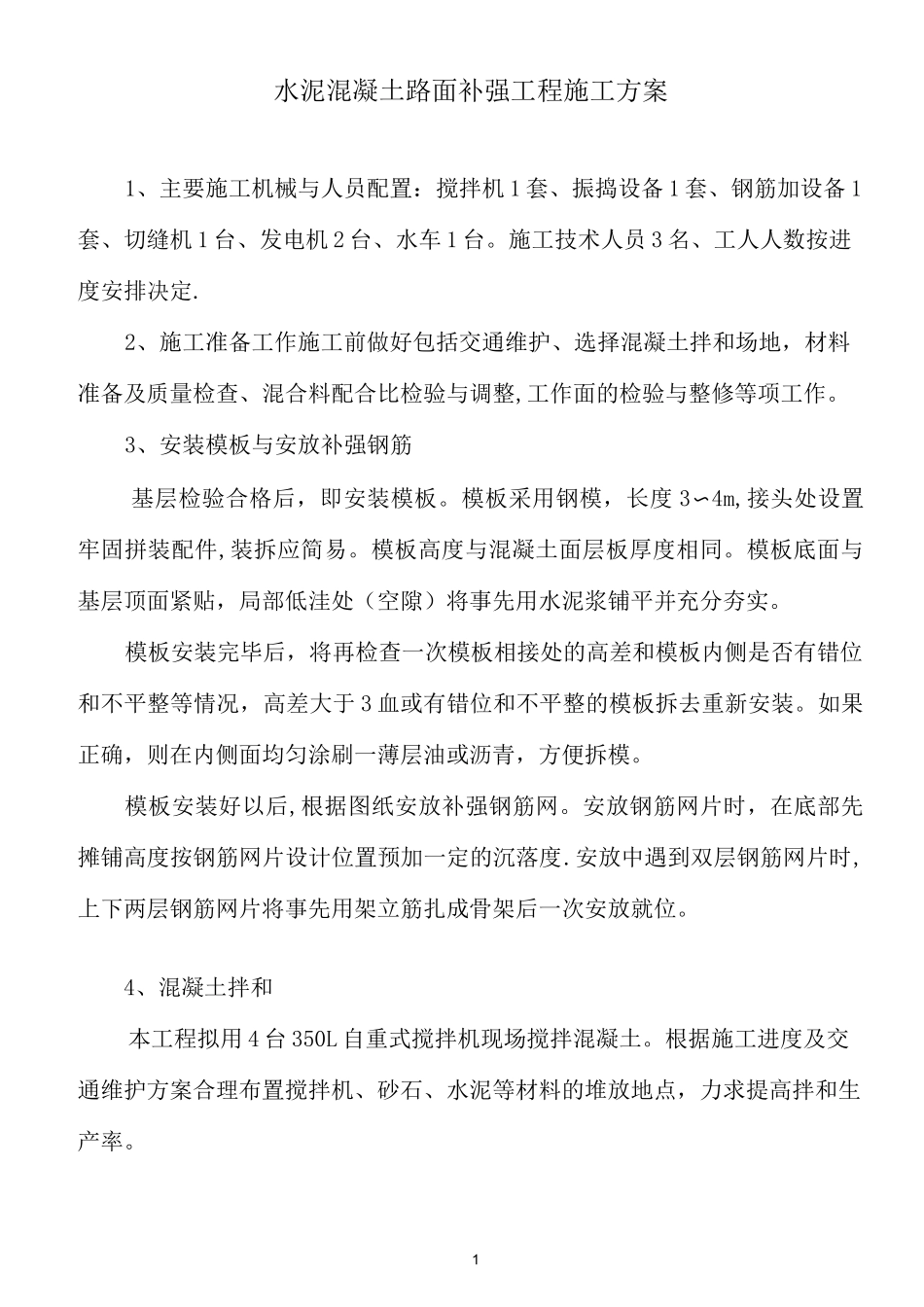

1水泥混凝土路面补强工程施工方案1、主要施工机械与人员配置:搅拌机1套、振捣设备1套、钢筋加设备1套、切缝机1台、发电机2台、水车1台
施工技术人员3名、工人人数按进度安排决定
2、施工准备工作施工前做好包括交通维护、选择混凝土拌和场地,材料准备及质量检查、混合料配合比检验与调整,工作面的检验与整修等项工作
3、安装模板与安放补强钢筋基层检验合格后,即安装模板
模板采用钢模,长度3〜4m,接头处设置牢固拼装配件,装拆应简易
模板高度与混凝土面层板厚度相同
模板底面与基层顶面紧贴,局部低洼处(空隙)将事先用水泥浆铺平并充分夯实
模板安装完毕后,将再检查一次模板相接处的高差和模板内侧是否有错位和不平整等情况,高差大于3血或有错位和不平整的模板拆去重新安装
如果正确,则在内侧面均匀涂刷一薄层油或沥青,方便拆模
模板安装好以后,根据图纸安放补强钢筋网
安放钢筋网片时,在底部先摊铺高度按钢筋网片设计位置预加一定的沉落度
安放中遇到双层钢筋网片时,上下两层钢筋网片将事先用架立筋扎成骨架后一次安放就位

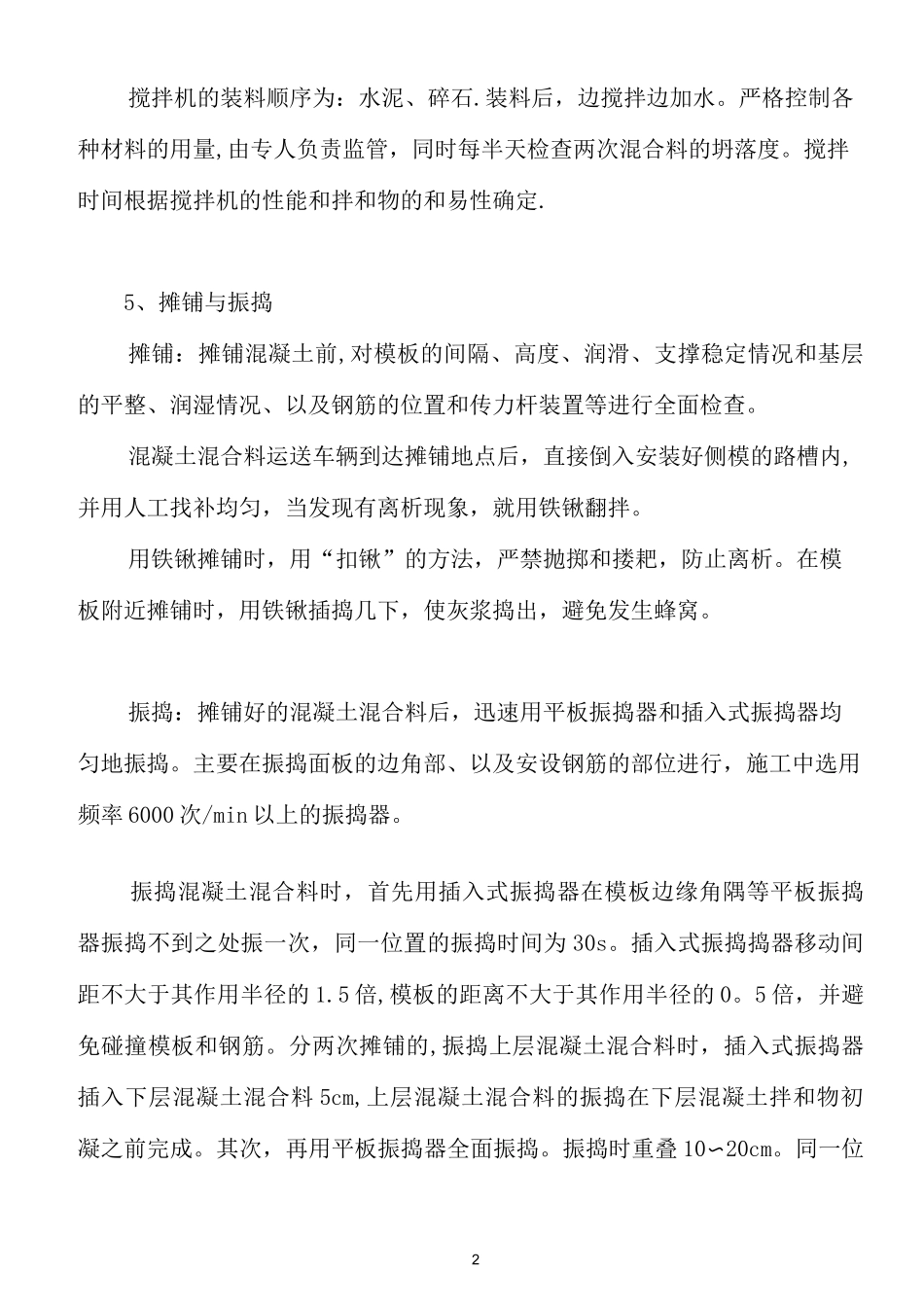

4、混凝土拌和本工程拟用4台350L自重式搅拌机现场搅拌混凝土
根据施工进度及交通维护方案合理布置搅拌机、砂石、水泥等材料的堆放地点,力求提高拌和生产率
2搅拌机的装料顺序为:水泥、碎石
装料后,边搅拌边加水
严格控制各种材料的用量,由专人负责监管,同时每半天检查两次混合料的坍落度
搅拌时间根据搅拌机的性能和拌和物的和易性确定
5、摊铺与振捣摊铺:摊铺混凝土前,对模板的间隔、高度、润滑、支撑稳定情况和基层的平整、润湿情况、以及钢筋的位置和传力杆装置等进行全面检查
混凝土混合料运送车辆到达摊铺地点后,直接倒入安装好侧模的路槽内,并用人工找补均匀,当发现有离析现象,就用铁锹翻拌
用铁锹摊铺时,用“扣锹”的方法,严禁抛掷和搂耙,防止离析
在模板附近摊铺时,用铁锹插捣几下,使灰浆捣出,避免发生蜂窝
