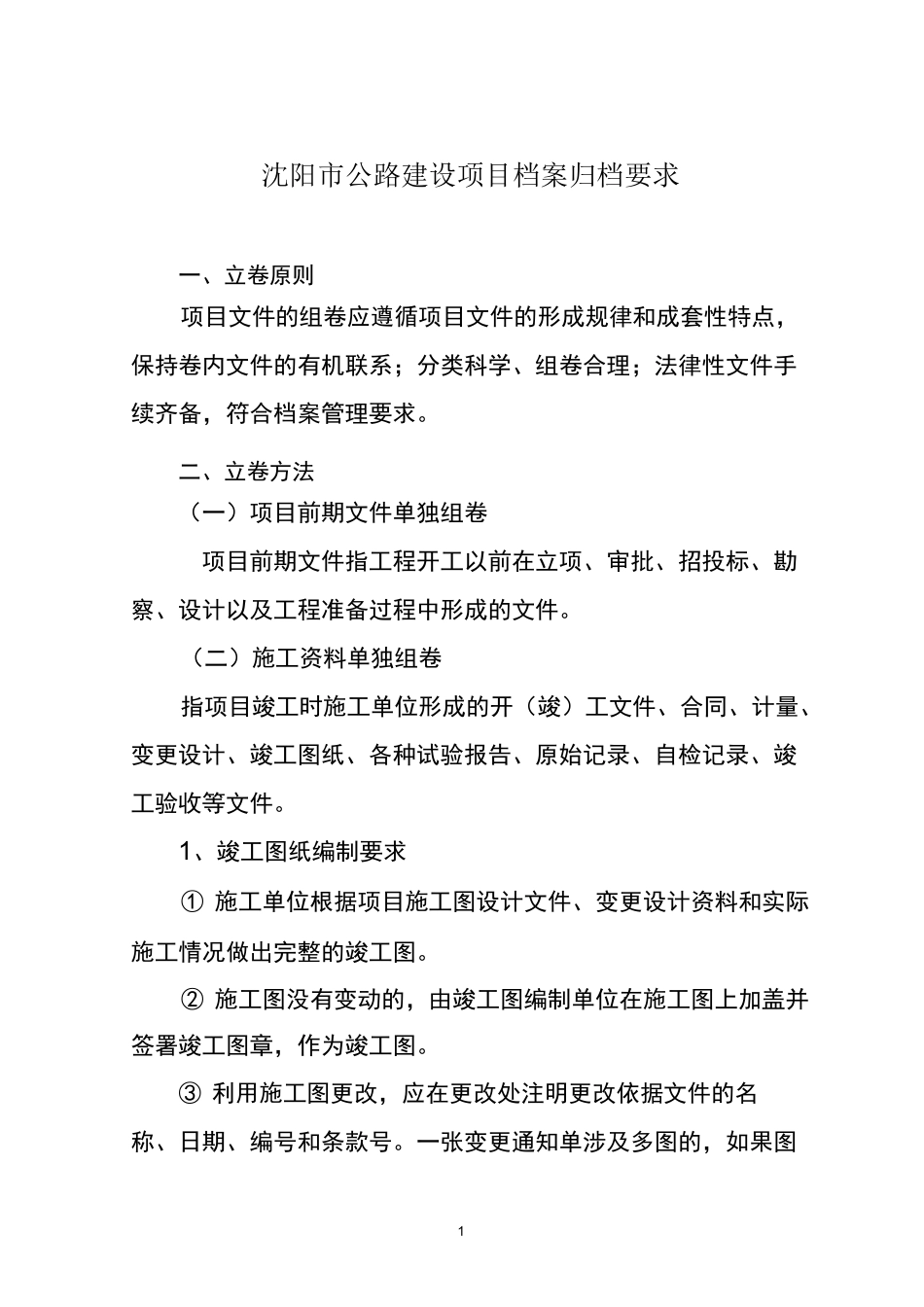

1沈阳市公路建设项目档案归档要求一、立卷原则项目文件的组卷应遵循项目文件的形成规律和成套性特点,保持卷内文件的有机联系;分类科学、组卷合理;法律性文件手续齐备,符合档案管理要求
二、立卷方法(一)项目前期文件单独组卷项目前期文件指工程开工以前在立项、审批、招投标、勘察、设计以及工程准备过程中形成的文件
(二)施工资料单独组卷指项目竣工时施工单位形成的开(竣)工文件、合同、计量、变更设计、竣工图纸、各种试验报告、原始记录、自检记录、竣工验收等文件
1、竣工图纸编制要求①施工单位根据项目施工图设计文件、变更设计资料和实际施工情况做出完整的竣工图
②施工图没有变动的,由竣工图编制单位在施工图上加盖并签署竣工图章,作为竣工图
③利用施工图更改,应在更改处注明更改依据文件的名称、日期、编号和条款号

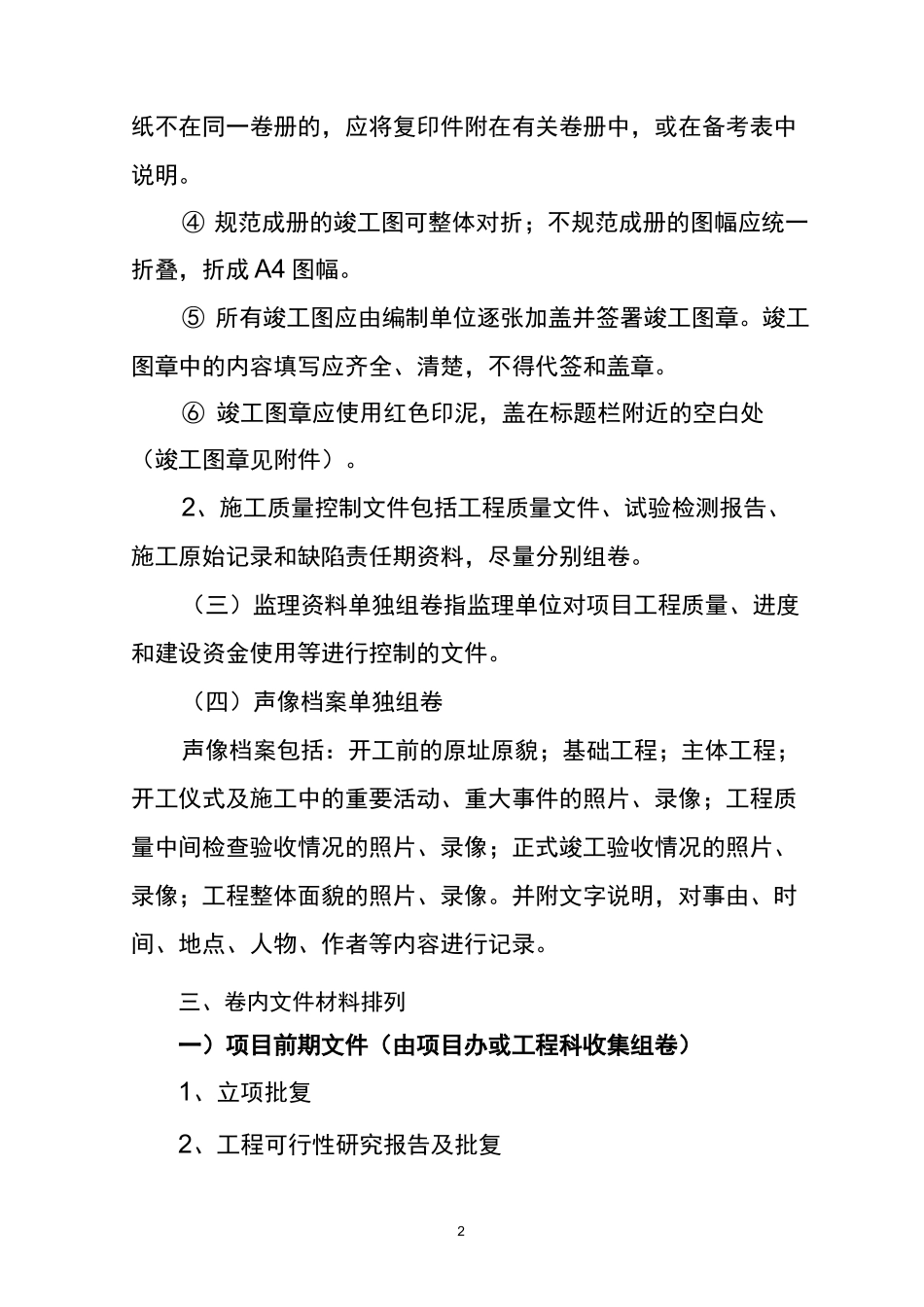

一张变更通知单涉及多图的,如果图2纸不在同一卷册的,应将复印件附在有关卷册中,或在备考表中说明
④规范成册的竣工图可整体对折;不规范成册的图幅应统一折叠,折成A4图幅
⑤所有竣工图应由编制单位逐张加盖并签署竣工图章
竣工图章中的内容填写应齐全、清楚,不得代签和盖章
⑥竣工图章应使用红色印泥,盖在标题栏附近的空白处(竣工图章见附件)
2、施工质量控制文件包括工程质量文件、试验检测报告、施工原始记录和缺陷责任期资料,尽量分别组卷
(三)监理资料单独组卷指监理单位对项目工程质量、进度和建设资金使用等进行控制的文件
(四)声像档案单独组卷声像档案包括:开工前的原址原貌;基础工程;主体工程;开工仪式及施工中的重要活动、重大事件的照片、录像;工程质量中间检查验收情况的照片、录像;正式竣工验收情况的照片、录像;工程整体面貌的照片、录像
并附文字说明,对事由、时间、地点、人物、作者等内容进行记录

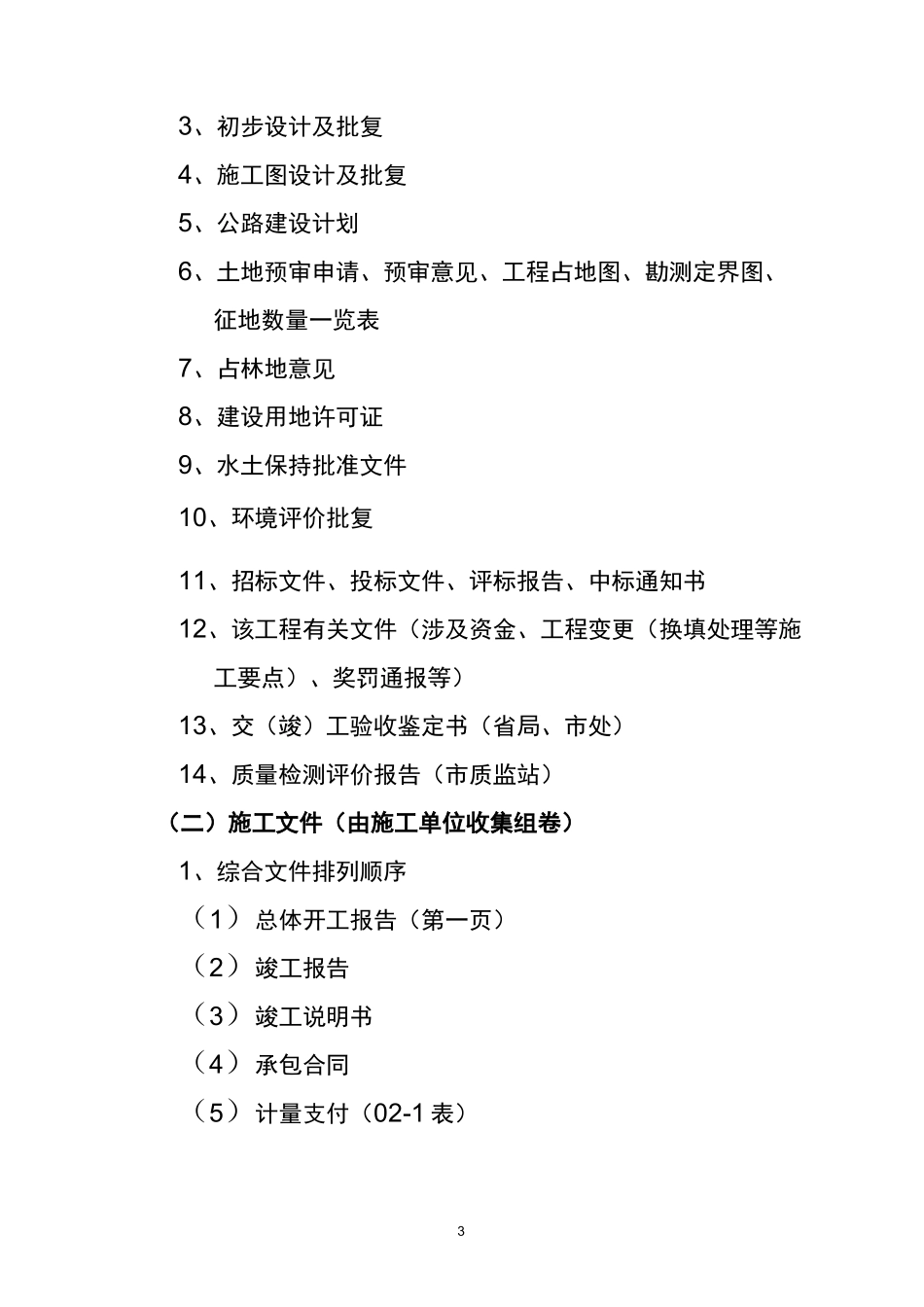

三、卷内文件材料排列一)项目前期文件(由项目办或工程科收集组卷)1、立项批复2、工程可行性研究报告及批复33、
