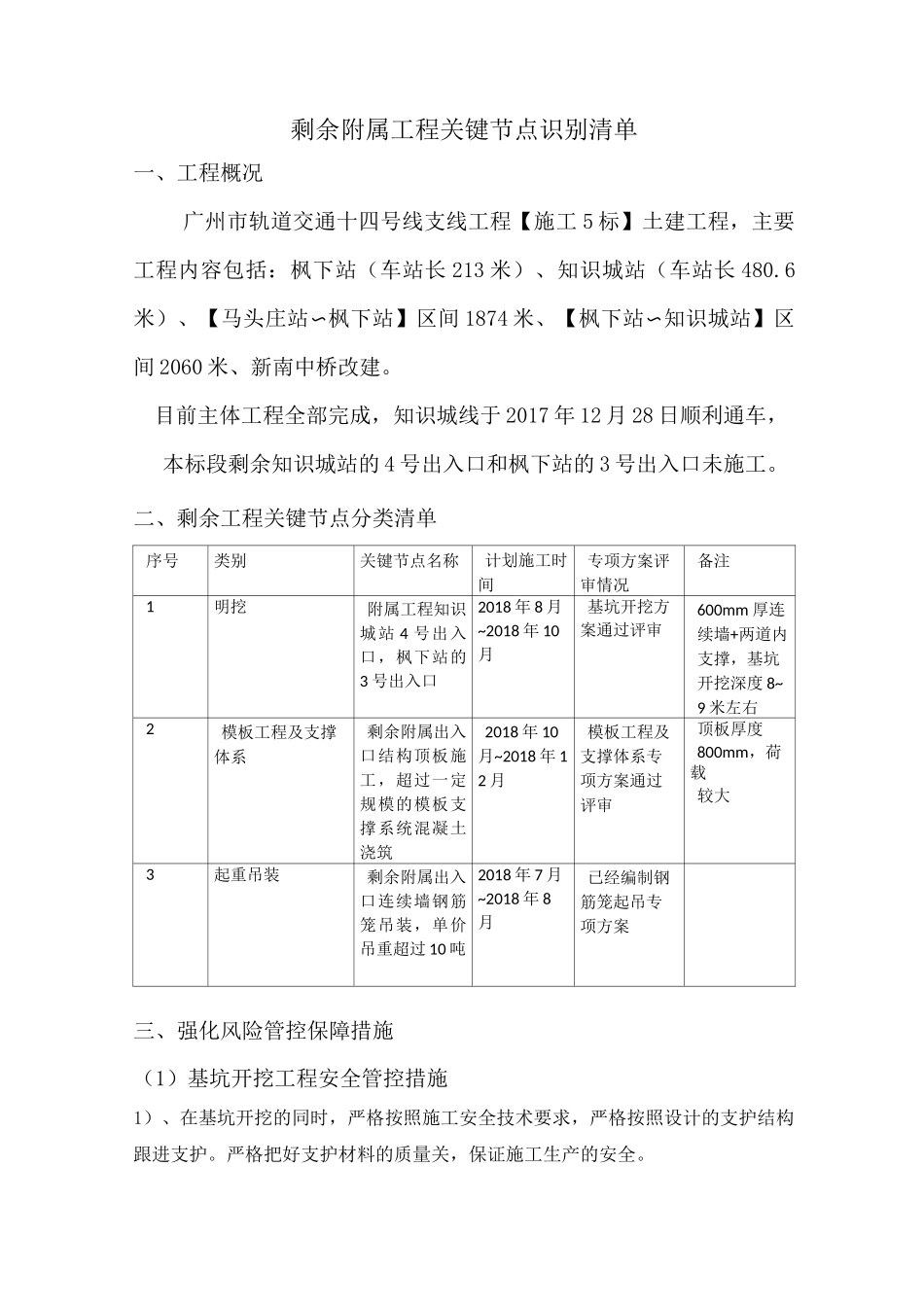

剩余附属工程关键节点识别清单一、工程概况广州市轨道交通十四号线支线工程【施工5标】土建工程,主要工程内容包括:枫下站(车站长213米)、知识城站(车站长480
6米)、【马头庄站〜枫下站】区间1874米、【枫下站〜知识城站】区间2060米、新南中桥改建
目前主体工程全部完成,知识城线于2017年12月28日顺利通车,本标段剩余知识城站的4号出入口和枫下站的3号出入口未施工
二、剩余工程关键节点分类清单序号类别关键节点名称计划施工时间专项方案评审情况备注1明挖附属工程知识城站4号出入口,枫下站的3号出入口2018年8月~2018年10月基坑开挖方案通过评审600mm厚连续墙+两道内支撑,基坑开挖深度8~9米左右2模板工程及支撑体系剩余附属出入口结构顶板施工,超过一定规模的模板支撑系统混凝土浇筑2018年10月~2018年12月模板工程及支撑体系专项方案通过评审顶板厚度800mm,荷载较大3起重吊装剩余附属出入口连续墙钢筋笼吊装,单价吊重超过10吨2018年7月~2018年8月已经编制钢筋笼起吊专项方案三、强化风险管控保障措施(1)基坑开挖工程安全管控措施1)、在基坑开挖的同时,严格按照施工安全技术要求,严格按照设计的支护结构跟进支护

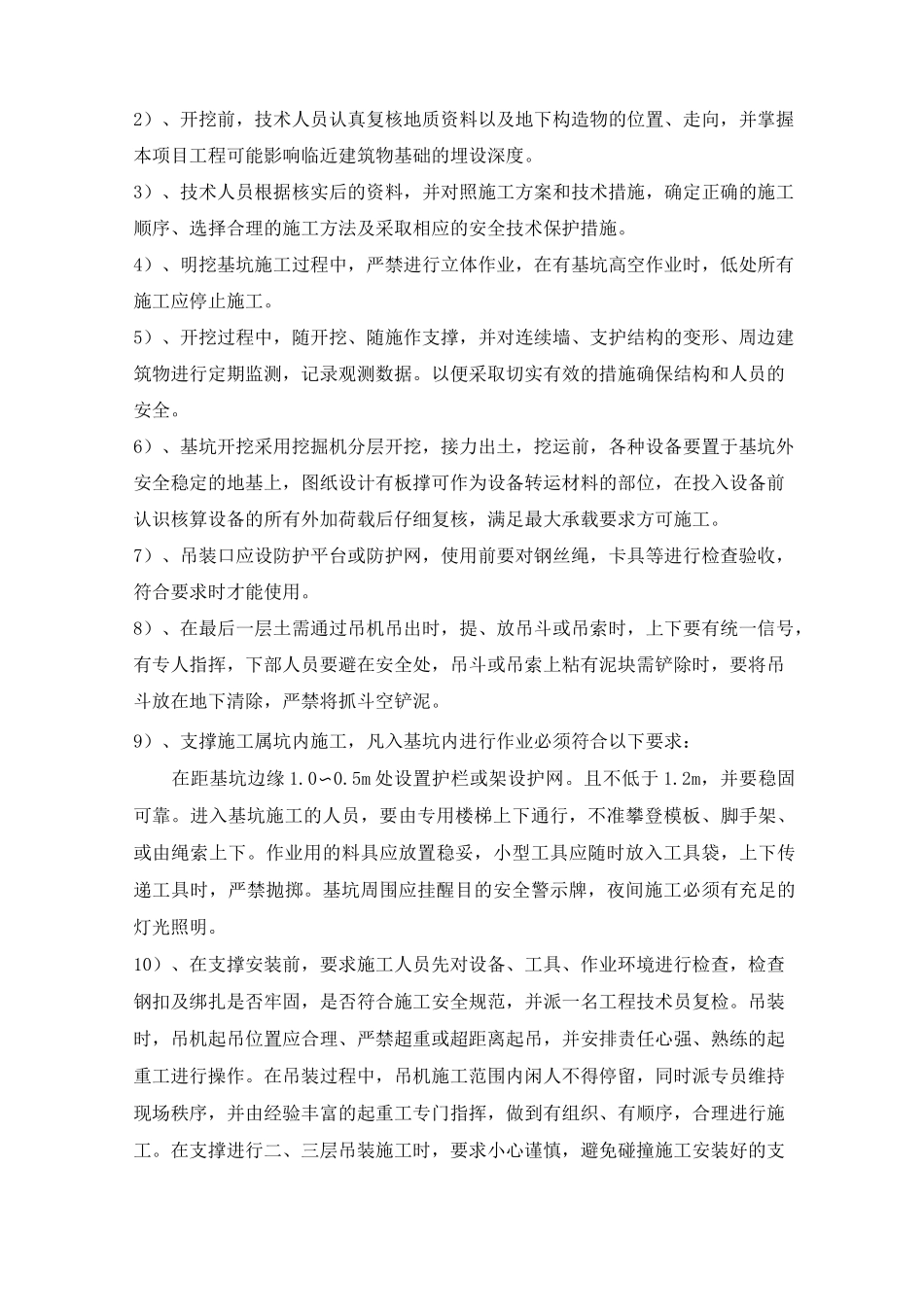

严格把好支护材料的质量关,保证施工生产的安全
2)、开挖前,技术人员认真复核地质资料以及地下构造物的位置、走向,并掌握本项目工程可能影响临近建筑物基础的埋设深度
3)、技术人员根据核实后的资料,并对照施工方案和技术措施,确定正确的施工顺序、选择合理的施工方法及采取相应的安全技术保护措施
4)、明挖基坑施工过程中,严禁进行立体作业,在有基坑高空作业时,低处所有施工应停止施工
5)、开挖过程中,随开挖、随施作支撑,并对连续墙、支护结构的变形、周边建筑物进行定期监测,记录观测数据

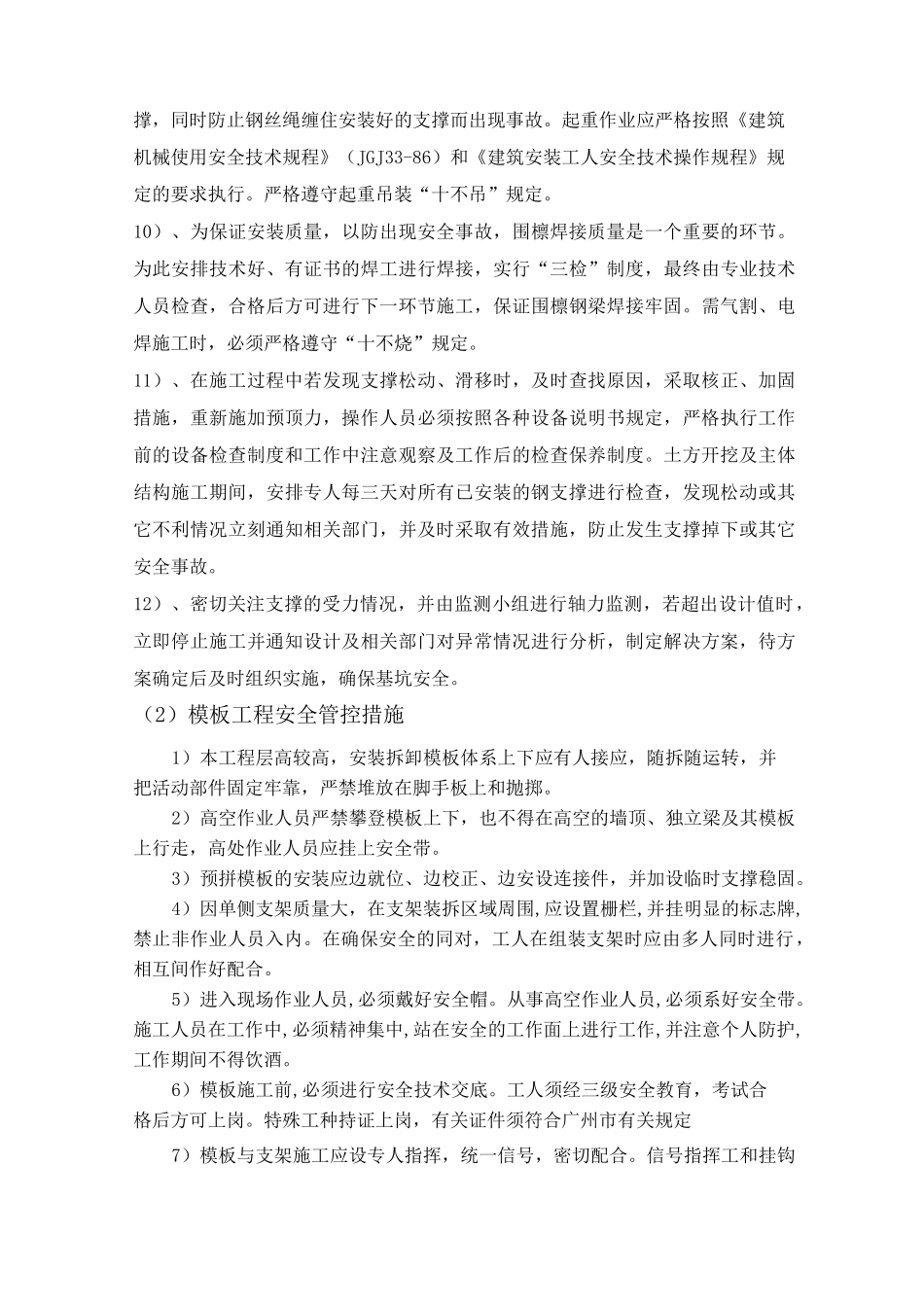

以便采取切实有效的措施确保结构和人员的安全
6)、基坑开挖采用挖掘机分层
