锅炉炉膛升降平台及脚手架搭设与拆除施工方案批准审核会签编制河南省盛发电力工程有限公司二O一五年四月1一、项目概况河南华润电力古城有限公司#1炉为哈尔滨锅炉厂有限责任公司生产的HG-1025/17
5-YM34型锅炉,过热蒸汽蒸发量1025T/H,出口压力17
5MPa,出口温度540°C
再热蒸汽额定进/出口压力为3
611MPa,进/出口温度为330/540°C,生产日期为2006年2月,投运日期为2006年9月
本次检修为#1机组第6次C级计划性检修
本次检修以主油泵转子检修为进度主线,计划于2015年04月08日0时(解列)——2015年05月05日0时(并网),工期28天
二、执行标准河南华润电力古城有限公司企业标准Q/CRPGC-FP-204
001-2015
三、项目组织机构及职责为确保安全、文明、优质、高效、低耗、按时完成机组检修工程,使本次检修按质量目标优质完成,消除设备重大隐患
河南省盛发电力工程有限公司成立锅炉炉膛升降平台及脚手架搭设与拆除检查组织机构如下:施工总负责人:检修经理王伍洲,负责工程进度及总体工作安排
安全负责人:检修安全员尚进军,负责工人的安全教育及施工现场不安全因素的检查、预防及监督等工作
质量负责人:检修专工金长山,负责施工过程中的施工工艺,确保工程质量

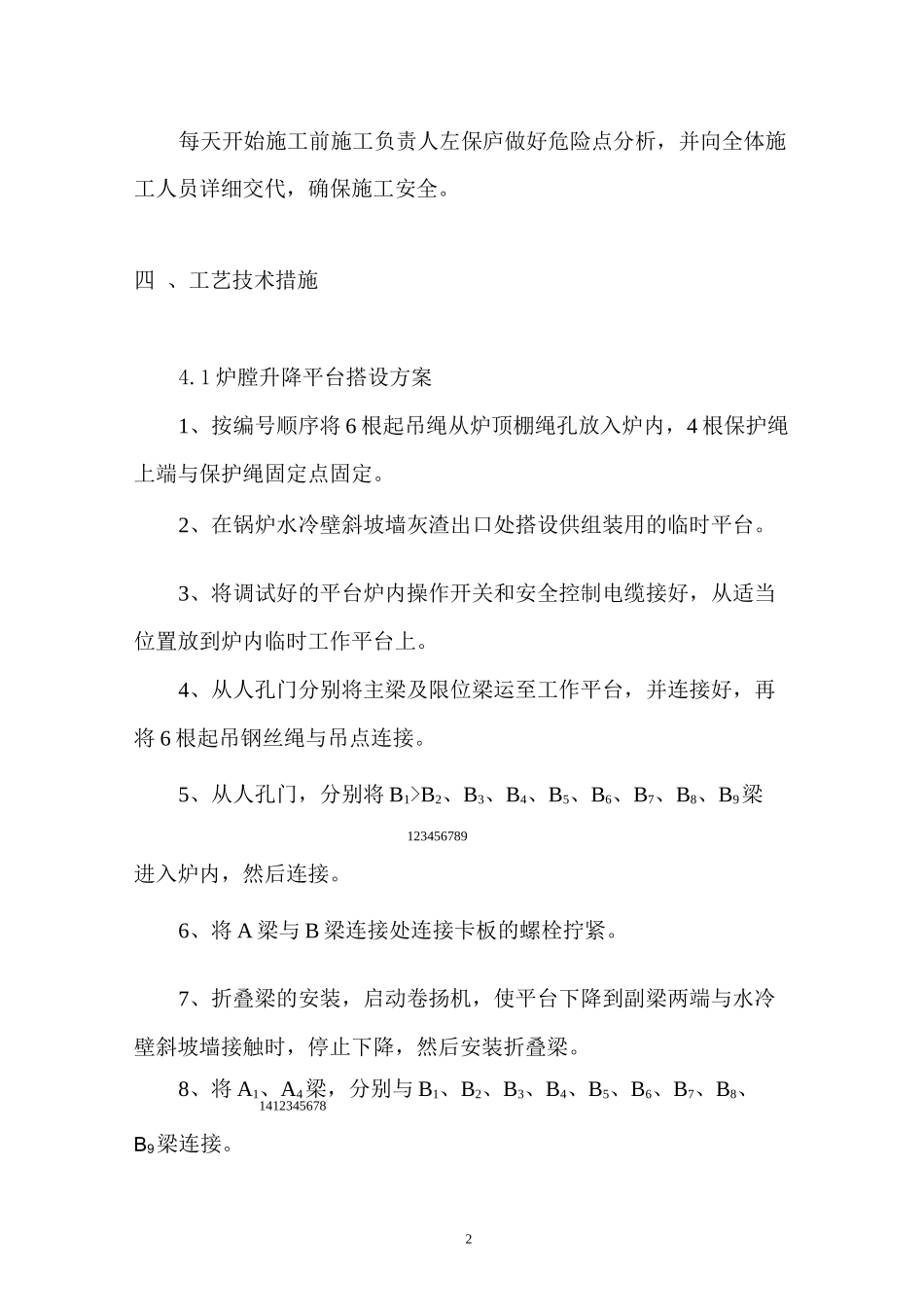

2每天开始施工前施工负责人左保庐做好危险点分析,并向全体施工人员详细交代,确保施工安全
四、工艺技术措施4
1炉膛升降平台搭设方案1、按编号顺序将6根起吊绳从炉顶棚绳孔放入炉内,4根保护绳上端与保护绳固定点固定
2、在锅炉水冷壁斜坡墙灰渣出口处搭设供组装用的临时平台
3、将调试好的平台炉内操作开关和安全控制电缆接好,从适当位置放到炉内临时工作平台上
4、从人孔门分别将主梁及限位梁运至工作平台,并连接好,再将6根起吊钢丝绳与吊点连接
5、从人孔门,分别将B1>B2、B3、B4
