垂直运输和吊装方案Documentnumber:PBGCG-0857-BTDO-0089-PTT1998双桥路京秦铁路桥桥区积水治理工程(双桥雨水泵站升级改造工程)垂直运输和吊装方案1

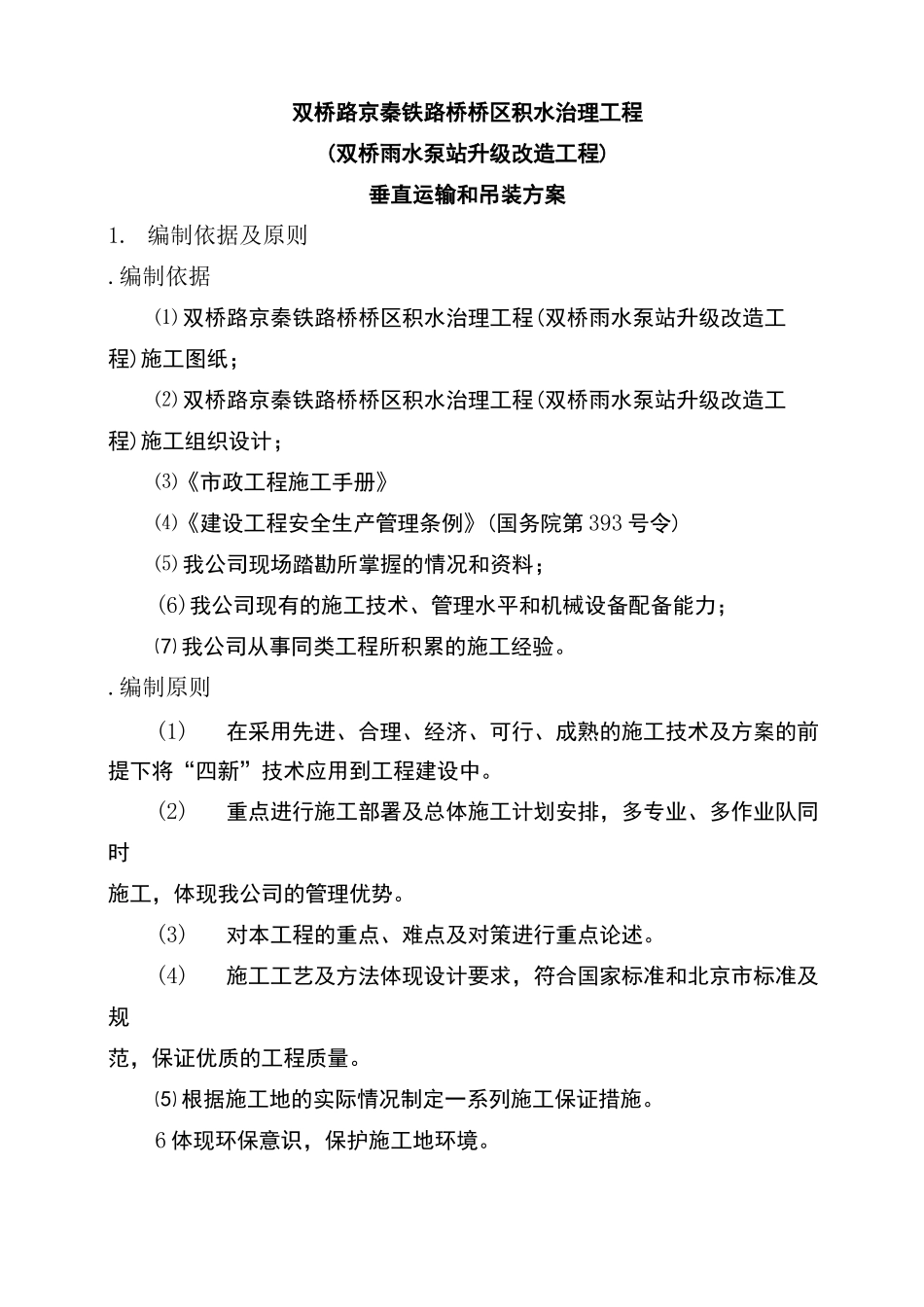

编制依据及原则
编制依据⑴双桥路京秦铁路桥桥区积水治理工程(双桥雨水泵站升级改造工程)施工图纸;⑵双桥路京秦铁路桥桥区积水治理工程(双桥雨水泵站升级改造工程)施工组织设计;⑶《市政工程施工手册》⑷《建设工程安全生产管理条例》(国务院第393号令)⑸我公司现场踏勘所掌握的情况和资料;(6)我公司现有的施工技术、管理水平和机械设备配备能力;⑺我公司从事同类工程所积累的施工经验
编制原则(1)在采用先进、合理、经济、可行、成熟的施工技术及方案的前提下将“四新”技术应用到工程建设中
(2)重点进行施工部署及总体施工计划安排,多专业、多作业队同时施工,体现我公司的管理优势
(3)对本工程的重点、难点及对策进行重点论述
(4)施工工艺及方法体现设计要求,符合国家标准和北京市标准及规范,保证优质的工程质量
⑸根据施工地的实际情况制定一系列施工保证措施
6体现环保意识,保护施工地环境

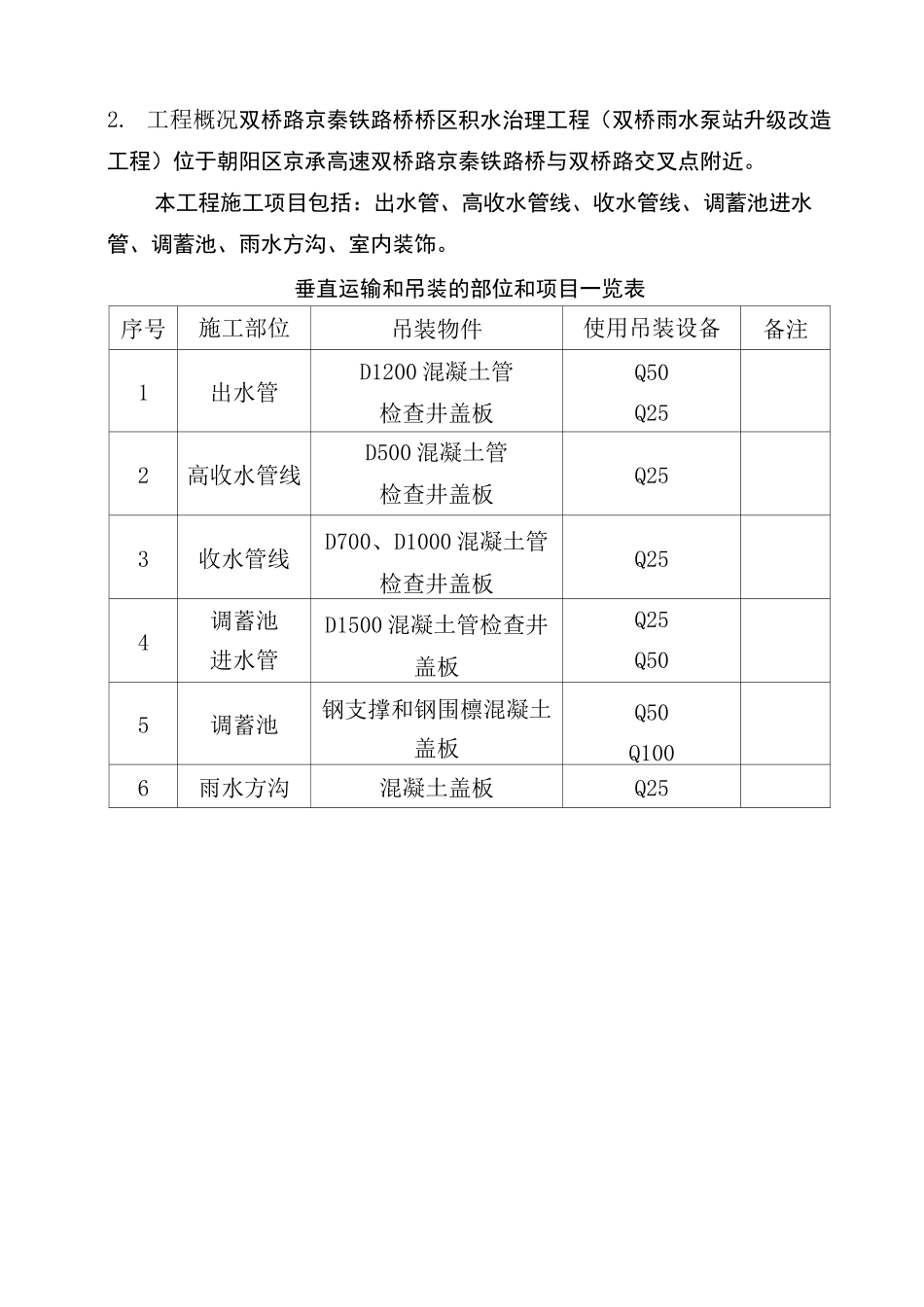

工程概况双桥路京秦铁路桥桥区积水治理工程(双桥雨水泵站升级改造工程)位于朝阳区京承高速双桥路京秦铁路桥与双桥路交叉点附近
本工程施工项目包括:出水管、高收水管线、收水管线、调蓄池进水管、调蓄池、雨水方沟、室内装饰
垂直运输和吊装的部位和项目一览表序号施工部位吊装物件使用吊装设备备注1出水管D1200混凝土管检查井盖板Q50Q252高收水管线D500混凝土管检查井盖板Q253收水管线D700、D1000混凝土管检查井盖板Q254调蓄池进水管D1500混凝土管检查井盖板Q25Q505调蓄池钢支撑和钢围檩混凝土盖板Q50Q1006雨水方沟混凝土盖板Q253
吊装前准备工作
现场准备吊装前,必须对施工现场进行勘察,根据施工现场的
