一、工程概况错误
二、临时用电部署错误
1供电方式错误
2施工现场配电线路:错误
3施工现场配电箱和开关箱:错误
三、施工用电负荷计算:错误
四、发电机组的安装错误
1发电机安装工艺流程:错误
2发电机基础错误
3主机运输吊装就位错误
4排气、燃油冷却系统安装错误
5、电气设备的安装错误
6接地线安装错误
7、机组接线错误
8、机组调试错误
9机组试运行调试错误
五、安全用电措施错误
1技术措施错误
2组织措施错误

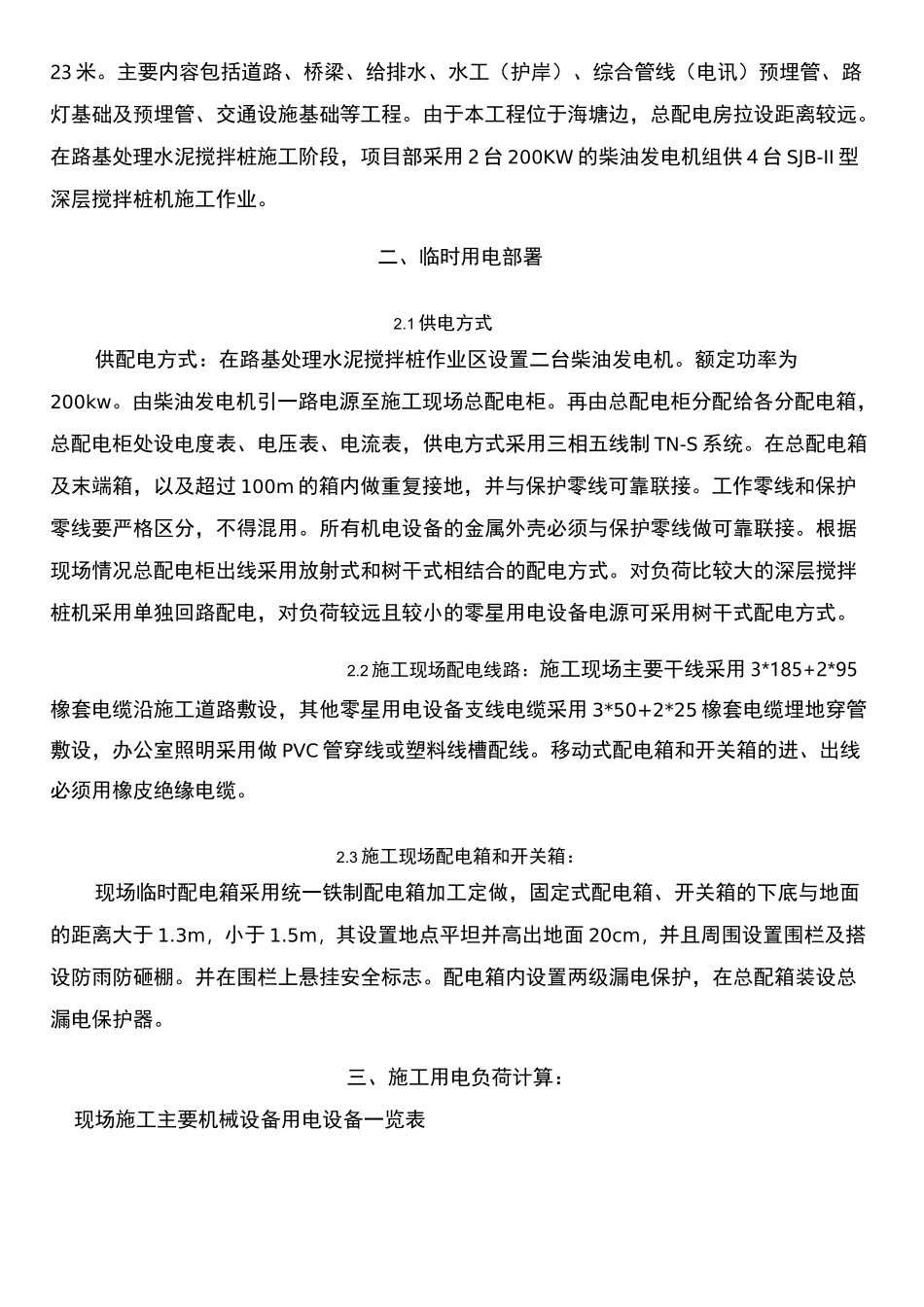

一、工程概况本工程悦洋路(沿湾路南端至沿湾路北端)位于大目湾新城的东部
道路南起沿湾路南端,北至沿湾路北端,长3140
56米,道路红线宽20米,部分路段(桩号K0+304
08~K0+768
82、K3+101
51~K3+140
56)由于增设轨道交通,道路红线宽为23米
主要内容包括道路、桥梁、给排水、水工(护岸)、综合管线(电讯)预埋管、路灯基础及预埋管、交通设施基础等工程
由于本工程位于海塘边,总配电房拉设距离较远
在路基处理水泥搅拌桩施工阶段,项目部采用2台200KW的柴油发电机组供4台SJB-II型深层搅拌桩机施工作业
二、临时用电部署2
1供电方式供配电方式:在路基处理水泥搅拌桩作业区设置二台柴油发电机
额定功率为200kw
由柴油发电机引一路电源至施工现场总配电柜
再由总配电柜分配给各分配电箱,总配电柜处设电度表、电压表、电流表,供电方式采用三相五线制TN-S系统
在总配电箱及末端箱,以及超过100m的箱内做重复接地,并与保护零线可靠联接
工作零线和保护零线要严格区
